收藏 分销(赏)

盲沟施工总结.doc

上传人:精*** 文档编号:3896361 上传时间:2024-07-23 格式:DOC 页数:8 大小:28.54KB
下载 相关 举报
盲沟施工总结.doc_第1页
第1页 / 共8页
盲沟施工总结.doc_第2页
第2页 / 共8页
盲沟施工总结.doc_第3页
第3页 / 共8页
盲沟施工总结.doc_第4页
第4页 / 共8页
盲沟施工总结.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

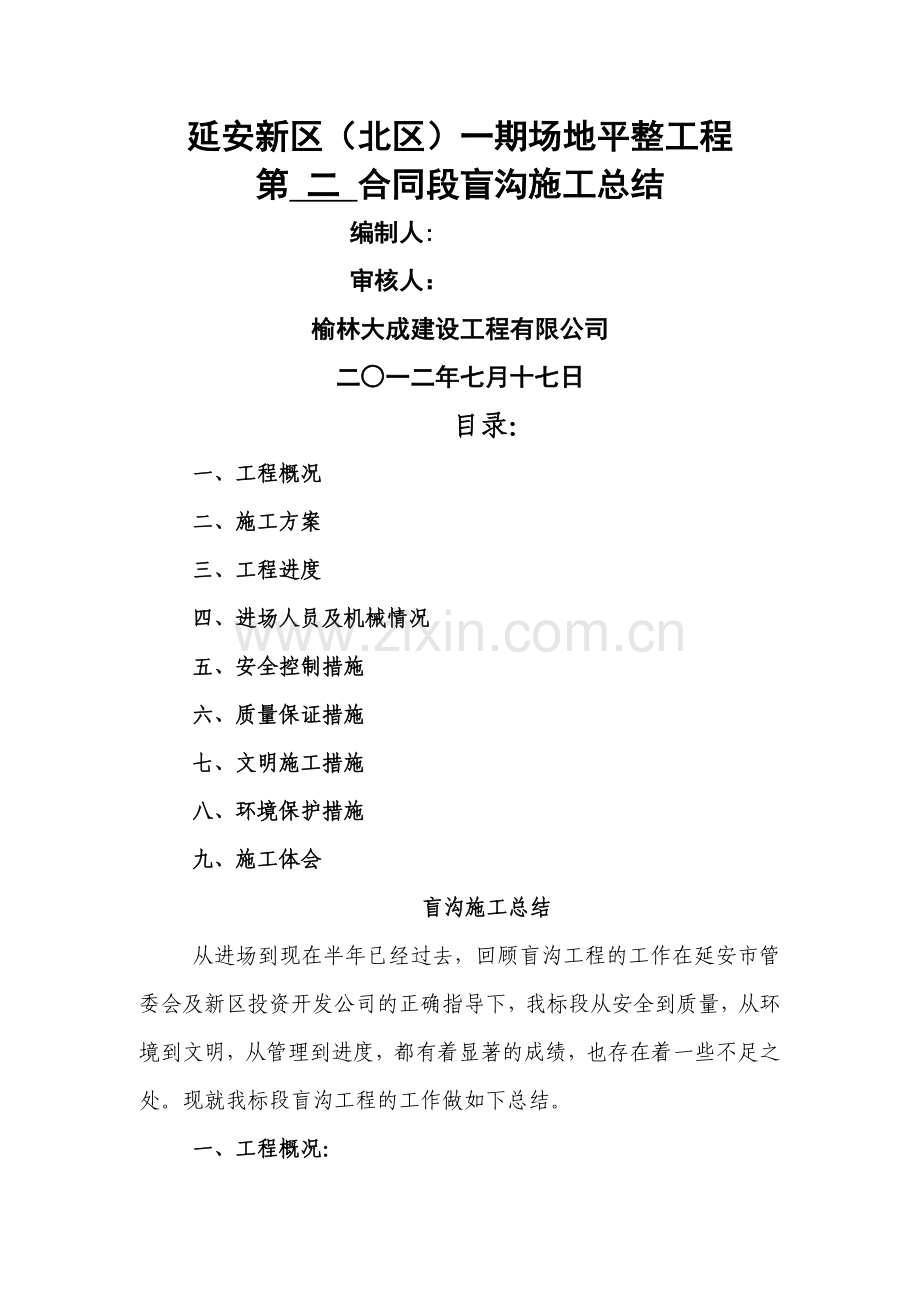

1、延安新区(北区)一期场地平整工程第 二 合同段盲沟施工总结 编制人: 审核人:榆林大成建设工程有限公司二一二年七月十七日目录:一、工程概况二、施工方案三、工程进度四、进场人员及机械情况五、安全控制措施六、质量保证措施七、文明施工措施八、环境保护措施九、施工体会盲沟施工总结从进场到现在半年已经过去,回顾盲沟工程的工作在延安市管委会及新区投资开发公司的正确指导下,我标段从安全到质量,从环境到文明,从管理到进度,都有着显著的成绩,也存在着一些不足之处。现就我标段盲沟工程的工作做如下总结。一、工程概况:盲沟设置分为主盲沟、次盲沟、支盲沟,在工程范围内沿地形走向设置盲沟,沿主要冲沟(桥沟)沟底,设置主盲

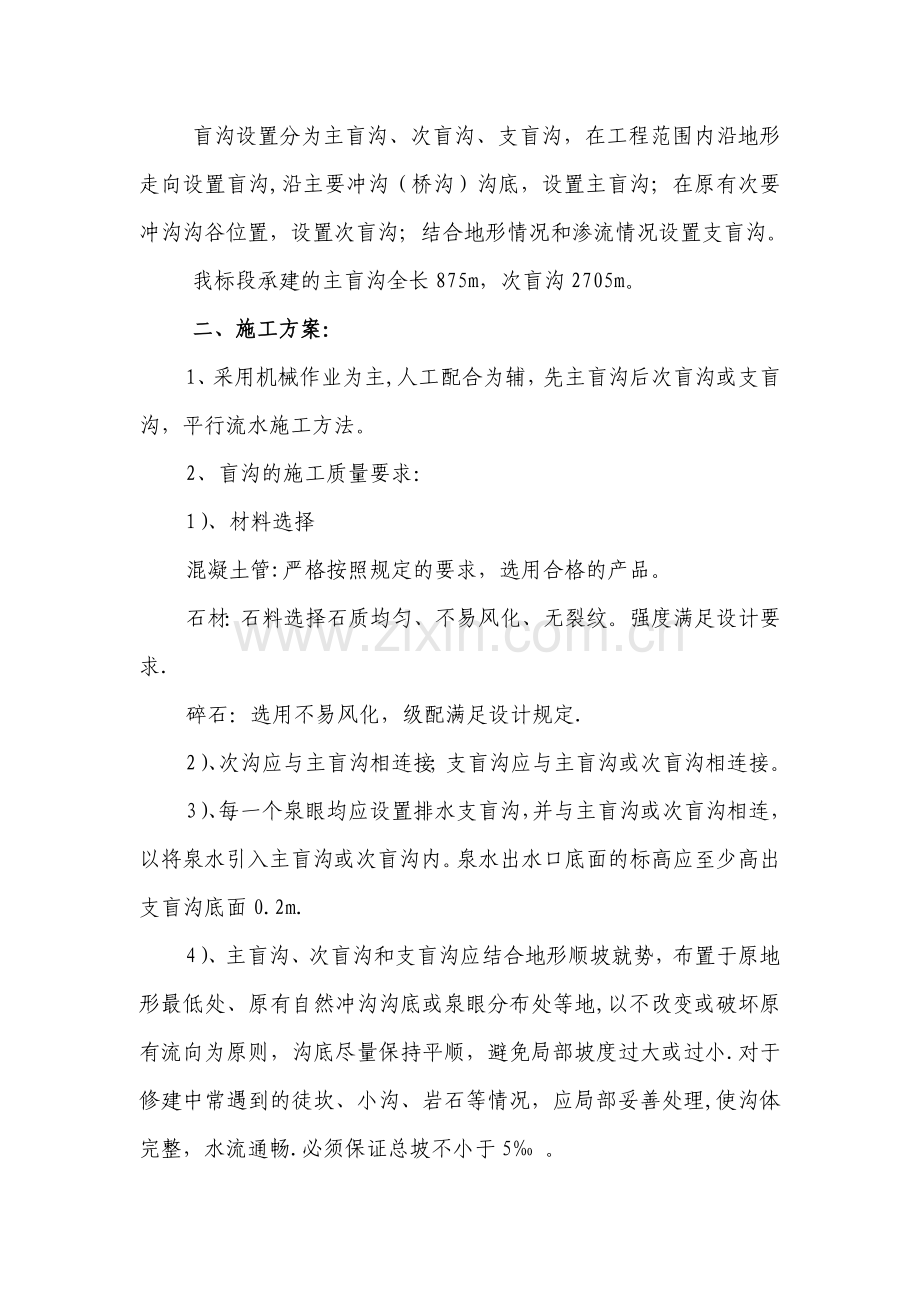

2、沟;在原有次要冲沟沟谷位置,设置次盲沟;结合地形情况和渗流情况设置支盲沟。我标段承建的主盲沟全长875m,次盲沟2705m。二、施工方案:1、采用机械作业为主,人工配合为辅,先主盲沟后次盲沟或支盲沟,平行流水施工方法。2、盲沟的施工质量要求:1)、材料选择混凝土管:严格按照规定的要求,选用合格的产品。石材:石料选择石质均匀、不易风化、无裂纹。强度满足设计要求.碎石:选用不易风化,级配满足设计规定.2)、次沟应与主盲沟相连接;支盲沟应与主盲沟或次盲沟相连接。3)、每一个泉眼均应设置排水支盲沟,并与主盲沟或次盲沟相连,以将泉水引入主盲沟或次盲沟内。泉水出水口底面的标高应至少高出支盲沟底面0.2m.

3、4)、主盲沟、次盲沟和支盲沟应结合地形顺坡就势,布置于原地形最低处、原有自然冲沟沟底或泉眼分布处等地,以不改变或破坏原有流向为原则,沟底尽量保持平顺,避免局部坡度过大或过小.对于修建中常遇到的徒坎、小沟、岩石等情况,应局部妥善处理,使沟体完整,水流通畅.必须保证总坡不小于5 。5)、为保护已经施工好的盲沟。在其边线两侧宽2m范围内,竖直方向4m厚度。不宜采用强夯处理;竖直方向2m厚度不宜采用冲压处理.6)、施工中应注意保护盲沟沟壁的土工布,防止出现因施工操作不当而破损,接头处注意做好搭接,搭接长度不应小于30cm。施工过程中要做好临时排水措施,防止雨水等地面水流未经盲沟过滤层,直接流入盲沟内部

4、而造成於堵,降低盲沟的输水能力.其他铺设要求严格按照相关技术规范执行.7)、涵管采用的钢筋混凝土管,环向钢筋采用800。长度一般为不大于3.0m,管壁厚80mm,混凝土强度C30。8)、涵管分节埋设,涵管间的连接采用土工格栅包裹,土工格栅采用双向抗拉,强度一般为2020KN,网格间距4-5cm。9)、盲沟、集水坑内应填充有一定强度的石料,其含泥量小于3,不得含有泥岩、强风化、软弱等石料,粒径应严格按照设计要求.10)各类排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计图纸要求。11)排水设施要求纵坡顺适,排水畅通,无阻水现象.3、施工工艺:主盲沟施工顺序:开挖盲沟基坑人工清理淤泥铺设

5、涵管回填填料铺设透水工布分层回填碾压。次盲沟、支盲沟施工顺序:原地面处理开挖盲沟铺设透水土工布铺设软式透水管回填填料铺设透水工布分层回填碾压。三、工程进度:截止2012年8月17日我标段已完成K0+000-K0+875段全部主盲沟875m,已完成436m次盲沟,380m支盲沟。四、人员及机械情况:,上人:管理人员23名、技术人员11名、机械操作手130名、后倾保障人员10名、工人12名。上机:装载机9台、挖掘机8台、压路机6台、自卸车43辆、洒水车2辆、工具车2辆、施工用车11辆五、安全控制措施:为保证本工程安全我们采取以下措施:1、加强宣传教育工作,强化全员安全意识,建立安全保证体系,使安全

6、管理制度化,教育经常化。2、在安排、检查、落实施工任务的同时,必须兼顾和保证安全工作,把安全贯穿于施工全过程。3、坚持定期的安全教育、讲话和检查制度,设立安全监督岗,支持和发挥安全人员的作用。4、施工中临时结构必须向员工进行安全技术交底,对大型临时结构须进行安全设计和技术鉴定,合格后方可使用。5、用电线路架设应符合规定要求,配电箱和闸刀盒应上锁,室外配电箱和闸刀盒应有良好的防护措施。6、加强机械的管理,经常检查,严格禁止带病作业。7、强化防汛措施,储备好防汛物资,组织防汛抢险班子及人员,设专人值班。8、在施工全过程中,各级领导和各单位,各部门要始终做到“三个坚持”和“四个加强。“三个坚持”:即

7、:坚持“安全第一的思想,树立为现场服务的观念;坚持“预防为主”的原则,针对不同施工阶段,开展各种安全活动;坚持“三不放过”的制度,认真总结经验教训.“四个加强”即:加强安全工作的领导,充分发挥各方面、各部门的作用;加强组织纪律、法制教育,提高安全生产的自觉性;加强安全检查工作,及时消灭事故隐患;加强自身建设,不断提高队伍素质。六、质量控制措施:1)、材料选择混凝土管:严格按照规定的要求,选用合格的产品。石材:石料选择石质均匀、不易风化、无裂纹。强度满足设计要求。碎石:选用不易风化,级配满足设计规定.2)、次沟应与主盲沟相连接;支盲沟应与主盲沟或次盲沟相连接。3)、每一个泉眼均应设置排水支盲沟,

8、并与主盲沟或次盲沟相连,以将泉水引入主盲沟或次盲沟内.泉水出水口底面的标高应至少高出支盲沟底面0。2m。4)、主盲沟、次盲沟和支盲沟应结合地形顺坡就势,布置于原地形最低处、原有自然冲沟沟底或泉眼分布处等地,以不改变或破坏原有流向为原则,沟底尽量保持平顺,避免局部坡度过大或过小。对于修建中常遇到的徒坎、小沟、岩石等情况,应局部妥善处理,使沟体完整,水流通畅。必须保证总坡不小于5 。5)、为保护已经施工好的盲沟。在其边线两侧宽2m范围内,竖直方向4m厚度。不宜采用强夯处理;竖直方向2m厚度不宜采用冲压处理。6)、施工中应注意保护盲沟沟壁的土工布,防止出现因施工操作不当而破损,接头处注意做好搭接,搭

9、接长度不应小于30cm。施工过程中要做好临时排水措施,防止雨水等地面水流未经盲沟过滤层,直接流入盲沟内部而造成於堵,降低盲沟的输水能力。其他铺设要求严格按照相关技术规范执行。7)、涵管采用的钢筋混凝土管,环向钢筋采用800。长度一般为不大于3.0m,管壁厚80mm,混凝土强度C30。8)、涵管分节埋设,涵管间的连接采用土工格栅包裹,土工格栅采用双向抗拉,强度一般为2020KN,网格间距4-5cm。9)、盲沟、集水坑内应填充有一定强度的石料,其含泥量小于3,不得含有泥岩、强风化、软弱等石料,粒径应严格按照设计要求。10)各类排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计图纸要求.11

10、)排水设施要求纵坡顺适,排水畅通,无阻水现象。七、文明建设措施由现场经理组织分别在场容场貌、物质设备、综合治理等方面确定责任人,采取“标准明确,责任到人”的管理目标责任制,将文明施工落到实处。1、场容场貌按规划布置临时施工设施,对各项生产、生活设施、道路、电力线路,定期检查考评,有奖有罚;对作业环境设置必要的安全警示标志,对工序实行挂牌标识的方法:场地按规划要保证运输道路畅通,排水有组织。2、物资及设备物资按类别储放,做到料架整齐划一,分区合理,产品标识正确,检验状态无遗漏。3、综合治理搞好施工现场及生活区域的管理,教育职工遵守作业秩序和现场管理纪律;搞好职工宿舍文明评比活动,做到整齐、明亮、

11、通风;建立现场巡查保卫及值班交接记录制度,防止外部闲杂人员入内损坏成品和半成品、盗窃施工资料.搞好路、地关系,为顺利施工创造必要的条件。八、环境保护措施环境保护是我国一项基本国策,本合同段与当地密切配合,严格控制施工污染,减少粉尘及噪音污染,为生态平衡创造良好的环境.建立健全环境保护体系.成立以项目经理任组长的环境保护领导小组,配备一定量的环保实施人员和技术人员,认真学习环保知识,共同搞好环保工作。遵守国家和地方有关控制环境污染的法律和法规,采取必要的措施防止施工中的燃料、油、化学物质、污水、废料和垃圾以及土方等有害物质对河流的污染。防止扬尘、噪音和燃料油等物质对大气的污染,并且应采取科学和规范化的施工方法,把施工对环境、邻近单位和居民生活的影响减少到最低程度.九、施工体会 总结施工工作,我们深刻的认识到只有做到以下几点才能更好地完成工程任务: 1、加强质量管理是工程建设的根本,只有不断提高全员的质量意识,树立质量管理理念,通过科学管理、严格控制和规范施工,这个企业才有前途。2、安全是工程的生命,如果没有安全意识,工程是不可能完成的。3、只有在建设、设计、监理和施工单位各方的通力协作,紧密配合才能完成工程任务创建出精品工程。4、施工中没有克服不了的困难,只要团结一致任何难题都能迎刃而解.

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
