收藏 分销(赏)

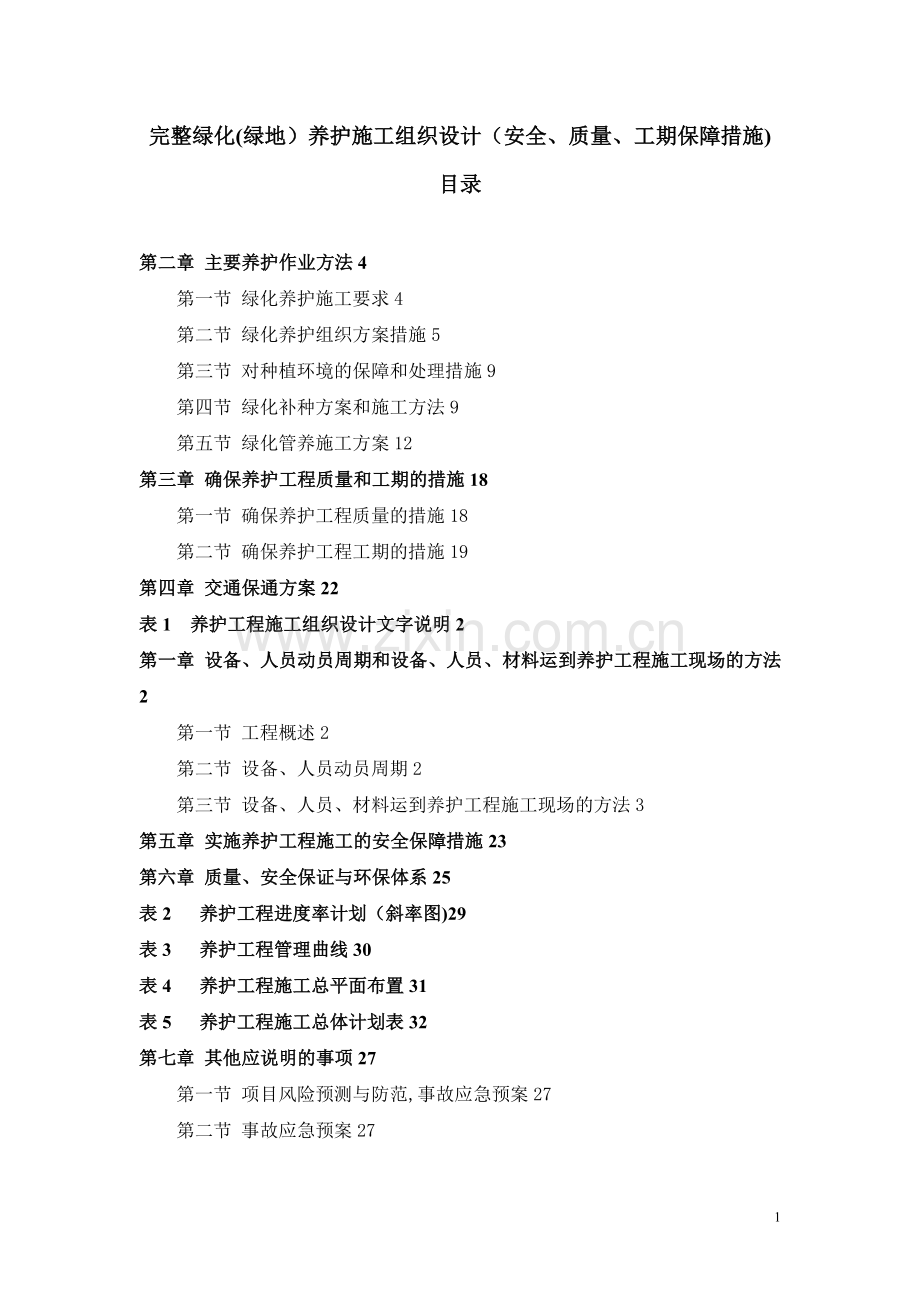

完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc

上传人:快乐****生活 文档编号:3889628 上传时间:2024-07-23 格式:DOC 页数:29 大小:238.04KB
下载 相关 举报
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc_第1页
第1页 / 共29页
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc_第2页
第2页 / 共29页
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc_第3页
第3页 / 共29页
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc_第4页
第4页 / 共29页
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施).doc_第5页
第5页 / 共29页
点击查看更多>>
资源描述

1、完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施)目录第二章 主要养护作业方法4第一节 绿化养护施工要求4第二节 绿化养护组织方案措施5第三节 对种植环境的保障和处理措施9第四节 绿化补种方案和施工方法9第五节 绿化管养施工方案12第三章 确保养护工程质量和工期的措施18第一节 确保养护工程质量的措施18第二节 确保养护工程工期的措施19第四章 交通保通方案22表1 养护工程施工组织设计文字说明2第一章 设备、人员动员周期和设备、人员、材料运到养护工程施工现场的方法2第一节 工程概述2第二节 设备、人员动员周期2第三节 设备、人员、材料运到养护工程施工现场的方法3第五章 实施养护工程

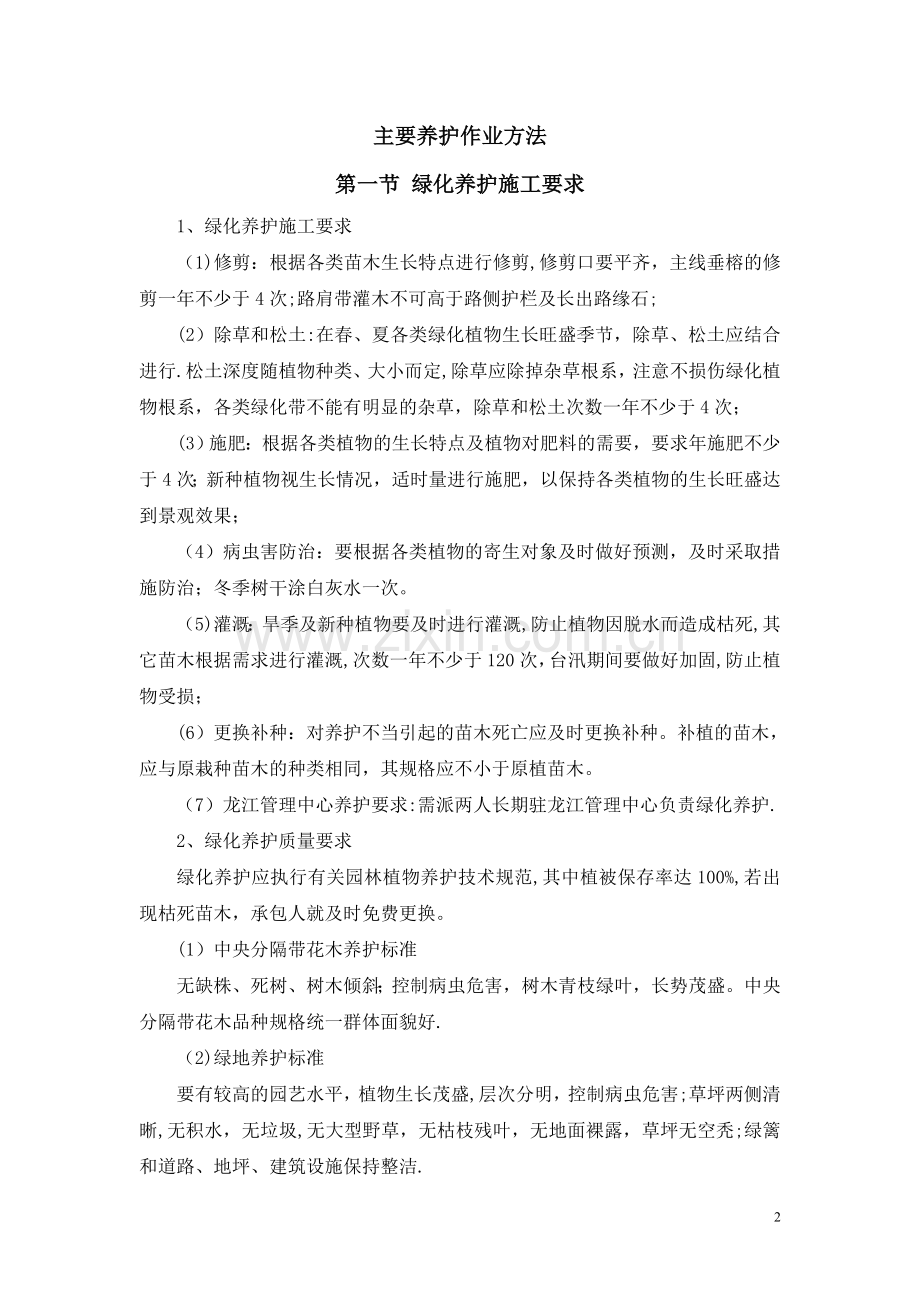

2、施工的安全保障措施23第六章 质量、安全保证与环保体系25表2 养护工程进度率计划(斜率图)29表3 养护工程管理曲线30表4 养护工程施工总平面布置31表5 养护工程施工总体计划表32第七章 其他应说明的事项27第一节 项目风险预测与防范,事故应急预案27第二节 事故应急预案27主要养护作业方法第一节 绿化养护施工要求1、绿化养护施工要求(1)修剪:根据各类苗木生长特点进行修剪,修剪口要平齐,主线垂榕的修剪一年不少于4次;路肩带灌木不可高于路侧护栏及长出路缘石;(2)除草和松土:在春、夏各类绿化植物生长旺盛季节,除草、松土应结合进行.松土深度随植物种类、大小而定,除草应除掉杂草根系,注意不损

3、伤绿化植物根系,各类绿化带不能有明显的杂草,除草和松土次数一年不少于4次;(3)施肥:根据各类植物的生长特点及植物对肥料的需要,要求年施肥不少于4次;新种植物视生长情况,适时量进行施肥,以保持各类植物的生长旺盛达到景观效果;(4)病虫害防治:要根据各类植物的寄生对象及时做好预测,及时采取措施防治;冬季树干涂白灰水一次。(5)灌溉:旱季及新种植物要及时进行灌溉,防止植物因脱水而造成枯死,其它苗木根据需求进行灌溉,次数一年不少于120次,台汛期间要做好加固,防止植物受损;(6)更换补种:对养护不当引起的苗木死亡应及时更换补种。补植的苗木,应与原栽种苗木的种类相同,其规格应不小于原植苗木。(7)龙江

4、管理中心养护要求:需派两人长期驻龙江管理中心负责绿化养护.2、绿化养护质量要求绿化养护应执行有关园林植物养护技术规范,其中植被保存率达100%,若出现枯死苗木,承包人就及时免费更换。(1)中央分隔带花木养护标准无缺株、死树、树木倾斜;控制病虫危害,树木青枝绿叶,长势茂盛。中央分隔带花木品种规格统一群体面貌好.(2)绿地养护标准要有较高的园艺水平,植物生长茂盛,层次分明,控制病虫危害;草坪两侧清晰,无积水,无垃圾,无大型野草,无枯枝残叶,无地面裸露,草坪无空秃;绿篱和道路、地坪、建筑设施保持整洁.(3)中央分隔带、土路肩除种花木外,不准长杂灌、芦苇、芒草等。3、养护考核办法承包人的养护管理质量,

5、承包人每周进行自查及制定下周施工计划表(见表1、表2),发包人也每周进行检查,并每季度末组织一次由发包人和承包人会同各有关部门参加的检查,对绿化养护管理的路段进行考核.参照交通部颁发的公路养护质量检查评定标准及国道主干线广州绕城公路九江至小塘段高速公路绿化养护验收标准进行评分考核.发包人在每月底抽查一次,承包人参加,抽查结果作为质量检评资料,确定月得分。(1)月度得分S95分,发包人付给承包人月度承包总额;(2)月得分为95S80,扣减月度承包总额5%并书面警告;(3)月得分80S70分者,扣减月度承包总额10%并书面严重警告;(4)月得分S70分,扣减月度承包总额15%;如年终考核小于70分

6、,发包人有权终止合同.具体执行时,从承包协议生效的第二个月起开始评检。第二节 绿化养护组织方案措施一、 确保良好保养管理的组织措施和技术措施1、组织措施(1)组织建立现场管理的保证体系,设立以养护工段长为核心的养护质量管理保证体系,也实行工程质量目标管理.根据本养护工程的特点,明确各部门岗位工作标准职责,形成一个合理有效的质量管理保证体系。(2)建立完整的质量检验和监督保证体系:段组自检、互检,组长复检,工段长及单位领导检查,甲方人员复查.2、技术措施(1)浇水浇水工作应视天气情况而定,晴天时,花草每天上下午各浇一次,木本植物每天浇一次。清洗大树易把水射到人行处,所以开水枪前要注意行人动态,开

7、启时要短距离起喷(示意过往行人),原则上草地每次喷洒10分钟,其余各处喷洒20分钟.(2)喷药这里所指的喷药,是指大面积全面定期喷射广普性杀虫药作预防措施及杀灭病虫害,要注意用药安全及药物机具的管理.准备好高压喷枪、汽油、电源枪、白胶桶及劳动保护用品。作业前注意风向,从下风地段开始,先喷高处,后喷低处,带好胶手套、口罩(面罩)。注意观察行人动态,做好安全防备工作,严防药液喷射到人。每次操作由2人进行,1人开机配药及注意行人动态,1人操作喷枪,两人操作前应预先约定操作动作、信号、手势及旗帜颜色,以便及时联系。工作完毕后,注意回收保管好药物并及时清洁好机具,用肥皂洗擦皮肤裸露部分。二、 养护管理的

8、规范及标准1、树木生长旺盛,根据植物生态习性,合理修剪,保持树形整齐美观,骨架均匀,树干基本挺直.2、沿路绿化地平面低于卧档平面距离5厘米左右,无杂草、无污物杂物、无积水。3、树木基本无病虫害症状,病虫危害程度控制在5以下,无药害。4、无人为损害,无乱贴乱画,无以树当架晾晒衣物等现象。5、新补植树同原有树种保持一致,有扶架措施.6、新补植树成活率达98以上,保存率达95以上.7、绿篱生长旺盛,修剪合理,无死株、缺档。8、绿地内保持无杂草、无污物、无杂物、无杂藤攀缘树木.三、 对养护管理人员的组织安排本单位在实际操作中,将养护工段分为三个组,即树木养护组、专职机械养护组、植保组.设立养护工段长、

9、园林植物专业工程师、专业技术员等相关工作岗位。1、养护工段长岗位职责熟悉一班人的政治思想、技术根基、文化素质、工作态度、思想情绪、生活习惯以及其他切身问题,便于各项工作的开展。工作前把工程情况、工作性质、质量要求、安全防护、机械设备及分部分项技术问题认真向工人交底,并保留书面资料。对工人分配生产任务时,必须落实安全措施,完成任务后做好自查自检记录。工段长是工作的排头兵,必须上前一步熟悉有关业务,参加现场劳动,苦活、脏活、重活要于在前头,工作要做到“冲锋在前,撤退在后.注意各班组、各工序的密切配合与协调,以工程大局为已任,检查是否“工完场清”,做好施工日记等当天资料。对社会来讲“节约有功,浪费犯

10、罪,所以工段长一定要率领全体工作人员做到勤俭节约,反对浪费。对违反施工规律,不利工程质量、安全生产和工程进度异样情况要勇于出头,坚决制止。团结就是力量,工段长是养护工作的核心,所以要特别谦虚谨慎.2、园林植物专业工程师岗位职责认真贯彻执行国家工程建设中工程质量和安全技术的标准、规范和规定,结合单位工程情况,制订、贯彻实施具体措施。对工程进行过程中一切技术工作全面负责,把技术工作列为自己的神圣职责,根据技术要求,认真研究,规划布置和检查工程中各项工作,届时参与总结、评比.主动解决工程中施工技术、工程质量、安全生产等工作中技术问题,担当技术责任。关心队伍技术素质的提高,当好施工队伍中的“老师”。3

11、、专业技术员岗位职责组织编制施工组织设计方案、方法.对全体工作人员进行质量工作、安全生产等有关知识的教育培训。从技术业务上可以指导操作工人的具体工作,随时解决工程技术等方面的疑难问题。把技术问题用文字明确向有关人员交底并保留原始资料,及时办好有关技术核定和签证。4、资料管理员岗位职责负责工程的全部文件、资料的收集、制作、装订、整理、保管(上交)等工作。协助施工员做好工程“操平等技术工作和工程质量、安全生产等的教育工作.帮助有关工作人员做好生产技术、安全技术的交底工作,并及时搜集保管书面资料。同有关人员一起对工程进行质量和安全的实测检查,并做好技术资料.根据资料汇总情况,向养护工段长汇报工程上有

12、关情况。四、 养护管理的作业机构要想做到良好养护,达到一级标准,必须建立一套完善的管理制度,来确保工程顺利进行。根据本单位情况实行统一领导和分级管理,以此保证决策权的集中和指挥权的统一,并实行逐级授权、分级管理;进行分工协作,使各项工作组往专业方向发展,保证单位企业总目标和养护组分目标的协调,各个职能机构在行动上配合协调,职能部门与主管人员之间工作协调,整个管理组织保证精干、高效、多功能。将本单位专职养护工段分为三个组:即树木养护组(负责遮荫等措施);专职机械养护组(负责浇水、降温、白天喷雾等);植保组(负责病虫害防治)。工段配有拟投入本项目负责人和技术负责人为园林专业中级职称,植物病害防治(

13、植物保护)工程师2人,园林专业管理人员6人(助理工程师以上)、安全员2名。各司其职,由养护工段长和驻地项目负责人统抓工作和协调。五、 绿地苗木的应急补救措施1、加强栽培管理,增植树木抗寒能力。在生长期适时适量施肥、灌水,促进树木健壮生长,使树体内积累较多的营养物质与糖分,可以增强树体的抗寒能力。但秋季必须尽早停止施肥,以免徒长,枝梢来不及木质化,反受冻害。2、保护根颈和根系.灌冬水之后在根颈处堆土防寒很有效果,一般堆土2030厘米高并堆实。3、包裹.入冬前用稻草或草绳将不耐寒树木的主干包起来,包裹高度1.5米或包至分枝处。4、涂白。用石灰水加盐或石硫合剂对主干涂白,可反射阳光,减少树干对太阳国

14、辐射热的吸收,降低树体昼夜温差,避免树干冻裂。还可杀死在树皮内越冬的害虫。涂白要均匀,不可漏涂,一条干道上的树木或成群成片树木,涂白高度要一致。5、搭风障。对新引进树种或矮小的花灌木,在主风侧可搭塑料防寒棚,或用秫秸设防风障防寒。第三节 对种植环境的保障和处理措施苗木种植环境的保障和处理主要是指种植现场的准备、土方换填和土方造型及改良。一、 种植现场准备1、首先,定出绿化施工范围边线。2、其次,确保施工便道畅通。3、再有,清理绿化施工范围内的大件障碍物。4、最后,划定需要换填土方的区域。二、 土方换填根据设计要求进行土方换填(包括种植土和营养土)。具体包括:1、换土厚度符合设计及实际种植需要的

15、要求。2、营养土配比符合设计要求。三、 土方造型及改良1、首先,清理施工范围内的对苗木生长有害的建筑垃圾(如混凝土),以确保苗木有一个良好的生长环境基础.2、地形施工要求坡面曲线自然和顺,形态柔和,无明显的起伏,标高符合设计要求(可适当抬高510厘米左右预留沉降量),地形饱满排水顺畅,不能出现有明显的坑洼现象,应泻水自然,顺势而下,不能出现淤积或倒回水现象。我们将遵守以上原则,运用高程、平面控制的方法,严格按照设计图纸要求造型。3、土质改良关键是要求:保持排水畅通、增加土壤有机质及通气空隙度。一般是运用施肥、良质客土或对原有土方进行耙松的方法进行土方改良.我们根据工程实际情况将采用良质客土回填

16、的方法对土壤进行改良,同时为了提高苗木成活率和促进苗木的生长我们将根据设计要求使用营养土.第四节 绿化补种方案和施工方法一、 乔灌木种植方案和施工方法1、施工方案1。1本工程施工工序为:施工准备及测量放样挖种植穴及施基肥苗木定植养护待验。1.2本工程施工拟采用机械加人工的方法施工,施工机械主要有运苗用大卡车等。2、树木栽植2。1树木栽植各项栽植工序应密切衔接,做到随挖、随运、随种、随养护。树木起掘后,不得曝晒或失水,若不能及时种植,应采取保护措施,如覆盖,假植等.树穴规格的大小深浅,应按植株的根盘或土球直径适当放大,使根盘能充分舒展.高燥地树穴稍深,低地可稍浅.树穴规格应按相关规定执行。栽植时

17、可结合施用基肥。基肥应以腐熟有机肥料为主,也可施用复合肥,用量要适当。基肥可施与穴底,施后盖土,勿与根系接触。栽植时应选丰满完整的植株,并注意观赏面.孤植树更应注意冠幅完整,群植树木应按设计要求组合.藤木植物应栽在靠近建筑物或支架的基部,枝蔓应根据长势整理,分散固定于墙面或支架上。栽植后,应在三日内再复水一次.复水后若发现泥土下沉,应在根际补充栽植土。2。2卷干与支撑乔木和珍贵树木在栽植后,必须立支撑。支撑可用人字形、扁担形、三角形或单柱支撑,支撑要牢固。支撑下埋深度,可按树种规格和土质定,严禁打穿土球或损伤根盘。支撑的高度应按植株高度定,一般应支撑在植株高度1/2以上。支撑与树木扎缚处可用软

18、质物衬垫。扎缚后树干必须保持正直。斜立的单干支撑设在迎风面。2.3修剪为确保植株成活,栽植前后必须修剪,修剪时结合树冠形状,先将枯死株及运输途中损伤的枝叶剪掉,剪口必须平整,梢倾斜,必要时剪口用采取封口措施以减少蒸发.二、 地被种植方案和施工方法1、施工方案1。1本工程施工工序基本同乔灌木施工.1。2本工程施工拟采用机械加人工的方法施工,施工机械主要有运苗用大卡车等。2、施工方法21施工前准备施工前应按设计要求做好材料、场地、人工等准备。施工应符合设计要求,如无法满足设计要求,必须提前7天作出调整方案,经有关部门同意,方可施工.22栽植栽植前土壤深翻应大于25cm,结合深翻清除石块等杂物,施足

19、基肥,杷细整平,做到表土平整,排水良好。栽植前应按设计要求放样,定好株行距,做好分株、切根等准备。栽植坑应稍大,使根系舒展,填土压实,土面平整。栽植后应立即浇足水分,可结合浇水喷施腐熟的有机肥,施后用清水喷淋茎叶.栽后一周内注意土壤湿度,发现表土干裂,应及时浇水。2.3养护管理栽植后要保持田间持水量6070,直到成活,以后不必经常浇水。经常性养护可参照园林植物养护管理技术规程(试行)DB33/T1009.62001执行.三、 草皮种植方案和施工方法1、施工方案1。1本工程施工工序为:施工测量放样坪床准备及草种准备播种草坪铺植后的管理.1。2本工程施工拟采用机械加人工的方法施工,施工机械主要有喷

20、播机等。2、施工方法2。1坪床准备土壤准备与处理:建植地30cm土壤,要彻底清除杂草根、甲虫、虫卵、碎石等异物。杂草防除:耕翻土地时用人工栋除和用化学方法在播种前进行灭杂。常用除草剂有草甘磷、五氯酚钠,分别为内吸型和触杀型,可杀灭多年生和一年生杂草,每亩用量250毫升。坪床平整:坪床平整工作分粗平整和细平整两步进行,粗平整是在场地施肥并深翻后,即应将场地予以粗平整,粗平整时,应将标准杆钉在固定的坡度水平之间,使整个坪床保持良好的水平面,然后铲除高出的部分,添填低洼部分,填方时应考虑到填土的下陷问题,细致土通常下沉1520.细平整:由于草坪草通常较轻且细小,所以播种前应使土壤表面保持松、平、细、

21、绵,保证草坪的顺利出苗,并形成良好的地表覆盖,可用细齿耙将床坪耙2遍,再用耱将坪床耱3遍。施肥:由于成坪后不可能再在土壤的根区大量施肥,而土壤的质地与肥力好坏直接影响到草坪草的根系生长与发育,从而又影响到建成草坪的质量与寿命。因此在建坪前应施入足够的有机肥,保证草坪的正常生长和长效性.有机肥必须是经过充分沤熟的粪肥以防止将杂草种子和病虫源带入土壤,每平方米有机肥的用量为10kg ,使肥料与土壤充分混匀,播种前可施入无机复合肥、磷肥每亩各20kg与表层土壤充分混匀.2。2播种建坪播种量:为使草坪达到致密茂盛,具有较高的密度,良好的弹性和旺盛的再生能力,播种量应按草籽发芽率、草坪单位面积、发芽后的

22、分蘖性选择适当的播种量。播种方式:草坪播种要求种子均匀地散在坪床上,并使种子掺和到11.5cm的土层中。播种分机械播种(坡地)和手工播种(平地)两种,机械播种完后将坪床用细齿耙轻轻耙平,然后用10200斤重的磙子镇压,使种子与表土充分接触,再用草袋覆盖其上后立即喷水,喷水深度以浸透土层510cm.第五节 绿化管养施工方案一、 苗木养护的控制措施1、灌溉与排水a、新栽植的树木应根据不同的树种和不同的立地条件进行适期、适量的灌溉,应保持土壤中的有效水分.b、树木周围暴雨后的积水尽快排除,新栽树木周围的积水尤应尽快排除,以免影响根部呼吸。2、中耕除草这一环节在树木养护中是重要的组成部分,它关系到植物

23、营养的摄取,植物的生存空间,景观的观赏效果。3、修剪、整形树木在养护阶段中,应该通过修剪调整树形,均衡树势,调节树木通风透光和土壤养分的分配,调整植物群落之间的关系,促进树木生长茁壮,各类苗木的修剪以自然树形为主。a、乔木类:主要剪除徒长枝,病虫枝,交叉枝,并生枝,下垂枝,扭伤枝以及枯枝烂头.b、灌木类:木修剪遵循“先上后下,先内后外,去弱留强,去老留新”的原则进行,修剪促使枝叶茂盛,分布匀称,球形圆满;花木修剪,要有利于促进短枝和花芽形成。c、地被、攀缘类:对于地被、攀缘类植物的修剪,清除枯枝,疏散老弱的藤蔓。修剪能促进分枝,加速覆盖和攀缠的功能。4、防护设施平时本着“预防为主,综合防治”的

24、原则,在平时对树木存在的根浅、迎风、树冠庞大、枝叶过密以及立地条件差等实际情况,建议分别采取立支柱、绑扎、扶正、疏枝、打地桩等六项综合措施,特别在7、8、9月份特别注意做好防护设施。5、补植树木a、树木缺株在秋季尽早补齐,原则是选用原来树种规格。b、枯死树木连同根部及时挖除,填平坑槽,结合补植工作进行。6、病虫害的防治利用胃毒剂防治取食量大的食叶害虫,或较隐蔽的地下害虫,起到诱杀害虫的作用。利用激素剂抑制害虫的生长发育抑制其繁衍.利用保护剂、治疗剂、内吸剂等综合防治多种植物病虫害。二、 绿化的日常养护方案1、日常保护保养工作(1)保证每天上午和下午各一次的淋水。要求淋水必须全面、充足.乔灌木除

25、根部淋足水外,叶面也必须喷水淋湿。在天气炎热和干旱季节每天两次的供水尤其重要,必须保证.(2)在所有苗木根系恢复生长后,薄施一次复合肥或有机肥,以后每一个月最低施一次肥,保证苗木生长正常、旺盛。(3)保养期间在北风和天气寒冷干旱较重时,可于乔木树干离地1米范围内进行涂石灰水或包扎禾草或麻包袋进行防寒、防风、防虫保护.(4)随时检查苗木生长情况,发现苗木生长不正常或死亡,即时更换;发现有病虫害,即时处理,喷洒高效低毒安全农药进行喷杀,并注意避免产生药害。保证苗木良好的生长状态。(5)保持经常的拔杂草工作,进行必要的修剪,保证花坛和造型乔灌木球和整齐、清晰、美观,保持良好的绿化造型优美性和观赏性.

26、2、苗木养护保修技术措施(1)大型乔木的保养A。支架由于大型乔木的树型舒展,种植时重心可能不垂直于树头,以及其叶片较大易于受风力影响,需要制作支架,以确保植物与人员安全。树型较小的视其实际需要进行简单支撑。支架形态与设计联系以确定造型。B。浇水新植树木保证每天12次的正常淋水,除淋透树根部外,也将叶面喷湿,提高水份吸收,保证苗木生长水份需要。保养期内无雨情况下,每天至少浇水一次。C.及时防治树木病虫害避免病虫的危害,影响树木的正常生长发育和美观,我司将重视病虫在的防治工作。采用高效低毒的农药,并且用药要求对症下药,向物业管理处提供农药样品,定期与物业管理处联系进行农药防治病虫害.D。防治风灾夏

27、季多强台风,雨水多,树杈易遭风折,树木易被吹倒,在台风多雨季节,应多检查支架牢固情况,及时处理巩固事宜,因此,夏季多风季节时将采取疏枝培土等一些防风措施.E.中耕除草树木根部杂草丛生,会与树木争夺水分、养分,影响树木的正常生长发育,且有碍观瞻.我司将在保养期里及时消除杂草,用中耕方法将杂草连根锄掉并埋入土中,以便腐烂后即成肥料.没有草的地方也将适时将地表锄松,提高土壤透气性和保肥保水能力,以利根生长.F。防日灼在夏季,新植树容易受到日灼伤害.采联多次浇淋措施,保证水分充足,利于热量散失.G.伐、挖死树对于病虫侵袭、机械损伤、人为破坏等原因造成的一些无保留必要或已死亡的树木,发现即伐除,进行重栽

28、。H。施肥定植后在保养期间,依据工料规范和施工种植技术规范进行施肥。每月施肥一次(有机肥或复合肥)。施有机肥时,将注意下埋地下。复合肥施用后即淋水,冲刷叶面附着肥,避免污染和伤害花、叶.I.修剪以尊重自然形态为主,当枝叶发生对周边环境如人、车、建筑体等不利时,采取适当修剪.(2)棕楝植物针对性保养A.支架由于大型棕楝植物的树型较大,体重大,根系在种植时较浅,以及其叶片较大易于受风力影响,所以易于倾倒,需要制作支架,以确保植物与人员安全.形体较小的棕楝植物视其需要决定支架安装。支架形态与设计联系以确定造型。B。注意覆土情况由于棕楝植物的树头需要避免水浸过久,所以保养时,要注意土壤的位置情况,避免

29、土覆过高及低洼水浸。发现覆土不合生长要求,即时处理。C.浇水浇水注意地形及土壤保水能力,以免浸根。D。及时防治树木病虫害避免病虫的危害,影响树木的正常生长发育和美观,我司将重视病虫在的防治工作。采用高效低毒的农药,并且用药要求对症下药,选用适合棕楝植物的农药,向物业管理处提供农药样品,定期与物业管理处联系进行农药防治病虫害.E。防治风灾夏季工程种植,多强台风,雨水多,树杈易遭风折,树木易被吹倒,在台风多雨季节,应多检查支架牢固情况,及时处理巩固事宜,对原有多叶的棕楝进行不影响美观情况下剪掉半片叶。F。施肥定植后在保养期间,依据工料规范和施工种植技术规范进行施肥。每月施肥一次(有机肥或复合肥)。

30、施有机肥时,将注意下埋地下,并与棕楝树头保持30CM距离,以免烧根.复合肥施用后即淋水,冲刷叶面及茎部附着肥,避免污染和伤害叶、茎。三、 绿化的年养护计划方案根据沿线的气候情况,我们制定了以下的年养护措施:一月份:做好本年度的绿地养护工作计划,做好除虫及修剪整形工作。二月份:继续进行苗木的修剪整形工作,重点是剪除病枯枝;加强草坪管理工作,检查草坪萌芽返青情况。三月份:随着气温的升高,一些虫害开始活动,这时要注意蚜虫、地老虎等的防治;另外还要施春肥以保证苗木的生长;要做好苗木的补植工作。四月份:本月是防治病虫害的关键也是最佳的季节,应加强病虫害的检查和防治工作;加强地被及草坪的养护管理,对草坪要

31、进行第一次修剪,对地被植物要及时清理枯枝及病死株;继续做好苗木的补植以及清除杂草的工作。五月份:继续做好病虫害的防治工作,这时介壳虫类等害虫开始活动,要抓住时机及早防治;要开始加固苗木,做好抗台风工作;同时继续做好苗木的修剪整形工作和杂草的清除工作。六月份:继续做好病虫害工作,特别是蚜虫、红蜘蛛、介壳虫类等害虫的防治工作;继续做好杂草的清除工作;要在这月的中旬前做好所有苗木的加固工作同时配合适当的疏枝,因为从以往的经验看六月下旬是台风开始影响杭州的时候.七月份:重点做好抗台风及浇水工作,保证苗木的水分供给及降温;继续做好病虫害工作,特别是病害,随着梅雨季节的到来,高温高湿的环境极易引发苗木及草

32、坪的病害.八月份:基本同七月份,随着气温的进一步升高相应地要进一步加强苗木的浇水工作。九月份:基本同七、八月份。十月份:加强修剪整形工作,剪除病虫枝及徒长枝;继续做好病虫害防治工作。十一月份:加强修剪整形工作,剪除病虫枝及徒长枝,对紫薇等要注意剪除老枝,因为它的花是开在新生枝上的.十二月份:清除落叶及枯枝,开始做好苗木越冬防寒工作。做好全年养护工作总结,并制定来年工作计划。第二章 确保养护工程质量和工期的措施第一节 确保养护工程质量的措施一、 工程质量管理体系 施工工程师质量组负责人施工现场负责人材料采购组现场质量组测量放样组种植施工组养护管理组 项目负责人二、 质量的保证措施种植土要求土质好

33、,结构疏松、通气、保水、保肥能力强,其厚度要保证植物根系正常生长发育,如不适合,则应施肥或掺入改善理化性质。苗木挖掘包装符合现行行业的规定,应根系发达、生长茁壮、无病虫害、规格及形成符合设计要求.草坪草块土厚宜为35CM,保证不含杂草。种植穴槽必须垂直下挖,上口下低相等,规格视苗木大小与土壤情况而定.苗木要随挖随栽,尽量减少转运时间,装卸必须轻吊轻放,不得损伤苗木和造成散球.挖掘苗木时,务必尽量多取走表土,以尽量保留苗木根系。苗木种植修剪要做到因树而异。针对乔木,不宜修剪,只剪除病虫枝、枯死枝、生长弱枝、过密枝和下垂枝.剪口平滑,不得劈裂.修剪直径2cm 以上大枝及粗根时,截口必须削平并涂防腐

34、剂。规则式种植要保持对称平衡,种植绿篱时株距应均匀,要注意观赏面的全理朝向。移植大树要采取枝冠喷雾,树干保温和树根喷布长根激素等措施。任何树木种植时,根系必须舒展,填土必须分层填实。“千遍水、万遍水,不如栽后一遍水”,栽植后第一遍水必须浇透。俗话说“三分种,七分管,要克服重种轻管的错误倾向,根据植物的生物学特性、当地气候条件及施工工地实际情况,制定科学规范的绿化管理工作日历,确保园林植物全部成活并健康生长.第二节 确保养护工程工期的措施一、 工期保证体系施工计划负责人施工现场负责人测量放样组种植施工组养护管理组 项目负责人二、 对影响工期的因素分析及工期保证措施根据工程实际,我们归纳的影响工期

35、的因素主要有以下几点:2。1组织管理因素在各项施工进度保障措施中组织管理措施是关键,主要措施如下:2.1。1各管理班子组成人员在项目经理的领导下分工协作,确保工作进度、质量目标的实现。2.1.2项目部建立由施工职能部门负责人参加的日常施工碰头会议制度,总结一天的工作情况,布置第二天的工作任务,将进度计划落实到每一天.2。1。3项目部提议召开每星期一次的协调会议,由甲方、设计院、监理单位和施工单位参加,将工程情况反映到各个部门,解决有关急需解决的问题,协调各单位间的关系.2.1.4加强施工准备,这是保证施工顺利进行的前提,包括组织准备、技术准备、物资准备以及作业条件的准备等。认真熟悉建设文件、施

36、工图纸,掌握设计要求、工艺流程、适用规范和工期要求,编制出切实可行的确保总工期的施工进度网络图,关键节点要准时到位。2。1。5注重现场管理,施工现场是出产品的地方,产品是否如期完成,质量好坏,在很大程度上决定于现场管理水平,管理的标准是保证连续均衡的施工,严格按设计要求和技术标准施工,对进场的人、机、料、方法、环境进行合理有效的使用,充分利用空间、时间,建立文明的施工秩序,完善计划正常进行。2。2气候影响因素根据本工程实际,本工程工期经历春夏两季.在施工过程中,要及时掌握天气情况,以便合理安排或及时调整各工序工作,尽一切可能抢工期。我们必须就此做好应对措施.2。2。1春季要在雨水不多的时候抓紧

37、时间做好土方整理等受雨水影响较大的工作,以免下雨影响工期.2.2.2夏季主要要做好已植苗木的养护工作和养护人员的防暑工作,另外到台风季节的时候还要时刻注意台风的动向,提早做好防台工作。2。3材料供应因素不管什么工程材料供应都将会是影响工期的一个关键因素.为此我们将采取以下措施保证工期:2.3。1加强材料供应计划的工作,保证不会因为材料供应不及时而拖延工期。2.3.2严格控制进场材料的质量,保证不会因为进场材料质量问题而拖延工期。2。3.3及时进行材料的送检工作,保证不会因为材料检验不及时而影响工期。2。3.4加强现场材料调度,保证不会因为材料调度不科学而影响工期。2。4资金因素针对本工程工程量

38、大的特点,在工程实施期间,除了业主支付的工程预付款外,我们将而且有能力提供足够的流动资金用于本工程的资金需要,并对这部分资金做好使用计划,合理安排支出,保证不会因为资金问题而影响工期。2。5机械配备和人员配备因素由于本工程工程量较大,势必需要更多的机械设备和施工人员,在我们已有机械设备和施工人员外,我们利用我们多年来在工程建设方面的资源优势,已经对本工程所需的施工机械设备及施工人员作了充分的准备,确保工程按期完成。2。6现场安全因素“百年大计,安全第一”,安全问题是一个比较艰巨的任务,我们将加强职工安全教育,增强职工安全生产意识,并成立专门的安全生产小组,负责工程施工过程中的日常安全检查和整顿

39、,做到两个确保,即“确保本单位施工人员的安全,确保工地外行人的安全”。第三章 交通保通方案一、 交通条件本项目为国道主干线广州绕城公路南段和国道主干线广州绕城公路九江至小塘段绿化养护工程,交通十分方便,所需主要施工材料均可由公路直接运至施工现场.二、 交通组织方案1、运输方法本工程所需的构件、材料、机械设备、人员等均可通过沿线市政道路采用相应的运输车辆运抵施工现场。2、处理措施为确保人、材、机的顺利进场,我司拟在运输线路公路沿线配合交通主管部门做个好交通组织工作:(1)在道路沿线以及叉路交汇点、弯道处等显眼处竖立“车辆慢行、注意安全”等施工宣传警示牌,并在施工路段内临时行道道路的两侧竖立车行方

40、向指示牌,引导行人车辆的流动方向;(2)进入夜间后,在临时行道侧悬挂或摆放道路照明灯具,并在弯道或拐弯处摆放黄色的警示灯;(3)当车流量较大时,指派专人指挥车流流向,维持道路的畅通。(4)在车道上或车道旁作业时要戴安全反光警示标志.(5)严禁酒后操作机械特别是运输车辆,严禁机械带故障运转或超负荷运转。第四章 实施养护工程施工的安全保障措施一、 安全生产管理体系专职安全员施工现场负责人测量放样组种植施工组养护管理组 项目负责人二、 安全生产保证措施建立以项目经理为安全第一责任人的安全生产领导机构,健全安全管理系统,成立施工安全科,设置专职安全员,各队班组设置兼职安全员。加强安全教育,做到安全教育

41、制度化、经常化,对职工进行安全技术培训,对新进场工人进行三级安全教育,特殊工种持证上岗,不准无证操作,严格遵守操作规程,定期进行安全教育和安全大检查,发现隐患及时予以清除,定期进行班组安全活动,树立高度安全意识.各种机械实行专人使用,定期维修保养,杜绝机械安全事故的发生。电工执证上岗,严禁私自在施工现场、办公室、宿舍区乱拉、乱接电线,以确保安全生产. 在施工现场两端设置明显的安全警示标志.配置专职安全管理人员负责现场的交通安全管理,并且服从业主、交警、路政等单位与部门的施工安全管理.建立安全检查制度,成立由第一责任人为首、业务部门、有关人员参加的安全检查组织,安全检查必须有计划、有准备、有整改

42、、有总结、有处理。安全检查的主要内容是查思想、查管理、查制度、查现场、查隐患、查事故处理。班组必须日检,工地自检每周一次,视工作需要进行突击安全检查.安全检查后的整改,必须坚持“三定”(即定具体整改责任人、定解决与改正的具体措施、定整改的时间)和“不准不拖”,不使危险因素长期存在而危及人的安全.表1 养护工程施工组织设计文字说明第五章 设备、人员动员周期和设备、人员、材料运到养护工程施工现场的方法第一节 工程概述本项目为xxx绿化养护工程。主要工程内容包括xxx主线中央分隔带、路肩、边坡及平台,管理中心和各互通、生活区、收费站的绿化养护工程。预计工期为3年。第二节 设备、人员动员周期一、 设备

43、调配计划1、办公设备:我们准备安排10套桌椅、两台电脑、一台复合打印机及其他若干零星办公设备。开工前三天内进场,工程竣工后退场。2、施工设备:主要包括挖掘机、修剪设备、喷灌设备、运输设备等。挖掘机在土方工程开工时进场,土方工程完工时退场;修剪设备和喷灌设备在种植工程开工时进场,养护期满后退场;运输设备在整个工程开工时进场,完工时退场。二、 人员调配计划1、项目部管理人员:若我公司中标,我公司将把本项目列为我公司的重点工程之一,我们将设立专门的组织机构,包括以下人员:总部:项目主管、财务负责人现场:项目经理、项目总工、专业工程师、质检工程师、财务负责人、计量工程师、专职安全员等。以及其他后勤保障

44、人员,项目管理班子人员到位率符合该工程招标文件要求.与业主签订承包合同后工程开工前进场,竣工验收通过后退场。2、现场施工人员:土方施工队40人(其中10人为公司派出专业技术人员,其余为当地人员);绿化施工队80人(其中20人为公司派出专业技术人员,其余为当地人员);景观施工队12人(其中4人为公司派出专业技术人员,其余为当地人员);养护施工队12人(其中3人为公司派出专业技术人员,其余为当地人员);保洁及安保人员20人(其中4人为公司派出专业技术人员,其余为当地人员)。土方施工队40人在土方工程开始前一天进场,等所有土方工程完工后转为增援其他施工队,等工程施工完成后退场;绿化施工队80人在种植

45、工程开始前一天进场,工程施工完成后退场;景观施工队12人在景观工程开始前一天进场,工程施工完成后退场;养护施工队12人在种植工程开始当天进场,工程养护期满后退场;保洁及安保人员20人在整个工程开始当天进场,工程施工完成后退场。施工高峰时将增加组织施工队伍进场施工.三、 材料的调配计划1、周转材料:主要包括手推车、铁耙、铁锹、扫把及遮阳、防雨、保洁材料等。手推车20辆,开工时进场,其余按工程实际需要数量随时配备。2、苗木:苗木按图纸或业主指示配合种植工程进度需要进场。第三节 设备、人员、材料运到养护工程施工现场的方法1、项目经理部将统一组织人员进场,职工将派专车送至工地;合同制劳动力工人采用公司

46、派员和在当地临时聘用相结合的方法,指定带队人统一派专车送至工地。2、施工用设备用汽车送到施工地点。3、树苗、花草等部分由我公司苗圃供应,我公司短缺苗木则考虑外购,所有材料均用汽车运至施工地点。在花草、苗木运输时,将采取严密措施减轻苗木损伤.第六章 质量、安全保证与环保体系一、 质量体系 施工工程师质量组负责人施工现场负责人材料采购组现场质量组测量放样组种植施工组养护管理组 项目负责人二、 安全体系专职安全员施工现场负责人测量放样组种植施工组养护管理组 项目负责人三、 环保体系环境管理机构项目环境小组组长项目环境小组副组长办公室主任技术部主任文明环保部主任各施工班组组长及兼职监督员第七章 其他应

47、说明的事项第一节 项目风险预测与防范,事故应急预案一、 项目风险预测本工程施工项目风险主要包括合同风险和施工安全风险。本工程合同风险主要包括是否能够正常履约及合同索赔。施工安全风险根据本工程实际主要是施工机械伤害和坡顶施工滑落的风险。二、 项目风险防范及事故应急预案1、合同风险预防及防范措施在合同履行过程中及时做好工程计量工作,从何可以在不可抗力导致合同不能正常履行的情况下尽快做好应对措施,以减少双方损失。及时做好设计变更的工程计量工作及取证工作,特别是涉及隐蔽工程的设计变更的工程计量工作及取证工作。2、施工安全事故防范及应急预案坡顶施工作业人员在进行施工作业前,做好安全交底工作.施工坡段区域离坡顶1。5米高度做好安全网布设工作.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
