收藏 分销(赏)

电梯井内脚手架专项施工方案.doc

上传人:快乐****生活 文档编号:3888671 上传时间:2024-07-23 格式:DOC 页数:27 大小:193.54KB
下载 相关 举报

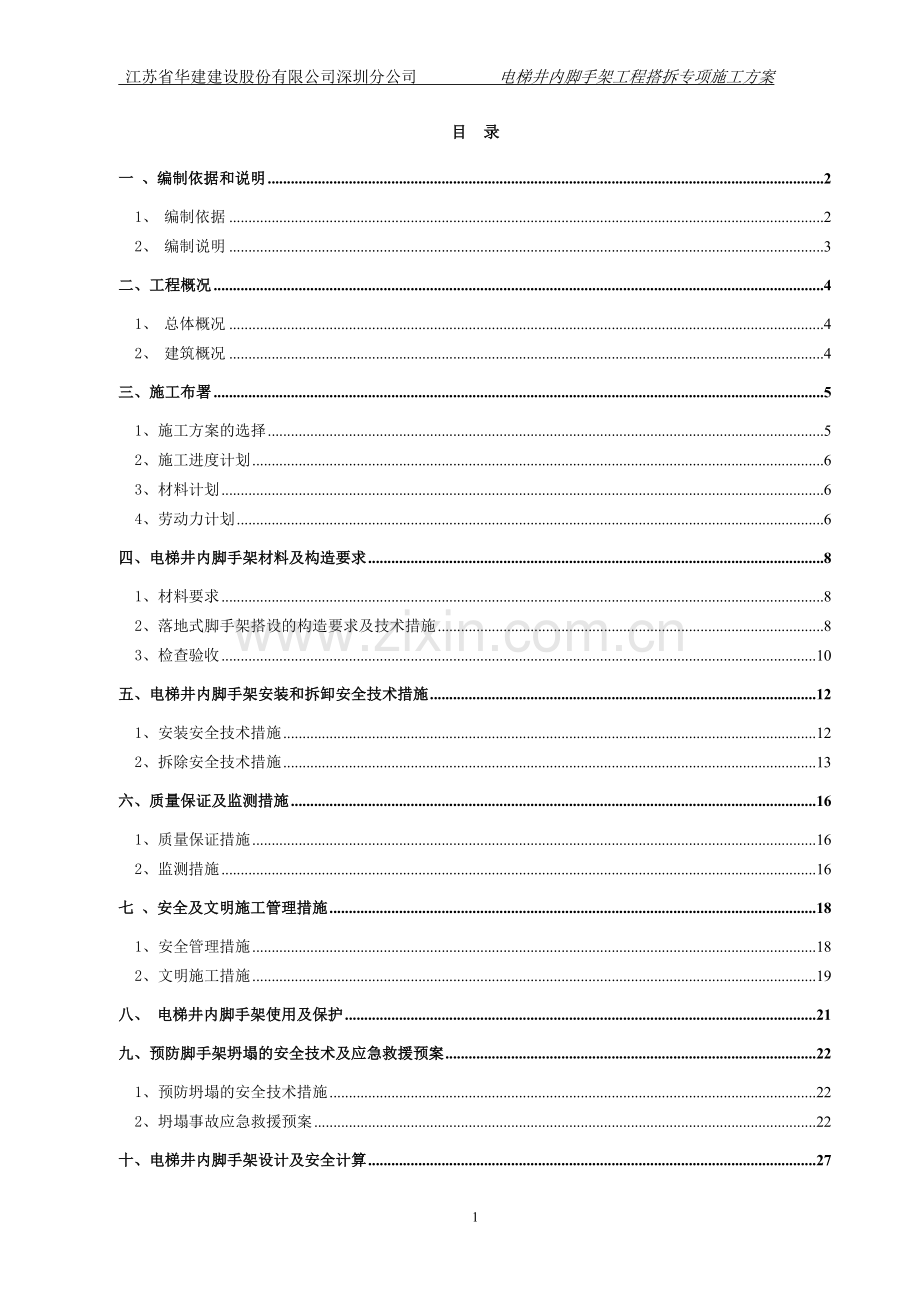

电梯井内脚手架专项施工方案.doc_第1页
第1页 / 共27页
电梯井内脚手架专项施工方案.doc_第2页
第2页 / 共27页
电梯井内脚手架专项施工方案.doc_第3页
第3页 / 共27页
电梯井内脚手架专项施工方案.doc_第4页
第4页 / 共27页
电梯井内脚手架专项施工方案.doc_第5页
第5页 / 共27页
点击查看更多>>
资源描述

1、 江苏省华建建设股份有限公司深圳分公司 电梯井内脚手架工程搭拆专项施工方案目录一 、编制依据和说明21、 编制依据22、 编制说明3二、工程概况41、 总体概况42、 建筑概况4三、施工布署51、施工方案的选择52、施工进度计划63、材料计划64、劳动力计划6四、电梯井内脚手架材料及构造要求81、材料要求82、落地式脚手架搭设的构造要求及技术措施83、检查验收10五、电梯井内脚手架安装和拆卸安全技术措施121、安装安全技术措施122、拆除安全技术措施13六、质量保证及监测措施161、质量保证措施162、监测措施16七 、安全及文明施工管理措施181、安全管理措施182、文明施工措施19八、 电

2、梯井内脚手架使用及保护21九、预防脚手架坍塌的安全技术及应急救援预案221、预防坍塌的安全技术措施222、坍塌事故应急救援预案22十、电梯井内脚手架设计及安全计算27一 、编制依据和说明1、 编制依据为保证本工程电梯井内脚手架工程的施工安全,脚手架工程的设计、施工和验收应满足但不限于下列文件、规范、标准和国家、企业的有关规定要求:1)地铁前海湾车辆段上盖物业主体工程标项目工程施工图;2)地铁前海湾车辆段上盖物业主体工程标项目工程招标文件、施工合同;3)规范、标准和国家、企业有关规定:类别编号名称国家标准GB15831钢管脚手架扣件GB503002001建筑工程施工质量验收统一标准GB/T137

3、93直缝电焊钢管,GB50017-2002 钢结构设计规范GB50009-2001建筑结构荷载规范GB70088普通碳素结构钢技术要求GB/T7002006碳素结构钢行业标准JGJ 59-99建筑施工安全检查标准JGJ 8091建筑施工高空作业安全技术规范JGJ 128-2000建筑施工门式钢管脚手架安全技术规范JGJ 130-2002建筑施工扣件式钢管脚手架安全技术规范企业标准质量/环境/职业健康安全管理手册、程序控制文件、作业指导书4)地铁前海湾车辆段上盖物业主体工程标项目工程组织设计。2、 编制说明本方案所称脚手架工程是指用于工业与民用建筑施工中的落地式(底撑式)扣件式钢管脚手架。本工程

4、脚手架工程应用中国建筑科学研究院PKPM施工安全计算软件进行安全计算。二、工程概况1、 总体概况工程名称地铁前海湾车辆段上盖物业主体工程标项目工程建设单位深圳市地铁集团有限公司物业开发分公司设计单位中建国际(深圳)设计顾问有限公司监理单位深圳市合创建设工程顾问有限公司质量监督深圳市建设工程质量监督总站监督安全监督深圳市建设工程安全监督站监督施工单位江苏省华建设股份有限公司施工总承包2、 建筑概况2.1建筑面积与建筑高度:该标段总建筑面积约为25万平米。塔楼1a、2、6、8a栋均为35层,屋面层结构高度均为114.6m;塔楼1b、8b栋均为29层,塔楼3、7栋均为28层,1b、3、7、8b屋面层

5、结构高度均为97.75m。4号塔楼为22层局部20层,屋面层结构高度78。2m。5号塔楼为25层局部21层,屋面层结构高度为86.6m。2.2.建筑类型和使用功能:地铁前海湾车辆段上盖物业主体标项目工程由深圳市地铁集团有限公司物业开发分公司投资建设,该项目以保障性住房居住为主并包含商业等功能的大型综合项目.本工程结构类型为框架剪力墙结构。 2。3 工程周围环境本工程位于未来前海湾CBD区东南角,现状用地为填海用地。基地位于前海联检站南侧,平南铁路深圳西站西侧,南端为滨海大道,西侧空地规划为金融商务中心(CBD),北侧为规划一环快速通道。交通方便,有三条主要城市道路东西向横穿基地,从南至北分别是

6、:学府路、桃源路、规划7号路。三、施工布署1、施工方案的选择为加快进度、满足防护要求,结合本工程设计形式和工程特点,本工程电梯井内采用落地脚手架搭设。11落地式脚手架:电梯井落地式钢管脚手架主要功能须满足主体结构施工、装饰工程施工、电梯安装施工以及满足安全防护施工。12落地式脚手架构造:本工程电梯井内脚手架采用分段落地搭设,最低一段立杆落在100后C15混凝土垫层上面,上面各段落在16#工字钢上面,工字钢两端搁置在电梯井核心筒剪力墙预留200200洞口内,每端至少伸入剪力墙内200。采用483。5钢管,立杆纵向间距1500mm,立杆横向间1050mm,水平杆步距1800mm;工字钢采用16#;

7、钢笆片采用6或者8圆钢点焊制成,规格为1050mm1200mm,每块重8.4Kg;脚手架水平杆横向及纵向一隔一根顶至剪力墙,充当连墙件.1a、1b 、2、6、8a、8b栋从0。000开始搭设,至9层楼面结束(第一段);在9层楼面搁置工字钢,从9层开始搭设,至23层结束(第二段);在23层楼面搁置工字钢,从23层开始搭设,至屋面层结束(第三段);最大搭设高度38.95米。3、7栋从0。000开始搭设,至8层楼面结束(第一段);在8层楼面搁置工字钢,从8层开始搭设,至22层结束(第二段);在22层楼面搁置工字钢,从22层开始搭设,至屋面层结束(第三段);最大搭设高度38.95米。1c、8c栋从0。

8、000开始搭设,至6层楼面结束(第一段);在8层楼面搁置工字钢,从8层开始搭设,至屋面层结束(第二段);最大搭设高度30。55米。4栋从0。000开始搭设,至9层楼面结束(第一段);在9层楼面搁置工字钢,从9层开始搭设,至屋面层结束(第二段);最大搭设高度38.95米。5栋从0。000开始搭设,至9层楼面结束(第一段);在9层楼面搁置工字钢,从9层开始搭设,至23层结束(第二段);在23层楼面搁置工字钢,从23层开始搭设,至屋面层结束(第三段);最大搭设高度38.95米。2、施工进度计划根据工程施工进度计划安排脚手架施工进度, 2011年4 月份开始一层以上主体结构施工, 2011年11月主体

9、结构封顶, 2012 年 4 月开始外架拆除, 11 月份外架拆除完成。3、材料计划脚手架主要施工材料计划见下表名称及规格用途总需用量钢管6m纵向水平杆900根6m立杆2500根2。2m横向水平杆5000根直角扣件8000个对接扣件3000个16工字钢悬挑300根大眼安全网防护500张废旧大板防护若干木枋(10050)防护若干4、劳动力计划具体劳动力用工计划如下表序号工种数量(人)工作内容1架子工15各类脚手架搭拆与维护、铺脚手板、挂安全网等2普工5配合架子工作业3 安全员配置1安全管理四、电梯井内脚手架材料及构造要求1、材料要求11钢管钢管包括立杆、大横杆、小横杆、剪刀撑、附墙杆等。钢管采用

10、直缝电焊钢管(GB/T13793)中规定的483.5普通焊接钢管,钢管必须有出厂合格证,钢管表面平直光滑,两端切口需平直,不得有斜口、毛口、卷口等现象,更不得使用锈蚀、砂眼、结疤、分层、错位、硬弯、裂缝、压痕和深的划道的钢管。钢管上严禁打孔,应涂有防锈漆。12扣件扣件包括直角扣件、旋转扣件、对接扣件及其附件等。在使用前必须进行检查、保养,不得有变形、滑丝裂缝以及其它不允许的缺陷,扣件要有出厂合格证,其机械性能应符合钢管脚手架扣件(GB15831),在螺栓拧紧力矩达到65KNm时不得发生破坏。新旧扣件应做防锈处理。13脚手板采用钢笆片,钢笆片采用8或者10圆钢点焊制成,规格为1050mm1200

11、mm,每块重8.4Kg。14型钢悬挑外架型钢采用I16,每边各伸出电梯井剪力墙200。15大眼安全网大眼安全网绳径8,网眼规格为100100,整张规格为20003000,30003000,30006000。2、落地式脚手架搭设的构造要求及技术措施2.1脚手架基部处理本工程电梯井内脚手架采用分段落地搭设,最低一段立杆落在100厚C15混凝土垫层上面,上面各段落在16工字钢上面,工字钢两端搁置在电梯井核心筒剪力墙预留200200洞口内,每端至少伸入剪力墙内200。最低一段脚手架基部必须设置排水措施,不得有积水现象。2.2 立杆落地式钢管脚手架的立杆采用单立杆,立杆横距为1050mm、纵距为1500

12、mm,大横杆步距为1800mm,立杆与大横杆采用直角扣件连接.立杆接长除顶层顶步采用搭接外,其余各层各步必须采用对接扣件连接,搭接时,搭接长度不应小于1m,采用不少于2个旋转扣件固定。相邻立杆接头交错设置,不得在同一步距内接长,相隔接头在高度方向错开的距离不得小于500mm,各接头中心至主节点的距离不得大于步距的1/3。立杆垂直的最大偏差不超过脚手架高度的1/200。脚手架底部必须设置纵横向扫地杆,扫地杆用直角扣件固定在距底座向上200mm 处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上.当立杆基础不在同一高度平面上时,必须将高处的纵向的地杆向低处延长两跨,并与立杆固定,高

13、低差不大于1.0m。2.3纵向水平杆纵向水平杆应设置在立杆内侧,且置于小横杆之上.电梯井内纵向水平杆间隔顶至剪力墙。纵向水平杆可对接也可搭接,对接时,对接扣件交错布置,两根相邻纵向水平杆的接头不得设置在同步或同跨内,不同步或不同跨两个相邻接头错开的距离500;各接头中心至主节点的距离1/3倍跨。搭接时,搭接长度1m,等间距设置3个旋转扣件固定,端部扣件盖板边缘至杆端100mm。2。4横向水平杆横向水平杆间隔顶至剪力墙。主节点处(水平杆与立杆连接处)必须设置一根横向水平杆,与立杆用直角扣件固定且严禁拆除。主节点处两个直角扣件的中心距150mm.在每跨跨中设置一根横向水平杆,以便支承脚手板.2.5

14、 扣件螺栓拧紧扭力矩不小于40KN.m,且不应大于65KN。m,主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm,对接扣件开口应朝上或朝内,各杆件端头伸出扣件边缘的长度不应小于100mm。2.6 电梯井内脚手架的搭设施工不能滞后于相应楼层的部位的施工,并安排专人进行(由进行楼层内档防护施工人员进行搭设)。2.7 电梯井内脚手架在每一悬挑层进行封闭防护,用费旧模板将全部洞口进行封闭,以后每隔3层用大眼网悬挂封闭。同时电梯井门洞口安排专人用专用电梯井防护隔栅进行防护,并张贴显著标志,任何人不得向电梯井内扔物品。2。8 电梯井内脚手架仅作为电梯井

15、模操作及安全防护使用,不作为临时楼面吊物的堆放地点,同时,不能作为电梯井筒大模板的堆放地点.2。9 悬挑工字钢在沿电梯井短边方向搁置在电梯井筒两侧的剪力墙上,预先在剪力墙上留设200200的洞口,用于工字钢的搁置与拆除。工字钢具体位置与电梯井内脚手架立杆的位置一致,以方便脚手架的搭设。3、检查验收3.1 检查施工方案有无审批手续、有无技术交底等.3.2 按施工方案的要求对立杆基础、材质、架体与建筑物的拉结、卸荷、杆件间距、脚手板与防护栏板、杆件搭接、通道等进行检查.3。3 严格按照规范规定对进场构配件进行检查和验收,不合格的构配件严禁使用。3.4 脚手架及其基础应在下列阶段进行检查和验收:基础

16、完工后,脚手架搭设前。作业层上施加荷载前。每搭设完 1013 米高度后。达到设计高度后。遇有六级大风和大雨后。停用超过一个月。3。5 验收依据:建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)本施工组织设计.技术交底文件.3.6 脚手架定期检查项目:杆件的设置和连接是否符合构造要求。地基是否积水、底座是否松动、立杆是否悬空。扣件螺栓是否松动.立杆的沉降与垂直度偏差是否符合规范要求。安全防护措施是否符合要求,是否超载。五、电梯井内脚手架安装和拆卸安全技术措施1、安装安全技术措施1)搭除脚手架必须持证上岗,并定期进行身体检查,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不

17、得上脚手架操作.2)搭拆脚手架时,操作人员必须戴好安全帽,系好安全带,使用的工具要放在工具袋内,防止掉落伤人,登高要穿防滑鞋,袖口及裤口要扎紧。3)拆下的零部件要装入容器内,用吊蓝吊下,拆下的钢管要绑扎牢固,双点起吊,严禁从高空抛掷(利用塔吊吊运).4)脚手架的构配件质量和搭设质量应按规范要求进行检查验收,合格后方可使用。5)作业层的施工荷载应符合设计要求,不得超载.不得将模板支架、缆风绳、泵送混凝土和砂浆的输送泵等固定在脚手架上,严禁挂起重设备.6)当有六级或六级以上大风和雾、雨天气时应停止脚手架搭设与拆除作业,雨后作业应设置防滑条。7)安全网搭设应按有关规定搭设或拆除。8)脚手架使用期间严

18、禁拆除主节点处纵、横水平杆和纵、横扫地杆、连墙杆.9)不得在脚手架基础及临近处进行挖掘作业,否则应采取安全措施,并报主管部门批准.10)在脚手架上进行电、气焊作业,必须有防火措施和专人看管。11)搭设或拆除脚手架时,地面应设围栏和警示标志,并派专人看守,严禁非操作人员入内。12)搭设脚手架起步时,应设临时剪刀撑,搭设中要随时按规定做好脚手架与主体拉撑工作,铺好脚手板,固定好挡脚杆和防护栏杆,拉好安全网。13)脚手架设防雷装置,脚手架每隔 50m 设一处接地,其最远点到接触脚手架上电阻不得超过 10。14)拆除架子在使用电焊切割时,派专职人员做好防火工作、配备料斗、防止火星和切割物溅落(如室内已

19、装饰,窗要关好,窗未安装好的应派专人看好)。15)搭设过程中应由工地项目经理组织有关人员及时检查,按有关规定报请公司安全科组织人员(项目经理、安全员、架子工、班长等)进行检查,验收和鉴证,标准化工地每两步挂验收合格牌一块。16)在工程施工过程中,应派有经验的架子工负责对脚手架进行检查与保修工作.扣件松动时及时拧紧;脚手架上不得堆放各种材料,每天安排专人进行整个施工区域的安全检查,特别在大风雨后,项目经理要及时组织有关人员对架子进行全面检查.17)脚手架应由工地安全员定期检查(如立杆垂直度,沉降观测等).如发现问题及时采用措施予以解决18)脚手架验收合格后,任何人不得擅自拆改,如需做局部拆改时,

20、需经项目经理同意由架子工操作。19)加强对楼梯口,电梯口预留洞口的栏杆,防护网的检查。20)安全通道、卸料平台、井架通道、混凝土输送泵管等不得与脚手架杆件连接。2、拆除安全技术措施21拆除脚手架前的准备工作应符合下列规定:1)脚手架拆除前由项目经理召集有关人员对工程进行全面检查,确认已不需要脚手架时,方可进行拆除;2)拆除前应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求。3)根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施。4)拆除前由单位工程负责人进行拆除安全技术交底。5)拆卸规定脚手架拆卸前,脚手架上的材料、杂物等应清除干净,拆卸通知单应经下达,

21、架子工应了解拆卸技术交底意图和操作方法,拆卸范围内的护栏和警示标志应设置完备。22脚手架拆除时应符合下列规定:1)拆除作业必须由上至下、逐层拆卸,严禁上下同时作业.按自上而下,先装者后拆,后装者先拆的顺序进行,一般的拆除顺序为:安全网栏杆脚手板剪刀撑纵杆大横杆立杆。2)不准分立面拆架或上下两步同时进行拆架,做到一步一清,一杆一清,剪刀撑应先拆除中间后拆除两头扣.拆立杆时,拆除同步下降,所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面.3)连墙杆必须随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆除脚手架,分段拆除高差不应大于两步,如高差大于两步应增设连墙杆加固.4)分段

22、分面拆除时,对不拆除的脚手架两段应按规定设置连墙杆和横向斜撑加固。5)拆除脚手架,应有专人指挥,上呼下应,左右协作,当拧开与另一人有关的扣件时,应提醒对方,拆除下来的各部件应用滑轮或绳索运送到指定位置,不得从高空向下抛掷。6)脚手架拆除过程中,不宜中途换人,如必须换人时,应将安全技术要求交底清楚。7)拆除现场必须设置警戒区域,张挂醒目的警戒标志,警戒区域内严禁非操作人员通行或脚手架下方继续组织施工。地面监护人员必须履行职责,配备良好的通讯装置。8)仔细检查吊运机械包括索具是否安全可靠。9)如遇强风、大雨等特殊气候,不应进行脚手架的拆除。夜间实施拆除作业,应具备良好的照明设备10)所有高处作业人

23、员,应严格按照高处作业规定执行和遵守安全纪律、拆除工艺要求。11)拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。12)不允许分立面拆除或上、下二步同时拆除(踏步式)。认真做到一步一清。13)所有连墙杆、斜拉杆、隔排措施必须随脚手架步层拆除同步进行下降。不准先行拆除。14)所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面。15)所有脚手板拆除,应自外向里竖立、搬运,防止自里向外翻起后,脚手板垃圾物件直接从高处坠落伤人。16)脚手架内必须使用电焊气割工艺时,应严格按照国家特殊工种的要求和消防规定执行。必须有防火措施和专人看守,配

24、备料斗(桶),防止火星和气割物溅落。严禁无证动用焊割工具。17)当日完工后,应仔细检查岗位周围情况,如发现留有隐患的部位,应及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位。18)输送至地面的所有杆件、扣件等物件,应按类堆放整理。19)当有六级及六级以上大风和雾、雨天气时应停止脚手架拆除作业。雨后上架作业应有防滑措施。23卸料时应符合下列规定:1)各构配件严禁抛掷至地面。2)运至地面的构配件应按规范要求及时检查、修整与保养,并按品种、规格随时码堆存放。3)拆除脚手架时,要加强对成品的保护,以免损坏门窗及外墙饰面。4)每天拆架下班时,不应留下隐患部位。六、质量保证及监测措施1、质量

25、保证措施1)建立健全的质量保证措施,组建项目脚手架搭设专业技术组,配备一名项目工程师、施工员、安全员,全面负责现场施工技术指导和监督管理。2)负责脚手架施工管理人员必须树立高度责任心,增强安全意识,严格按照操作规程的要求及标准进行施工,杜绝不合格器材的使用。脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB5036 考核合格的专业架子工,上岗人员应定期检查,合格后方可持证上岗。3)脚手架的构配件质量与搭设质量,应按规范规定进行检查验收,合格后方准使用,加工零件要严格按照尺寸加工,预留、埋件位置尺寸按施工方案中所要求,做到预埋位置准确无误。4)当有六级及六级以上大风和雾、

26、雨天气时应停止脚手架搭设与拆除作业。5)脚手架必须按照施工图施工,严格按照设计及验收规范验收。作业层的施工荷载应符合设计要求,不得超载,不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备。脚手架使用期间严禁拆下纵横水平杆、扫地杆和连墙杆。2、监测措施(1)项目部、班组日常进行安全检查,所有安全检查记录必须形成书面材料.(2)日常检查、巡查重点部位如下:1)杆件的设置和连接、扫地杆、支撑、剪刀撑等构件是否符合要求。2)地基是否有积水,底座是否松动,立杆是否符合要求。3)连接扣件是否松动.4)架体的沉降、垂直度的偏差是否符合规范要求。5)施工过程中是否有超载的现象。

27、6)安全防护措施是否符合规范要求。7)脚手架体和脚手架杆件是否有变形的现象。 (3)脚手架在承受六级大风或大暴雨后必须进行全面检查。(4)监测项目包括:支架沉降、位移和变形。(5)监测频率:在脚手架搭设期间,一般监测频率不超过 3 天/次5 天/次,在脚手架使用期间,一般监测频率不超过 10 天/次15 天/次。(6)监测的方法与工具:立杆的垂直度监测用经纬仪或吊线和卷尺,立杆间距用钢板尺,纵向水平杆高差用水平仪或水平尺,主节点处各扣件中心点相互距离用钢板尺,同步立杆上两个相隔对接扣件的高差用钢卷尺,立杆上对接扣件至主节点的距离用钢卷尺,纵向水平杆上的对接扣件至主节点的距离用钢卷尺,扣件螺栓拧

28、紧扭力矩用扭力扳手,剪刀撑斜杆与地面的倾角用角尺,脚手板外伸长度的检测用卷尺,钢管两端面切斜偏差用塞尺.拐角吃,钢管外表面锈蚀程度用游标卡尺,钢管弯曲用钢板尺。七 、安全及文明施工管理措施1、安全管理措施11组织机构图为了保证施工顺利进行,保障安全生产成立以下小组,组织机构图如下组 长:陶有山副组长:孟咸苏副组长:戴苏敏感副组长:张成祥资料员:陈松林施工班组:李文消防组:周如珠安全组:潘震质量组:冒吉根施工组:许华兵12安全管理注意事项1)所有直接从事脚手架搭设的人员均应持有特殊工种操作证,凡不宜从事高处作业人员一律不准进行脚手架搭设工作,杜绝酒后作业的违章行为,操作前要对班组进行脚手架搭设详

29、细安全技术交底,遇大雨、六级以上的大风,应停止进行室外作业.2)进行架子作业时,必须戴好安全帽,并系好帽带,严禁穿高跟鞋、拖鞋、硬底鞋,工具、零件应放在工具袋内,不得打闹,不得乱抛乱扔,下方不得站人。3)施工层脚手架应满铺钢笆片,钢笆四角应用8号铁丝同大横杆扎牢,严禁出现漏铺、漏绑现象。4)作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。5)首层出入口设双层防护棚,上层满铺木板,下层可采用满铺钢笆片,斜杆及横杆均用483.5的钢管搭设,搭设平面外高内低,与水平面约15度角,施工过程应随时清理积聚在防护棚上的物件。6

30、)搭设过程中应严格执行交班手续,执行上、下岗检查制度和验收制度,脚手架搭设应沿建筑物四周一步一步升高,不得上下两步同时施工,且脚手架必须超出施工层一到两步架,一次搭设高度不得超过相邻连墙件以上两步.7)为了安全防火,在每两层上人跑道及建筑物对角处,各设置一个灭火器。8)在靠近电源处搭设脚手架时,必须先切断或迁移电源后方可搭设,不允许将电源线拉在脚手架上。9)脚手架各种杆件、连墙杆、安全防护设施等不得随意拆除,如确需拆除时,要首先征得项目工程师的同意,采取必要的加固措施后方可拆除,施工完毕,必须及时复位。2、文明施工措施1)安装和拆模时,操作人员必须戴好安全帽,挂好、系好安全带。2)搭设和拆除脚

31、手架前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,挂“禁止通行”安全标志.3)标识牌:施工现场的各种材料标识要齐全,要标明材料的品种、规格、数量、产地、检验状态等说明,标识统一用制作,尺寸为 300*400。4)安全标志牌:各楼层层次牌要挂在货梯口等醒目的位置,并挂好系牢。各种安全标志要齐全,挂在规定的位置.5)施工材料堆放、保管应符合防火安全要求,易燃、易爆物品,分类专库单独存放,保持通风,不准在库房调配油漆、稀料。6)脚手架必须进行防锈处理,统一涂色,力求环境美观,并且外脚手架外侧自第二步起立杆内侧采用密目网进行全封闭。7)施工现场坚持工完料清,运至地面的构配件应按规范的规定及

32、时检查、整修与保养,并按品种、规格随时码堆存放。8)应定期清除脚手架上杂物及地面障碍物。9)在施工现场设置吸烟室,禁止在作业面和其它禁火区吸烟。10)现场脚手架上的建筑垃圾及时清理,并存放进指定垃圾站,整个脚手架材料堆放场地与施工现场要达到整齐有序、干净无污染、低噪声、低扬尘、低能耗的整体效果。11)未详之处按施工组织设计执行.八、 电梯井内脚手架使用及保护1)脚手架使用中必须经常检查,清除架上杂物,严禁在架子堆放过多的施工材料,或多人挤在一起,以防架子超载。2)脚手架上施工材料应随用随运,施工荷载不得超过设计荷载,若一定超过时,提前书面报告项目工程师确定加固方案。使用的工具、材料等应尽量放在

33、脚手架内侧,以减少倾覆力矩.3)施工过程中,定期观察脚手架整体或局部的垂直偏差,尤其对拐角,观察是否偏斜、下沉,做好书面记录,留作安全存档,如发现异常,应立即上报项目经理部,组织人员分析原因,采取相应的加固措施。4)对悬挑脚手架斜拉的钢丝绳、支撑钢管,要经常检查其受力情况,钢丝绳、扣件的上油保养要指定专人负责,施工过程中要经常检查悬挂体系,如发现异常现象,必须停止加载,修复后才可使用。5)对钢笆片经常检查维修,及时修复断条和绑扎点,更换损坏的钢笆片,对安全网的检查要防止绑扎点松动,对使用周期过长,外观目测不合格的安全网要立即更换。6)在脚手架使用期间严禁拆除主节点的纵、横向水平杆,纵、横向扫地

34、杆和连墙件。九、预防脚手架坍塌的安全技术及应急救援预案1、预防坍塌的安全技术措施1)设计脚手架工程方案时按规范有关要求进行验算,保证其具有足够的强度、刚度和稳定性,能可靠地承受施工过程中可能产生的各项荷载。2)所有钢管、扣件、型钢、钢丝绳、安全网等材料使用前均进行全面检查,不得使用不合格的材料。3)脚手架搭设场地必须平整坚实,排水良好,具有足够承载力。4)现场搭设钢管脚手架时,对脚手架的强度、刚度和稳定性等有显著影响的承载构件、连接件的尺寸、间距必须进行严格控制。5)现场搭设钢管脚手架时,必须按要求在立杆底部设置底座或钢垫板。每搭完一步架后,应立即检查并调整立杆的垂直度,确保立杆的垂直度符合要

35、求,防止因立杆倾斜过大造成脚手架系统的不稳。6)脚手架系统搭设时,必须严格按照本方案要求设置连墙件、扫地杆、剪刀撑,防止由于整体刚度不足和失稳造成坍塌事故。 7)安装完毕经验收确认符合要求后才能交付施工使用.8)作业层上的施工荷载应符合设计要求,不得超载。不得在脚手架架体上集中堆放模板、钢筋等物件。施工期间不得拆除剪刀撑、连墙件、纵横向扫地杆等杆件.2、坍塌事故应急救援预案为了保证本工程脚手架工程的施工安全工作落到实处,根据建设工程安全生产管理条例等有关法律、法规和标准,针对本工程的特点,结合本工程的实际情况制定脚手架工程应急救援预案.制定本应急救援预案的目的是当发生紧急事件时,能快速、有序、

36、高效地控制紧急事件的发展,及时展开救援,抢救受伤人员,使受困、受伤害人员、财产得到及时抢救,将事故损失减小到最低程度。21应急救援组织应急救援小组名单:指挥部总指挥: 吴 刚 电话:13923723647指挥部副总指挥: 陶有山 电话:13502831588 指挥部成员: 潘 震 电话:13682419191孟咸苏 电话:13652364781 陈元军 电话:13622331808 22应急响应发生四级以下的一般事故时,由现场应急救援小组实施应急响应,同时以最快的方式报告公司应急救援机构;发生四级以上重大安全事故时,由公司应急救援小组指挥现场应急救援小组实施应急响应。工程项目部现场应急救援小组

37、:1) 工地现场发生事故后,现场应急救援小组应立即组织人员展开抢救伤员和排除险情,同时以最快的方式报告公司应急救援机构;如发生人员伤亡或火警等,应分别第一时间直接打电话报120急救中心或119报火警救助.2) 由现场应急救援小组组长负责事故现场应急的指挥工作,进行应急任务分配和人员调度,以便有效利用各种应急资源,保证在最短时间内完成对事故现场的应急行动,防止事故的扩大和蔓延,力求将损失减少至最低程度,同时注意安排做好保护好事故现场。3) 指挥调动工地现场的一切所需的应急救援排险物资和人员参与抢救救援,确保救援工作在统一指挥下有序地进行。4) 协助公司和上级部门开展事故调查,接受公司及政府有关部

38、门对事故的调查处理.5) 协助公司及上级有关部门分析事故原因和性质,吸取事故教训”举一反三地制定并落实相应的预防措施,切实防止类似的事故重复发生.6) 负责安排专人做好事故的善后处理工作,使各级人员都受到安全教育,在切实做好预防措施和确保安全的情况下,上报有关上级部门,争取尽快批准恢复工地的正常生产。公司应急救援小组:1) 公司应急救援小组接到工地重大事故报告后,应立即赶赴现场,同时将事故概况(包括伤亡人员、发生事故时间、地点、原因等)分别用电话和快报的办法报告上级应急救援组织以及政府有关部门。2) 指挥现场应急救援组织,首先抢救伤员和排除险情,防止事故蔓延扩大.同时协同现场保护好事故现场。3

39、) 负责协调指挥调动公司的应急救援力量,包括应急物质资源和人员支持、技术支持,全力保障应急行动的顺利完成。4) 协助和接受政府有关部门对事故的调查处理。5) 协助政府有关部门分析事故原因和性质。 6) 吸取事故教训,制定并落实相应的预防措施,防止类似事故的重复发生。7) 协同现场做好事故的善后处理工作,在做好预防措施确保安全的情况下,上报有关部门复检认可后,努力争取尽快恢复正常生产。应急响应中必须遵循的原则:1) 紧急事故发生后,发现人应立即报警。2) 项目部急救援小组在接到报警后,应立即组织自救队伍,按事先制定的应急方案立即自救;若事态情况严重,难以控制和处理,应立即在自救的同时向专业救援队

40、伍求救,并密切配合救援队伍。3) 事故发生时,应立即疏散人群,保证现场道路畅通,确保救援工作顺利进行.4) 在急救过程中,遇到威胁人身安全情况时,应首先确保人身安全,迅速组织脱离危险区域或场所后,再采取急救措施。5) 截断发生事故的区域或场所处电源,防止事态扩大。6) 项目部设紧急联络员一名,负责紧急事物的联络工作。7) 紧急事故处理结束后,部门负责人应填写事故有关记录,并召集相关人员研究防止事故再次发生的对策.23应急救援装备应急救援装备包括值班电话、无线对讲机、消防灭火器材、应急药箱、塔吊、铁撬及担架等。外用药品:双氧水、红药水、碘酒、酒精、消毒的棉签、药棉、纱布、胶布、绷带、创可贴、跌打

41、万花油、眼药水、眼膏、磺胺结晶、烫伤膏、急救包等。内服药品:云南白药等。24应急救援演练项目部应根据施工现场实际情况定期组织有关人员演习预案,同时应定期检查施工现场内的设施、机具及消防器材。演习或事故发生后,项目部应组织人员对应急预案的实际效果进行评价,必要时进行修订。25应急救援措施 发生脚手架坍塌事故的应急救援措施:1) 当施工现场的监控人员发现异常时,应立即报告给现场应急救援小组组长,由组长立即下令停止作业,并组织施工人员快速撤离到安全地点.人员的疏散由组长安排的组员进行具体指挥.具体指挥人安排人员快速疏散到安全的地方,并做好现场安全警戒工作。2) 当发生倒塌事故,应急救援小组全员上岗,

42、除应立即逐级报告给上级主管部门之外,还应保护好现场。3) 当发生施工人员被压,被埋或受困的情况下,应先对脚手架进行观察,如需局部加固的立即组织人员进行加固后,在确认安全的前提下,方可组织人员进行相应的抢救.4) 被抢救出来的伤员,要由现场医疗室医生或急救组急救中心救护人员进行抢救,用担架把伤员抬到救护车上,对伤势严重的人员要立即进行吸氧和输液,然后送医院进行治疗。5) 当核实所有人员获救后,将受伤人员的位置进行拍照或录像,禁止无关人员进入事故现场,等待事故调查组进行调查处理。 发生高处坠落事故的应急救援措施:1) 当发生事故后,应马上组织抢救伤员.抢救的重点放在对休克、骨折和出血上进行处理。处

43、理后,迅速送往邻近医院进行检查治疗。2) 抢救伤员时,应先观察伤员的受伤情况,如伤员发生休克,应先处理休克.遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。3) 对于处于休克状态的伤员应将其平卧,面部转向一侧,并注意清除其口中的分泌物、呕吐物,防止影响呼吸;让其保持安静、保暖、平卧、少动,并将下肢抬高约20度左右,然后尽快送医院抢救治疗.4) 对于颅脑外伤的伤员,必须保证其呼吸道通畅,对于骨折者,应初步固定后再搬运。若发现伤员有凹陷骨折、严重的颅底骨折或严重的脑损伤症状出现,应该用消毒的纱布或清洁布等覆盖伤口,并且用绷带或布条包扎后,立即就近送有条件的医院治疗。5) 对于脊椎受伤的伤员,

44、创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎.搬运时,应将伤者平卧放在帆布担架或硬板上。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两肩与两腿或单肩背运。6) 对于手足骨折的伤员,不要盲目搬运。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。7) 对于创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖. 发生物体打击伤害事故的应急救援措施:1) 发生物体打击伤害事故时,必须立即对伤者进行救治。抢救的重点应放在对颅脑损伤、胸部骨折和创伤性出血的处理上.2) 抢救伤员时,应先观察伤员的受伤情况,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者

45、,应立即进行人工呼吸。3) 对于颅脑外伤的伤员,必须保证其呼吸道通畅,对于骨折者,应初步固定后再搬运.若发现伤员有凹陷骨折、严重的颅底骨折或严重的脑损伤症状出现,应该用消毒的纱布或清洁布等覆盖伤口,并且用绷带或布条包扎后,立即就近送有条件的医院治疗。4) 对于创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。处理后,应立即送往邻近医院进行检查治疗。5) 对于头部受伤或怀疑骨折的伤员,即使没有明显流血也要送医院治疗。 发生机械伤害事故的应急救援措施:1) 发生机械伤害事故时,要立即采取拉闸断电等措施,停止机械运转,然后应立即对伤员采取包扎止血措施。2) 对于手、脚趾被切断

46、的伤员,立即将被切断部分用干净布包好,与伤员同时送到医院,以便做接驳手术。3) 对于手脚骨折、重伤休克等伤员的处理方法同上。进行处理后,应组织车辆尽快将伤者送医院检查治疗. 发生火灾事故的应急救援措施:1) 发生火灾时,首先是迅速扑灭火源,及时疏散有关人员,并对伤者进行救治;同时拨打“119”电话报警和及时向上级有关部门及领导报告。报警后必须始终有人在现场门口等待并引导救火车入场救火。2) 火灾发生初期是扑救的最佳时机,火灾现场的人员要及时把握好这一时机,尽快把火扑灭。3) 现场的消防管理人员,应立即指挥人员将火场附近的可燃物搬走,避免火灾区域扩大;同时指挥、引导无关人员按预定的线路、方法疏散、撤离事故区域。4) 如有人员受伤,要马上将伤员撤离危险区域进行施救,并立即打“120”电话求救或用车把伤员送到医院救治。 发生触电事故的应急救援措施:1) 触电急救的要点是动作迅速,救护得法。发现有人触电,首先要尽快使触电者脱离电源,然后根据触电者的具体症状进行对症施救。2) 当触电者位于高处

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
