收藏 分销(赏)

工程样板引路施工方案.doc

上传人:精*** 文档编号:3888542 上传时间:2024-07-23 格式:DOC 页数:30 大小:228.54KB
下载 相关 举报
工程样板引路施工方案.doc_第1页
第1页 / 共30页
工程样板引路施工方案.doc_第2页
第2页 / 共30页
工程样板引路施工方案.doc_第3页
第3页 / 共30页
工程样板引路施工方案.doc_第4页
第4页 / 共30页
工程样板引路施工方案.doc_第5页
第5页 / 共30页
点击查看更多>>
资源描述

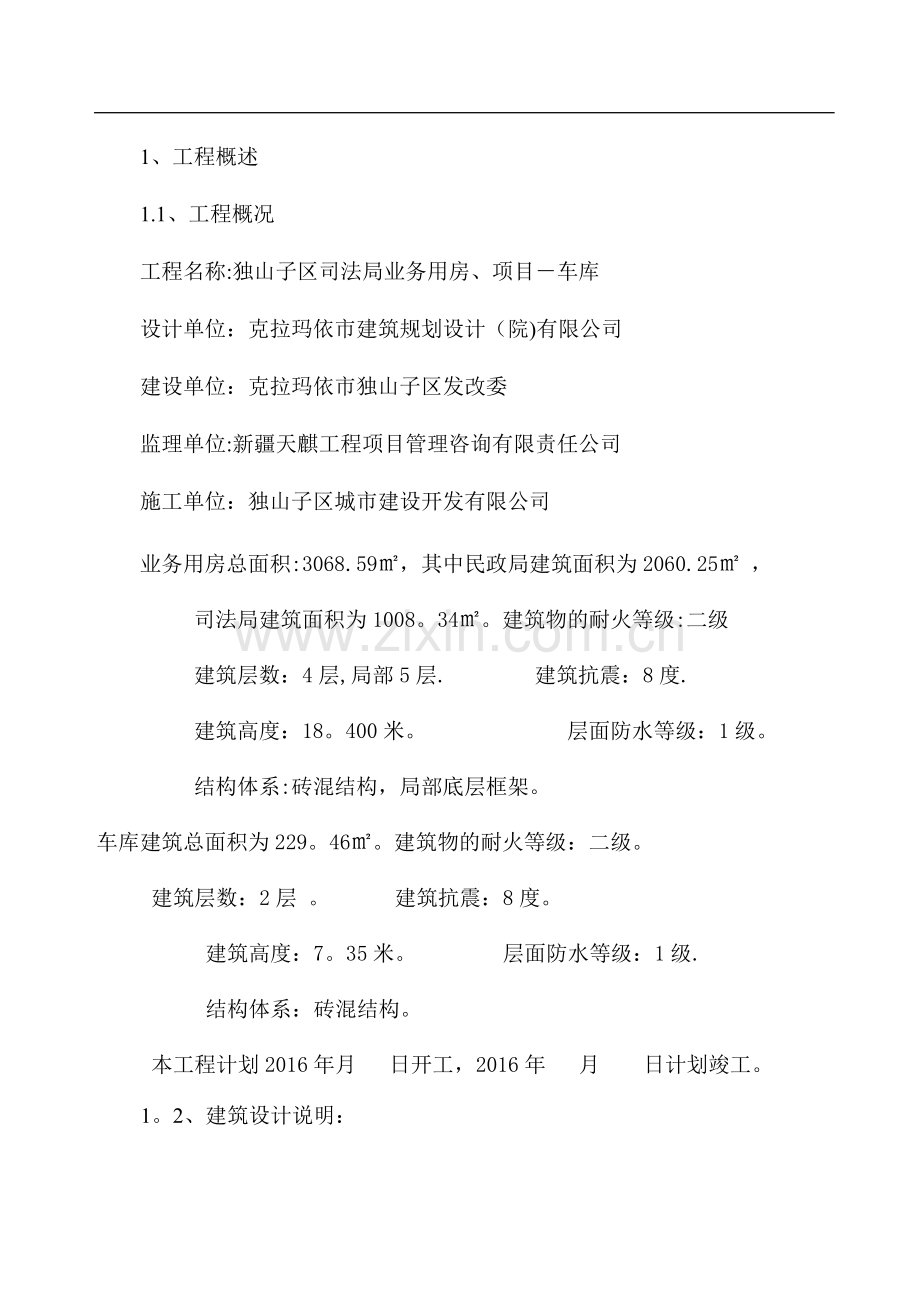

1、1、工程概述1.1、工程概况工程名称:独山子区司法局业务用房、项目车库设计单位:克拉玛依市建筑规划设计(院)有限公司建设单位:克拉玛依市独山子区发改委监理单位:新疆天麒工程项目管理咨询有限责任公司施工单位:独山子区城市建设开发有限公司业务用房总面积:3068.59,其中民政局建筑面积为2060.25 , 司法局建筑面积为1008。34。建筑物的耐火等级:二级 建筑层数:4层,局部5层. 建筑抗震:8度. 建筑高度:18。400米。 层面防水等级:1级。 结构体系:砖混结构,局部底层框架。车库建筑总面积为229。46。建筑物的耐火等级:二级。建筑层数:2层 。 建筑抗震:8度。 建筑高度:7。3

2、5米。 层面防水等级:1级. 结构体系:砖混结构。本工程计划2016年月 日开工,2016年 月 日计划竣工。1。2、建筑设计说明:设计标准:建筑耐火等级为二级,设计使用年限50年,抗震设防烈度为8度,屋面防水等级为级。1。3、室外工程做法:散水:由上而下;80厚C25混凝土面层撒1:1水泥砂子压光;150厚戈壁土垫层,宽出面层300;素土夯实向外坡4%。室外台阶及平台:80厚C25混凝土(厚度不包括踏步三角部分)随打随抹,上撒1:1水泥砂子压光,台阶面外坡1;300厚戈壁土垫层分两层碾压;素土夯实。1。4、墙体工程:各部位的填充材料、强度等级、砌筑砂浆及容重详见下表:部位及用途块材块材强度等

3、级砌筑砂浆强度等级砌体容重(KN/m)外墙维护及潮湿环境内隔墙加气混凝土砌块A3。5M57其余内隔墙加气混凝土砌块A2。5M570。300以下外墙或防潮层以下(直接与土接触)烧结粘土砖MU15M1019两种不同材料墙体接缝处钉铺总宽度1000mm金属网,然后进行抹灰.所有墙体(内外墙)均为200厚加气混凝土砌块,轴线中分.1。5、室内工程:(楼地面、内墙面、顶棚)卫生间楼面均比相邻房间楼面低20mm,均做1坡坡向地漏。本工程所有抹灰处需按中级要求,做到阳角找方,按标筋找平.门窗洞口处阳角均需做1:2水泥砂浆暗护角.凡混凝土或砌块墙面均需刷界面处理。顶棚粉刷前须刷界面剂一道.1。6、屋面工程:屋

4、面:平屋面(不上人屋面)由上至下防水卷材采用3+4厚度SBS上层附砂。30厚C20细石砼找平层。起始最薄处30厚CL5。0轻集料混凝土找坡2坡。保温层100厚EPS板容重为20/m.1。2厚聚氨酯防水涂料隔汽层.20厚1:2。5水泥砂浆找平层。1。7、节能维护结构1.7。1、外墙采用岩棉板,由外至内分别为:保温层为100厚岩棉板保温层,容重为120/m.200厚加气混凝土砌块抹灰后方可粘贴保温板,梁柱等外露构建、悬挑构件均粘贴100厚岩棉板。岩棉板燃烧性能为A级。2.7。2、建筑内部地面内设置60厚挤塑聚苯板保温层。1。8、建筑消防设计:防火分区:一层为卫生服务站为防火分区一,防火分区一面积为

5、522。85。其余部分为防火分区二,防火分区二面积为2216.84平方米。疏散:首层对外疏散门宽度为10米,共3部疏散楼梯,楼梯宽度为4。3米。1.9、结构部分:混凝土设计构件混凝土强度等级项目构件强度等级备注通用项目基础垫层C20基础C30砌体中圈梁、构造柱、现浇过梁C25楼梯、梁、板、柱C30本工程砼采用独山子鼎城建材商品砼,泵送至浇筑地点.1.10、地基、基础地基承载力特征值为300KPa。岩性主要为卵石层,无不良地质作用,场地属底壳基本稳定区,场地土为中硬场地土,场地类别为级,厚度为11.5米。对混凝土结构有弱腐蚀性,对钢筋混凝土结构中的钢筋具有弱腐蚀性。基础及与土接触的结构防腐措施:

6、1.10.1、垫层:采用C20素混凝土垫层,每侧宽出基础边100mm.1。10.2、基础的表面防护:基础表面刷沥青冷底子油两遍,沥青胶泥涂层厚度0。3mm厚。1。10.3、与土壤接触的结构柱、梁的表面防护:表面刷聚氨酯沥青涂层厚度0.3mm厚。1。11、混凝土保护层厚度部位及构件名称保护层厚度(mm)独立基础底部50与土壤接触的顶面或侧面50柱、梁土壤接触35露天35室内25楼板露天25室内151.12、钢筋工程概况与特点1.12。1、钢筋工程概况:项目内容钢筋种类HPB3006、8、10、12HRB40012、14、16、18、20、22、25、281。12。2、钢筋连接方式:本工程地下室钢

7、筋连接方式总体原则如下:(1)水平构件(基础底板、楼层梁板)当钢筋直径d16,采用剥肋滚轧直螺纹连接,当钢筋直径d16时,根据实际情况选用焊接或绑扎搭接.(2)竖向构件(地下室墙)当钢筋直径d22,采用电渣压力焊,当钢筋直径d25时,采用直螺纹连接;(3)竖向构件(地下室柱、暗柱)当钢筋直径d14,采用电渣压力焊,当钢筋直径d16时,采用直螺纹连接。(4)地下室剪力墙水平钢筋采用绑扎连接.本工程直螺纹连接接头统一采用级接头.1。13、模板工程概况与特点1。13。1、基础跨度概况:各部位跨度汇总表A区6600*7500、66005100、33007500、33005100B区6600*6900、

8、66002400、33006900、330024001.13.2、基础柱参数概况:基础各部位柱截面尺寸汇总长边范围柱截面尺寸1000600600、650*650、600*750、600*700、4004001。13。3、基础拉梁参数概况:基础各部位梁截面尺寸汇总表梁高梁截面尺寸650250*650700300700800300*8001.14、砌体工程概况与特点砌体结构采用蒸压加气混凝土砌块(A3。5、2。5/B7),规格390190190mm和390190*90mm,M5。0砌筑砂浆砌筑,底部调节砖和顶部斜顶砖采用灰砂砖。2、编制依据本工程施工设计图及说明建筑工程施工质量验收统一标准(GB5

9、03002013)混凝土结构工程施工及验收规范(GB50204-2015)地下防水工程质量验收标准(GB502082011)砌体工程施工质量验收规范(GB502032011) 屋面工程质量验收规范(GB502072012) 建筑装饰装修工程质量验收规范(GB502102001) 建筑电气安装工程质量检验标准(GB503032002) 独山子区建设行政主管部门下发的其他各类文件现行国家有关安全生产、环境保护等方面的法令、法规及规定.3、施工准备根据项目部的人员,由项目经理统一调配人员组成样板制作指导、监督小组,相关人员各司其职如下:职务姓名职 责总指挥王 涛全面负责工程质量样板引路。执行指挥王

10、涛工程质量样板引路现场控制全面管理。技术负责人张忠虎样板引路现场技术全面管理,现场措施监控管理项目工程师张忠虎工程质量样板引路方案编制、交底A区组长文 军工程质量样板引路现场协调、管理B区组长夏保伦木工翻样张玉山工程质量样板引路的具体实施者,专项管理、质量管理、现场管理钢筋翻样陈 华A区组员:聂常军、应大勇B区组员:邓永桃安全组:颜忠文、冯思祥工程质量样板引路现场安全监控,防火监控等.资料员:李 蓉工程质量样板引路相关资料编制、整理根据施工进度要求及时对项目管理人员、班组操作工人进行技术、安全、质量、操作规程的交底工作,有条件时可到其他项目实物样板层进行参观。及时进行分部工程的隐蔽验收工作,以

11、便组织实物样板的施工。按进度将各施工材料分批进场,并进行相关见证送检工作,确保施工材料符合设计、施工要求.实行样板引路范围和样板施工作业计划4、混凝土结构工程根据本工程分区情况和施工进度要求,计划施工时间:2016年05月01日06月31日;5、砌体工程选择最先施工的地下室区域为砌筑样板单元;计划施工时间:2016年06月01日07月15日;6、样板分项工程施工内容和标准6。1、混凝土结构工程在展示区域里,悬挂钢筋、模板的技术操作规程及质量通病的防治。6。2、钢筋分项工程施工内容和技术措施6。3、样板主要体现出的内容:6。3.1、钢筋分项工程柱、剪力墙、梁、板、梁柱接头、楼梯等钢筋的制作、安装

12、、定位。受力纵筋连接(焊接、机械连接等)外观质量。项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底。交底所做样板是根据图纸中选取的局部在模板分项工程基础上进行制作.制作过程中和模板样板应紧密结合,充分展现出各部位的施工重点及通病防治措施。钢筋的下料、制作、安装过程中,现场技术人员都要旁站指导、监督,必须要按照图纸、方案施工.施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时

13、间悬挂在对应的工序上面,便于参观。安排专人做好成品保护工作.质量标准钢筋工程允许偏差及检验方法项次项 目允许偏差值(mm)检查方法达到结果国家规范标准策划标准1绑扎骨架宽、高55尺量合格长10102受力主筋间距1010尺量合格排距55弯起点位置20153箍筋、横向筋焊接网片间距2010尺量,连续5个间距合格网格尺寸20104保护层厚度基础105尺量合格柱、梁53板、墙335梁、板受力钢筋搭接锚固长度入支座、节点搭接10,5尺量合格入支座、节点锚固5节点质量标准和技术措施(1)接头位置准确、同一截面接头面积百分率符合设计要求;(2)钢筋端部平头最好使用台式砂轮片切割机进行切割,直螺纹接头外露丝扣

14、不得大于1个;柱钢筋加设定位箍筋;楼板钢筋顺直,纵横间距符合设计要求;梁柱交接部位采用定型箍筋焊接骨架,节点部位钢筋绑扎到位;6.3.2、模板分项工程施工内容和技术措施样板主要体现出的内容:模板安装中支撑体系、安装和加固方法、防止胀模、漏浆的技术措施及模板的垃圾出口孔制作. 项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底.交底所做样板是根据图纸中选取的局部在楼板上进行制作,如短肢剪力墙、梁柱接头等部位的安装、加固.样板制作时施工技术人员现场指导、监督,发现不符合方案要求的部位立即整改,确保样板施工质量符合图纸设计、施工规范要求;施工完成后进行自检

15、,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。 安排专人做好成品保护工作.质量标准模板工程允许偏差及检验方法项次项目允许偏差检查方法达到结果国家规范标准策划标准1轴线位移柱、墙、梁53尺量合格2底模上表面标高53水准仪或拉线尺量合格3截面模内尺寸基础105尺量合格柱、墙、梁4层高垂直度层高不大于5m63经纬仪或吊线、尺量合格层高不大于5m855相邻两板表面高低差22尺量合格6表面平整度52靠尺、塞尺

16、合格7阴阳角方正2方尺、塞尺合格顺直2线尺合格8预埋件中心线位移32拉线、尺量合格9预埋管、螺栓中心线位移32拉线、尺量合格螺栓外露长度+10,0+5, 010预留孔洞中心线位移105拉线、尺量合格尺寸10,05,011门窗洞口中心线位移3拉线、尺量合格宽、高5对角线612插筋中心线位移55尺量合格外露长度10,010,0成品保护模板安拆时轻起轻放,不准碰撞,防止模板变形。拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和棱角。模板在使用过程中加强管理,分规格堆放,及时涂刷脱模剂。支完模板后,保持模内清洁,上柱帽设置清扫口,以使掉入柱帽模板内的杂物易于清理。搞好模板的日常保养工作和维修工作。

17、6。3。3、混凝土分项工程施工内容和基本要求混凝土结构工程应做到内坚外美,并应保证梁、板、柱截面尺寸准确、节点方正。整体结构混凝土密实整洁,面层平整,棱角整齐平直,梁柱节点、墙板交角、线、面顺直清晰,起拱线、面平顺;无蜂窝、麻面、掉皮、孔洞;无漏浆、跑模、涨模、错台、烂根、裂缝.施工缝结合严密平整、无夹杂物、无冷缝、无砂浆隔离层.质量标准1、混凝土工程允许偏差及检验方法项 目允许偏差值(mm)检查方法达到结果国家规范标准策划标准1轴线位量基 础1510尺量合格独立基础1010墙、柱、梁852垂直度层高5m85经纬仪用吊线尺量合格层高5m108全高(H)H1000、且30H1000、且303标高

18、层高105水准仪尺量合格全高30304截面尺寸基础宽、高8、55尺量合格柱、墙、梁宽、高8、535表面平整度832m靠尺、塞尺合格6角、线顺直度3拉线、尺量合格7保护层厚度基础5尺量合格柱、梁、墙、板5、38楼梯踏步板宽度、高度 3尺量合格9预留孔、洞中心线位量1510尺量合格10预埋螺栓中心线位置103尺量合格螺栓外露长度55、0成品保护在浇筑混凝土过程中,为了防止钢筋位置的偏移,在人员主要通道处的梁、板钢筋上铺设钢跳板,操作工人站立在钢跳板上,避免踩踏梁板、楼梯的钢筋和弯起钢筋,不碰动预埋件和插筋.拆模时,对各部位模板要轻拿轻放,注意钢管或撬棍不要划伤混凝土表面及棱角,不要使用锤子或其他工

19、具剧烈敲打模板面。用塔吊吊装模板靠近墙、柱时,要缓慢移动位置,避免模板撞击混凝土柱。已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载.施工中不得超载使用,严禁堆放过量建筑材料;当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑.独立柱、楼梯踏步、墙体阳角、门窗洞口等处各个阳角均用废竹胶板包起来,利用墙体模板支设时留出的穿墙孔用铅丝绑扎固定,防止各个阳角被碰坏。 在浇筑完墙、柱等纵向结构构件混凝土后,要派工人及时进行清扫落地灰,以保证楼板面的平整与清洁。已浇筑顶板表面混凝土要加以保护,必须在混凝土强度达到1。2MPa以后,方准在上面进行操作及安装结构用的支架和模板且

20、操作架下口必须垫上不小于500mm长的50100mm木方。在混凝土未达到强度时不允许上人,并制作警示牌(见下图)以醒目。3、完成面标准6.3.4、砌体工程施工内容和工序要求砌筑样板应体现以下内容:有代表性的部位的砌体的砌筑方法,如不同材质交接处、T型墙、十字墙等部位;有代表性的门窗洞口的处理;填充墙底部、顶部的处理;构造柱、圈梁、过梁的处理。砌筑全面施工前需要进行实物样板墙体的砌筑。样板墙体砌筑时先按施工图放出墙体位置线、结构墙柱上弹出水平标高线、砌块模数线、门窗洞口位置线、构造柱、圈梁位置线,楼面上弹出墙体控制线(垂直方向十字线),并认真复核无误后办好隐蔽.按进度要求根据水平标高线,设置好墙

21、体拉结钢筋、构造柱钢筋、门窗洞口过梁钢筋并办好钢筋隐蔽验收记录。对其操作人员进行安全、技术、质量交底,所有人员持证上岗. 挑选几个操作熟练地工人按规范要求进行砌筑,控制好下脚实心砖高度、灰缝厚度、墙体垂直、平整度、上口斜砌高度及每天砌筑高度。 在砌筑过程中及时请公司技术部人员、甲方、监理专业人员现场察看、指导,确定出最佳砌筑方案,方案确定后将各部位相关技术、操作要求分别注写在墙体上,按要求进行整改砌筑,砌筑完成进行自检,自检合格后报甲方、监理单位验收,验收合格填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。质量标准和技术措施1、砌筑完成面

22、质量标准(1)砌体(含加气混凝土砌块、页岩砖、砂加气、大孔砖)正手墙表面垂直度允许偏差8mm、平整度允许偏差5mm.(2)无断砖、通缝、瞎缝、假缝(3)无缺棱掉脚(缺角最长边3cm)2、砌筑节点及工艺标准(1)混凝土反坎、打底砖、腰梁a.砼反坎:卫生间墙体、露台、飘板根部墙体设置300高砼反坎,反坎的宽度同墙体的宽度,且不低于周边可能积水的地面完成面标高。按构造要求配筋。位于厨房部位的烟道周边应设置C20混凝土反坎,宽度60mm,高度150mm,且不低于周边地面完成面标高,按构造要求配筋.b.打底砖:用蒸压加气混凝土砌块砌筑时,墙底部应砌水泥实心砖或灰砂砖,其高度不小于200mm。c.腰梁:顶

23、层外墙及高度超过3m的墙体,在墙体半高处应设置与墙同宽的腰梁,高度120mm,纵筋不少于28,并用6钢筋进行拉接。当外墙有门窗时,腰梁应与窗台板(或门窗过梁)同高且连通。灰缝饱满横平竖直,构造柱施工规范(2)门窗固定、窗台压顶及过梁a.门窗固定:门窗不得直接固定在砌块上。在门窗洞两侧预埋固定块(C20混凝土块),以便固定门窗框(或副框)。固定块宽度同墙厚,高度应与砌块同高(250mm),长度不小于200mm,最上部(或最下部)的固定块中心距洞口上下边的距离为180mm,其余部位的中心距不大于600mm,且均匀分布。b.窗台压顶:窗洞下口必须浇筑宽与墙厚相同、高度不小于100mm、长度每边伸入墙

24、内不少于400mm(不足400mm时通长设置)的C20混凝土窗台压顶.纵筋不少于210,箍筋6200。c。过梁:宽度大于300mm 的门窗洞口(包括临时施工洞口),应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用。当采用预制钢筋混凝土过梁时,支座处砌体顶部应找平,安装时应坐砌砂浆。过梁两端深入墙体长度 250mm。(3)顶砌与墙顶塞缝填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤进。a.顶砌:砌体顶部预留 180MM左右空隙,用灰砂砖斜砌压紧挤实.顶砌开始时间应在下部墙体砌筑完成至少7天后进行,顶砌应对称向两边倒,且端部和中

25、部采用三角形混凝土预制块。(4)构造柱及拉接筋a.构造柱:长度超过2.5m的独立墙体的端部,以及砌块墙体的长度超过5m时,应设钢筋混凝土构造柱。钢筋混凝土构造柱的设置、截面尺寸、配筋应符合设计要求,并与楼层圈梁或基础梁锚固。构造柱的截面尺寸不应小于(墙厚200mm),混凝土强度等级不应低于C20。构造柱下部钢筋应与楼板面插筋绑扎牢靠,构造柱上部钢筋与板顶所植钢筋绑扎牢靠。砖体与构造柱的连接处宜砌成马牙槎。马牙槎高度520mm,槎口深度150,自底向上,先退后进。构造柱的支模与浇筑:构造柱应浇捣密实。加气混凝土砌块墙体,构造柱与墙体连接处的砌体砌成直槎,并采用拉结筋与砌体连接.采用对拉螺栓固定模

26、板,螺栓应从构造柱内部穿过,不得在砌块上凿孔。不得采用穿铁丝的方式固定模板。b.拉接筋:填充墙应沿钢筋混凝土墙或柱全高不超过530mm设置26拉结钢筋. 拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上。有拉结钢筋处水平灰缝厚度应比拉结钢筋直径大4mm。后植钢筋的锚固长度不小于60mm。钢筋伸入填充墙内的长度对于对于蒸压加气混凝土砌块不应小于700mm,对抗震设防烈度6 度、7 度及以上的地区,均不应小于1000mm;末端应有90弯钩.7、分部分项质量通病的预防措施7.1、钢筋工程质量通病的预防措施7。1。1、竖向钢筋偏位质量通病的预防措施在立框架柱、剪力墙的模板支撑系统前,在现浇混

27、凝土楼面上预埋12的钢筋头或48短管作为支点,间距不大于1m,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。图纸会审与钢筋放样时注意梁、柱筋的排列,尽量减少竖向主筋因排列问题而产生的位移。在梁柱节点钢筋密集处和柱与梁顶交界处,扎筋时给框架柱、暗柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,再将柱主筋逐一绑扎牢固,并沿柱高临时绑扎间距不大于500的箍筋,确保节点处柱筋在浇砼时不会发生偏位。加强砼的现场浇筑管理工作,认真进行技术交底,严禁将整车或整料斗的砼直接灌注到柱、墙内,不得随意冲撞构件的钢筋骨架,应先将砼卸在盘板上。再均匀下料,分层浇筑,分层振捣,这样既能保证砼的施工

28、质量,又可防止撞偏钢筋骨架。在进行竖向钢筋的搭接、焊接和机械连接前应先搭好脚手架,在上部通过吊线,用钢管固定出上部的箍筋位置,使接长的钢筋能准确地套在箍筋范围内,这样在脚手架上安装柱的钢筋,绑扎箍筋,既安全,又能保证框架柱骨架不扭曲、不倾斜,还能提高工效。7.1.2、钢筋加工:钢筋下料切断尺寸不准:根据结构钢筋的所在部位和钢筋切断后的误差情况,确定调整或返工.钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值:对于I级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲.7。1。3、钢筋绑扎与安装钢筋骨架外形尺寸不准:绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定

29、位置及骨架扭曲弯形.保护层砂浆垫块厚度应准确,垫块间距应适宜,否则导致平板悬臂板面出现裂缝,梁底柱侧露筋.钢筋骨架吊装入模时,应力求平稳,钢筋骨架用“扁担”起吊,吊点应根据骨架外形预先确定,骨架各钢筋交点要绑扎牢固,必要时焊接牢固.钢筋骨架绑扎完成后,会出现斜向一方,绑扎时铁线应绑成八字形.左右口绑扎发现箍筋遗漏、间距不对要及时调整好.柱子箍筋接头无错开放置,绑扎前要先检查;绑扎完成后再检查,若有错误应即纠正.浇筑混凝土时,受到侧压钢筋位置出现位移时,就及时调整。同截面钢筋接头数量超过规范规定:骨架未绑扎前要检查钢筋对焊接头数量,如超出规范要求,要作调整才可绑扎成型。7。2、模板工程质量通病的

30、预防措施:7。2。1、梁模板:通病现象:梁身不平直、梁底不平及下挠、梁侧模胀模、局部模板嵌入柱梁间、拆除困难.防治措施:支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短。梁侧模必须有压脚板、斜撑,拉线通直后将梁侧钉固。梁底模板按规定起拱。 凝土浇筑前,模板应充分用水浇透。7.2。2、柱模板:通病现象:炸模、断面尺寸鼓出、漏浆、混凝土不密实,或蜂窝麻面、偏斜、柱身扭曲。防治措施:据规定的柱箍间距要求钉牢固。成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模。四周斜撑要牢固。7.2.3、板模板:通病现象:板中部下挠,板底混凝土面不平。防治措施:楼

31、板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面要平整.支顶要符合规定的保证项目要求。板模按规定起拱。7。3、砼工程质量通病的预防措施:7.3。1、蜂窝产生原因:振捣不实或漏振;模板缝隙过大导致水泥浆流失,钢筋较密或石子相应过大。预防措施:按规定使用和移动振动器。中途停歇后再浇捣时,新旧接缝范围要小心振捣。模板安装前应清理模板表面及模板拼缝处的粘浆,才能使接缝严密。若接缝宽度超过2.5MM,应予填封,梁筋过密时应选择相应的石子粒径.7.3。2、露筋产生原因:主筋保护层垫块不足,导致钢筋紧贴模板;振捣不实.预防措施:钢筋垫块厚度要符合设计规定的保护层厚度;垫块放置间距适当,钢筋直径较小时垫

32、块间距宜密些,使钢筋自重挠度减少;使用振动器必须待混凝土中气泡完全排除后才能移动。7.3。3、麻面产生原因:模板表面不光滑;模板湿润不够;漏涂隔离剂.预防措施;模板应平整光滑,安装前要把粘浆清除干净,并满涂隔离剂,浇捣前对模板要浇水湿润.7.3。4、孔洞产生原因:在钢筋较密的部位,混凝土被卡住或漏振.预防措施:对钢筋较密的部位(如梁柱接头)应分次下料,缩小分层振捣的厚度;按照规程使用振动器.7.3。5、缝隙及夹渣产生原因:施工缝没有按规定进行清理和浇浆,特别是柱头和梯板脚. 预防措施:浇注前对柱头、施工缝、梯板脚等部位重新检查,清理杂物、泥沙、木屑。7。3。6、墙柱底部缺陷(烂脚)产生原因:模

33、板下口缝隙不严密,导致漏水泥浆;或浇筑前没有先浇灌足够50MM厚以上水泥砂浆. 预防措施:模板缝隙宽度超过2。5MM应予以填塞严密,特别防止侧板吊脚;浇注混凝土前先浇足50100MM厚的水泥砂浆.7。3.7、柱结点处(接头)断面尺寸偏差过大产生原因:柱头模板刚度差,或把安装柱头模板放在楼层模板安装的最后阶段,缺乏质量控制和监督。预防措施:安装梁板模板前,先安装梁柱接头模板,并检查其断面尺寸、垂直度、刚度,符合要求才允许接驳梁模板。7。3.8、楼板表面平整度差产生原因:振捣后没有用拖板、刮尺袜平;梯级和斜水部位没有符合尺寸的模具定位;混凝土未达终凝就在上面行人和操作.预防措施:浇捣楼面应提倡使用

34、拖板或刮尺抹平,梯级要使用平直、厚度符合要求和模具定位;混凝土达到1.2Mpa后才允许在混凝土面上操作。7。3.9、基础轴线位移,螺孔、埋件位移产生原因;模板支撑不牢,埋件固定措施不当,浇筑时受到碰撞引起.预防措施:基础混凝土是属厚大构件,模板支撑系统要予以充分考虑;当混凝土捣至螺孔底时,要进行复线检查,及时纠正。浇注混凝土时应在螺孔周边均匀下料,对重要的预埋螺栓尚应采用钢架固定。必要时二次浇筑。7。3.10、混凝土表面不规则裂缝产生原因:一般是淋水保养不及时,湿润不足,水分蒸发过快或厚大构件温差收缩,没有执行有关规定。预防措施:混凝土终凝后立即进行淋水保养;高温或干燥天气要加麻袋草袋等覆盖,

35、保持构件有较久的湿润时间。厚大构件参照大体积混凝土施工的有关规定。 7。3。11、缺棱掉角产生的原因:投料不准确,搅拌不均匀,出现局部强度低;或拆模板过早,拆模板方法不当.预防措施:指定专人监控投料,投料计量准确;搅拌时间要足够;拆模应在混凝土强度能保证其表面及棱角在拆除模板不受损坏时方能拆除.拆除时对构件棱角应予以保护.7。3.12、钢筋保护层垫块脆裂产生原因:垫块强度低于构件强度;放置钢筋笼时冲力过大。预防措施:垫块的强度不得低于构件强度,并能抵御钢筋放置时的冲击力;当承托较大的梁钢筋时,垫块中应加钢筋或铁丝增强;垫块制作完毕应浇水养护.7。4、砌体工程质量通病的预防措施7。4.1、墙身轴

36、线位移预防措施:在砌筑操作过程中,检查校核砌体的轴线与边线的关系,以及避免挂准线过长,达到平直通光一致的要求。7.4.2、水平灰缝厚薄不均预防措施:在立皮数杆(或框架柱上画水平线)标高保持一致,砌砖盘角的时候每道灰缝控制必须均匀,砌砖准线拉紧。7。4。3、墙面游丁走缝预防措施:砖的长、宽尺寸误差较大,砌前必须进行实测及挑选,排砖撂底时把竖缝排列均匀,或将窗口位置引出,使砖的竖缝尽量与窗口边线相齐,在砌筑操作过程中,注意丁砖的中线必须与下层条砖的中线相重合;在沿墙面每隔2m间距左右竖缝处用托线板吊直弹线向上引伸作为控制游丁走缝的基准。7。4。4、构造柱未按规范砌筑预防措施:构造柱两侧砖墙砌成马牙

37、搓,设置好拉结筋及从柱脚开始先退后进;及时将落入构造柱内的地灰、砖渣杂物清理干净。7。4。5、墙体顶部与梁、板底连接处出现裂缝预防措施:砌筑时墙体顶部与梁板底连接处采用侧砖或立砖斜砌(4560度)顶贴挤紧。质量样板引路专项施工方案实施的工作流程项目部根据工程情况,经与监理单位、建设单位、总承包事业部、集团技术工程中心协商后,明确需要制作样板的详细清单。根据施工进度计划,编制样板制作计划,考虑提前量.第一步:方案确认首先进行工艺方案确认工作。包括施工工艺、质量标准、注意事项等(关键是要有针对性,抓住重点和容易出现问题的部分)。经公司技术部协商后审批,报监理单位批准、甲方同意后再做样板.监理和项目

38、部应进行认真、仔细的审核.第二步:样板施工挑选有经验、操作技能较强的班组,严格按照技术标准、施工图设计文件以及审批通过的专项方案进行样板施工.对于工程质量样板的制作过程,应当进行拍照,保留照片资料。关键部位、重点工序应分层解构,并附文字说明。在样板的制作过程中应请监理进行旁站监理,监理应做好必要的检查和记录等工作。第三步:样板验收质量样板施工完毕,监理单位、建设单位、施工单位技术工程中心应协助建设单位,组织设计、施工单位进行工程质量样板验收。验收完毕,建设单位、监理单位应出具工程质量样板验收的意见。第四步:样板交底样板经三方确认后,技术负责人对施工班组进行交底和岗前培训,交底、培训过程应有相应

39、的记录,监理必须派人监督检查。进行专业分包的工程,总包和专业施工单位均应签字确认。以上功能工作完成后方可大面积开展。人员培训和考核在样板集中展示部位设置班前讲评台,通过讲评台,向工人灌输住宅质量通病防治及安全文明管理的意识及措施,现场依据样板进行技术交底。同时,根据样板施工收集的施工、图片、影像资料,制作幻灯片,利用晚上空余时间组织战前培训和交底会议,通过投影仪的配合向作业工人进行施工技术交底,提前邀请甲方、监理单位相关主管人员参加。每个班组施工前,选定一面有代表性的部位按样板的要求进行施工,施工员和质量员加强过程中的跟踪检查;施工完成后,组织对每个班组的施工质量进行综合打分、评比,对合格的班

40、组方可允许大面施工,对成绩优异的班组进行奖励、并在宣传栏进行表扬。样板引路施工注意事项样板施工前各部位作法已确定,各材料已按进度要求合格进场,现场见证取样送检合格.样板集中展示部位需将各操作规程、质量管理制度、措施、安全施工注意事项全部挂牌上墙。样板验收合格的部位或构件要挂“验收合格标识牌”,验收不合格的要立即整改,直到合格为止,并将实测实量的结果标注于被测量的构件上。样板施工完成后应将各部位构件作法详细标注在构件上,隐蔽部分应用墨线标出,如楼面墙体内管线走向、板厚、砼强度、砌体砂浆强度、楼层净高、房间方度等等.施工过程中应及时收集样板施工、图片、影像资料,及时办好所有隐蔽验收手续,确保有案可查,施工完成后可制作幻灯片作为后期施工交底资料。施工过程中应做好现场文明施工工作,做到工完场清,现场无垃圾、杂物、无剩余材料,并派专人进行日常维护。及时将相资料报监理、甲方、质量监督人员检查验收。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
