收藏 分销(赏)

安全旁站监理方案.doc000.doc

上传人:快乐****生活 文档编号:3886958 上传时间:2024-07-23 格式:DOC 页数:12 大小:134.54KB
下载 相关 举报
安全旁站监理方案.doc000.doc_第1页
第1页 / 共12页
安全旁站监理方案.doc000.doc_第2页
第2页 / 共12页
安全旁站监理方案.doc000.doc_第3页
第3页 / 共12页
安全旁站监理方案.doc000.doc_第4页
第4页 / 共12页
安全旁站监理方案.doc000.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

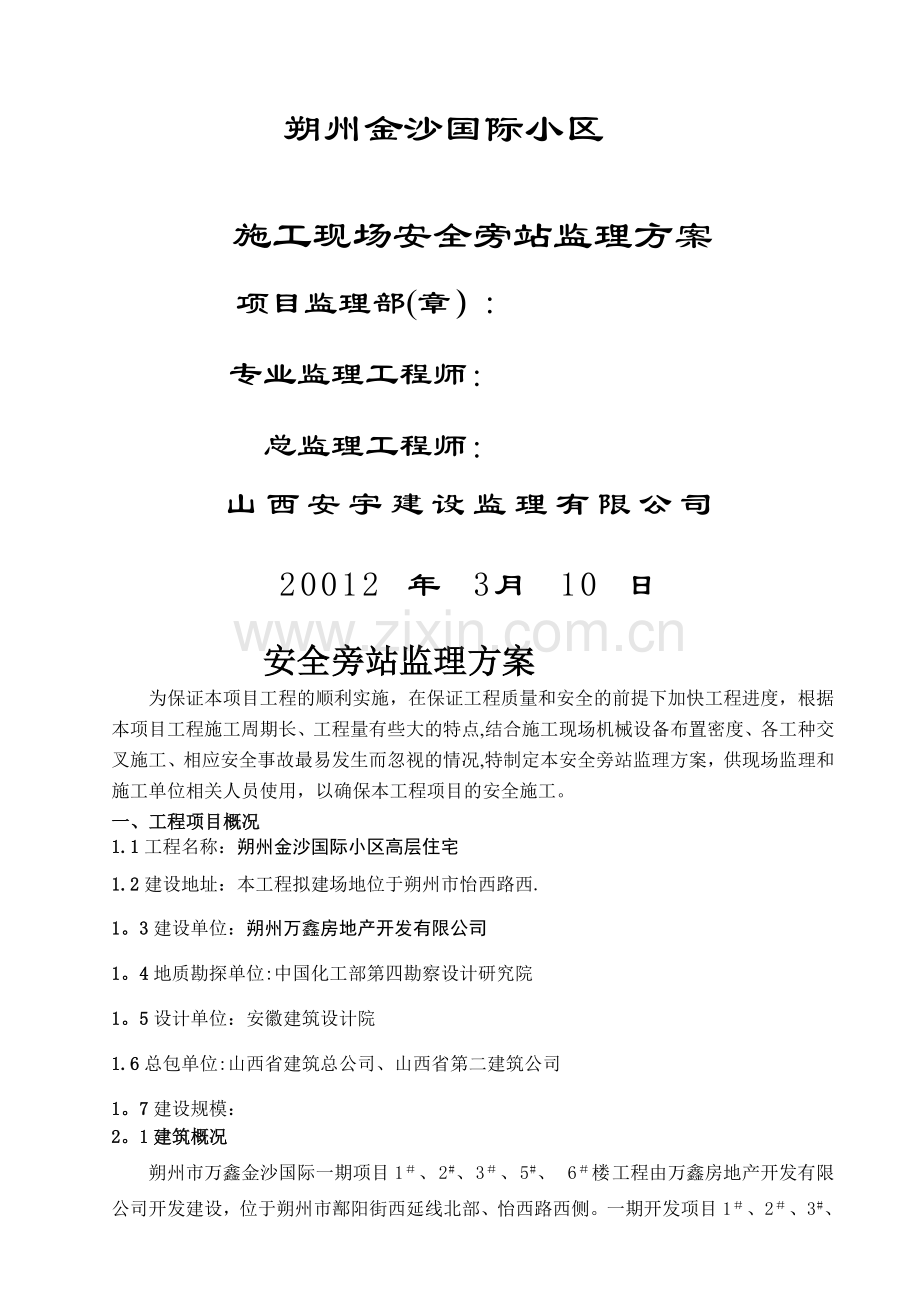

1、朔州金沙国际小区施工现场安全旁站监理方案项目监理部(章):专业监理工程师:总监理工程师:山西安宇建设监理有限公司20012 年 3月 10 日安全旁站监理方案为保证本项目工程的顺利实施,在保证工程质量和安全的前提下加快工程进度,根据本项目工程施工周期长、工程量有些大的特点,结合施工现场机械设备布置密度、各工种交叉施工、相应安全事故最易发生而忽视的情况,特制定本安全旁站监理方案,供现场监理和施工单位相关人员使用,以确保本工程项目的安全施工。一、工程项目概况1.1工程名称:朔州金沙国际小区高层住宅1.2建设地址:本工程拟建场地位于朔州市怡西路西.1。3建设单位:朔州万鑫房地产开发有限公司1。4地质

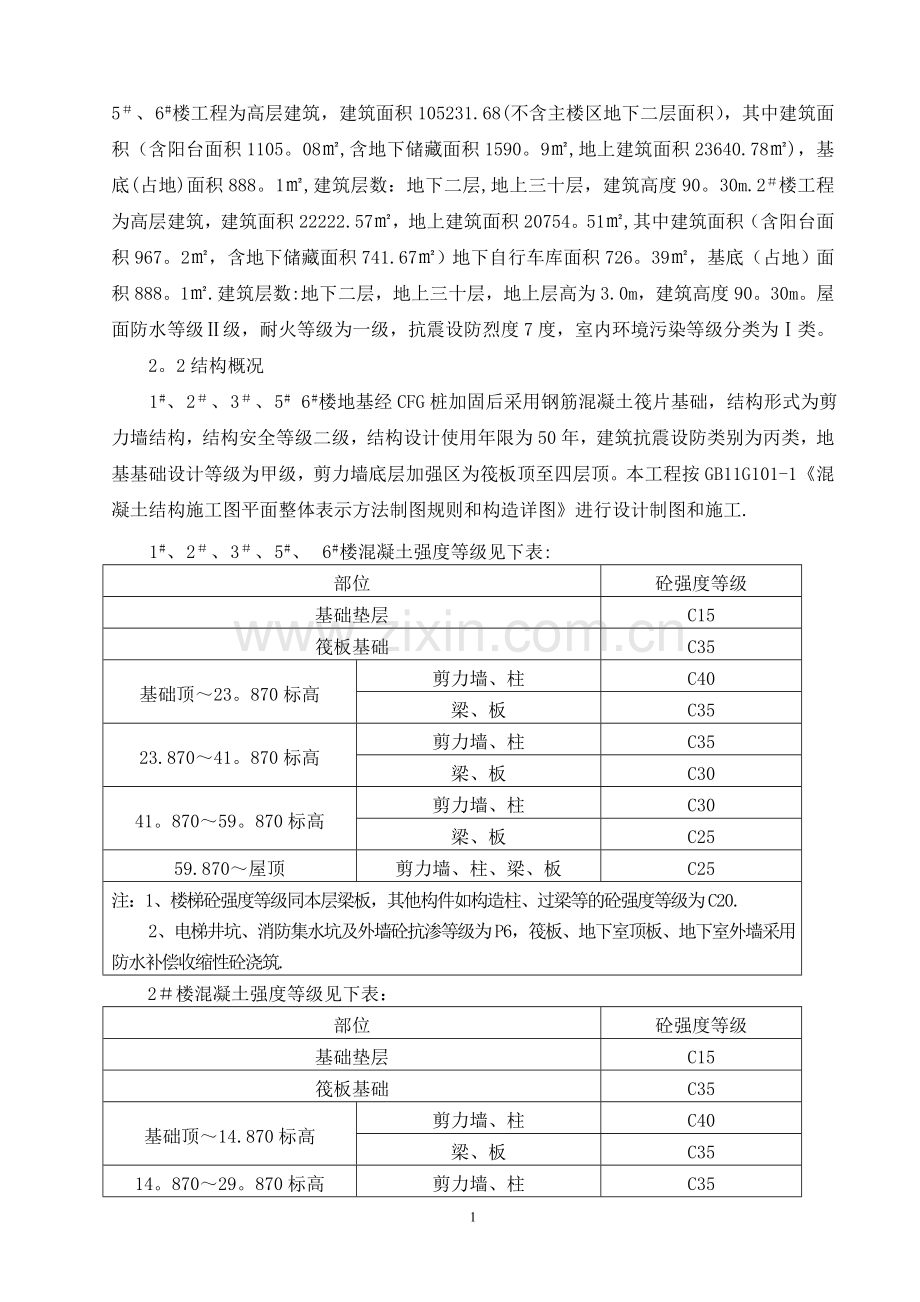

2、勘探单位:中国化工部第四勘察设计研究院1。5设计单位:安徽建筑设计院1.6总包单位:山西省建筑总公司、山西省第二建筑公司1。7建设规模:2。1建筑概况朔州市万鑫金沙国际一期项目1、2#、3、5#、 6楼工程由万鑫房地产开发有限公司开发建设,位于朔州市鄯阳街西延线北部、怡西路西侧。一期开发项目1、2、3#、5、6#楼工程为高层建筑,建筑面积105231.68(不含主楼区地下二层面积),其中建筑面积(含阳台面积1105。08,含地下储藏面积1590。9,地上建筑面积23640.78),基底(占地)面积888。1,建筑层数:地下二层,地上三十层,建筑高度90。30m.2楼工程为高层建筑,建筑面积22

3、222.57,地上建筑面积20754。51,其中建筑面积(含阳台面积967。2,含地下储藏面积741.67)地下自行车库面积726。39,基底(占地)面积888。1.建筑层数:地下二层,地上三十层,地上层高为3.0m,建筑高度90。30m。屋面防水等级级,耐火等级为一级,抗震设防烈度7度,室内环境污染等级分类为类。2。2结构概况1#、2、3、5# 6#楼地基经CFG桩加固后采用钢筋混凝土筏片基础,结构形式为剪力墙结构,结构安全等级二级,结构设计使用年限为50年,建筑抗震设防类别为丙类,地基基础设计等级为甲级,剪力墙底层加强区为筏板顶至四层顶。本工程按GB11G101-1混凝土结构施工图平面整体

4、表示方法制图规则和构造详图进行设计制图和施工.1#、2、3、5#、 6#楼混凝土强度等级见下表:部位砼强度等级基础垫层C15筏板基础C35基础顶23。870标高剪力墙、柱C40梁、板C3523.87041。870标高剪力墙、柱C35梁、板C3041。87059。870标高剪力墙、柱C30梁、板C2559.870屋顶剪力墙、柱、梁、板C25注:1、楼梯砼强度等级同本层梁板,其他构件如构造柱、过梁等的砼强度等级为C20. 2、电梯井坑、消防集水坑及外墙砼抗渗等级为P6,筏板、地下室顶板、地下室外墙采用防水补偿收缩性砼浇筑.2楼混凝土强度等级见下表:部位砼强度等级基础垫层C15筏板基础C35基础顶1

5、4.870标高剪力墙、柱C40梁、板C3514。87029。870标高剪力墙、柱C35梁、板C3029.87044.870标高剪力墙、柱C30梁、板C2544.870屋顶剪力墙、柱、梁、板C25注:1、楼梯砼强度等级同本层梁板,其他构件如构造柱、过梁等的砼强度等级为C20。 2、电梯井坑、消防集水坑及外墙砼抗渗等级为P6,筏板、地下室顶板、地下室外墙采用防水补偿收缩性砼浇筑。电梯井坑、消防集水坑及外墙混凝土抗渗等级为P6,筏板、地下室顶板、地下室外墙采用防水补偿收缩性混凝土浇筑,补偿收缩性混凝土内应掺膨胀剂,膨胀剂的掺量由试验确定,并且砼中加防裂纤维,地下室的防水等级为二级。2。3安装概况2.

6、3。1电气工程本工程采用三相四线制电源进线,三相五线制供电,局部进线处做重复接地,接地电阻不大于1欧姆,所有带电设备外壳、电缆外皮及电缆(电线)的穿管均应可靠接地,其连接处应焊接窂固,并进行等电位连接。强、弱电联合接地电阻不应大于1欧姆。2.3。2给排水工程给排水工程共有5个系统:给水系统、消火栓系统、雨水系统、生活排水系统、生活热水系统.1。给水系统:本工程给水系统为分区给水,一至五层为一区,六至十二层为二区,十三至十八层为三区,十九至二十四层为四区,二十五至三十层为五区,一区为市政管网直接供水,其它分区由加压设备二次加压后供水.2。消火栓系统:室外消防设计用水量为15L/S,管网布置成环状

7、,当生活、生产、消防用水量达到最大时,水压不小于0。1MPa,水源取自市政给水管网。在小区最高建筑屋顶设有不锈钢水箱一只,有效容积为18吨,储备10min的消防用水,水箱自带保温.管道安装均采用镀锌钢管,DN100卡箍连接,DN100采用丝扣连接。消防给水采用临时高压给水系统,分为两个区,低区负一至二层,高区为三至三十层。3。雨排水系统:本工程采用雨、污分流制,雨水按重力流设计,经管道有组织排入小区雨水管网4.生活排水系统:本工程污、废水采用合流制。室内0以上污、废水重力自流排入室外污水管,地下污、废水采用潜水排污泵提升至室外污水检查井。5.生活热水系统:住宅内生活热水由电热水器局部加热供给。

8、2。3。3采暖、通风工程:本工程采用低温地板辐射采暖,立干管采用下供下回异程式系统,采暖热媒来自小区集中供热交换站,热媒温度为6050的低温水。通风设计主要为防排烟、卫生间排气、戊类储藏室排风.不具备自然排烟条件地上部分的合用前室及前室采用机械加压送风,加压送风机设于屋面上。不具备自然排烟条件地下部分的防烟楼梯间采用机械加压送风,加压送风机设于地下室。二、安全旁站监理依据1建设工程有关法律、法规:主要有中华人民共和国建筑法、中华人民共和国安全生产法、建筑工程管理条例、中华人民共和国合同法、建设工程安全生产管理条例、安全生产许可证条例、2规范、规程:建筑施工安全检查标准;扣件式钢管脚手架安全技术

9、规范、建筑施工高处作业安全技术规范、建筑工程安全生产强制性标准与施工现场事故防范务实、以及其他与建设工程安全生产有关的法律、行政法规、部门规章、地方规定和规范性文件等.3合同:本工程的建设工程监理合同、建筑工程施工合同.4施工及监理文件:本工程的施工组织设计和监理规划。三、安全旁站监理人员职责 在施工过程中施工安全旁站监理人员应按照工程项目施工安全监理规划及其实施细则的工作要求,对施工现场危险源的安全旁站监理进行监督检查,一旦发现安全隐患,必须按建设工程安全管理条例第十四条的要求,及时督促整改,消除安全隐患。 建设工程施工安全旁站监理现场监督检查工作须按下列程序进行:1)、检查危险源施工作业是

10、否已编制专项施工方案,该方案是否按规定程序审批,审批手续是否完整,是否按规定具有施工企业技术负责人和项目总监理工程师的签署;2)、检查承包单位施工机械、安全设施的使用、运行状况并做好检查记录;3)、检查危险源施工作业的安全技术交底是否按规定进行,是否将专项施工方案的安全施工要求向班组作业人员交代清楚,并签署书面交底手续;4)、检查危险源施工作业班组和作业区监控人员是否已对作业安全条件进行了施工方的自检,发现的安全隐患是否均已整改,有无记录资料;5)、上述四项检查均符合规定要求,施工安全旁站监理人员才能同意开始进行危险源施工作业,并在施工作业过程中开展旁站监督检查等现场监理工作.四、对安全旁站监

11、理人员的要求除做好安全旁站监理的职责外,还根据安全旁站监理内容,填写一份旁站监理表,填写内容包括作业单位、人员的资质检查情况、是否已购保险、方案是否经审批、作业条件是否符合有关安全要求等,施工单位(总包)有无安排专职安全生产管理人员;旁站监理的部位或工序、旁站监理开始和结束的时间、施工情况、监理情况、发现情况、有无违章和隐患、处置情况、备注(险肇及事故的报告、突发事件的应急处置)、安全旁站监理人员(签字)。旁站监理人员安全监理须知:无论什么原因,当发现安全已受到威胁时,旁站监理人员应迅速告知承包单位,然后采用劝告、提示的方法引导承包单位进行纠正。如承包单位不听劝告,必须果断地指令暂停施工,进行

12、检查.五、安全旁站监理危险源的分项工程内容危险性较大的分项工程表序号分项工程危险性较大工程其中应经专家论证审查的危险性较大工程1基坑支护与降水开挖深度5m的基坑(槽)并采用支护结构基坑深度5m,但地质条件和周围环境复杂、地下水位在坑底以上的工程基坑开挖深度5m或基坑开挖深度虽5m,但地质条件和周围环境及地下管线极其复杂的工程2土方开挖开挖深度5m的基坑(槽)土方开挖3模板工程水平混凝土构件模板支撑系统4起重吊装工程各类起重吊装工程5高处作业2m及以上高处作业30m及以上高处作业的工程6脚手架落地式钢管脚手架高度24m悬挑式脚手架悬挑式卸料平台移动式操作平台六、具体安全旁站监理控制要点及监督措施

13、内容:一般常见的分项工程施工现场安全旁站监理要点,是施工现场旁站监理人员从安全技术角度,对存在危险源的每道工序的施工安全进行有效监控,及时发现安全隐患,以便及时督促整改,防止事故的发生,提高生产的安全性。具体安全旁站监理对施工现场危险源监控要点和监督措施内容:安全旁站监理对施工现场危险源监督控制要点作业设施危险源监理控制要点监督措施落地式扣件脚手架工程脚手架材质(1)、钢管严禁打孔;(2)、扣件有裂缝、变形、螺栓滑丝等质量问题.检查钢管和扣件的合格证明文件。脚手架搭设(1)、搭设人员持证上岗;(2)、脚手架步距、立杆间距、连墙杆间距;(3)、连墙杆、剪刀撑设置;(4)、脚手架横向水平杆构件、扫

14、地杆、二杆接长、横向斜撑、搭设高度;(5)、四排一隔离;(6)、独立设置(严禁混搭).(1)、检查搭设人员上岗证和安全技术交底情况;(2)、检查搭设区域是否设置警戒线;(3)、督促施工方报审施工机械、安全设施验收核查表、核查落地式脚手架搭设验收记录表,抽查部分项目的验收结果和与实际搭设的相符性以及和施工方案的相符性.脚手架拆除(1)、连墙杆拆除;(2)、逐层拆除。(1)、检查拆除人员上岗证和安全技术交底情况;(2)、检查拆除区域是否设置警戒线;(3)、巡视检查有否高空抛物现象;(4)、巡视检查连墙杆是否随脚手架逐层拆除;(5)、巡视检查有否上下同时作业或单边拆除现象。悬挑式脚手架工程悬挑构架(

15、1)、悬挑构架的材料、间距、布置方式;(2)、悬挑构架的安装、与建筑物的连接。(1)、巡视检查悬挑构架的材料(工安钢、槽钢、角钢、钢管等)名称和规格,悬挑构架的间距和布置方式是否符合施工方案。立杆底部固定立杆同悬挑构架的固定方式。(1)、巡视检查悬挑构架同建筑的连接(同预埋的焊接或同预埋钢环的固定)是否符合施工方案并牢固可靠。架体搭设使用和拆除(1) 架体搭设高度;(2) 参考落地式脚手架工程相关内容。(1)、巡视检查架体搭设高度是否符合施工方案;(2)、参考落地式脚手架工程相关内容;(3)、督促施工方报审施工机械、安全设施验收核查表、核查悬挑式脚手架搭设验收记录表,抽查部分项目的验收 结果和

16、怀实际搭设的相符性以及和施工方案的相符性。高处作业工程临边洞口及电梯井道(1)、临边洞口及电梯井道内的防护措施设置;(2)、设施符合有关规定。(1)、巡视检查临边洞口及电梯井道内是否及时设置防护设施;(2)、巡视检查搭设的临边防护栏杆和封闭、洞口采取的设防护栏杆、加盖件、张挂安全网、装栅门等措施是否符合规范要求;(3)巡视检查防护设施是否牢固和固定。作业设施危险源监理控制要点监督措施模板及其支撑工程支撑搭设(1)、立杆底部垫块;(2)、立杆间距、两杆接长、剪刀撑、水平支撑、横向支撑的承载力、刚度和稳定性;(3)独立设置(严禁与脚手架混搭)。(1)、检查搭设人员安全技术交底情况;(2)、巡视检查

17、立杆底部垫块情况或用砖块垫高情况;(3)、巡视检查立杆间距是否符合施工方案;(4)、核查模板支撑系统验收记录表,抽查部分项目的验收结果与实际搭设的相符性以及和施工方案的相符性。支撑使用(1)施工荷载(1)、巡视检查有否施工荷载超载可堆物不均匀现象(2)、巡视检查支撑系统的完好情况(3)、巡视检查混凝土浇筑时是否有专人负责监护支撑拆除(1) 拆模令;(2) 拆除时的安全措施;(3) 拆除顺序.(1)、检查拆模混凝土试件强度报告和拆模令;(2)、检查拆除人员安全技术交底情况;(3)、巡视检查拆除区域是否设置警戒区并由专人监护;(4)、巡视检查是否立体拆除;(5)巡视检查拆除顺序是否符合施工方案。施

18、工现场临时用电线路配线和架设(1) 专长的中性点直接接地的电力线路接零和电气设备的金属外壳接零;(2) 共用同一供电系统时的接零或接地;(3) 只允许做保护接地系统的安全措施;(4) 电力系统的相线和接零;(5) 用电设备的漏电保护。(1) 巡视抽查各种用电设备的接零、接地、漏电保护是否符合强制性条文;(2) 检查只允许做保护接地的系统中是否设置绝缘台.配电开关线路维修(1)架空线材料和室内配线材料;(2)架空线架设和电缆架设;(3)负荷保护;(4)交流弧焊机变压器的电源线长度。(1)巡视检查线路配线是否符合强制性条文;(2)巡视检查线路架设是否存在乱拖、乱拉、乱接现象;(3)巡视检查电线是否

19、存在老化、破损、未包扎等现象;(4)巡视检查经常过负荷的线路、易数易其爆物邻近的线路有否过负荷保护措施。开关箱(1) 一机、一闸、一漏、一箱(2) 电源线连接。(1)、巡视检查每台设备 是否有各自开头箱,并符合一机、一闸、一漏原则;(2)、巡视检查进入的电源线是否违章用插销、竹片等连接。熔断丝熔断丝材料。(1) 巡视抽查是否用不符合原规格的熔断丝代替;(2) 巡视抽查是否用其它金属丝代替。特殊场所用电(1)36V电压使用范围(2)24V电压使用范围(3)12V电压使用范围检查特殊场所是否使用安全电压,使用安全电压范围是否符合强制性条文作业设施危险源监理控制要点监督措施基坑工程基坑支护工程(1)

20、、围护结构施工质量。(1)、当围护结构由分包单位施工时,审核分包单位资格报审表和相关资料;(2)、检查特殊作业人员上岗证;(3)、检查操作人员安全技术交底情况;(4)、旁站监理钻孔灌注桩、深层搅拌桩、土钉墙等围护结构施工.土方开挖(1) 土方开挖原则;(2) 不稳定或欠稳定边坡施工原则;(3) 土方开挖过程中的碰撞和超挖;(4) 排水和降水。(1)、当土方开挖由分包单位施工时,审核分包单位资格报审表和相关资料;(2)、检查挖土机司机和操作人员安全技术交底情况;(3)、核查挖土机械合格证明书和施工机具验收记录表;(4)、巡视检查施工机械的作业位置是否符合施工方案,其他人员是否进入挖土作业区域;(

21、5)、巡视检查土方开挖的顺序,方法是否同设计工艺一致,是否遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖原则;(6)、巡视检查对不稳定或欠稳定边坡是否按自上而下、分段跳槽、及时支护的逆作法或部分逆作法施工巡视检查开挖过程中是否碰撞支护结构、工程桩或扰动基坑原状土;(7)、检查基坑四周是否设置排水沟,基坑有否严重积水现象。应采取降水措施的检查降水效果。桩基工程安全设施(1) 临边防护措施;(2) 垂直作业时的上下隔离措施;(3) 上下通道设置.(1)、巡视检查临边处是否设置护栏杆,是否牢固可靠;(2)、巡视检查上下两层垂直作业时有否防止坠物伤人的隔离措施;(3)、巡视检查是否设置斜道等上下通道。基

22、坑变形监控(1) 围护结构和边坡的位移和沉降;(2) 基坑周边荷载。(1)、督促施工方定期对围护结构和边坡的位移和沉降进行监控测量,督促施工方按时提交测量数据,发现报警数值时督促施工处理;(2)、巡视检查基坑周边堆物荷载和施工机械和施工机械施工不合理情况.桩机安装(1) 超高限位装置;(2) 钢丝绳规格、完好程度;(3) 机械润滑、螺栓紧固;(4) 电气设备。(1)、当桩基工程由分包单位施工时,审核分包单位资格报审表和相关资料;(2)、检查特种作业人员的上岗证;(3)、巡视检查是否设置斜道等上下通道。桩机倾覆(1) 桩机行走路面的地基地耐力;(2) 桩机吊桩.(1)、当地基耐力小于8。5N/平

23、方米时,督促施工方做好路面的加固或务实工作;(2)、采用桩机吊桩时,巡视检查桩怀桩机的垂直距离是否违章大于5M,偏吊距离是否违章大于3M,有否在场地上以直接 拖桩代替水平运输情况。桩机施工(1) 施式安全区域;(2) 操作安全事项;(3) 孔洞填充.(1)、巡视检查桩机作业区有否警告标志,垂直半径范围内和桩锤或重物下方是否有为违章穿行停留,桩锤施工过程中操作人员是否在5M外监视,压桩时非工作人员是否离机10M以外;(2)、巡视检查有否吊桩、吊锤、回转或行走等动作同时进行现象;(3)、巡视检查桩机在吊有桩和锤的情况下操作人员是否违章离开岗位;(4)、检查钻孔灌注桩施工后孔洞是否及时回填。作业设施

24、危险源监理控制要点监督措施物料提升机提升机安装(1) 安装单位资质;(2) 提升机基础验收;(3) 架体固定;(4) 架体顶部的自由高度;(5) 安全防护装置;(6) 钢丝绳;(7) 卷扬机安装;(8) 验收。(1) 审查分包单位资格审查表和安装单位的专项资质证书;(2) 检查安装人员上岗证和安全技术交底情况;(3) 检查提升机基础验收记录表中内容是否符合施工方案;(4) 检查架体面部的自由高度是否大于6M;(5) 检查卷扬机是否安装 在平整坚实的场地上,过离作业区,并视线良好;(6) 督促施工方报审施工机械、安全设施验收核查表,核查架体搭设验收记录表中验收结果与实际搭设的相符性以及和施工方案

25、的相符性。提升机使用(1) 通讯、指挥;(2) 物料堆放;(3) 人员安全事故;(4) 例保维修。(1)、巡视检查高架提升机作业时或低架提升机多工程、多楼层同时使用时,通讯和指挥是否完好;(2)、巡视检查提升机使用时有否违章作业现象;(3)、巡视抽查卷扬机操作人员上岗证;(4)、抽查施工方的例保维修记录.提升机拆除(1) 拆除单位资质;(2) 拆除时监护。(1)、审查分包单位资格报审表和拆除单位的专项资质证书;(2)、检查拆除区域是否设置警戒线并有专人监护;(3)、巡视检查施工方是否按施工方案规定的要求实施拆除。施工外用电梯电梯安装(1) 安装单位资质;(2) 电梯基础验收;(3) 安装质量、

26、安装精度;(4) 附壁支架质量;(5) 安全防护装置和技术试验;(6) 电气设备;(7) 验收。(1)、审查分包单位资格报审表和安装单位的专项资质证书;(2)、检查安装人员上岗证和安全技术交底情况;(3)、检查电梯基础验收记录中内容是否符合施工方案;(4)、检查安装区域是否设置警戒线并有专人监护;(5)、督促施工方报审施工机械、安全设施验收报审表,核查建设工程施工现场现场安装验收合格证、建筑机械安装质量检测报告.电梯使用(1) 操作人员资格;(2) 使用安全事项;(3) 例保维修.(1) 检查电梯操作人员和维修人员是否有上岗证;(2) 巡视检查是否合理使用,有否超载作业情况;(3) 抽查施工方

27、的例保维修记录。电梯加节(1) 加节后的附壁支架;(2) 加节后的楼层通道搭设。(1)核查施工升降机安装(加节)验收记录表中验收结果与实际搭设的相符性以及和施工方案的相符性。电梯拆卸(1) 拆卸单位资质;(2) 拆除时的监护.(1)、审查分包单位资格报审表和拆卸单位的专项资质证书;(2)、检查拆卸人员上岗证和安全技术交底情况;(3)、检查拆卸区域是否设置警戒线并有专人监护;(4)、巡视检查施工是否按施工方案规定的要求实施拆除。作业设施危险源监理控制要点监督措施电气焊作业焊机(1) 焊机放置;(2) 电源线;(3) 安全防护装置。(1) 巡视检查焊机是否放置在防雨和通风良好的地方;(2) 检查交

28、流弧焊机变压器的一次侧电源线长度是否在5M以内,二次长度是否在30M以内。电源线有否老化、破损现象;(3) 巡视检查焊机接零、漏电保护、二次侧空降压保护装置是否齐全完好;(4) 核查施工机具验收记录表中验收结果与焊机实际情况的相符性。气瓶(1) 氧气瓶;(2) 气瓶的使用管理。(1) 检查氧气瓶是否安装减压器;(2) 检查气瓶存放条件是否符合相关规定。电气焊(1) 操作人员个人防护;(2) 动火证;(3) 防火安全措施。(1) 巡视抽查操作人员是否持证上岗,检查操作人员是否穿戴劳动保护用品,有否防止触电、高空坠落的安全措施;(2) 检查是否按照一、二、三级动火要求办理动火许可证;(3) 巡视查

29、检是否严格遵守相关规定进行电气焊。塔式起重机塔吊安装(1) 安装单位资质;(2) 塔吊基础验收;(3) 安装时的监护;(4) 安装时的天气条件;(5) 变幅指示器、力矩限制器、起重量限制器等安全保护装置;(6) 电气设备;(7) 附着装置。(1) 审查分包单位资格报审表和安装单位的专项资质证书;(2) 检查安装人员上岗证和安全技术交底情况;(3) 检查塔吊基础验收记录表,包括基础钢筋隐蔽验收,基础混凝土截面尺寸隐蔽验收和基础混凝土试件强度报告等资料是否符合施工方案;(4) 检查安装区域是否设置警戒线并有技术和安全人员监护;(5) 检查安装作业是否在白天进行,六级以上大风是否停止安装;(6) 督

30、促施工方报审施工机械、安装设施验收核查表,核查建设工程施工现场机械安装验收合格证、建筑机械安装质量检测报告;(7) 检查附着装置是否按施工方案设置。塔吊加节(1) 加节时的天气条件;(2) 加节后的自由高度.(1)、检查加节是否在白天进行,四级以上大风是否停止加节;(2)、检查加节后的自由高度是否符合施工方案;(3)、检查塔式起重机安装(加节)验收记录表。吊装作业(1) 操作人员持证上岗;(2) 吊装安全事项;(3) 多台塔吊防碰撞措施;(4)、例保维修。(1)、巡视抽查驾驶员、起重指挥的上岗证;(2)、巡视检查是否有未执行“十不吊”和期货违章吊装情况;(3)、检查多台塔吊作业时有否防碰撞措施

31、;(4)、抽查施工方的例保维修记录。塔吊拆除(1) 拆除单位资质;(2)、拆除时的监护.(1)、检查分包单位资格报审表和拆除单位的专项资质证书;(2)、检查拆除施工方案是否上报安全监督部门(区安监站);(3)、检查拆除区域是否设置警戒线并有技术和安全人员在场监护。混凝土浇捣(1)、外架与承重支模架稳定性;(见前)(2)、临时施工用电;(见前面所写内容)(3)、施工机具动转和使用情况。(1)、使用振动机前应检查电源电压、漏电保护器的电源线路是否良好,电源线不得有接头,机械运转应正常。振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破或拉断电线而造成触电伤亡事故。危险源施工作业安全旁站监理记录表工程名称: 编号:日 期天气工程地点:旁站监理的部位或工序:旁站监理开始时间:旁站监理结束时间:施工情况:监理情况:发现情况:(违章与隐患)处置情况:备注:(险肇及事故的报告、突发事件的应急处置)施工企业项目经理部:专职安全员(签字):年月日监理企业项目监理机构:安全旁站监理人员(签字):年月日11

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
