收藏 分销(赏)

小区道路景观绿化施工方案精编.doc

上传人:精**** 文档编号:3885993 上传时间:2024-07-23 格式:DOC 页数:24 大小:87.04KB
下载 相关 举报
小区道路景观绿化施工方案精编.doc_第1页
第1页 / 共24页
小区道路景观绿化施工方案精编.doc_第2页
第2页 / 共24页
小区道路景观绿化施工方案精编.doc_第3页
第3页 / 共24页
小区道路景观绿化施工方案精编.doc_第4页
第4页 / 共24页
小区道路景观绿化施工方案精编.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

1、小区道路景观绿化施工方案精编道路部分二、小区道路灰土基础施工方案:施工前,应作好水平高程的标志,在地坪上钉好标高控制的标准木桩.将地坪上的积水或杂物、垃圾等有机物清除干净。室外道路为400mm 厚3:7灰土回填,分二皮回填,每皮200mm厚,压实系数0。94.拌合时必须均匀一致,至少翻拌两次,拌合好的灰土应与灰样颜色一致.施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。并根据厚度、面积、计算施工时需要添加的灰土量。铺灰土的厚度和夯打遍数等参数。夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相

2、接,行行相接,纵横交叉。灰土、素土回填每层夯(压)实后,应按规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。若含水量过大应翻松、晒干,防止出现橡皮土. 1、找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。 2、 雨期施工:基槽灰土回填应连续进行,尽快完成。施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实.夜间施工时,应合理安排施工顺序,要配

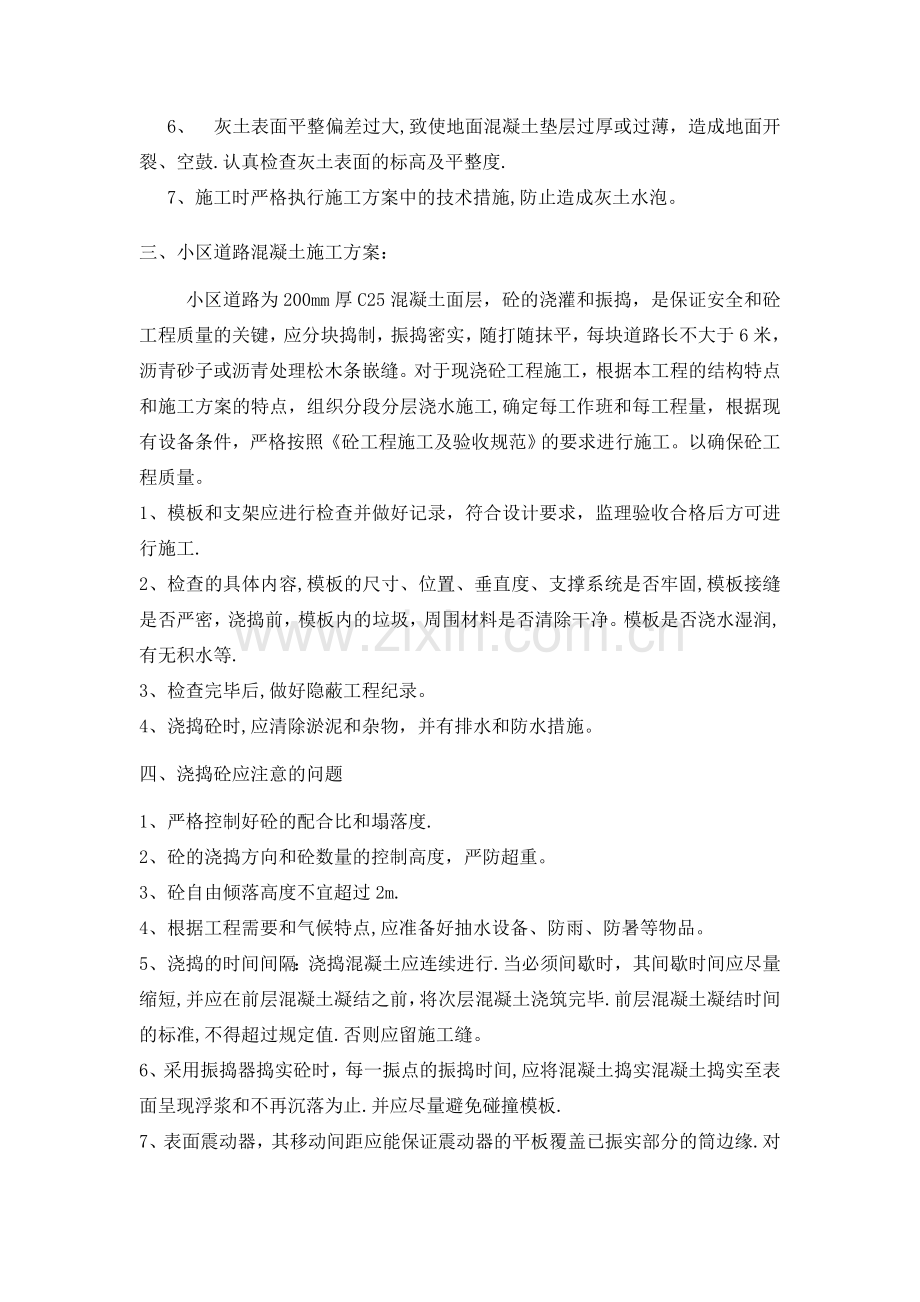

3、备有足够的照明设施,防止铺填超厚或配合比错误。 3、 灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋.4、应注意的质量问题:未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土. 5、 灰土配合比不准确:土料和熟石灰没有认真过按配合比,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。 6、 灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓.认真检查灰土表面的标高及平整度.7、施工时严格执行施工方案中的技术措施,

4、防止造成灰土水泡。三、小区道路混凝土施工方案:小区道路为200mm厚C25混凝土面层,砼的浇灌和振捣,是保证安全和砼工程质量的关键,应分块捣制,振捣密实,随打随抹平,每块道路长不大于6米,沥青砂子或沥青处理松木条嵌缝。对于现浇砼工程施工,根据本工程的结构特点和施工方案的特点,组织分段分层浇水施工,确定每工作班和每工程量,根据现有设备条件,严格按照砼工程施工及验收规范的要求进行施工。以确保砼工程质量。1、模板和支架应进行检查并做好记录,符合设计要求,监理验收合格后方可进行施工.2、检查的具体内容,模板的尺寸、位置、垂直度、支撑系统是否牢固,模板接缝是否严密,浇捣前,模板内的垃圾,周围材料是否清除

5、干净。模板是否浇水湿润,有无积水等.3、检查完毕后,做好隐蔽工程纪录。4、浇捣砼时,应清除淤泥和杂物,并有排水和防水措施。四、浇捣砼应注意的问题1、严格控制好砼的配合比和塌落度.2、砼的浇捣方向和砼数量的控制高度,严防超重。3、砼自由倾落高度不宜超过2m.4、根据工程需要和气候特点,应准备好抽水设备、防雨、防暑等物品。5、浇捣的时间间隔:浇捣混凝土应连续进行.当必须间歇时,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕.前层混凝土凝结时间的标准,不得超过规定值.否则应留施工缝。6、采用振捣器捣实砼时,每一振点的振捣时间,应将混凝土捣实混凝土捣实至表面呈现浮浆和不再沉落为止

6、.并应尽量避免碰撞模板.7、表面震动器,其移动间距应能保证震动器的平板覆盖已振实部分的筒边缘.对于表面积较大的平面构建,最好先用插入式振捣后,再用平板震动器振实。8、浇筑应按施工方案合理分段、分层进行,浇筑应室外气温较高时进行,但砼浇筑温度不宜超过28.五、现浇砼道路的技术要求1、施工缝的处理,在砼施工缝处继续浇筑砼时,其操作要点见表:已浇筑砼的最低强度1。2Mpa已硬化砼的接缝面1.将水泥浆膜、松动石子、软弱砼层的旧浆等彻底清除;2.用水冲刷干净,但不得积水;3。先铺与砼成分相同的水泥砂浆,厚度10-15mm.新浇筑的砼1。不宜在施工缝处首先下料,可由远及近地接近施工缝;2。细致捣实,使新旧

7、砼成为整体;3.加强保湿养护。2、现浇砼结构的允许偏差,如表:轴线墙、柱、梁8剪力墙5垂直度层高5m85m10标高层高10全高30截面尺寸+8,5表面平整度(2m长度上)83、应具备的技术资料:商砼应有砼出厂合格证及原材料试验报告。砼试块实验报告及质量评定记录。配合比、计量、搅拌、养护和施工缝处理的施工纪录。技术复核。隐蔽工程验收纪录。砼分项工程质量检验评定表六、安全措施1、使用前检查各部应连接牢固,旋转方向正确。2、振捣器不得放在初凝的混凝土、地板、道路和干硬的地面上进行试振。如检修或作业间断时,应切断电源.3、插入式振捣器软轴的弯曲半径不得小于50cm,并不得多于两个弯,操作时振动棒应自然

8、垂直的沉入混凝土,不得用力硬插、斜推,也不得全部插入混凝土中。4、振捣器应保持清洁,不得有混凝土粘结在电动外壳上妨碍散热。5、作业转移时,电动机的导线应保持有足够的长度和松度.严禁用电源线拖拉振捣器.6、振捣器与平板应保持紧固,电源线必须固定在平板上,电器开关应装在手把上。7、操作人员必须穿戴绝缘胶鞋和绝缘手套。9、作业后,必须做好清洗、保养工作。振捣器要放在干燥处保存.绿化部分本工程施工顺序应按“先地下,后地上“先土方,后绿化”的原则 :主要工序为土方工程-地下工程-地上工程-绿化工程。一、施工准备工作1、根据建设单位提供的施工图纸和地质、气象资料,组织项目部有关工程技术人员会审、熟悉图纸,

9、提出问题,并参加建设单位组织的图纸会审,并做好会审记录.2、依据施工组织设计的指导,进一步细化编制各分部、分项工程的施工方案。3、确定项目部各技术、管理人员的各自职责,确保工程施工过程中,各种施工规范,技术作业规程、安全生产、文明施工等措施监督到位,使其能有效执行.4、做好各工种的技术、操作规程、质量工艺和安全生产的交底工作,并做好书面记录、存档.5、做好各工种作业人员上岗前的技术培训工作,确保每人都持证上岗,杜绝违章作业、无证上岗。二、具体施工方案1、土方工程1。1土方工程施工顺序对每个施工段的土方工程施工顺序进行确定.通常为先中心后外缘,先内侧后外侧,还可根据方位走向(由东向西、由南向北等

10、)来确定,具体要依据实际情而定。总之依据的原则是:省事、省时、方便施工.1。2土方开挖流程机械人工施工原土地坪测量、求土方平衡下一步施工人工修整轴线标高控制注意边坡变化轴线放样2、地下管线及其他地上地下设施的施工及保护加固措施2.1调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。(1)从技术上引起重视:项目部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事。(2)从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找

11、到转角位置,明确角度变化后管线的走向.并插小木牌,小木牌标明管线名称、走向、埋深等。在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作。在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗.挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥。(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故.2。2保护措施a、详细阅读、掌握设计、建设单位提供的地下管线图纸资料,并在工程实例实施前召开各管线单位施工配合会议,收集管线资料。对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位监护人员到场)

12、,核对弄清地下管线的确切情况,做好记录。(2)工程实施前,向有关单位提出监护的局面申请,办妥“地下管线监护交底卡”手续.d、施工现场地下管线的详细情况和制定管线保护措施向项目经理、现场技术负责人、施工员、班组长和操作工作安全交底,随即填写“管线交底下,并建立“保护地下管线责任制”,明确各级人员的责任.c、落实保护地下管线的组织措施,公司委派管线保护专职人员负责本工程地下管线的监护和保护工程。施工队和各班组兼职管线保护人,组织地下管线监护体系,严格按照公司审定批准的施工组织和经管线单位认定的保护地下管线技术措施要求落实到现场,并设置必要的管线安全标志牌,悬挂“地下管线无事故表”和保护地下管线安全

13、的“十个不准”。d、工程开工前,查明地下管线索及设施的分布情况,在有地下管线和地上设施的部位覆盖e公分厚的钢板。f、对已有的地上设施,在工程开工前,搭设双层钢管防护棚进行保护.g、严格按施工方案搭设脚手架,挂设安全网,做好施工洞口及临边的安全防护,防止施工过程中材料的坠落而造成对原有建筑设施的破坏.2。3下管线及地上地下设施的加固措施基坑或土方施工前向业主及有关部门索要有关资料,尽可能多地了解地下设施管线分布情况,以便提前做好相关准备.在敷设有地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工时应采取措施,以防止破坏管线造成严重事故。施工时尽量避开或尽量将其移走,无法避

14、免的施工时安排专人监控,禁止施工机械直接触碰,并及时采取措施加固或防护.对地上架空线路等设施,采取设置警戒标志或搭设防护棚防护.土方开挖应防止邻近已有建筑物或构筑物、道路、管线等发生下沉和变形.必要时应与设计单位或建设单位协商采取保护措施,并在施工中进行沉降或位移观测。施工中如发现有文物或古墓等,应妥善保护,并应及时报告当地有关部门处理后方可继续施工.如发现有测量用的永久性标桩或地质、地质部门设置的长期观测点等,应加以保护。 2。4地下管线及其他地上地下设施a、地下管线加固:目前无现场地下情况详细资料,在施工准备期间,须查清地下有无管线及管线位置、埋深、用途等.需改道的应报请有关部门改道。不能

15、改道而又在施工影响范围内的管线,须采取加固和保护措施,以确保管线安全.b、其它设施防护:本工程施工现场场地在办公楼内,安全防护主要是施工场地内的安全防护.为确保安全,施工现场砌围墙进行封闭管理,设专职门卫站岗执勤,工作人员挂牌上岗,杜绝非施工人员进入现场,防止非施工人员进入现场后因缺少施工安全防护经验而发生危险.外架满挂安全网及彩条布作全封闭施工,防止坠物伤人和减少粉尘污染。工地出入口处通道设安全防护棚,并悬挂明显标志.3。人行道、盲道施工人行道结构总厚43.5cm,包括20cm砂砾石垫层,15cm的6水泥稳定碎石渣基层,3cm的1:4水泥砂浆卧底和5。5cm厚条纹砖.盲道道砖铺设在人行道结构

16、层上2.5cm1:4水泥砂浆卧底.位于填方段的人行道,填方中应去除含有淤泥、腐植土及有机物质等的土料,避免在碾压夯实后有翻浆、“弹簧”现象,人行道下地基土压实度不少于90,待基层验收合格后进行预制方砖铺砌施工。(1)检验:人行道板采用C25水泥砼预制条纹砖20010055mm,盲道道板采用30030030mm厚灰色条纹砖.铺砌前检验尺寸是否合格(两对角线允许误差3mm,厚度允许误差3mm,边长允许误差3mm,缺边掉角长度不大于5mm),表面平整、线路清晰和棱角整齐,且表面不得有蜂窝、露石、脱皮裂缝等现象.(2)检查方格坐标:按控制点定出方格座标并挂线,再分段铺砌(铺装样板条),且随时检查位置与

17、高程.(3)方砖铺装时轻拿轻放,用橡皮锤或木锤(钉橡皮)敲实,避免损坏砖边角。(4)纵、横缝:保证平正直顺,避免弯曲不平,缝宽符合设计要求。(5)铺好方砖后检查平整度,发现有位移翘角、与相邻板不平等现象,立即修正,最后用干沙掺1/10水泥拼命均匀将砖缝填满并在砖面洒水使砂灰混合料沉实,直至灰砂灌满为度,保持砖面清洁。(6)养生:洒水养生5-7天,主要是湿润缝处,且在养生期间严禁上荷载.4、路侧石工程施工1、放线与刨槽:按设计的道路边线,加钉边桩,直线部1015米,路口园弧15米反复校核高程及曲线,以求园顺.路侧石平面刨槽时,连同10现浇混凝土的位置,一次刨出。2、检验:本工程采用30砼预制侧石

18、(300100mm),安砌前检验尺寸是否合格(外型尺寸允许偏差5mm,外露面缺边掉角20mm且不多于一处,外露面平整度3mm),侧石方正,避免有蜂窝、露石、脱皮、裂缝等现象.3、安砌:在刨好的槽面上或10现浇混凝土面上铺3厘米的5#水泥砂浆卧底,按放线位置安砌侧石,用橡胶锤敲打做到平稳牢固,顶面平整,缝宽均匀(1cm),线条园顺、平直。4、安砌好混凝土道牙后,内外槽在基层顶面以下者,用砂浆填平至基层面。5、还土:侧石后背还土夯实,夯实宽度不少于50cm,厚度不小于15cm,密实度在85以上,立道牙背后,用混凝土填实。6、勾缝:先校核侧石位置高程,使其符合设计,且在路面完成后勾缝。7、湿法养生3

19、天以上,防止碰撞。8、当人行道穿过路口时,路侧石安装做成斜面,便于通行。5、绿化工程施工方案5.1乔、灌木及针叶树的施工方法及施工技术措施5。1。1施工程序:场地清理渣土清运回填土-定位放线挖种植穴更换穴坑土-施底肥-树木栽植-浇水-养护管理5.1。2场地清理:清除残土和垃圾,拆除混凝土基础及构筑物.5.2苗木栽植该项目设计乔木规格苗木较大,为保证树形的完美及苗木成活率,我公司对苗木的选苗的工作严格把好三道关,第一关:公司材料员根据设计苗木规格要求去寻找苗圃,看是否有符合要求的苗木,并根据实际情况进行号苗。第二关:材料员与甲方人员一同去苗圃看已号的苗,若合适做一特殊记号,不合适则放弃该苗,另外

20、进行选择,直到甲方满意为止。第三关:苗木到场后,通知监理,进行验苗,验苗合格后,开始栽植苗木。5。2。1定点、放线一般情况下要找出中心线,然后用钢卷尺定出中心线,定出行位,然后用白灰标出单株位置。5。2。2刨坑、更换种植土a.操作方法:手工操作:以定点标记为圆心、以规定的杭径为直径,先在地上划圆,沿圆的四周向下直挖掘到规定的深度,然后将坑底刨松、铲平.栽植露根苗木的坑底刨松后,最好堆一个小土丘以使树根舒展。b。注意事项:位置准确、规格适当、坑的上下口大小一致;刨出的表土与底土分开堆于坑边,因表土有机质含量高,还土时先还表土;在斜坡上挖坑时先铲一个小平台,然后在平台上挖坑,坑的深度以坡的下口计算

21、;土质不好应加大坑号,并将杂物筛出清走,遇炉渣、碎石、混凝土等有害物应将坑径加大12倍,将有害物质全部清除干净,换上好种植土。3。2。3掘苗a.裸根掘苗:露根法适用于休眠状态的落叶乔、灌木。b.带土球掘苗掘苗前的准备工作:b1树苗选择:选苗时,除了根据设计提出对规格的树形的特殊要求外,还要注意选择生长健壮、无病虫害、无机械损伤、树形端正和根系发达的苗木.b-2掘苗前如土壤过于干燥应先浇水,反之过湿应设法排水,过干过湿都易造成土球的松散。b3捆拢:对于侧枝低矮的常绿树,冠丛庞大的灌木,特别是带刺的灌木,为方便操作,应先用草绳捆拢起来,但应注意松紧要适度,不要损伤枝条.b4准备好锋利的掘苗工具,带

22、土球掘苗要准备好合适的蒲包、草绳、塑料布等包装材料。b5试掘:为了保证苗木根系规格合理且符合要求,在掘苗之前应少量试掘几棵。掘苗的根径规格,一般落叶乔木按苗木胸径的810倍,落叶灌木可按苗木高度的三分之一左右,常绿树带土球移植,土球直径可按苗木胸径710倍左右. b-6露根移植的手工掘苗法掘苗工具要锋利,操作时人和树苗相对垂直站立,用利铣从四周由外向内垂直挖掘,侧根全部掘断后再向内掏底,将底根铲断轻轻放倒苗木,打掉土坨,遇粗大树根最好用据据断,掘苗时一定要保护大根,不劈不裂并尽量多保留须根。c.带土球苗的手工掘苗法:c-1挖带土球苗木,土球规格要符合规定大小,保证土球完好,外表平整光滑,形似苹

23、果,包装严密,草绳紧实不松脱.土球底部要封严,不能漏土。c-2开始挖掘时,以树干为中心划一个圆圈,标明土球直径的尺寸,一般应较规定稍大一些,作为掘苗的根据.c-3去表土:划好圆形依据后,先将圈内表土挖去一层,深度以不伤地表的苗根为度。c-4挖去表土后,沿所划圆圈外缘向下垂直挖沟,沟宽以便于操作为宜,挖的沟要上下宽度一致,随挖随修整土球表面,操作时千万不可踩、撞土球,一直挖掘到规定的土球高度。c-5掏底:直径小于50cm的土球可以直接掏空“打包”,而大于50cm的土球则应将土球中心保留一部分,支撑土球以便在坑内打包。c6打包:打包之前应用水将蒲包、草绳浸泡潮湿,以增强包装材料的强力。d。打包的方

24、法及程序:土球直径在50cm以下的可出坑打包,方法是:先将一个大小合适的蒲包浸湿摆地坑边,双手捧出土球,轻轻放入蒲包正中,然后用湿草绳将包捆紧,捆草绳时应以树干为起点纵向捆绕.若土质松散,以及规格较大的土球,应在坑内打包,方法是:先将二个规格合适的湿蒲包对角剪开直至蒲包底部中心,用其中之一兜底,另一个盖顶,两个蒲包接合处捆几道草绳,使蒲包固定,随后,按规定捆纵向草绳.3。2。4运苗与假植a。装车前的检验:运苗装车前须仔细核对苗木的品种、规格、质量及数量,凡不符合要求的应要求苗圃予以更换。b.装运裸根苗:装运乔木时应树根朝前,树稍朝后,按顺序码好;车后箱板应用柔软物体铺垫,以防碰伤树皮;装完后用

25、苫布将树根盖严捆好,以防树根失水。c.装运带土球苗:1。5米以下的树苗可以立装,高大的树苗必须放倒,土球向前, 树稍向后并用木架将树头架稳.土球直径大于60cm的苗木只装一层,小土球可以码放23层,土球之间必须排码紧密以防摇摆。d。运输途中要经常检查苫布是否漏风,长途行车时还应经常洒水浸湿树根,休息时选择阴凉处停车,防止风吹日晒。e。卸车:卸车时要爱护苗木,轻拿轻放。裸根苗要按顺序拿取,不准乱抽,更不能整车推下。带土球苗卸车时不得提拉树干,而应双手抱紧土球轻轻放下。较大的土球卸车时,可用一块结实的长木板从车箱上斜放至地上,将土球推到木板上顺势慢慢滑下,但绝不可滚动土球。f。假植 短期假植: 在

26、栽植处附近选择合适地点,先挖一浅横沟,长度可依树苗数量而定.然后竖直排列一行树苗,紧靠苗根再挖一行同样的横沟,并用挖出来的土将第一行树苗埋严,挖完后再码一行苗,如此循环直至将全部苗木假植完。带土球的苗木,运到工地后,如能很快栽完可不假植,如48小时内不能栽完,也应假植.将苗木码放整齐,四周培土,树干之间用草绳围拢。要及时浇水。3。2.5修剪 a。修剪的目的:a1平衡树势:移植苗木,不可避免的会损伤一些树根,为使新植苗木迅速成活,恢复生长,必须对地上部分适当剪去一些,以减少水分蒸发,上下平衡。a2培养树型:通过修剪可以使苗木生长成理想的形态。a-3减少病虫害:剪除带病虫枝条,可以减少病虫危害。另

27、外剪去一些枝条,减轻树稍重量,对防止苗木倒伏也有一定作用,这样对于春季多风少雨地区的新植树尤为重要。b。修剪的原则:苗木修剪一般尊重原树型特点,不可违反其自然生长的规律。b-1落叶乔木的修剪原则与方法:凡属具有中央干、主轴明显的树种(如银杏、杨类等),应尽量保护主轴的顶芽,保证中央干直立生长.主轴不明显的树种(如柳类),应选择比较直立的枝条代替直立生长,通过修剪控制与主枝竞争的侧枝。b-2灌木的修剪原则与方法:疏枝:即将枝条从根或者着生部位剪除。短截:即截短枝条的前部,保留基部:对灌木进行修剪时,一般应保持树冠内高外低,成半圆形;对灌木进行疏枝修剪,应外密内稀,以利通风透光;根蘖特别发达的树种

28、应多疏剪老枝以使其不断更新,生长旺盛。b3常绿树一般不剪,如有折枝可剪去,干枯病虫枝疏掉。2。2.6栽苗a。一般小规格苗木的栽植方法:a1栽裸根苗的方法:一人将苗放入坑中扶直,另一人将坑边的好土填入,至填土到坑的一半时,用手将苗木轻轻往上提起,使根颈部分与地面相平,让根自然的向下舒展开来,然后用脚踏实土壤,继续填入好土,直到满坑后再用力踏实一次,并用土在坑的外缘做好浇水堰.a-2栽带土球苗:须先量好坑的深度是否与土球高度一致,如有差别应即时挖深或填土,绝不可盲目入坑,造成来回搬运土球。b。栽苗的注意事项和要求:b1平面的位置和高度必须符合设计规定;b2树身上下垂直,如果树干有弯曲,弯应朝西北方

29、向.行列式栽树必须保证横平竖直,左右相差最多不超过半树干.b3栽植深度:裸根苗乔木应比原土痕深510cm,灌木应与原土痕齐,带土球苗应比土球顶面深cm 。b-4施肥:每穴施农家肥0.05m3本项目因苗木规格较大,故应注意栽植方法、人力、机械的合理安排。用吊车卸车时一定要注意安全,并且做好树木的保护工作,防止树干破皮及断枝。苗木主侧枝截断处,一定要喷漆,防止雨天造成腐烂。3.2。7栽植后的养护管理a。立支柱:较大苗木为了防止被风吹倒,应立支柱支撑。a-1三支柱:将三根支柱组成正三角形,将树围在中间,用草绳或麻绳把树和支柱隔开,然后用麻绳捆紧。b。灌水:水是保证苗木成活的关键,栽后必须连续灌几次水

30、,天气干旱时尤其重要。开堰:苗木栽好后灌水之前,先用土在原树坑的外缘培起高约15cm 左右的圆形土堰,并用铁锹将土堰拍打牢固,以防漏水;苗木栽好后24小时内必须浇上水,第一遍水必须浇透,10天之内必须连浇三次水,以后视土壤墒情确定浇水次数,但必须保证土壤湿润,直至确定树苗已成活。c.扶直封堰:c-1扶直:第一遍水渗透后的次日,应检查树苗是否有歪倒倾斜现象,发现后及时扶正,并用细土将堰内缝隙填严,将苗木稳定好.c2封堰:三遍水之后待水分渗透后,用细土将灌水堰填平,封堰土堆应稍高于地面.秋季植树应在树的基部堆成30cm的土堆,以保持土壤水分,并保护树根,防止风吹摇动。d。使用的设备及工具d-1设备

31、:运输车辆、 水罐车;d-2工具: 铁锹、铁锯、蒲包、草绳、抬筐等。4、草坪的施工方法及施工技术措施4。1草坪栽植4.1。1铺草前要先对种植地进行除杂草,后施20CM深草炭土、农家肥与种植土均匀拌合。4.1.2铺草坪时最好不要在干热的太阳照射下进行,防止草苗被动灼伤。4.1.3铺种草的前一天应给土壤淋一遍透水.4。1。4铺栽后,草卷一定要压实,保证草皮根系与土壤充分接触后, 再浇灌一遍透水。4。1.5经常修剪草坪,使草坪得到良好的通风,促进生长,防治病虫害。4.2花卉种植4.2.1选苗:应选用经过12次移植,根系发育好的壮苗.4.2。2起苗:带土球苗,应在圃地灌水渗透后起苗保持土球完整。4.2

32、。3种植:种植深度为原花卉根茎土痕深度,不得损伤茎、叶,保持根系完整。4。2。4浇水:要及时,浇足浇透.4.2.5修剪:根据需求适当修剪.4。3草坪养护4.3。1灌溉浇水让人工草坪生长良好,正常的养护浇水是十分必要的,草坪宜用喷灌系统浇水,对于新建的采取少量多次的浇水方法,尽量避开中午阳光暴晒时浇水,应尽可能安排在早上与傍晚前后进行;对于已建成的成熟草坪,浇水最重要的就是一次浇足浇透,避免只浇表土,湿透的土层至少应该达到10cm以上,在正常情况下,无雨季节每周浇水12次.其中两次浇水对北方草坪来说十分重要,一次是封冻水,一次是解冻水或返青水4。3。2修剪修剪是所有草坪管理措施中最基本的措施之一

33、。修建的最大优点就是促进禾草进行分蘖,增加草坪的密度与平整度。草坪修剪的高度、次数常因季节、地区、草种不同而不同,一般草坪修剪遵循13原则,在唐山对于早熟禾品种来说留茬高度为35cm ,第一次修剪在草坪草长到7cm左右时则应进行修剪。成熟草坪在返青前进行低修剪,可促进草坪提早返青.当草坪受到不利因素威胁时,要适当提高修剪高度,以提高草坪的抗性。研究表明修剪频率低的草坪比修剪频率高的草坪粗糙.草坪修剪高度因不同草种,不同用途而有所不同。草地早熟禾一般留茬高度为3.05。0cm,高羊茅为3。06.0cm,多年生黑麦草为2.55.0cm,匍匐剪股颖为0。51.3cm,野牛草为2。05。0cm。4.3

34、。3施肥理想的施肥方案应该是在整个生长季节每镉一或两周使用少量 的植物生长所必需的营养元素。其中NPK被称为肥料三要素施用氮肥主要是促进草坪的茎叶繁茂生长,施用PK肥则能增加草坪的抗病景观部分6.1 工程施工测量6。1。1测量总则根据业主提供的有关图纸资料及轴线标高基准点为依据,进行轴线测放及标高控制,根据施工规范要求,在现场建立三个水准点,作为永久水准点。同时沉降观测时以该点为基准.在测量定位时按照先整体后局部的原则。6。1.2测量使用仪器经纬仪1台;水准仪1台;5米钢卷尺2把;50米钢卷尺2把;2米塔尺2把;其他辅助仪器;以上仪器均通过技术监督局计量检定合格.6。1。3测量人员组长由公司测

35、量队长担任,组员由项目工程师、专职质量员、施工员、记录员等组成.6。1.4测量方法1、标高以业主提供的水准点为基准,在现场建立3个水准点作为标高的引测和沉降观测的依据.2、平面轴线控制网以业主提供的基准点及设计单位提供的总体定位图为依据,建立轴线控制网。3、在基础结构施工中,利用轴线控制网主控轴线为依据,架设经纬仪将主控轴线引测至基础底板垫层上,然后放测出其余轴线,用于定位. 4、由控制网的控制点把轴线引出,然后通过多个方位进行校核,准确无误后,将其固定,作为以后向上投测的基准点.6。1。5沉降观测1、沉降观测是一项长期的系统的观测工作,为了保证观测成果的正确性,安排固定人员观测,使用固定水准

36、点,规定日期、方法、路线进行观测以及整理数据等。2、仪器采用水准仪及钢卷尺作往返观测.3、每次沉降观测完成后,及时对数据处理,计算出闭合差,然后对闭合差进行调整,计算出各点高程,填好沉降观测记录表,并对各点的沉降进行分析,当发现沉降速率过快,沉降量较大时,应及时书面报告监理、设计。6。2地基及基础工程6。2.1基本要求 地面应铺设在均匀密实的基土上,对顾下的基土层不论是原状土或填土均达到均匀密实的要求,否则将会因基土的不均匀沉降而导致地面下沉起鼓、开裂现象. 1、施工要点 填土前应清底夯实,填土时应控制在最优含水量的情况下施工。 2、碎石垫层 (1)材料要求 应选用强度均匀级配适当和未风化的石

37、料,其最大粒径不得大于垫层厚度的23。 (2)施工要点 碎石垫层应摊铺均匀,表面空隙应以粒径为525mm的细石于填补.压实前应酒水使碎石表面保持湿润,采用机械辗压或人工夯实时,均不应小于三遍,并压(夯)至不松动为止. 3、砼垫层 (1)浇筑砼垫层时,应清除基层杂物,洒水湿润. (2)砼浇筑完毕后,应在12h内用草帘等加以覆盖和浇水,浇水次数应能保持砼具有足够的湿润状态,养护日期不少于7d. (3)砼的抗压强度达互1。2MPa以后,方可在其上做面层等工作。6。2.2基础模板施工1、基层处理:钢筋办完隐蔽工程验收,清扫网片内碎屑,有可靠支撑点,要有标高线和找平层.2、材料准备:模板刷脱模剂,附件齐

38、全,钢楞、钢管符合要求,操作工具齐全。3、吊垂直,测轴线:检查截面,保证模板轴线的位置准确,表面垂直,截面符合图纸设计要求。4、抄标高,查水平:保证梁、板模板的支撑系统标高准确,水平杆水平,整个支撑体系稳固.5、加固支撑系统:保证模板系统有足够强度、刚度,保证构件的垂直度及截面尺寸.6、保养:拆除后按编码堆放,清除表面粘连物,及时涂刷脱模剂.6.2.3基础钢筋施工本工程钢筋工程具体要求如下:1、严格控制原材料质量,对每批进场的钢筋,需根据施工验收规范和钢材质量标准实施把关,除必须附有钢筋质保单外,尚需通过随机抽样试验。 2、钢筋由现场加工制作, 钢筋应分类捆扎, 设置标签, 按施工进度安排进场

39、.3、按施工进度,分阶段向施工班组进行施工交底,内容包括绑扎次序,钢筋规格,间距位置,保护层垫块,搭接长度与错开位置,以及弯钩形式等。4、弯曲不直的钢筋应校正后方可使用,沾染油渍和污泥的钢筋必须清洗干净后方可使用。 5、在钢筋绑扎过程中如发现钢筋与埋件或其他设施相碰时应会同有关人员研究处理,不得任意弯、割、拆、移.6。2。4基础砼施工1、原材料的选样及有关要求(1)水泥应选用水泥质量稳定的生产厂家,同时水泥须经复试合格后方可使用。(2)粗骨料的粒径、粒形、级配及含泥量符合规范要求。(3)细骨料的细度模数,含泥量,要求按产地,进货批量进行筛分析试验,细度模数2。6以上的中粗砂,含泥量控制在1%以

40、内,其坚固性和有害杂质的含量应符合规范要求。(4)水质采用饮用水.2、砼浇筑前的准备(1)混凝土浇筑前所有机械设备必须齐全,并经检验安全可靠,以保证混凝土浇筑过程中所有机械设备运转正常,施工中维修人员跟班维修。(2)施工现场所有水、电必须保证供应,事先与供电、供水部门取得联系,防止突然停电、停水。(3)施工前应安排好劳动力,并对有关施工人员以书面形式作全面的技术、质量、安全操作要求的交底。(4)浇筑前再次检查预埋件、预留孔洞的位置数量是否正确。(5)浇筑前应对模板、扣件,重新进行检查、紧固,施工中并配备看模板工人若干名,跟班作业.(6)所用隐蔽工程均应组织建设、监理方等有关单位和人员进行验收.

41、3、砼浇捣基础砼全部采用现场浇捣,砼强度等级C30。基础砼浇灌前,应做好机械、人员等诸方面的准备工作,以确保砼一次性连续浇筑.砼振捣时应认真细致,保证振捣密实. 施工缝处理:砼终凝后,将施工缝表面的一层水泥浆凿去,对松动的石子进行清理,灰尘清扫干净;砼浇捣前必须将新老砼结合处施工缝湿润后才能进行砼浇捣.4、砼养护 砼浇捣终凝后, 采用覆盖草包浇水养护,养护时间不少于14天.5、试块制作及养护试块是所浇筑砼部位强度的重要依据, 所以现场设置专职试验员,负责做好该项工作。 (1)试块制作数量应按规定留足, 凡是因为工期或搭接要求而需提前拆模的,要做好拆模用的同条件养护的试块。 (2)试块制作要在浇

42、灌的同时, 随机抽样制作, 要符合构件的实际性, 能反映出构件的实际情况。 (3)试块养护分二种情况, 除拆模试块在工地同构件同条件养护外, 其余一律送标准养护室养护。(4)浇灌砼时应在施工日记中详细记录其浇灌位置、标高、构件名称、砼强度、配合比、浇灌时间、试块留置数量及振捣人员等。7、砼保证质量的技术措施由项目经理部组成一个砼浇捣筑管理小组和施工生产专业队伍,负责砼施工全过程,确保砼浇捣顺利进行;严格把好原材料质量关,水泥、碎石、砂等要达到国家规范规定的标准;落实好各种材料的供应,责任到人,确保现场的正常施工;砼坍落度严加控制;按规定要求批量制作砼试块,按R7、R28、二个龄期试压;质量部门

43、分三班巡回监督检查,发现质量问题苗子,立即督促整改;砼浇捣必须连续进行,中途操作者、管理人员轮流交替用餐。6.2。5回填土基础工程完成后,报请有关部门进行基础分部工程验收。验收通过后方可进行回填土工作。根据设计要求基础回填土采用分层夯实的施工方法。1、工艺流程基坑(槽底地坪)清理检验土料分层铺土夯打密实找平验收2、材料及机具选用 (1)土宜先选采用基槽中挖出的土,但不得含有有机杂物,含水量应符合规定要求. (2)主要机具打夯机、手推车、靠尺、耙子、平头铁锹、橡皮管、小线和木折尺等。3、施工准备 (1)回填前应对基础进行检查验收,并且要办好隐蔽工程的验收手续. (2)施工前应做好水平标志,以控制

44、回填土的高度和厚度。4、操作工艺 (1)填土前将基坑(槽)底的垃圾等杂物清理干净。 (2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内. (3)回填时,先在回填范围分层回土并分层夯实,厚度250mm.铺摊后用木耙找平,以坑(槽)边坡上的水平桩对应检查厚度和平整度。 (4)夯打密实:夯打的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。5、检验方法:回填土必须按规定分层夯实.取样测定夯实后土的干土质量密度其合格率不应小于91,不合格的干土质量密度的最低值于设计值的差,不应大于0。08g/cm3,且不应集中.环刀取样的方法及数量应符合规定.6.3

45、脚手架本工程脚手架采用483。5钢管扣件搭设落地脚手.1、本工程采用落地钢管扣件式脚手架,架子每步高度为1.8m, 立杆宽度1.2m、间距1。5m 1。8m,离墙200mm左右,小横杆头离墙100mm,立杆、水平杆接头相互错开并用扣件连接.脚手架必须设置纵、横向扫地杆.2、连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接。3、在架子外侧每间隔6跨设置一道剪刀撑,由底至顶连接布置与纵向水平面呈45-60角,接头采用搭接联接,其搭接长度不应小于1米,用不少于2个旋转扣件固定,固定间距不应小于800,并用旋转扣件固定在立杆或横向水平杆的伸出端上.4

46、、外架子的外立面在二排开始用密目式安全网进行全封闭(密目式安全网,即在100 平方厘米的面积上不少于200洞眼),防止物体打击行人。5、外架子搭设一层验收一层,经专职安全员验收合格后方可使用.脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。6、在使用过程中任何人未经许可严禁拆除、外架子应专人管理、检查、整修。7、注意沉降观察,发现问题时及时解决。8、拆除脚手架时,应符合下列规定:拆除作业必须由上而下逐层进行,严禁上下同时作业;当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按规定设置连墙件和横向斜撑加固;外架子拆除时应配合外装饰从上而下,逐步拆除,拆除的材料应从上

47、而下传递,严禁向下抛落、并由专人值班监督,同时做好禁戒标志.6。4砌体工程本工程砌体工程为砌毛石驳岸。1、毛石墙砌筑前,应根据墙的位置及厚度,在基础顶面弹线,拉上准线。2、砌毛石墙应先盘角,再依墙角拉通线砌筑墙身。3、毛石墙应用大小不同的石料搭配使用,里外均匀,不得形成直缝、瞎缝、空缝、爬缝及咬接不实等现象.每皮高度应控制在300400mm.上下石块要相互错缝,内外搭接。4、砌筑挡土墙,应按设计要求收坡或收台,并设置泄水孔。6。5地面施工施工工艺流程为:基层施工结合层施工放线、挖掘面层施工道牙、边条、台阶施工养护、验收完成.1、园路基底施工施工顺序;摊铺碎石稳压撒填充料压实铺撇细料碾土。 操作工艺为: a。摊铺虚厚为压实厚度的1。1倍左右.可用几块与虚厚度相等的方木或砖块放在路槽内,以标

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
