收藏 分销(赏)

编制依据与编制说明施工部署施工进度.doc

上传人:天**** 文档编号:3885947 上传时间:2024-07-23 格式:DOC 页数:15 大小:119.54KB
下载 相关 举报
编制依据与编制说明施工部署施工进度.doc_第1页
第1页 / 共15页
编制依据与编制说明施工部署施工进度.doc_第2页
第2页 / 共15页
编制依据与编制说明施工部署施工进度.doc_第3页
第3页 / 共15页
编制依据与编制说明施工部署施工进度.doc_第4页
第4页 / 共15页
编制依据与编制说明施工部署施工进度.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

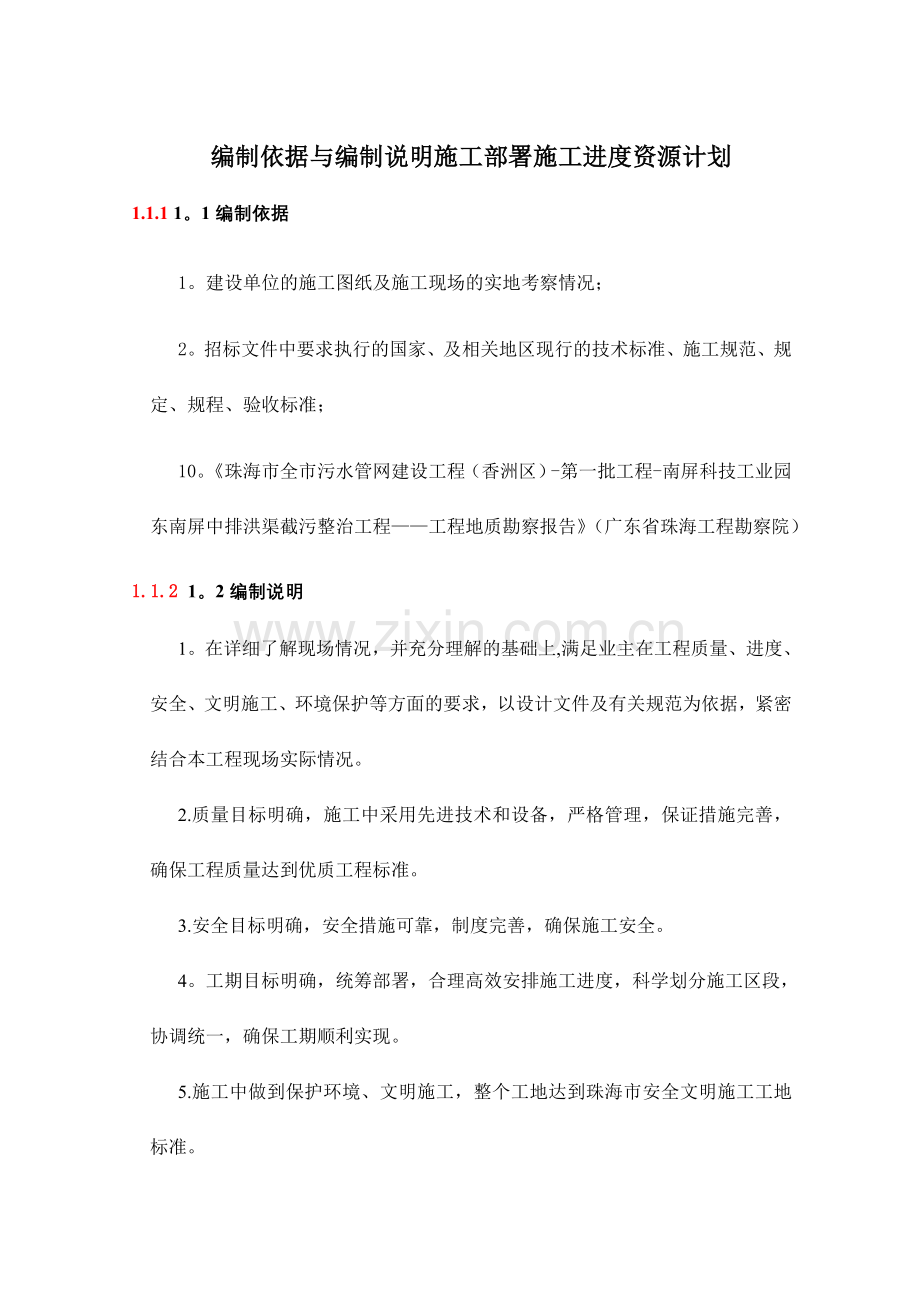

1、编制依据与编制说明施工部署施工进度资源计划1.1.1 1。1编制依据1。建设单位的施工图纸及施工现场的实地考察情况;2。招标文件中要求执行的国家、及相关地区现行的技术标准、施工规范、规定、规程、验收标准;10。珠海市全市污水管网建设工程(香洲区)-第一批工程-南屏科技工业园东南屏中排洪渠截污整治工程 工程地质勘察报告(广东省珠海工程勘察院)1.1.2 1。2编制说明1。在详细了解现场情况,并充分理解的基础上,满足业主在工程质量、进度、安全、文明施工、环境保护等方面的要求,以设计文件及有关规范为依据,紧密结合本工程现场实际情况。2.质量目标明确,施工中采用先进技术和设备,严格管理,保证措施完善,

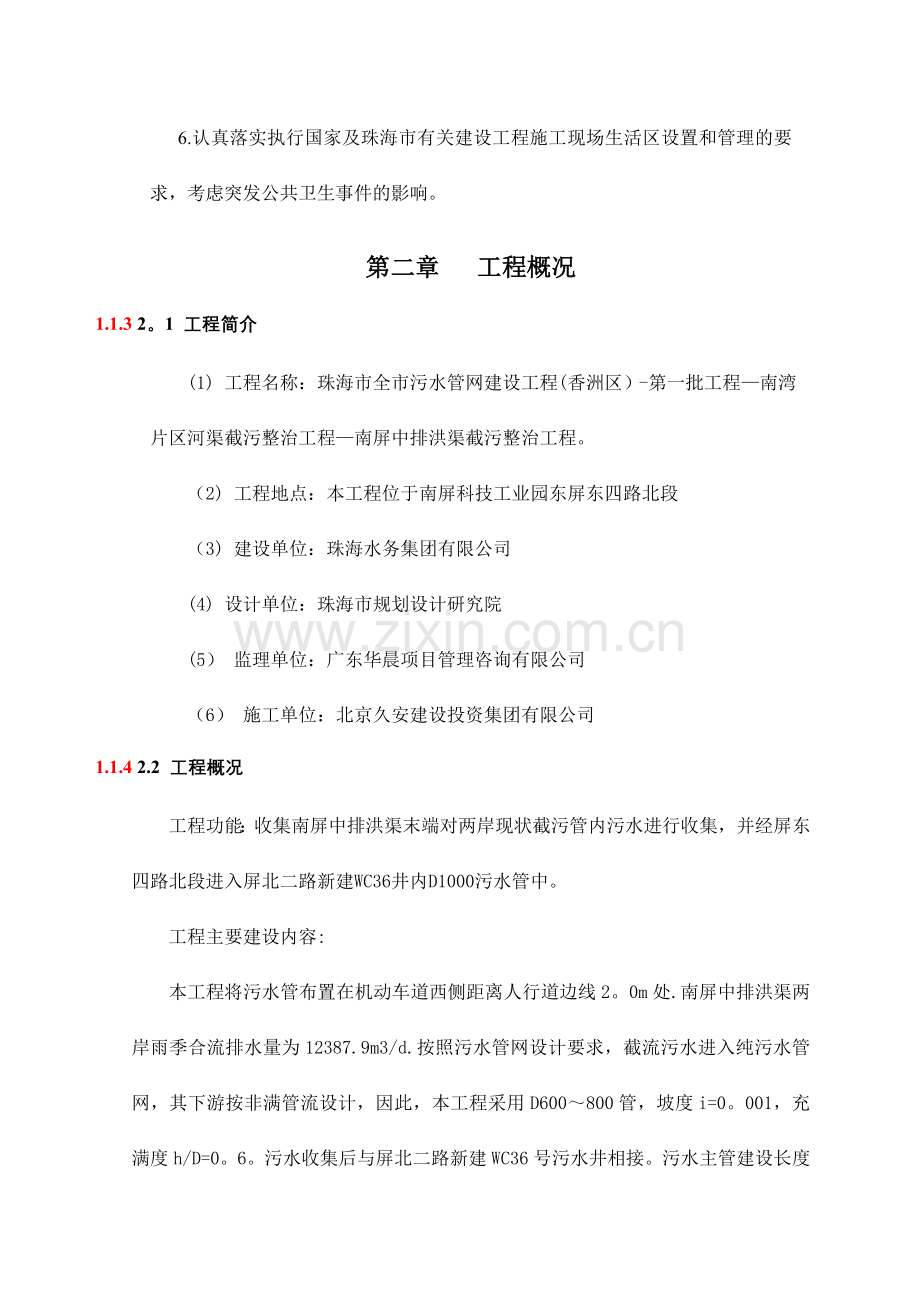

2、确保工程质量达到优质工程标准。3.安全目标明确,安全措施可靠,制度完善,确保施工安全。4。工期目标明确,统筹部署,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利实现。5.施工中做到保护环境、文明施工,整个工地达到珠海市安全文明施工工地标准。6.认真落实执行国家及珠海市有关建设工程施工现场生活区设置和管理的要求,考虑突发公共卫生事件的影响。第二章 工程概况1.1.3 2。1 工程简介(1) 工程名称:珠海市全市污水管网建设工程(香洲区)-第一批工程南湾片区河渠截污整治工程南屏中排洪渠截污整治工程。(2) 工程地点:本工程位于南屏科技工业园东屏东四路北段(3) 建设单位:珠海水务集

3、团有限公司(4) 设计单位:珠海市规划设计研究院(5) 监理单位:广东华晨项目管理咨询有限公司(6) 施工单位:北京久安建设投资集团有限公司1.1.4 2.2 工程概况工程功能:收集南屏中排洪渠末端对两岸现状截污管内污水进行收集,并经屏东四路北段进入屏北二路新建WC36井内D1000污水管中。工程主要建设内容:本工程将污水管布置在机动车道西侧距离人行道边线2。0m处.南屏中排洪渠两岸雨季合流排水量为12387.9m3/d.按照污水管网设计要求,截流污水进入纯污水管网,其下游按非满管流设计,因此,本工程采用D600800管,坡度i=0。001,充满度h/D=0。6。污水收集后与屏北二路新建WC3

4、6号污水井相接。污水主管建设长度约365。W1W2井放坡开挖,内肋增强聚乙烯螺旋波纹管长24米,;W2-W5井打钢板桩支护,钢管长6米,松木桩软基处理;W5W15井打钢板桩支护,内肋增强聚乙烯螺旋波纹管长298米,水泥搅拌桩软基处理,桩径500,纵向间距1.3m,桩长1013m;W15-WC36井顶管施工,D800钢筋混凝土管长34m,W15工作井打钢板桩逆作法施工.1.1.5 2.3地质条件(一)场地地理位置及地形地貌场地位于珠海市香洲区南屏科技园东屏东四路排洪渠西侧,原始地貌类型为滨海平原地貌,目前地面标高为1.762.90m,平均2。46m。(二)土层岩层(1)人工填土层(Q4ml)素填

5、土 层号()土黄、灰白、棕褐等色,主要由花岗岩风化土组成,含少许石英砂,场地上部为厚约2025cm的混凝土地坪,该区域填土堆积时间约1520年,已基本完成固结,稍湿饱和。本次勘察所有钻孔均有揭露,层厚3。605。20m,平均厚度4.32m,层底标高2.74-0。98m。(2)海陆交互沉积层(Q4al)1)淤泥 层号(1)深灰、灰黑色,岩芯呈泥柱状,质较纯,一般含少量石英砂,手捏较滑腻,污手,饱和,流塑。本次勘察所有钻孔均有揭露,层厚5。4012.50m,平均厚度7.78m,层底标高-14。346。38m.2)砾砂 层号(2)灰白色为主,局部为灰褐、灰黄色,颗粒矿物成份主要为石英和长石,次棱角状

6、,含515的粘粒,级配较好,分选性较差,松散-稍密,局部稍密,饱和;该层局部夹有小石英块石,粒径一般24cm。该层于场地共3个钻孔有揭露,层厚1。809。60m,平均厚度4.57m,层顶标高-14。34-6。38m,层底标高-23。94-8.18m.3)粉质粘土 层号(3)浅黄、青灰、棕褐色,含约1015的石英砂,刀切面稍粗糙,韧性中等,无光泽反应,饱和,可塑。该层于场地仅ZK3、ZK4有揭露,ZK3未揭穿该层,揭露厚度2.853.80m,平均3.32m,层顶标高9。04-8。70m。(3)残积层(Qel)砾质粘性土 层号()灰白、土黄、淡棕褐等花斑杂色,为花岗岩风化土残积而成,岩芯呈土柱状,

7、原岩结构已破坏,主要由粘性土和约20%的石英砾石组成.稍湿,硬塑。本次勘察深度范围内共3个钻孔揭露有该层,未揭穿,揭露厚度2。504。30m,平均厚度3.23m,层顶标高12.50-8。18m.(4)燕山第三期(523)强风化花岗岩 层号()土黄、灰白、淡棕褐色为主,岩芯半岩半土状,原岩花岗结构清晰可辨,风化节理裂隙发育,干钻难以钻进。为软岩,破碎,岩体质量等级为类.本次勘察深度范围内仅ZK1揭露有该层,未揭穿,揭露厚度2.20m,层顶标高-23。94m。(三)水文地质场地地下水主要为赋存于素填土层中的上层滞水、砾砂层的孔隙承压水.素填土层,分布连续,填料主要为花岗岩风化土,透水性一般,富水性

8、较差。砾砂层,分布普遍,平均厚度4.57m,层厚较大,根据室内土工试验成果,砾砂的渗透系数K3.153.5810-2cm/s,平均3.37102cm/s,透水性较强,富水性中等,具承压性。淤泥、粉质粘土、砾质粘性土层透水性弱,为相对隔水层.勘探期间,各含水层的混合地下水稳定水位埋深1.962。30m,平均2。11m,根据区域经验,该地区年地下水为变化幅度为0.801.50m。1.1.6 2.4 主要工程数量序号项目名称规格及型号单位数量备注1级钢筋混凝土顶管专用管D800m34顶管2内肋增强聚乙烯(PE)螺旋波纹管D600SN9m27除河道内24m放坡开挖外,其余采用钢板桩支护开挖3内肋增强聚

9、乙烯(PE)螺旋波纹管D600SN12.5m298钢板桩支护开挖4内肋增强聚乙烯(PE)螺旋波纹管D400SN12.5m36钢板桩支护开挖5钢管D630x8m6钢板桩支护开挖6钢管D325x6m17钢板桩支护开挖7顶管工作井7.0x4。0做18圆形混凝土污水检查井1000座1506MS2013页219圆形混凝土污水沉泥井1250座206MS201-3页12610闸阀井1500x2100做107MS20126611污水用刀闸阀DN600,钢个112钢套管伸缩节DN600,钢个113闸阀井1400x1800做107MS201-26614污水用刀闸阀DN300,钢个115钢套管伸缩节DN300,钢个

10、116扇形砼污水检查井处106MS201-3页8617现状圆形顶管接收井开口D=5m接收井处118A型截污槽做119B型截污槽做220鸭嘴阀DN400个121I型施工围堰m2522型施工围堰m2623施工期间临时排水项124临时交通组织项125过河管素混凝土包封C20处426气囊封堵处4现状支管接驳第三章 施工部署1.1.7 3.1 施工组织安排总体原则1在保证现况道路交通正常通行的前提下,精心组织施工,严格管理.2采用先进施工技术、设备,保证工程质量达到合格等级,达到合格等级的基础上争创精品工程.3施工进度安排合理、高效,施工段段划分科学合理,抓关键项目,确保工程总目标实现。1.1.8 3.

11、2 施工组织机构1、成立施工组织机构的原则为保证本段工程优质、顺利按期完工,我公司按照业主对工程的施工要求,结合本工程特点,组建高素质、高水平的项目经理部。同时在施工中坚持科学管理、严密组织、精心部署,确保总体施工目标的实现.2、施工组织机构项目部领导班子由项目经理、项目副经理、项目总工组成,下设五个职能部门:即工程管理部、技术质量部、经营预算部、物资设备部、综合办公室。实行项目经理负责制,对本合同段实施全面管理。详见【项目经理部组织机构框图】项目经理部组织机构图项目经理:余显钟项目技术负责人:王宁项目副经理:邹志军后勤部 卞荣海 资料员 陈晓凤 黄雪荣造价员 王承勇 马君杰 安全员 朱同春

12、高增伏 余清河 于兴华 材料员 沈鹏 张卫东 王向飞 陈兴淦 质检员 张睿 龚亚辉 刘德海 孙友春 吴岩施工员 吴兴申 薛占库 邱艳春 冯有才 逆作法施工队 搅拌桩施工队 明开挖施工队钢板桩施工队 顶管施工队 1.1.9 3。3施工总体规划3.3。1总体规划原则和目标针对该工程建设内容种类多、管线较长、埋深较大的特点,本工程按以下原则进行规划:(1)组建强有力的项目部班子,配备有实际管道施工经验的项目部组成人员。选派具有丰富逆作法井、钢板桩支护污水明开及顶管施工经验和业绩优秀的项目经理,并配备经验丰富、综合素质高的人员成立项目经理部,实行全面科学管理。(2)根据工程位置特点,采用统一项目部管理

13、,均衡布置机械设备、人工达到合理高效.(3)精心编制确实可行的各专项施工方案,确保交通通畅、施工场地内外环境卫生良好。3。3.2地下管线的调查和保护 施工前认真分析图纸,标明地下管线位置。在施工时采取人工挖探坑方式进行地下管线探测,并制定安全可靠的保护方案进行保护。1.1.10 3。4施工技术力量配备3。4.1主要管理人员配置根据该工程的技术要求及工程规模,项目经理部主要管理人员配备9人。3。4。2主要技术工人的配置拟投入本合同段的技术工人主要由泥工、混凝土工、钢筋工、模板工、焊工、钢板桩特殊作业工、特种机械司机及汽车司机等工种组成,并配备一定数量的杂工.根据本工程的实物工程量和进度安排以及配

14、备的机械设备,并结合本单位在类似工程施工中积累的经验,结合工程专业特点和现代科学管理理论充分发挥和调动每个人的劳动积极性,精心筹划,科学安排,进行动态管理、弹性编组、灵活组织,实施平行、流水、交叉作业.1.1.11 3.5施工主要机械设备配备及进场办法主要机械设备根据生产能力大于进度指标要求,设备能全面满足工程需要的原则,合理进行配置。机械设备采用汽车运输至施工现场.1.1.12 3。6施工现场三通一平3。6.1临时用电执行施工现场临时用电安全技术规范的各项要求。因施工现场附近无可借用现况电源,经研究我部决定施工用电实施:.配备120KW发电机一台用于前期水泥搅拌桩施工用电;如不能报建安装配电

15、则全部采用两台200KW柴油发电机发电作为整个单位工程施工用电3.6。2临时施工用水:经协调施工用水从园林局所属养护用水口安装水表接入。1.1.13 3。7施工段划分及临建设置根据本工程域内的特点,我部特将整个工程划分为四个施工阶段:1。第一施工阶段:W1W2段。本路段新建污水重力主干管管径采用D600,在排洪渠里放坡开挖,地基采用回填碎石及中粗砂处理。中粗砂垫层20cm,碎石垫层30cm。2。第二施工阶段:W2W5段.本路段新建污水重力主干管管径采用D600,采用钢板桩支护开挖施工,地基采用插打松木桩处理,纵横向400,桩长6m。3.第三施工阶段:W5W15段。本路段新建污水重力主干管管径采

16、用600,采用钢板桩支护开挖,地基采用水泥搅拌桩处理。梅花布置间距1300mm,长度1013m。4.第四施工阶段:W15-WC36段。本路段新建污水重力主干管管径采用D800。采用顶管施工。施工现场不安排生活区,每个施工段只安置1-2个36m活动集装箱作为小型设备、工具安放及保安值班住所,活动集装箱具体安放位置为:因本工程地处市区,施工围挡采用彩钢瓦1。8m高作为施工围挡进行全封闭施工,外侧贴满公益性宣传广告包含公司形象及工程介绍内容,内侧间距2m设置镀锌角铁支撑。集装箱安放位置具体视现场具体情况及各施工段平面布置图,集装箱须符合消防安全及文明施工管理规定。1.1.14 3.8现场施工道路本工

17、程位于南屏科技技术园东,地处市区,道路成熟,交通便利.在保证社会车辆正常通行的前提下,利用夜间和低峰时段作为施工材料及土石方挖运、钢板桩施工、混凝土浇捣等大型机动车运输出入最佳时段.1.1.15 3。9施工进度计划根据本工程的特点,在施工中将严格遵照业主的施工要求进行施工计划安排,确保工程质量,按期完成.3.9.1 本工程开竣工日期:计划工期3个月,即2016年4月5日2016年7月5日;由进场开工开始计算。3。9。2 本工程施工共分为三个阶段:第一阶段:施工准备阶段(2016年4月5日2016年4月10日)重点进行南屏中排洪渠沿线管线探测、测量放线、施工方案编制、技术交底以及人员、材料、设备

18、的计划进场准备工作。第二阶段:现场围挡、水泥搅拌桩、松木桩、顶管、钢板桩、土方开挖、垫层、管道安装、检查井制作及回填(2016年4月11日2016年6月19日)第三阶段:竣工收尾阶段(2015年6月20日-2016年7月5日)道路恢复、绿化种植及交接验收撤场。具体施工进度计划详见附图南屏中排洪渠截污整治工程施工进度计划表工程资源配置3。10。1工程主要材料配置商品混凝土、管材和构件等主要材料在符合业主和监理要求的前提下,采用招标形式确定,中标的厂家的生产能力,可满足本工程的需求.3。10.2工程机械配置本工程拟投入一套土石方设备、一套钢板桩设备、一套焊接设备及配套的具体机械设备详见表3.1 主

19、要施工机械配置表 表3.1序号名称规格型号数量一、土石方机械:1顶管机头D80012勾/炮机两用机13轨道切割机14水钻机15打夯机16自卸装载车278m砼罐车1二、钢板桩机械:160T打钢板桩机22勾机23 电焊机2测量仪器配备表3。2序号仪器名称型号单位数量状况备注1拓普康全站仪GTS102N台1在检定期内2经纬仪DJ2台2在检定期内3水准仪DS3台4在检定期内4数字水准仪DINI12台1在检定期内3。10。3人力配置根据本工程的工程量和进度安排以及配备的机械设备,并结合本公司在类似工程施工中积累的经验,经过分析测算,拟投入总劳动力43人。具体见表3。3 分工种劳动力投入表 表3.3序号工种数量备注1项目部管理人员93机械工4 5测量工26电工27电焊工48钢筋工49木工410泥工411保安213杂工614特种机械司机2合计43人

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
