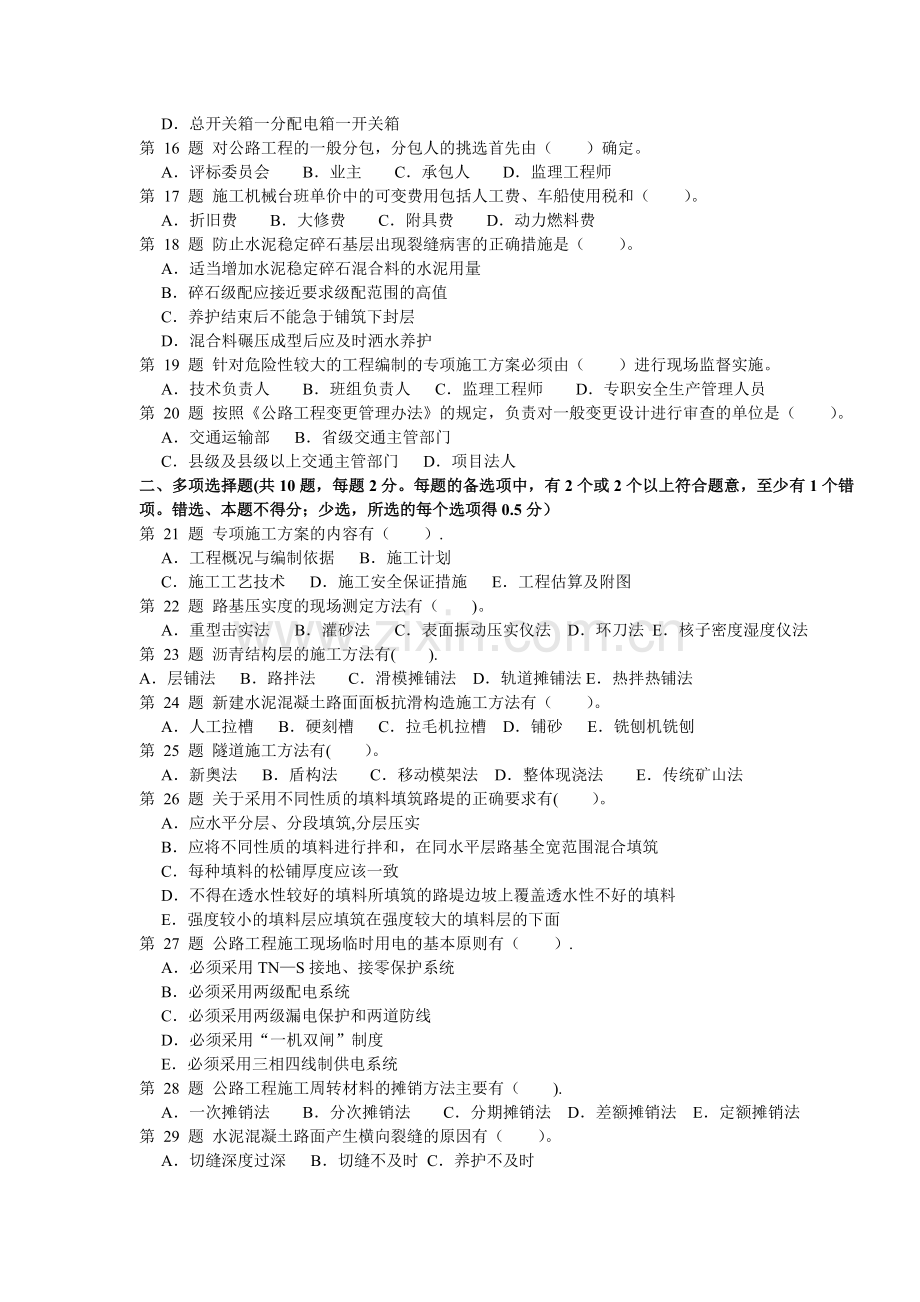

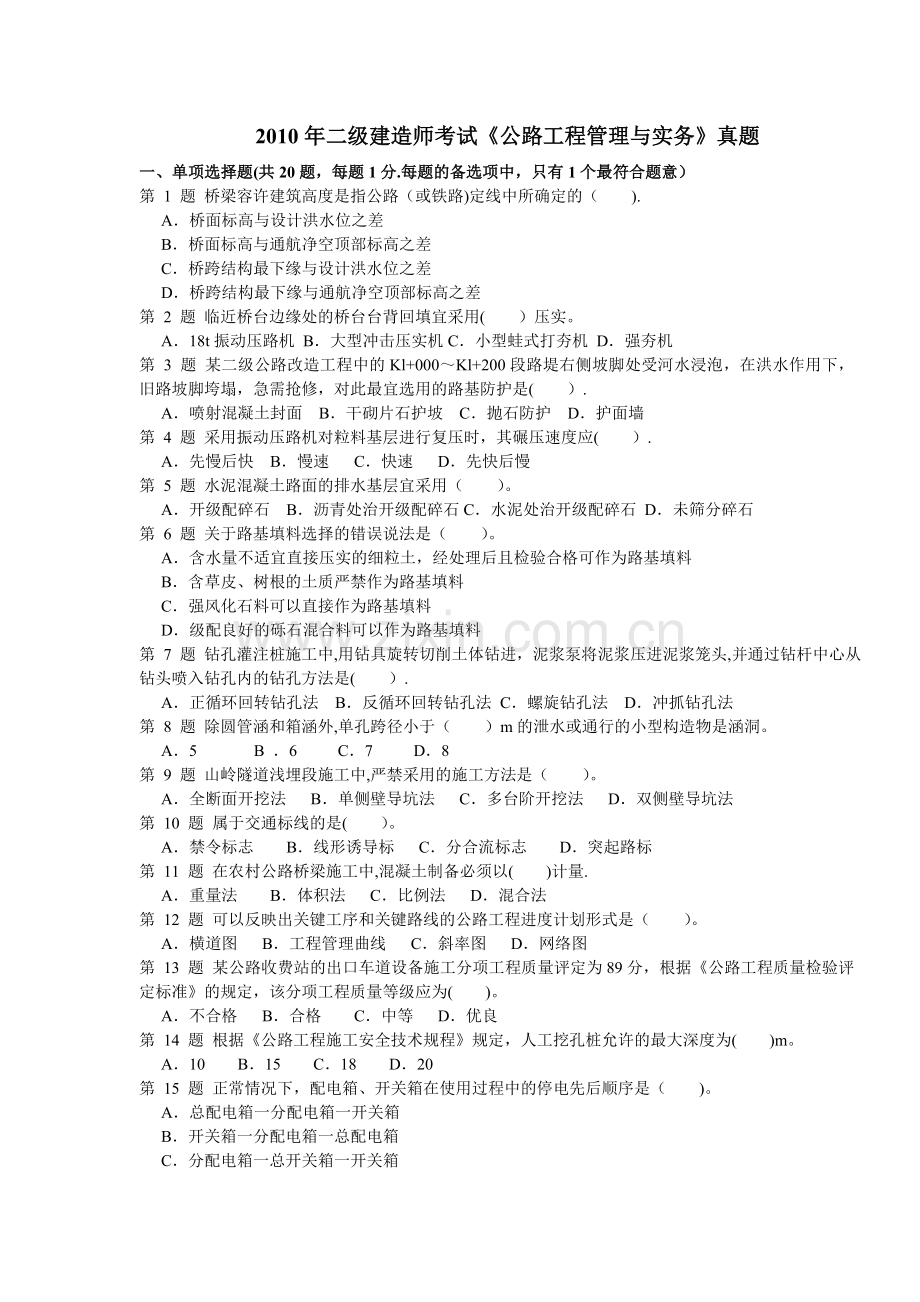

1、2010年二级建造师考试公路工程管理与实务真题一、单项选择题(共20题,每题1分.每题的备选项中,只有1个最符合题意)第 1 题 桥梁容许建筑高度是指公路(或铁路)定线中所确定的().A桥面标高与设计洪水位之差B桥面标高与通航净空顶部标高之差C桥跨结构最下缘与设计洪水位之差D桥跨结构最下缘与通航净空顶部标高之差第 2 题 临近桥台边缘处的桥台台背回填宜采用()压实。A18t振动压路机 B大型冲击压实机C小型蛙式打夯机 D强夯机第 3 题 某二级公路改造工程中的Kl+000Kl+200段路堤右侧坡脚处受河水浸泡,在洪水作用下,旧路坡脚垮塌,急需抢修,对此最宜选用的路基防护是().A喷射混凝土封面
2、 B干砌片石护坡 C抛石防护 D护面墙第 4 题 采用振动压路机对粒料基层进行复压时,其碾压速度应().A先慢后快 B慢速 C快速 D先快后慢第 5 题 水泥混凝土路面的排水基层宜采用()。A开级配碎石 B沥青处治开级配碎石C水泥处治开级配碎石 D未筛分碎石第 6 题 关于路基填料选择的错误说法是()。A含水量不适宜直接压实的细粒土,经处理后且检验合格可作为路基填料B含草皮、树根的土质严禁作为路基填料C强风化石料可以直接作为路基填料D级配良好的砾石混合料可以作为路基填料第 7 题 钻孔灌注桩施工中,用钻具旋转切削土体钻进,泥浆泵将泥浆压进泥浆笼头,并通过钻杆中心从钻头喷入钻孔内的钻孔方法是()
3、.A正循环回转钻孔法 B反循环回转钻孔法 C螺旋钻孔法 D冲抓钻孔法第 8 题 除圆管涵和箱涵外,单孔跨径小于()m的泄水或通行的小型构造物是涵洞。A5 B 6 C7 D8第 9 题 山岭隧道浅埋段施工中,严禁采用的施工方法是()。A全断面开挖法 B单侧壁导坑法 C多台阶开挖法 D双侧壁导坑法第 10 题 属于交通标线的是()。A禁令标志 B线形诱导标 C分合流标志 D突起路标第 11 题 在农村公路桥梁施工中,混凝土制备必须以()计量.A重量法 B体积法 C比例法 D混合法第 12 题 可以反映出关键工序和关键路线的公路工程进度计划形式是()。A横道图 B工程管理曲线 C斜率图 D网络图第
4、13 题 某公路收费站的出口车道设备施工分项工程质量评定为89分,根据公路工程质量检验评定标准的规定,该分项工程质量等级应为()。A不合格 B合格 C中等 D优良第 14 题 根据公路工程施工安全技术规程规定,人工挖孔桩允许的最大深度为()m。A10 B15 C18 D20第 15 题 正常情况下,配电箱、开关箱在使用过程中的停电先后顺序是()。A总配电箱一分配电箱一开关箱 B开关箱一分配电箱一总配电箱C分配电箱一总开关箱一开关箱 D总开关箱一分配电箱一开关箱第 16 题 对公路工程的一般分包,分包人的挑选首先由()确定。A评标委员会 B业主 C承包人 D监理工程师第 17 题 施工机械台班单
5、价中的可变费用包括人工费、车船使用税和()。A折旧费 B大修费 C附具费 D动力燃料费第 18 题 防止水泥稳定碎石基层出现裂缝病害的正确措施是()。A适当增加水泥稳定碎石混合料的水泥用量B碎石级配应接近要求级配范围的高值C养护结束后不能急于铺筑下封层D混合料碾压成型后应及时洒水养护第 19 题 针对危险性较大的工程编制的专项施工方案必须由()进行现场监督实施。A技术负责人 B班组负责人 C监理工程师 D专职安全生产管理人员第 20 题 按照公路工程变更管理办法的规定,负责对一般变更设计进行审查的单位是()。A交通运输部 B省级交通主管部门C县级及县级以上交通主管部门 D项目法人二、多项选择题
6、(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选、本题不得分;少选,所选的每个选项得0.5分)第 21 题 专项施工方案的内容有().A工程概况与编制依据 B施工计划C施工工艺技术 D施工安全保证措施 E工程估算及附图第 22 题 路基压实度的现场测定方法有()。A重型击实法 B灌砂法 C表面振动压实仪法 D环刀法 E核子密度湿度仪法第 23 题 沥青结构层的施工方法有().A层铺法 B路拌法 C滑模摊铺法 D轨道摊铺法E热拌热铺法第 24 题 新建水泥混凝土路面面板抗滑构造施工方法有()。A人工拉槽 B硬刻槽 C拉毛机拉槽 D铺砂 E铣刨机铣刨第 25 题
7、 隧道施工方法有()。A新奥法 B盾构法 C移动模架法 D整体现浇法 E传统矿山法第 26 题 关于采用不同性质的填料填筑路堤的正确要求有()。A应水平分层、分段填筑,分层压实B应将不同性质的填料进行拌和,在同水平层路基全宽范围混合填筑C每种填料的松铺厚度应该一致D不得在透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料E强度较小的填料层应填筑在强度较大的填料层的下面第 27 题 公路工程施工现场临时用电的基本原则有().A必须采用TNS接地、接零保护系统B必须采用两级配电系统C必须采用两级漏电保护和两道防线D必须采用“一机双闸”制度E必须采用三相四线制供电系统第 28 题 公路工程施工周
8、转材料的摊销方法主要有().A一次摊销法 B分次摊销法 C分期摊销法 D差额摊销法 E定额摊销法第 29 题 水泥混凝土路面产生横向裂缝的原因有()。A切缝深度过深 B切缝不及时 C养护不及时D旧路拓宽处发生沉陷 E混凝土配合比不合理,水灰比偏大第 30 题 根据公路水运工程安全生产监督管理办法的规定,一般情况下应当编制安全生产专项施工方案的危险性较大工程有()等。A不良地质条件下的土方开挖 B连续梁桥的悬臂拼装作业C边通航边施工的水上工程 D路面水泥混凝土浇筑施工E桥梁加固工程三、案例分析题(共4题,每题20分)第 31 题 (一)(一)某施工单位承接了农村公路的516m简支板桥施工项目,桥
9、梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺.桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用.当桩基础施工完毕后按规定进行了完整性检测.在施工中发生了如下事件:事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度.问题:1结合背景资料,写出施工单位需要签订哪些合同?2现场预制梁场布置一般应考
10、虑哪些因素?3针对事件一,改正错误之处。4针对事件二,改正错误之处。若按背景所述方法施工,可能产生哪些质量病害?第 32 题 (二)某施工单位承接了一条长21km的二级公路的路基、路面工程,路基宽12m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下。 (1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。(2)测量外业工作必须有多余观测,并构成闭合检测条件.(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作
11、,由测量队或测量组进行互检、复核和签认。(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。 (5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括以下内容.交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件.各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。K6+280K6+910为土质路堑,平均挖方深度约13m,最大挖深212m,路段土质为细粒土.施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘.由于
12、该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了导致毛细水上升,使土的含水量偏高.问题:1逐条判断测量管理制度中第(1)、(2)、(3)、(4)条是否正确,并改正错误之处.2补充第(5)条中作为竣工文件的其他测量归档资料.3指出施工单位进行路堑开挖所采用方法的名称。采用该方法是否恰当?说明理由。4为解决K6+280K6+910路段出现的“弹簧”现象,施工单位可采取的技术措施是什么?第 33 题 (三)某施工单位承接了_座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道
13、,设计净高5m,净宽12m,总长1600m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90、87%,其他各项指标符合要求.检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。隧道路面面层为厚度5cm、宽度9
14、m的改性沥青Ac一13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80m3台班,机械利用率为075,若每台摊铺机每天工作2台班,计划5天完成隧道路面沥青混凝土面层的摊铺.路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。问题:1指出项目部的安全管理中体现了哪些与岗位管理有关的安全生产制度?补充其他与岗位管理有关的安全生产制度。2喷射混凝土的抗压强度是否合格?说明理由。针对喷射混凝土出现的局部裂缝、脱落、露筋等缺陷,提出处理意见。3按计划要求完成隧道沥青混凝土面层施工,计算每天所需要的摊铺机数量.4补充项目部还应完成的其他隧道附属设施与交通安全设施
15、.第 34 题 (四)某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为l5cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm厚水泥混凝土面层面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定.施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下。摘要一:基层施工进度为每天450m,养护时间至少7d;水泥混凝土面层施工进度为每天400m,养护时间至少14d,所需最小工作面长度为3600m,其流水施工横道如图4所示.图4路面工程线性流水施工横逼图摘要二:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材
16、料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养护机和石屑撒布机,项目部根据实际情况调用。摘要三:项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。问题:1计算摘要一中路面基层和面层工作的持续时间。2计算基层和面层的流水工期并按表绘制路面工程线性流水施工横道图。(注:将表抄绘在答题纸上作答)3结合摘要二,为完成水泥混凝土面层施工,施工单位还需配备哪两个关键设备?并指出肯定不需要调用的两个设备。4摘要三中工地试验室的做法能否保证进场水泥质量?说明理由。10年实务真题答案单选1。B 2.C 3。C 4.B 5.C 6。C 7。A 8。A 9。A 10。D 1
17、1。A 12.D 13。A 14。B 15。B 16。C 17。D 18.D 19.D 20。D多选21.ABCD 22。BDE 23。AE 24.ABC 25.ABE 26。ADE 27。AC 28。ABCE 29。BCE 30。ABCE案例分析31. 【参考解析】:(一)1施工单位需要签订的合同:承包合同、采购合同、租赁合同、检测合同、保险合同和劳动合同.2现场预制梁场布置一般应考虑的因素:现场的面积、地形、工程规模、安装方法、工期及机械设备情况等。3针对事件一,改正错误如下:在进行张拉作业前,必须对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验.有几套张拉设备时,要进行编组,不同组
18、号的设备不得混合。4针对事件二,改正错误如下:为改进构造物伸缩缝与沥青路面衔接部位的牢固及平顺,先摊铺沥青混凝土面层,再做构造物伸缩缝。若按背景所述方法施工,可能产生路面不平整病害.32。 【参考解析】:(二)1第(1)条不正确。改正:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行.第(2)条正确。第(3)条正确.第(4)条正确。2第(5)条中作为竣工文件的其他测量归档资料如下:(1)测量内业计算书,测量成果数据图表。(2)测量器具周期检定文件.3施工单位进行路堑开挖所采用方法是混合式挖掘法。采用该方法恰当。理由:混合式挖掘法适用于纵向长度和挖深都很大的路堑开挖,本工程
19、中路堑的挖深就很大。4为解决K6+280K6+910路段出现的“弹簧”现象,施工单位可采取的技术措施是:对产生“弹簧土”的部位,可将其过湿土翻晒,或掺生石灰粉翻拌,待其含水量适宜后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压.33。 【参考解析】:(三)1项目部的安全管理中体现了与岗位管理有关的安全生产制度包括安全生产责任制度、安全生产岗位认证制度、特种作业人员管理制度。其他与岗位管理有关的安全生产制度包括安全生产组织制度、安全生产教育培训制度、安全生产值班制度、外协单位和外协人员安全管理制度、专、兼职安全管理人员管理制度.2喷射混凝土的抗压强度合格.理由:任意一组试块抗压强度平均值,不
20、得低于设计强度的80为合格.针对喷射混凝土出现的局部裂缝、脱落、露筋等缺陷,处理意见:应予修补,凿除喷层重喷或进行整治。3按计划要求完成隧道沥青混凝土面层施工,每天所需要的摊铺机数量=(1600m9m005m)(80m3/台班2台班/天5天/台075)=12台2台。4项目部还应完成的其他隧道附属设施包括通风设施、安全设施、应急设施等.项目部还应完成的交通安全设施包括交通标线、隔离栅、视线诱导设施、防眩设施、桥梁防抛网、公路界碑等。34. 【参考解析】:(四)1路面基层工作的持续时间=36 000m450m/d=80d.路面面层工作的持续时问=30 000m400m/d=90d。2因为基层的速度450m/d快于面层的速度400m/d,基层与面层之间逻辑关系应选择STS(开始到开始)搭接关系。搭接时距计算应该除以两者中较快的速度,结果为3600m450m/d=8d;考虑到养护至少7d,所以STS=(8+7)d=15d.基层和面层的流水工期=(15+90)d=105d。绘制路面工程线性流水施工横道图,如图5所示.图5路面工程线性流水施工横道图 3为完成水泥混凝土面层施工,施工单位还需配备的关键设备包括卸料机和振捣机。肯定不需要调用的两个设备是压路机和石屑撒布机。4摘要三中工地试验室的做法不能保证进场水泥质量。理由:没有依据标准规范规定的试验方法、试验项目、检验规则进行取样检定.
