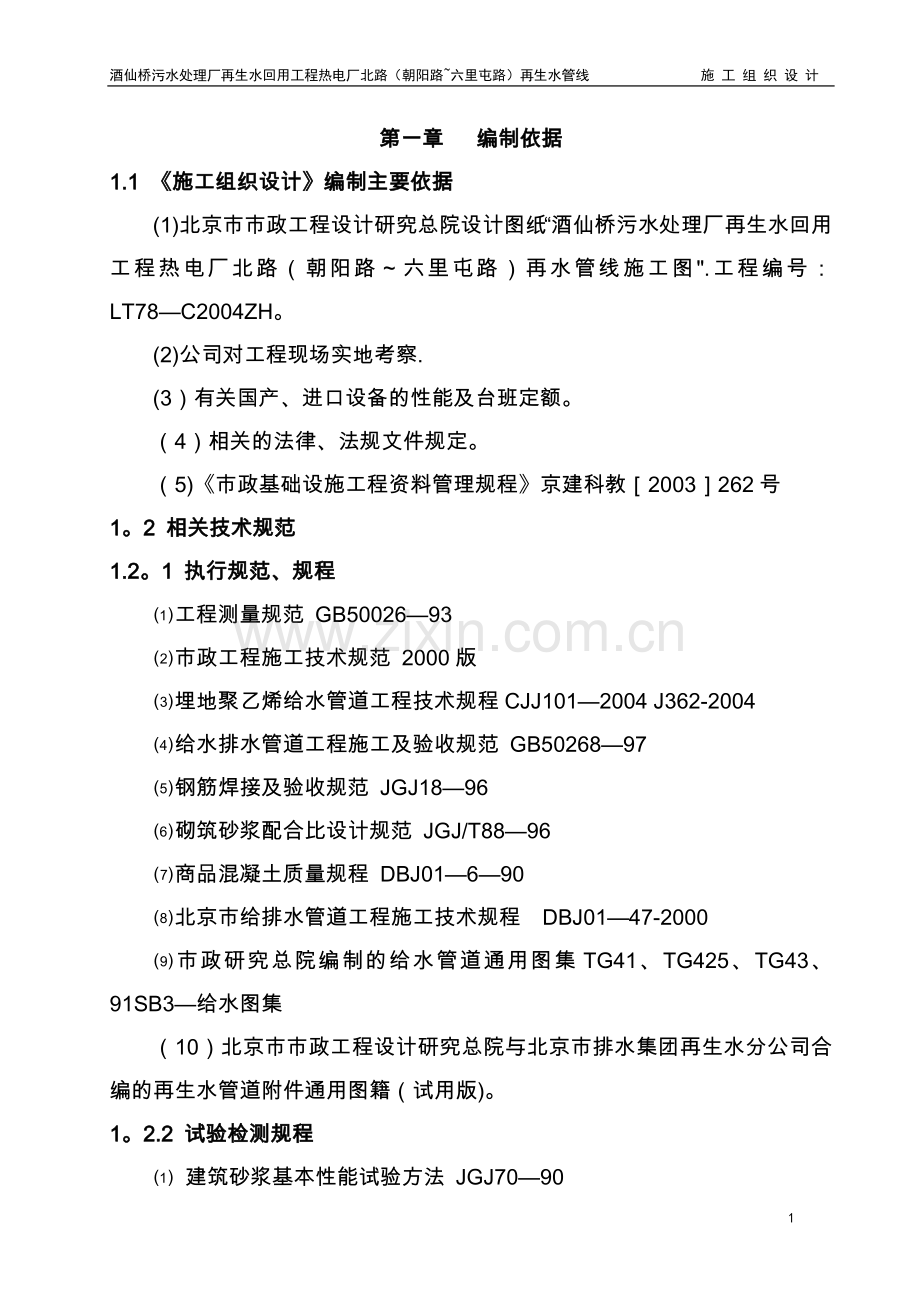

1、酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路六里屯路)再生水管线 施 工 组 织 设 计第一章 编制依据1.1 施工组织设计编制主要依据(1)北京市市政工程设计研究总院设计图纸“酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路六里屯路)再水管线施工图.工程编号:LT78C2004ZH。(2)公司对工程现场实地考察.(3)有关国产、进口设备的性能及台班定额。(4)相关的法律、法规文件规定。(5)市政基础设施工程资料管理规程京建科教2003262号1。2 相关技术规范1.2。1 执行规范、规程工程测量规范 GB5002693市政工程施工技术规范 2000版埋地聚乙烯给水管道工程技术规程CJJ1
2、012004 J362-2004给水排水管道工程施工及验收规范 GB5026897钢筋焊接及验收规范 JGJ1896砌筑砂浆配合比设计规范 JGJ/T8896商品混凝土质量规程 DBJ01690北京市给排水管道工程施工技术规程 DBJ0147-2000市政研究总院编制的给水管道通用图集TG41、TG425、TG43、91SB3给水图集(10)北京市市政工程设计研究总院与北京市排水集团再生水分公司合编的再生水管道附件通用图籍(试用版)。1。2.2 试验检测规程 建筑砂浆基本性能试验方法 JGJ7090 普通混凝土用砂浆质量标准及检验方法 JGJ52921.2。3 质量检验评定标准 给水排水管道工
3、程质量检验评定标准 GB5026897 混凝土强度检验评定标准 GB10787 铸铁检查井盖 CJ/T3012-93 烧结砖GB/T510119981.3 规范、规程和标准的使用顺序 业主或监理工程师以书面形式发布的本工程专用补充说明。 北京市颁发的地方规范、规程和标准。 设计单位指定的规范、规程和标准. 其他行业部门颁发的规范、规程和标准。 国家颁发的规范、规程和标准。第二章 工程概况2.1 工程简介2.1.1工程名称酒仙桥污水处理厂再生水回用工程热电厂北路(朝阳路六里屯路)再生水管线2.1.2工程概况本工程为朝阳路六里屯路再生水管线工程,南起朝阳路,北至农展南路,随道路施工.本工程管材为管
4、,管道总长度为2098。9m.其中,干线管径为315管,长度为1748。9m,沿再生水管线道路两侧设置了110、200绿化支线和400支线,总长度为米.2。2 管线平面位置朝阳路朝阳北路,管线位于新建道路永中东侧m的位置,在0+3400+427和0+5720+623(二道沟河)段,管线位于道路永中。朝阳北路团结湖中路,管线位于新建道路永中西侧5。5米。团结湖中路六里屯路,管线位于新建道路永中东侧米,在1+4801+602段,管线随道路永中为曲化段。2。3 管线纵断面设计管线平均覆土为1。2m。m之间,在朝阳北路路口处,由于路口的现况管线较多,该部位设计采用顶管施工。 2.4 现场地况及地质水文
5、2。4。1 现场地况本段管线设计起点为朝阳路北侧已建再生水管线;本工程管道位于新建热电厂北路,朝阳路朝阳北路段(桩号0+000-0+800),朝阳北路团结湖中路段(桩号0+8001+400),团结湖中路六里屯路段(桩号1+4001+748.9)。在二道沟河处采用明开槽施工;在朝阳北路路口处,采用钢筋混凝土顶管施工(桩号为0+768。50+839),以保证道路畅通和减少施工对现况地下管线的影响.2.4.2 水文、地质情况工程所处地段土质为砂性土和亚粘土,地下水位较低,大部处于槽底标高以下,深槽段可考虑大口井降水方案。 2。5 工程特点2.5。1工期紧、施工难度大管道位于新建热电厂北路上,全长20
6、98。9米.管道位于现况路上车流量大。朝阳路朝阳北路段桩号0+0000+800,现况路由南向北为单行线;朝阳北路团结湖中路段桩号0+8001+400,现况道路宽为2米,有正在运营的路公交车,道路两侧为居民小区和饭店,社会车辆较多;团结湖中路六里屯路,道路东侧为建材市场,施工时交通导行是施工的重点。且管线与道路多次斜穿、不便导行)管线横穿二道沟河,二道沟河的围堰导流是工程施工的重点,同时,管道在过朝阳北路路口时,设计为顶管,从地质勘察报告看,该部位土质为人工堆积层低液限粉质土,且地下水位较高(2.34.2米位置),为滞水层。顶管施工将是工程的难点.由于管线是随道路工程施工,按照总体工期要求,再生
7、水管线的工期为天,且施工时其它管线交叉作业,势必会相互干扰,为了保证工程质量,同时做到工程按期完工,我单位采用平行作业,先施工朝阳路团结湖中路段,最后施工朝阳路朝阳北路和团结湖中路六里屯路段.2。5。2现况管线多通过对现场的调查,有现况雨、污水、给水、电信、直埋电缆、燃气管线横穿本次拟建管线,施工时需要保护.所以,人员进场后,我们已经进行了物探工作,工程开工后,我们将采用人工开挖探坑,以准确的调查地下管线的具体位置和高程,积极配合各管线管理单位及规划、设计单位开展工作,努力促成管线保护、改移工程的早日进行,并在制定工期计划时充分估计该项工作的复杂性。2。5.3与现况路口多处交叉由于管线所处的朝
8、阳北路为北京市交通主干道,团结湖中路路及农展南路为北京市交通次主干道,有多条支线道路及出口接入,管线施工时要穿越多条现况道路或路口。交通流量大,人员、车辆多,管线施工前要针对不同路段,作好过路口的施工方案,采取分段施工,必要时搭设社会便桥,确保交通顺畅。2.5。4环保要求高本工程处于城区繁华地段,文明施工尤其重要,为配合目前北京市正致力于努力改善城市环境举措,进一步发扬我们长期在城区施工所积累的文明施工经验和各项行之有效的环境保护措施,创建整齐、规范和卫生的施工环境,通过选择设备、改进工艺和强化管理等手段,做好防噪音、防扬尘、防遗撒工作,对土方工程施工等重点项目加强环保治理.2。6 主要工程量
9、2。6。1管道铺设400管42米; 315管1748.9米;200管56米; 110管51。5米。2.6.2附属结构物D400蝶阀井 座; D315蝶阀井 14座;DN80排气井 座; 型取水口 座; 型取水口 座; 排泥(湿)井 座;第三章 施工部署3.1部署原则 业主对工程质量及工期的要求,在合同工期内完成工程,并达到业主的质量要求. 施工中保证交通不断流,尽量减少对正常交通的影响,保证周边环境与建筑物的安全,保证原有管线的正常使用. 施工中达到北京市对环保的要求。3。2人员组织3.2.1项目经理部组建我公司选派业绩突出,施工经验丰富、协调能力强的管理人员组织成立“热电厂北路市政工程”项目
10、经理部。项目经理统一部署安排,生产副经理现场负责,主任工程师负责现场技术问题,随时准备处理突发事件提供技术支持。下设工程计划部、材料设备部、技术质量部、安全环保部、经营部、外协部、办公室。根据其工程特点和业主方对工期的要求,组成三个专业施工队。3。3 工期、质量要求3。3。1工期本工程随道路投资建设,为配合道路施工(详见附件:施工进度计划图)朝阳北路六里屯路,施工日期:2006年3月1日200年7月20日;朝阳路朝阳北路,施工日期:200年6月3日200年8月5日。3。3。2质量达到北京市政工程合格标准。3.4 施工总平面布置3。4。1总体布置原则 业主对工程质量及工期的要求,在合同工期内完成
11、工程,并达到合同之约定。协调与配合各专业管线施工,尽量避免交叉作业。 施工中保证交通不断流,尽量减少对正常交通的影响,保证周边环境与建筑物的安全.符合文明施工、环境保护的要求.3.4.2 临时用水布置本工程管道水压试验冲洗及管道施工时,用水量较大.施工时,在中水管线附近找水源取水,作为管道试压及冲洗用水源,施工现场用水使用橡胶管引流。施工用水源要同供水部门协商后就近接入,经过报批后方可使用.离水源较远处施工用水用水车运水.3.4.3 临时用电布置本工程临时用电采用沿线的变压器就近接出,用电主要包括生活用电、照明用电和施工用电。本工程用电量较少,设120KW柴油发电机二台备用。电缆采用350+2
12、16的橡胶电缆,配电箱体全部采用玻璃钢体, 酚醛布夹层绝缘板, 单面配线。电线过马路时做穿管绝缘或护套,满足工程临时用电需要。3。4.4 临时设施布置在管线起始端上管线设计终点二道沟河边空地上搭设700m2的办公用房和生活用房临时设施.办公用房和生活用房要在进场后一周内搭建,生产用房随工程进展逐步搭设、逐步拆除.另外要根据现场情况设置存料场地、机械停放场地加工场地。3。4。5施工围挡在现况道路施工中,社会交通车辆、行人均与施工区域用围挡分离,围挡高度不低于2.0m,全部施工内容在围挡内完成,围挡材料均使用符合公司CIS标准的特制围挡板材,保证围挡连续、严密,支挡强度可靠,色彩、标志整齐美观,符
13、合北京市有关文明施工的规定。3.5 施工计划安排本次中水管道工程分三段施工:第一段:非明开槽施工段(过朝阳北路段顶管施工),桩号0+7600+846;第二段:桩号0+8461+748。9段;第三段:桩号0+0000+760段。3。6施工准备3。6.1生产准备 现场调查踏勘和环境调查:从工程中标后开始,即着手进行现场调查,熟悉了解现场情况及周围环境情况。了解并落实现场临时占地,提出临时用地申请并联系办理有关事宜;了解现场交通状况,向业主、监理提交现场交通导流组织方案及临时施工道路设置方案;了解现场地上地下障碍物情况,向业主、监理提交拆迁报告及地下障碍物的改移保护方案;调查联系渣土消纳场地及现场余
14、土的外运消纳场地;与地方交通等部门取得联系,为工程施工创造良好的环境。上述工作在工程正式开工前陆续完成。 现场三通一平:工程开工前,向业主申报施工占地计划,计划占地宽度3m,争取在开工后五日内完成水电临时线路的铺设工作;完成临时施工的道路交通网络。 临时设施搭建:工程开工前完成现场临时占地的征地手续,现场围挡在开工前完成,施工队伍、办公生活区及钢木加工区,材料库及材料存放场等临时设施在开工前陆续建造,至开工后五日内全部完成. 施工队伍进场组织:项目经理部在任务落实后三日内组建完毕并进场开展工作;施工队伍于开工前五日组织进场,同时进行进场教育及技术培训。 机械设备进场组织:前期施工的部分机械设备
15、于开工前五日组织进场,同时进行维修、保养及调试等工作。后续施工机械随施工进度需陆续组织进场.新购设备事先走访厂家,落实货源并进行订货.3.6。2 技术准备 工程开工前,组织专业技术工种进行培训教育,为工程施工顺利进行创造条件。接到施工图纸后,即组织技术人员进行看图、审图,五日内完成审图,工程量计算,材料计划等工作。申请业主、监理等部门进行图纸会审和设计交底工作。 接到施工图纸后,结合现场实际情况,十日内完成实际性施工方案和施工组织设计的编制工作并报监理审批,开工前完成前期施工各项目的现场施工技术交底,提出各种预制构件的加工计划. 开工前完成测量交接桩及其复核工作,完成施工测量方案的编制和控制网
16、点测设成果报监理审批.管道中线、用地红线及现状测量也在开工前完成,为工程开工创造条件。先期施工的工程定位放线要于施工前完成并请业主、监理及设计勘测部门进行验线。(4)施工工艺流程组织技术人员及现场管理人员学习施工规范、工艺标准、招标文件以及业主、监理下发的有关文件,熟悉、了解本工程的施工特点,掌握各项目的施工工艺和技术标准.中水工程工艺流程图 准备工作 管材进场测量放线 清 理 沟槽开挖 验 槽 管道安装 下 管 部分回填 井室砌筑 打压后背设备安装 水压试验管道冲洗全部回填3。6。3材料准备 工程开工前,完成各项施工用料的调查落实,经试验合格后签订供货协议,并分期分批组织进场。 各种预制构件
17、根据施工进度计划安排,提前与构件厂签定供货协议,并提交构件加工计划。 商品砼的供应要事先与搅拌站取得联系并提交供应计划。 材料进场要做好存放、保管工作,并认真进行标识。 施工中所用的原材料、构配件,需经业主、监理确认后,方可使用。第四章 施工方法及技术措施4。1测量放线:4.1。1 人员工程项目部测量队设专职测量人员名,具体从事控制测量、放线、验线及高程观测工作.公司设测量员1名,负责复核及人员、测量设备的管理。所有测量人员必须持证上岗,严格执行测量员职责规范,对工作认真负责,恪尽职守。4.1.2 测量仪器公司对本工程非常重视,配备现代化高精度的测量设备.足够数量的测量仪器以保证施工的顺利进行
18、,另外所有测量仪器必须带有检定合格证,否则不准使用。其中包括:全站仪(索佳SCT1010/日本)一台,水准仪(D253-1/北京)两台,电子经纬仪(ET02/BEIJING )一台。4.1。3 工程桩交接我方在接到设计或建设单位的交桩后,立即组织有关人员进行复核并做好桩位保护。在导线复测和高程复测分别达到了规范要求的精度等级后,可以进行下一步的控制测量工作.4。1。4 作业依据本方案测量方法及测量精度均按照国标(GB50026-93)工程测量规范执行。4。1。5 控制测量根据“先整体后局部”的工作程序,准确的测定平面控制网和高程控制网的桩点是保证测量精度要求和施工顺利进行的基础,控制网的选择,
19、测定与保护工作考虑到施工方案与场地布置等情况,作如下布置:4。1.6 平面控制网的建立根据施工现场的特点,考虑施工放线的方便以及精度等级要求,拟定布设一条二级附合导线.控制测量设备采用红外光电全站型速测仪索佳SCT1010,光学对中觇标。选择两个城市导线点作为起算依据边,算出距离及方位角进行逐个导线点的方位角及距离观测,最后闭合到两个已知城市导线点上。 测设控制导线的技术要求为:测角中误差8,测距中误差15mm,测距相对中误差不大于1/15000,方位角闭合差20(n为测站数)相对中误差不大于1/10000。4.1。7 高程控制网的建立高程控制网的建立采用和导线控制网相同的点位,由一已知水准点
20、开始进行闭合水准测量,最后回到该点上。 建立高程控制网时,其水准测量的技术要求应满足: 每千米高差全中误差:6mm 路线长度: 50mm 观测仪器: 水准仪D2531/北光 水准标尺: 双面水准尺(5m) 闭合差: f允=12 mm(L为水准路线长度:公里) 4.1.8 施工放线及高程观测布设的首级导线控制网和高程控制网足可以满足施工放样和高程观测的需要.施工放线时,严格按照设计图纸和工程洽商的规定进行,作到步步有检查,步步有复核。不能单独使用一个导线点或水准点,必须是两个点以上。4.1。9 测量控制桩的保护及复核本工程所有的测量桩位都必须设有明显的标志,并加以保护,桩位的选择应便于施测,牢固
21、不易破坏的地方,必要时采用砼浇注,砌砖围护,严防车辆碾压,如遇有破坏的桩位,应及时补测,并做好复核.凡属本工程施工测量放线的部位都要依据设计图纸及相关规范要求进行,不得自行更改.测量成果应做到步步有校核,并严格执行记录签字制度,复核正确无误后方可上报,申请施工。4。1。10 测量工作的组织与管理测量工作是技术性强,责任重大的基础工作。是各施工段的先行工序。对保证工期,鉴定工程质量等方面都发挥着极其重要的作用。为使施工能顺利开展,特制定以下几项措施:根据施工安排和要求制定施工测量工作进度计划。严格执行施工测量两级复核制。即:经理部内部复核,公司复核.施工放线、验线必须按照施组中的施测方案及有关规
22、定进行,关键的部位,严格验线。必须履行交接桩及放线、验线程序,并要求签字齐全,同时要严格遵守先验线后施工的原则。一级对一级负责,无验线手续不能施工.各种测量原始记录应保证有计算、校核、图标、并且写日期,签字齐全,随时备查.4.2管材的选择、运输、堆放 中水管道工程的管材、管道附件等材料,应符合国家现行的有关产品标准的规定及设计要求,并具有出厂合格证,其材质不得污染水质. 管道运输吊装时,不得用吊钩直接挂在管口,应用专用的弧形板(长度300mm)或吊带吊装,以免损坏管口或管材外壁。PE管材运输车辆的底座基础面上,垫上胶皮板或其它软质材料做保护,绑扎管材宜用软绳或软带.管材运至现场后,不得直接放在
23、地上,应在两端设软土枕堆(或垫草帘),以保护管道外管壁,便于检查。4.3沟槽土方工程.明开挖施工4。3。1.沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,采取有效措施加以保护。 4.3。2 土方开挖形式本工程设计管线埋深为1.2m。m,本次设计中水管线上下起伏较大,最大埋深达到4。米.土方开挖由技术人员做技术交底,开挖形式严格按技术交底进行,由测量人员控制,进度由生产副经理控制.4。3。3 开挖方法 采用机械开挖,槽底预留130cm由人工清底,土方开挖时禁止超挖,遇有松软地基应会同设计
24、及质量检查部门共同确定处理措施,遇地下水位较高处应做好施工排水,保证干槽施工。在沟槽一侧设排水明沟,深30cm,宽30cm,排水沟填豆石。纵向坡度3%;每40m设积水坑,深50cm,宽40cm,长80cm,在积水坑中安放水泵,设专人抽水.如果遇地下管线,采用人工开挖,并加以保护。 由于现场没有堆土场地,挖槽土方运至5km以外的堆土场暂存、余土运至20公里外的弃土场外弃。 土方开挖时,向机械司机和测量人员做详细交底,有专人指挥土方工程,施工中遇到不明管线妥善保护并及时通知有关部门处理。 验槽:下管前组织有关技术管理人员对基槽进行验槽,并进行地基钎探,每50米3个点,检查是否与地质勘察报告相符,同
25、时联系相关管理单位。凡有不良地层处要与建设、勘察、设计等相关单位沟通,商定处理措施.4.3。.4沟槽支撑本工程地下水位较高,当遇到土质较差,为防止沟槽塌方,需进行沟槽支撑措施。用三至五块横板紧贴槽壁,用方木或型钢靠在横木上,撑杆支撑方木或型钢。4.4围堰导流施工本工程通过对二道河实地察看,拟采用沙袋围堰导流,围堰采用两侧填沙袋,中间填土夯实做法。施工中采用从上游向下游围堰,分段围堰,第一阶段施工河道中线南侧管线,第二阶段施工河道中线北侧管线.外形考虑河流断面被压缩后流速增大引起水流对围堰、河床的集中冲刷,围堰总长度为150米,围堰底部必须嵌入基底,草袋码放整齐错缝、纵横向压茬13;草袋装土量要
26、适中、墩实,一般装1223土;堰顶填土出水面后应进行夯实。堰外边坡为l:2,内边坡为l:1。5; 围堰断面形式填土围堰采用大型运输机械运输,回填时预留出各管线的位置,以减少回填和开挖数量。沟槽开挖过程中如出现边坡不稳定现象,采用加设支撑挡板的方法解决。在施工中不可避免的存在渗漏现象,施工排水在沟槽内穿插进行,根据渗漏量,将一台或多台水泵置于沟槽集水井内,连续抽水。4。5现况地下管线保护本工程管道位于朝阳路农展南路,现况地下管线复杂,为了保证施工时和施工后现况管线的安全,我单位进行了认真的调查,针对地下管线的情况,我单位采取以下措施,对现况管线(道)进行保护:1.采用悬吊的方法;2.回填采用支撑
27、的方案.(详下图) 管线回填及现况管线保护 现况管线保护示意图4。6吊装下管 材料部门根据工程进度情况,有计划的组织管材进场。管材及附件进场后应存放在通风良好温度不超过40的库房或简易棚处存放,不得露天存放,严禁阳光直射,如许户外存放时,应遮盖,不得雨淋、暴晒不得和油类、酸、盐、碱等化学物质接触或在一起存放。 下管前,应检查槽底宽度及高程符合设计要求,地基不被扰动;管件质量符合相应质量标准. 下管吊装时采用专用吊具,防止破坏管口及管道外壁。4.7PE管安装4。7。1管材本工程管径D315,PE管材给水管,管道长度为1748。9m。4.7。2管道安装下管前的检查下管找管中线高程固定管口管口表面加
28、工核准对中熔融焊接保持固定检查焊口质量。(1)下管前应对沟槽进行检查,沟槽内应清洁卫生不得有杂物,槽底坡度,宽度要符合要求。(2)应对管材进行外观及几何尺寸检查,管材必须有合格证书,且与批量批号相符合,并做相应的检查记录.(3)管子经过检验,运至沟底,按设计排管,经核对管节,管件位置无误方可下管,将经检验符合标准的高密度聚乙烯(PE)管用吊具排至沟槽内进行接管,管子下到槽底以后调整子中线和高程,将管口固定在熔焊机的夹具上,使之只能同夹具一起运动,利用旋刀设备切削端面直至管材端面洁净、平行的对接面,校准对中后使管壁间端面重叠,调整对口夹具使管材外径重合,根据管材制造商推荐的温度、界面压力和时间给
29、管材加热,达到规定的时间和温度以后,移开加热工具,施加规定的压力将熔融的端面对接到一起,使端面融化的材料相互混合形成一个均一的接头。熔焊的管接头在规定的压力下保持固定,直至充分冷却到所许的强度。对接口检查,保证管道焊缝凸起部位应平滑均匀无气泡、裂口、脱皮等明显缺陷。4。7。3埋设金属示警线当PE中水管道铺设时,随管道走向埋设金属示警线;在距管顶以上500mm处铺设专用警示带。4.8设备安装中水管线设备包括:蝶阀、排气阀、消火栓、水表等。本中水管线共计三处取水口.每处取水口有消火栓井1个、水表井2个,井室为砖结构、砼盖板.设备安装按以下要求进行: 闸阀、蝶阀安装前应检验合格、有关技术资料齐备。
30、闸阀、蝶阀安装前应检查填料,其压盖、螺栓需有足够的调解余量,操作机构和传动装置应进行必要的调整,使之动作灵活、指示准确,并按设计要求核对无误,清理干净,不存杂物。 PE管道与金属管道、阀门连接必须法兰或钢塑接头连接. 法兰盘密封面及密封垫片,应进行外观检查,不得有影响密封性能的缺陷存在。 法兰盘端面应保持平行,两法兰之间的间隙误差不应大于2mm,不得用强紧螺栓方法清除歪斜。 法兰盘连接要保持同轴,螺栓孔中心偏差不超过孔径的5,并保证螺丝栓的自由穿入。螺栓应使用相同的规格,安装方向一致,螺栓对称紧固,紧固好的螺栓应露出螺母之外23扣. 安装蝶阀时,应使四方头对准阀门井人孔,以便于地面操作. 排气
31、阀为DN80大小孔口高速进排气阀,在管道正上方安装小孔口排气阀,斜45方向安装大孔口排气阀。4.9井室砌筑井室包括:水表井、消火栓井、排气阀井、蝶阀井、排泥井均为砖砌筑。在砌筑井室时,应注意以下五项:(1)测量人员准确测设井位,支垫层模板,浇筑垫层混凝土。(2)严格控制井室的几何尺寸在允许偏差之内。井室内的踏步,安装前刷防锈漆,在砌砖时用砂浆埋固,随砌随安,不得事后凿洞补装,并及时检查踏步的上下,左右间距及外露尺寸,保证位置准确无误。(3)砌圆井时随时掌握直径尺寸,收口时每次收进尺寸,四面收口的不超过3厘米,三面收口的最大可收进45厘米,不得出现通缝.(4)砖墙勾缝砂浆塞入灰缝中,压实拉平,深
32、浅一致,横竖缝交接处应平整.凹缝比墙面凹入34毫米,勾完一段应及时将墙面清扫干净,灰缝不应有搭茬、毛刺、舌头灰等现象。(5)各种附件井如位于道路和步道下,井口高度与路面平;在绿地处,则井口高于地面200mm。井盖应注上“再生水”字样,井盖涂上绿色标志。4。10沟槽回填 水压试验前,除接口处管道回填至管顶50cm以上。三通两侧5米在试压前还土至管顶上1米。 管道两侧回填高差不超过20cm。 回填分层进行.管道两侧和管顶以上50cm用木夯夯实,每层虚铺厚度不大于20cm;管顶以上 50cm 至地面用蛙式打夯机夯实,每层虚铺厚度20-25cm;应做到夯夯相连,一夯压半夯。 分段回填时,相邻两段接茬呈
33、阶梯形。 回填土不得有石块、房渣土等不能夯实的土质,防腐层周围用细土回填,检查井周围采用石灰土回填. 局部覆土小于1。3米采取保护措施,特别是过街部分和通道下部,管线两侧砌砖墙,中间填砂,上边盖盖板. 回填压实度标准: 管底以下 95 胸腔部分 95% 管顶以上50cm范围内 87%(如下图)4。11水压试验水压试验的标准按CJJ101-2004,J3622004执行管道水压试验应分预试验阶段与主试验阶段两个阶段进行。a。预试验阶段,应按如下步骤,并符合下列规定:将试压管道内的水压降至大气压,并持续60min. 期间应确保空气不进入管道。缓慢地将管道内水压升至试验压力并稳压30 min,期间如
34、有压力下降可注水补压,但不得高于试验压力。检查管道接口、配件等处有无渗漏现象。当有渗漏现象时应中止试压,并查明原因采取相应措施后重新组织试压.停止注水补压并稳定60min。当60min后压力下降不超过试验压力的70%时,则预试验阶段的工作结束。当60min后压力下降低于试验压力的70时,应停止试压,并应查明原因采取相应措施后再组织试压。b主试验阶段,应按如下步骤,并符合下列规定:在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的1015%。期间应准确计量降压所泄出的水量,设为V(L).按下式计算允许泄出的最大水量Vmax(L) Vmax=1。2VP1/Ew+di/(enEp)式中 V_
35、试验管段总容积(L)P_降压量(Mpa)Ew _水的体积模量,不同水温时Ew值可按下表采用Ep_管材弹性模量(Mpa),与水温及试压时间有关;Di_管材内径(m);en_管材公称壁厚(m)。当V大于Vmax,应停止试压。泄压后应排除管内过量空气,再从预试验阶段的“步骤2”开始重新试验。表7。2.3 温度与体积模量关系温度()体积模量(Mpa)温度()体积模量(Mpa)520802021701021102522101521403022302。每隔3min记录一次管道剩余压力,应记录30min.当30min内管道剩余压力有上升趋势时,则水压试验结果合格。3。30min内管道剩余压力无上升趋势时,则
36、应再持续观察60min。当在整个90min内压力下降不超过0。02 Mpa,则水压试验结果合格。当主试验阶段上述两条均不能满足时,则水压试验结果不合格。应查明原因并采取相应措施后再组织后再组织试压.C。试压合格后应按CJJ1012004 (6。3.6)条要求,全面回填到与地面相平.4。12管道冲洗管道分段试压后应对整条管道进行冲洗消毒。管道冲洗、消毒单做实施方案.冲洗水应清洁,浊度应小于5NTU,冲洗流速应大于1。0m/s,直到冲洗水的排放水与进水的浊度相一致为止.管道冲洗后应进行含氯水浸泡消毒,经有效氯浓度不低于20mg/L的清洁水浸泡24h后冲洗,并末端取水检验;当水质不合格则应重新进行含
37、氯水浸泡消毒、再冲洗,直至水质管理部门取样化验合格为止。第五章 施工进度计划及保证措施5.1 概述与原则再生水管线工程,由于是随路投资建设,大致可以分为二个施工段,朝阳路朝阳北路段、朝阳北路团结湖中路段,设计交底及交桩目前已经完成。朝阳北路六里屯路,施工日期:2006年3月1日200年7月20日;朝阳路朝阳北路,施工日期:200年6月3日200年8月5日。为保证工程按期完工,根据本工程特点编制科学合理的进度计划,采取分解进度总目标,分阶段组织施工。以各施工阶段的进度的控制点为目标,合理安排劳力、资金、材料、机械设备的使用计划,保障供给。以施工质量、安全为重点,严格管理,以总进度计划为依据,确保
38、工程按期完成,圆满实现工程总进度计划.(参见:施工形象进度计划图)5。2。进度计划保证方法5。2。1根据工程进度计划要求,合理划分施工阶段,并对各施工阶段进行分解,突出关键、突出控制节点。在施工中针对各施工阶段的重点和有关条件,制定详细的施工方案,安排好施工顺序,实现流水作业,作到连续均衡施工。作好土方、工力、施工机械、材料的综合平衡,确保施工期控制点的实现。5.2。2 根据施工计划的要求,按施工总体部署,将施工总进度计划分解成周进度计划,以周计划保证总施工计划的完成。5。2。3 加强日常施工管理,检查当天生产进度情况,及时解决施工中出现的问题,搞好生产调配及协调工作,确保周计划的完成.5。2
39、.4 采用先进的计算机网络计划技术,合理安排工期,利用我总公司所具备的高科技优势,加强施工控制,可以提前工期.5.3进度计划保证措施5。3。1技术管理人员保证施工中充分发挥项目经理部领导班子的管理职能作用,配合强有力的专职施工管理人员,采取科学管理,持证上岗,责任落实,按计划部位统筹安排.5。3.2劳动力保证5。3。2。1 根据施工进度计划,主要劳动力的配置按阶段配置。根据不同阶段对工种人员的不同要求,进行分阶段配置,以满足关键线路控制点的要求和进度计划分项目标的要求,同时优化劳动力配置(包括工人技术等级、体能素质、思想素质等方面)。同时我单位将组织有实力的施工队伍进行本工程的建设,在节假日保
40、证工人正常工作,在春节时,组织工人回家,保证正常的工作和节假日工人的情绪稳定,以达到满足工程之需要为目的。5.3.2。2 本工程的施工人员有丰富的施工经验与技术,能解决施工中所遇到技术难题.施工中选择精干的施工队伍,加强劳动力科学管理,科学地组织施工。5.3。2.3 按照总的施工部署,提前做好队伍的选择、培训、教育、考核工作,合理使用劳动力,确保施工队伍的整体素质,操作者必须按作业指导书施工。配备足够的施工力量,确保工程进度。5。3.3工程材料保证材料供应部门根据工程总进度计划编制材料供应计划,提前备好工程所需各种材料。本公司料站能够提供充足的施工材料,保证工程的需要。5.3。4 施工机械保证
41、利用我们的优势,全面采用机械化施工,加快施工进度,减少劳动强度。本工程利用我公司现有和长期合作单位的专业施工机械进场施工,能满足大型工程施工要求。加强对工程机械的检修保养工作,保证机械设备无故障运转,提高施工设备的利用率和完好率。5。4加强计划管理强调在本工程各施工队伍之间的协调配合,共同完成任务.当工程进度受到客观因素影响时,应加强计划的跟踪修订工作,随着计划的修订,保证资源的供应,以确保总工期的实现. 根据总体计划要求,相应的管理部门应做好资源检验和过程检验及不合格产品控制等项工作,以防止造成因返工而影响进度,并应采取预防措施,以保证工程顺利进行。5。5劳动力计划根据施工进度计划合理安排劳
42、动力,作出详细劳动力计划:第六章 材料和机械计划及保证措施为了确保工期目标的实现,在保证工程质量达到设计标准和标书认定的规范、规程和验收标准的前提下,保证按计划储备质量合格的材料,备足运转状态良好的机械设备是实现工期目标的重要环节。我们根据本工程的施工特点和工艺要求,对材料和机械设备作出以下保证措施.6。1材料计划的保证措施 按施工进度计划周密安排各种材料需用时间,并做好材料计划表(材料计划表附后). 按材料计划提前将材料进入施工现场. 材料进场前,材料员应对供应商、厂家进行信誉度和质量方面的调查,选择质量高、信誉度好的商、厂家作材料供应商,提前到厂家取原材做实验,经甲方、监理认可后,试验合格
43、后方可签合订货。 凡进入现场的材料必须具有出厂试验合格证和材料试验单等技术资料,没有上述资料的材料一列不准进场。 加强材料的计划管理,保证施工现场有一定的储备量,以防止交通阻挡等特殊情况,因材料影响施工。 施工现场设立专职材料保管员,按施组中文明施工现场要求进行管理。 编制材料计划,及时控制材料进场时间,材料进场后,应进行标识,为施工提供前提条件,材料计划见下表: 中水工程主要材料设备计划编号名称规格材料单位数量备注1PE管D400聚乙烯米422PE管D315聚乙烯米1748。93PE管D200聚乙烯米564PE管D100聚乙烯米51。55蝶阀DN400个26蝶阀DN300个147闸阀DN20
44、0个88闸阀DN100个119全插三通DN400x300聚乙烯个110全插三通DN315x100聚乙烯个111全插三通DN315x200聚乙烯个412全盘三通DN200x200聚乙烯个413排气阀专用三通DN315x50聚乙烯个4带法兰盘14伸缩器DN400个215伸缩器DN300个1416伸缩器DN200个417伸缩器DN100个1018双盘短管DN200根819双盘短管DN100根2720双盘弯头DN100x90.个721弯管底座DN100个422减缩管DN200x100个423消火栓DN100-2x65个424法兰DN400聚乙烯个425法兰DN300聚乙烯个2826法兰DN100聚乙烯个627盖堵DN400个228盖堵DN300个929盖堵DN2
