收藏 分销(赏)

煤矿巷修管理办法.doc

上传人:精**** 文档编号:3877928 上传时间:2024-07-23 格式:DOC 页数:11 大小:72.04KB
下载 相关 举报
煤矿巷修管理办法.doc_第1页
第1页 / 共11页
煤矿巷修管理办法.doc_第2页
第2页 / 共11页
煤矿巷修管理办法.doc_第3页
第3页 / 共11页
煤矿巷修管理办法.doc_第4页
第4页 / 共11页
煤矿巷修管理办法.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、顾北煤矿巷修工作管理办法(试行)第一章 总则一、为进一步规范巷修工作,使巷修工作上台阶,特制定本管理办法.二、巷修工作范围。待加固、整修的巷道及围岩,需喷注浆的防灭火工程,需标准化整治的巷道(包括卧底、调道、水沟、台阶等)。三、巷修目标1、保持各大系统的正常运转(出煤、出矸、打运)。2、完成一通三防的喷注浆防灭火、通风断面治理等安全工程。3、整改隐患,杜绝由于巷道失修而造成的安全事故。4、整治质量标准化,维护矿井动态达标。四、巷修原则1、轻重缓急原则。先急后缓、保证重点,综合平衡。2、逢修必注原则.先注帮顶后注底板,推进锚注支护。 3、“修一固一” 原则。修一段,稳一段,减少巷道返修率。4、巷

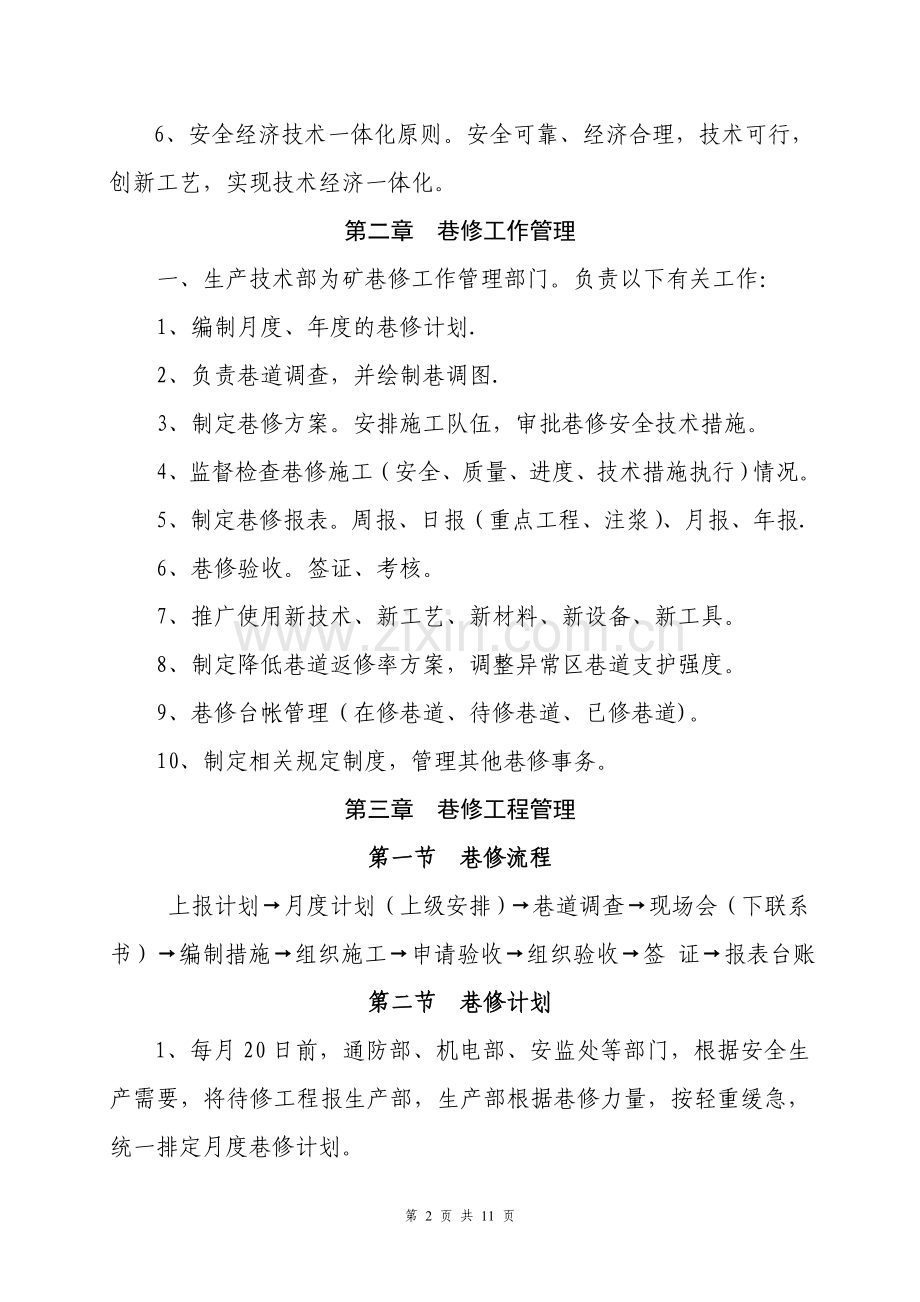

2、道损坏原因分析与修复效果检验的原则。分析巷道岩性、层位、地质构造、采动影响、空间关系等,采取针对性修复措施,并对修复效果进行检验,以期调整完善.5、“谁使用谁负责排查”的原则.巷道按照矿分片包管范围,责任单位负责排查,发现问题及时汇报,根据实际情况就近安排施工或另行安排处理.6、安全经济技术一体化原则。安全可靠、经济合理,技术可行,创新工艺,实现技术经济一体化。第二章 巷修工作管理一、生产技术部为矿巷修工作管理部门。负责以下有关工作:1、编制月度、年度的巷修计划.2、负责巷道调查,并绘制巷调图.3、制定巷修方案。安排施工队伍,审批巷修安全技术措施。4、监督检查巷修施工(安全、质量、进度、技术措

3、施执行)情况。5、制定巷修报表。周报、日报(重点工程、注浆)、月报、年报.6、巷修验收。签证、考核。7、推广使用新技术、新工艺、新材料、新设备、新工具。8、制定降低巷道返修率方案,调整异常区巷道支护强度。9、巷修台帐管理(在修巷道、待修巷道、已修巷道)。10、制定相关规定制度,管理其他巷修事务。第三章 巷修工程管理第一节 巷修流程上报计划月度计划(上级安排)巷道调查现场会(下联系书)编制措施组织施工申请验收组织验收签 证报表台账第二节 巷修计划1、每月20日前,通防部、机电部、安监处等部门,根据安全生产需要,将待修工程报生产部,生产部根据巷修力量,按轻重缓急,统一排定月度巷修计划。2、严格执行

4、月度计划。月度计划外的工程,原则上不安排施工,应急、抢险等工程经主要领导同意后,可临时安排队伍施工。3、巷修工程以修护队为主,分步巷修。根据月度巷修工程量大小,按照就近施工原则,生产部可安排采煤、开拓、掘进、安装、运输等队伍,就近施工相关的巷修工程。第三节 过程监督 1、生产部负责巷修过程的监督管理,督促措施要求在现场的落实。2、各相关部门根据业务范围,督促巷修工作满足本专业的需求。第四节 巷修验收1、生产技术部负责组织巷修工程验收.2、验收标准:依据工程施工设计及修改设计、规程措施,业务联系书、会议纪要以及安徽省煤矿安全质量标准化标准。3、竣工验收:工程竣工验收时,生产技术部组织相关业务部门

5、、施工队进行验收,施工单位编制竣工验收资料;需工程移交的,使用单位一并参加。4、月度验收:主要验收当月巷修工程量(断面、煤岩别、坡度、支护形式等)。施工单位于25日前提交验收申请,注明当月巷修工作量、巷修方式等,并附简图。5、隐蔽工程的鉴定及验收:施工过程中发生的冒顶、片帮以及注浆、混凝土浇筑等隐蔽工程,施工单位必须及时汇报生产技术部,由生产部组织相关单位进行现场鉴定,并根据施工方案做好原始记录,核实工程量,参与人员签名,作为原始凭证.工程量计算要有原始数据及计算过程,同时附平、剖、断面图,由参与鉴定的单位签字,按照隐蔽工程处理程序结算。6、注浆工程验收:巷道注浆及加固工程验收采用随机打眼(顶

6、部一个,左右帮各一个),眼深不小于2m,用窥视仪进行探测孔内成形情况(注浆前后对比)或注水试验,并保留原始记录;底板治理注浆验收,采用在底板随机打孔,孔深不小于2m,看成孔情况及底板2m以内是否有水。中空锚索注浆验收:每100根锚索选一根做拉拔性试验.7、防灭火及瓦斯治理工程验收:由一通三防部组织,相关部门参加,验收防灭火及瓦斯治理工程的喷注浆情况是否符合要求。8、施工过程中发生设计变更,必须由生产技术部提供设计变更联系书,施工单位严格按照变更联系书进行施工,生产技术部根据变更联系书及实际验收情况进行验收签认。第四章 巷修安全技术管理第一节 一般规定1、巷道巷修,要求一工程一措施,严禁无措施施

7、工.施工前,必须认真学习措施,熟悉工作地点、条件、工程质量、技术要求、安全注意事项等。2、施工地段必须通风良好。人员进入工作地点,必须检查安全情况,严格执行敲帮问顶制度,发现不安全因素及时处理。3、所有巷道修护工程必须执行由外向里逐棚、逐循环进尺的施工方法进行.严禁大拉大放和空顶、空帮作业.4、顶板压力大的地方撤、刷、架时,必须设专人监视变化,顶空地点必须用点锚、木垛、背板背实背牢,接顶有力。5、所有接头连接均要使用专用销,并用铁丝进行二次保护。6、刷扩修护、注浆等地点,必须前后设置醒目的警示标识.7、施工过程中,按照班清班结要求,对施工环境进行治理。8、所有巷修工程,执行中腰线管理。9、重点

8、工程、注浆工程执行日报表制度。10、需平行作业地点,皮带机的吊挂、信号及维护由设备使用单位负责;轨道运输巷道由修护队负责畅通. 第二节 巷道拆刷架管理1、刷架棚施工严格按照中腰线进行;无中腰线施工的特殊巷道,按照设计U型棚规格的大小进行。2、斜巷修护时,必须搭设好防矸石滚落的护身板,其护身板的安设要求必须在规程措施中明确规定。3、替换或撤除支架前,应先加固工作地点的支架。架设和撤除支架时,必须逐架进行,一架未完工前,不得中止作业。撤除支架的工作应连续进行,不连续施工的,每次工作结束前,必须接顶封帮,确保施工地点的安全。4、拆拉旧棚时,要将所有的障碍物清除干净后,方可进行拆棚;采用5吨及以上葫芦

9、拆拉支架时,严禁3人以上同时拽链,防止断链伤人;拆顶梁时,脚手架上及葫芦下方严禁站人,操作人员要与所拉棚梁及葫芦成30以上夹角的站位,严禁直面或平行作业;人工锯支架时,必须一次性全部锯断,严禁用葫芦拉断。5、修护锚喷巷道时,必须逐循环进行,严禁采取超过一个循环进尺以上的施工工序;且每一循环进尺不得超过2排锚杆间距,一个循环未支护完整不得进行下一循环施工.巷道卧底深度超过帮锚杆间距2/3以上时,必须及时补打锚杆。6、脚手架搭设要牢固可靠, 托梁要平直,大板厚度确保70mm 且铺设严密不具备条件的应用网片或其它材料铺设,两头用锚杆或钢钎压实栓牢,大板两头外露托梁控制在200mm400mm之间,人员

10、在上面施工时要系保险带(上梁时除外).7、在需过车的巷道内施工,需设置前后警戒,脚手架高度不得不低于2m(特殊地点过车时可临时拆除);在有皮带机的巷道内施工,需将皮带机上方的脚手架封实,不得将矸石直接落入皮带机,在皮带机里侧施工时,将钢筋网沿皮带机上方进行封闭,网片应高过皮带机连杆200mm。第三节 喷浆管理1、喷浆前保护好附近风水管线及通风设施,清除墙脚的岩渣,找掉浮石,并用压力水将巷帮、顶部冲刷一遍,将浮灰冲净。2、在距离施工作业点回风流侧10m处安装1道风水联动的覆盖全断面的净化喷雾,喷浆时保证正常使用。3、开启喷浆机前要进行开关按钮、管路连接、管路完好等进行检查,严禁使用炸裂破损的胶皮

11、高压管。4、水泥、混合料在喷浆机旁按比例人工搅拌三遍,不得在矿车内搅拌,做到搅拌均匀,干拌的料放置时间不得超过2h,做到随用随拌,上料均匀,速凝剂随喷随掺。5、喷射前调好风水比例,喷射中及时调整风水比例,保证喷射出的混凝土无干斑,无流淌,粘着力强,回弹率小。6、喷砼应每班洒水养护一次,连续养护时间不少于七天。7、喷浆结束后,要及时清理回弹料,做到班结班清.第四节 注浆管理办法1、注浆前,对各连接管路、阀门、设备等进行检查后用清水调定到规定的注浆压力.2、锚注管的安设及管路要连接牢固,注浆时人员不准站在锚注管对面,每次作业完毕或撤除枪头时应停机卸压,开启或停止作业前要确认到位。3、注浆顺序为先浅

12、孔后深孔;先底孔,再帮孔,最后注顶孔;斜巷由下而上逐排进行。4、注浆时要注意观察压力表的升压情况,及时调整泵的流量。当压力超过4MPa或压力突然升高时,要及时停机,查明原因,进行处理。5、注浆期间设专人观察巷道顶帮、孔口管等处的变化情况,严格控制注浆压力,防止因注浆压力过大而造成顶、帮大面积开裂和脱落.6、注浆期间,所有人员不得站在孔口管或阀门正对面。注浆阀要侧向操作,防止喷浆伤人。7、使用化学品充填材料、双液浆或水泥注浆施工时,作业人员必须佩带眼镜或防护面罩,包括喷浆作业人员枪手和监护人员,防止液体和回弹料伤人。8、巷道注浆及加固工程采用挂牌管理,每个注浆孔均设牌板,标明孔号、注浆压力、注浆

13、量,并建立施工台帐.注浆压力必须达到设计压力并稳压3分钟。第五节 卧底调道管理办法1、施工期间运输巷道卧底深度大于300mm时,采取分层施工,每次卧底深度不大于300mm,轨枕下方不准挖卧,分层施工的间距要保持在30m以上,每段集中落道,防止坡度过大所带来安全隐患;非运输巷道可全断面一次卧底。2、采用矿车出矸时,需将矿车掩稳;推车时要注意前方并发出信号,凡矿车出巷道口时,其前方应安排人员警戒,坡度小于7时推车,两车保持15米以上距离,超过7时严禁人工推车.3、采用皮带机出矸时,人员要与皮带保持一定的距离,严禁大于300mm以上的矸石上皮带;在无级绳巷道内施工时,人员不得站在轨道中间施工.4、卧

14、底施工前,需在卧底点前后30m用道木设置十字架,防止矿车误入施工地点.5、卧底后,需将轨道调平、调直,并将轨道下方垫实,保证轨道行车安全.第六节 水沟施工管理办法1、生产技术部根据现场实际情况及用途,确定其施工标准(水沟的位置、规格、砼强度、水沟底和上沿与腰线的距离、是否要盖板等),施工单位严格按标准组织施工。2、施工水沟前,联系地测部放施工地段巷道的腰线,并严格按照中腰线施工;并在挖水沟前,先设泵和临时管路排水,将水截住后按设计要求挖毛水沟。3、铺设水沟底的厚度为100mm,砼强度C15,一次性铺底长度不能低于50m(巷道拐弯或因其它施工:如改棚后补打水沟,开拓巷道掘砌水沟除外),铺设砼水沟

15、底时严禁有水。4、立模必须拉线作业,一次性拉线长度不小于50m。模板必须平直、不变形,模板须支设在硬底上,两侧须用木板或钢筋进行支设,保证模板稳固。5、新掘砌的水沟立模后混凝土壁厚不得小于100mm;重修的水沟靠巷帮侧需全部挖尽并保证混凝土壁厚不得小于100mm,砼强度C20。6、浇注砼时,必须将砼捣密实,并用抹刀抹面,保证表面光滑;水沟砼浇筑完12小时内,须及时洒水养护,每4小时洒水一次,养护时间不得少于2天。7、拆模时不得损坏水沟砼,若发现蜂窝、麻面现象须及时处理,确保水沟质量。第五章 巷修机械化1、大力提高巷修机械化程度,提高巷修工作效率。2、做好巷修机械化的技术储备工作,加强对巷修机械

16、化的借鉴工作,对适合本矿的新技术、新工艺进行试用,并适时推广.3、加大巷修人员巷修机械化的培训力度,做好巷修机械化人员的储备。4、在合适的地点,卧底采用综掘机、挖掘装载机或耙矸机+矿车(皮带机)。5、计划购进大功率注浆机。机修中心负责注浆机的检修质量.6、积极推广使用风动机具,改进风动搅拌桶,引进风动截锚杆(索)机。7、进一步推行技术革新,发展装卸料及卸棚机械化,改进帮部锚索施工工艺。第六章 责任追究1、无措施施工的,对相关责任人按矿规定处理。2、不按措施规定的中腰线施工的,对当班班长按“三违论处,单位罚款2000元。3、喷、注浆前对管线及通风设施无保护的,对带班、跟班人员罚款500元,单位罚

17、款2000元。4、水沟施工前不按规定截水的,对单位罚款2000元;不按措施要求铺底或铺底厚度不够的,重新反工,并对单位罚款5000元.5、施工工程未达到验收标准申请验收的,单位罚款2000元,单位负责人罚款500元;施工不合要求且需返工的,返工的工作量不予签证,并对单位罚款2000元;施工不合要求且无法返工的,单位罚款5000元,单位负责人罚款1000元,班长罚款500元。6、职能部门和基层单位未按要求对巷修工作进行配合的,给予单位罚款2000元,单位负责人罚款500元。7、生产技术部未落实相关巷修工作职责的,对相关人员进行问责。对上述问题造成严重后果的,由矿对相关责任人进行问责处理。第 11 页 共 11 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 行业资料 > 矿业工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
