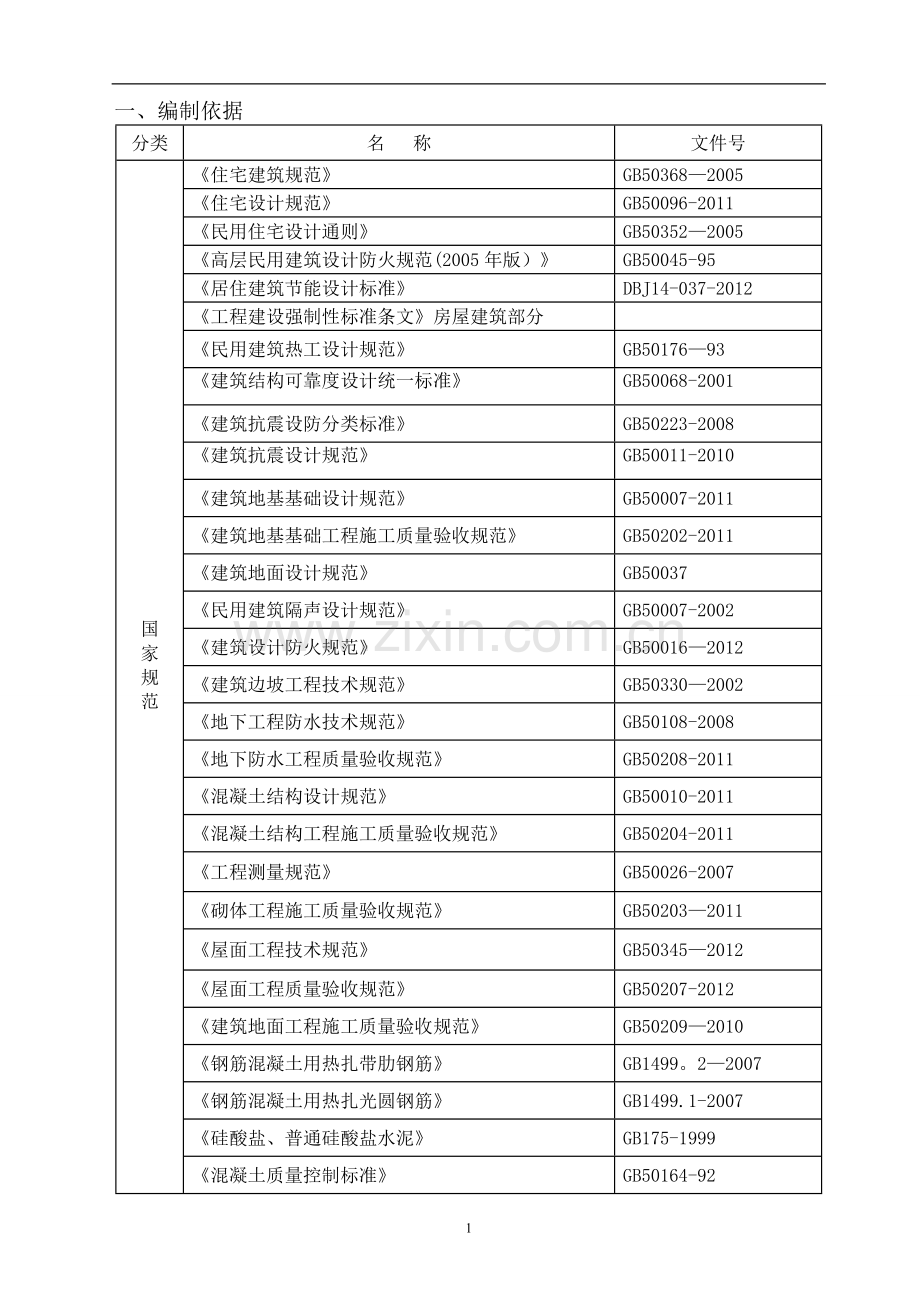

1、项目二标段(地下车库人防工程)施工方案施工单位:集团有限公司编制日期:2014年12月8日 26一、编制依据分类名 称文件号国家规范住宅建筑规范GB503682005住宅设计规范 GB50096-2011民用住宅设计通则GB503522005高层民用建筑设计防火规范(2005年版) GB50045-95居住建筑节能设计标准DBJ14-037-2012工程建设强制性标准条文房屋建筑部分民用建筑热工设计规范GB5017693建筑结构可靠度设计统一标准GB50068-2001建筑抗震设防分类标准GB50223-2008建筑抗震设计规范GB50011-2010建筑地基基础设计规范GB50007-201
2、1建筑地基基础工程施工质量验收规范GB50202-2011建筑地面设计规范GB50037民用建筑隔声设计规范GB50007-2002建筑设计防火规范GB500162012建筑边坡工程技术规范GB503302002地下工程防水技术规范GB50108-2008地下防水工程质量验收规范GB50208-2011混凝土结构设计规范GB50010-2011混凝土结构工程施工质量验收规范GB50204-2011工程测量规范GB50026-2007砌体工程施工质量验收规范GB502032011屋面工程技术规范 GB503452012屋面工程质量验收规范GB50207-2012建筑地面工程施工质量验收规范GB5
3、02092010钢筋混凝土用热扎带肋钢筋GB1499。22007钢筋混凝土用热扎光圆钢筋GB1499.1-2007硅酸盐、普通硅酸盐水泥GB175-1999混凝土质量控制标准GB50164-92建筑工程施工质量验收统一标准GB503002011砌体结构设计规范GB50003-2011防空地下室建筑构造07FJ02人民防空地下室设计规范GB50038-2005给水排水管道工程施工及验收规范GB502682008建筑给水排水及采暖施工质量验收规范GB502422002通风与空调工程施工质量验收规范GB502432002火灾自动报警系统施工及验收规范GB501662007建筑与建筑群综合布线系统工程
4、验收规范GB/T503122000电气装置安装工程施工及验收规范GB5025450257-96建筑电气工程施工质量验收规范GB506102010行业规范高层建筑混凝土结构技术规程 JGJ32010钢筋机械连接通用技术规程JGJ 18-2012建筑基坑支护技术规程JGJ120-2013建筑地基处理技术规范JGJ79-2002建筑变形测量规范JGJ/T8-97建筑工程冬期施工规程JGJ104-97汽车库建筑设计规范JGJ10098城市道路和建筑物无障碍设计规范JGJ50-2001建筑工程饰面砖粘接强度检验标准JGJ110-2000回弹法检测混凝土抗压强度技术规范JGJ/T23-2001混凝土泵送施
5、工技术规程JGJ/T102011建筑施工安全检查标准JGJ59-2011普通混凝土配合比设计规程JGJ552000砌筑砂浆配合比设计规程JGJ982000排水管道维护安全技术规程CJJ6-85施工现场临时用电安全技术规范JGJ462012二、工程概况1、建筑概况项目二标段,位工程位于高新区,建筑设计有限公司设计;该工程包含7、8、9#住宅楼、物业中心及地下车库工程,总建筑面积约:97367。94。其中:7#楼建筑面积22290.9,地下三层,地上33层;8楼建筑面积27242。22,地下三层,地上33层;9楼建筑面积27034.94,地下三层,地上33层;地下车库建筑面积18552.87。地下
6、两层;物业中心建筑面积2247。01,地上三层。该工程设计标高0。00相当于绝对标高40。45m,设计室内外高差0.45m,现自然地坪标高38.5m左右,相对标高2。0m左右。该工程地下二层车库为人防工程,平时为汽车库,该工程为甲类人防工程,车库防核武器6B级,局部5级,防化等级丙类,战时为物资库及二等人员掩蔽所,平时为汽车库及设备用房,人防结构位于地下二层,层高4.00m,框架结构.7#、8及9住宅楼工程地下三层为人防工程。2、结构概况该人防工程采用筏板基础;外墙及底板、顶板采用防水密实混凝土,抗渗等级P8,构造柱、过梁、压顶梁、过梁、栏板等,除特别注明外均采用C20。基础垫层采用150厚C
7、15素混凝土垫层。人防地下车库为框架结构,混凝土构件截面厚度:外墙300mm、防护单元隔墙250mm、临空墙250mm、密闭门门框墙250mm、防护密闭门门框墙300mm;底板厚度为600mm,板面标高为10。25m;车库地下二层顶板厚度为550mm,住宅楼地下三层顶板厚度为200mm,板顶标高为6。25m。主梁截面尺寸为600550mm,肋梁截面尺寸为150550mm,混凝土强度等级为C35.3、人防工程施工要求1)顶、底板及墙体内拉结筋均为梅花形布置,拉结筋应拉住最外层受力钢筋,顶、底板内令设足够数量的钢筋马镫以对上层钢筋网提供可靠支撑。2)顶板、墙上设备管线孔洞应预埋、预留,不得后凿;当
8、洞口尺寸小于等于250mm时,钢筋绕过预留洞,不得截断;当洞口尺寸大于250mm时,洞口范围钢筋截断,在洞口四周按设计要求附加加强筋.3)防护密闭门前顶板内应预埋吊钩,以便门扇安装;设备管线吊架、后砌墙墙体拉结筋处应预埋铁件,尽量避免应用膨胀螺栓对顶板的消弱。三、施工方案1、土方开挖土方开挖采用机械挖土、人工配合方式进行。开挖过程中,随时注意监测、检查开挖标高,在机械挖土至设计标高以上300mm后,停止机械挖土,改为人工清槽,以避免对基底土造成扰动。待人工清槽完成后,及时通知甲方、监理、勘探、设计、质量监督站、人防监督站等有关部门进行验槽,核对基坑的位置、平面尺寸、坑底标高、坑底土质和地下水等
9、情况。验收合格后,及时进行后续工程施工,避免晾槽。2、钢筋工程1)施工准备 组织技术人员及工长、班组长熟悉图纸及人防图集,了解钢筋工程的人防特殊要求,做好钢筋翻样工作并提出用量计划。 组织班组人员熟悉图纸和料表。将钢筋工程的人防特殊要求、特殊做法向班组人员作技术交底。 搭设钢筋加工棚,安装机械设备(如卷扬机、切断机、弯曲机、电焊机、切割机),并进行维修、保养、就位、调试,搭设好钢筋操作平台,确保正常工作。2)钢筋连接与接头试验(1)工艺选择: 人防地下结构钢筋主要采用级钢,为保证钢筋的连接质量,项目部决定所有直径16、25的级钢筋,水平向、竖直向的接头,均采用直螺纹连接;绑扎搭接接长仅用于直径
10、16的级钢筋的接长。(2)试验:直螺纹接头、电渣焊接头在施工前由厂家提供原材合格证及检验报告。各种规格型号的直螺纹接头,以500个为一个验收批,不足500个按500个计;电渣压力焊接头,以300个为一个验收批,不足300个按300个计。每种接头的每一个验收批均从工程结构中随机截取3个试件(试件长度600mm)送指定试验单位检验,当3个试件中有一个不合格时,应再取6个试件进行复检,复检中如仍有1个试件不符合要求,则该验收批评定为不合格.3)钢筋材质要求本人防工程结构所用钢筋,其材质要求应符合如下几条规定:a.钢筋进场应有出厂合格证和试验报告单,钢筋表面及每捆钢筋均应有标识,外观检查合格,现场抽样
11、进行力学性能试验合格。b。 钢筋抗拉强度实测值与屈服强度实测值不应小于1.25,钢筋屈服强度实测值与钢筋强度标准值的比值不应大于1.3.如有一项试验结果不符合要求,则从同一批中另取双倍数量的试样重作各项试验,如仍有一个试样不合格,则该批钢筋为不合格品,进行退场处理并办理退场手续。4)钢筋绑扎 人防底板钢筋绑扎 a。 底板钢筋绑扎工艺流程:进场钢筋检验钢筋配料钢筋调直、除锈、下料钢筋直螺纹加工钢筋弯曲成型墙柱地梁及承台放线验线弹钢筋位置线摆放并直螺纹连接长向底板下铁钢筋及同向承台下铁摆放并直螺纹连接短向地梁下铁、摆放并直螺纹连接、绑扎短向底板下铁及同向承台下铁安放下铁垫块摆放并直螺纹连接长向地梁
12、下铁预放基础内墙柱定位筋穿地梁箍筋与下铁临时固定穿地梁上铁并直螺纹连接吊正临时支撑绑扎地梁骨架安放马凳穿底板及承台上铁双向筋并螺纹连接绑扎上铁双向钢筋网片框架柱、剪力墙插筋绑扎框架柱、剪力墙定位筋检查校正固定插筋位置自检、互检报监理、甲方、人防监督站验收。b。 底板及承台马镫筋设置:底板及承台上层钢筋网片的钢筋直径较大,网格间距较小,故采取设置通长钢筋马镫的措施来稳定上排钢筋网片的位置及保证双层钢筋网片之间的距离。马镫统一利用25钢筋制作,焊制成“工”字形支架,在同一厚度板块或同一厚度承台内沿纵向通长布置,横向间距为1。0m。马镫要绑在下排钢筋上,不得与垫层直接接触. 人防墙(柱)钢筋绑扎a。
13、 工艺流程:进场钢筋检验钢筋配料钢筋调直、除锈钢筋闪光焊加工钢筋切断钢筋弯曲成型立钢筋皮数杆柱及暗柱钢筋螺纹连接、压力焊接、绑扎立竖向梯形筋墙竖筋螺纹连接、压力焊接或绑扎搭接水平钢筋螺纹连接、绑扎搭接墙顶暗梁钢筋绑扎拉结筋绑扎洞口加强筋校正绑扎砼保护层垫块绑扎水平梯形筋和柱筋定位卡具自检报验 b. 按照底板上位置线安放框架柱和剪力墙插筋,插筋与底板下层网片绑扎固定,所有墙柱插筋在基面以下均需设定位水平筋及封闭箍筋,c。 剪力墙钢筋绑扎时,用竖向梯形钢筋(每道墙不少于两道),水平梯形筋和砼垫块控制钢筋的位置及保护层厚度的准确.墙竖向梯子筋间距2000mm。见下图所示:d. 墙柱钢筋绑扎完成后,应
14、重点核对人防门口尺寸是否正确,并按设计、人防要求绑扎门口四角加强筋和墙身拉钩钢筋。人防墙体开洞处,除按设计要求绑扎加强筋或加强暗梁外,尚需在两侧水平筋截断处增加型钢筋套进行封闭,型钢筋套与原水平筋搭接焊连接. 人防地下室顶板钢筋绑扎a. 本人防工程顶板为BDF箱空心楼盖; b。 顶板下铁网片、同向板内暗梁钢筋绑扎好后,摆放BDF箱的钢筋支架和顶板上层筋的马镫筋.BDF箱的钢筋支架采用16钢筋制作,支架的摆放方向与填充管的长度方向垂直,一个长度内摆放两道支架,支架立筋间距不大于600,支架水平钢筋通长设置,具体做法见下图“BDF箱支架图”。顶板上层筋的马镫筋采用18钢筋制作,立筋间距不大于105
15、0,水平筋通长设置。 c. BDF箱必须按设计间距摆放,不得多放或遗漏,以免减小人防板的折算厚度或增加板的自重荷载。d. 顶板上铁网片绑扎完毕后要按设计间距绑扎板的拉钩钢筋。同时要预埋上层人防门的门槛插筋及角部加强钢筋。3、模板工程 1)模板工程施工准备 熟悉图纸、制定模板配制和节点做法;编写安全、技术交底,召开技术交底会,明确工艺做法和质量标准;提供各部位的材料计划,安排进场时间,及时配制模板.做好各方面的安全防护设施。 模板采用15mm厚专用模板覆膜清水模板。主要辅助材料:50804000木方、483。5钢管、活动顶撑、14止水螺杆、14/12普通螺杆、“3”型扣件,10厚自粘海绵条,水质
16、脱模剂。2)主要施工方法: 承台侧模、外墙及其下部地梁吊模a. 承台侧模、外墙及其下部地梁吊模均采用15mm厚胶合板,水平龙骨采用50100木方,间距不大于200,竖向水平龙骨采用48钢管,间距不大于600.模板之间接缝处粘贴海绵密封条避免漏浆.b。 承台侧模加固时,下部采用钢筋支撑,侧面设两道钢管斜撑,顶面用钢管锁口对拉,沿高度方向设两道12对拉螺栓,水平间距不大于600.c。 外墙及地梁吊模采用14对拉螺栓及钢管斜撑加固。对拉螺栓在其长度的中间位置焊接钢板止水片50503厚。外墙施工缝上部的模板采用螺栓对拉与钢管斜撑、水平对撑加固. 墙体模板 a。 工艺流程 做好各项准备工作按放样图,先角
17、部后墙体、先外墙后内墙、先横墙后纵墙安装模板至指定位置,穿对拉螺杆,用钢管斜撑简单固定模板将对拉螺杆拧紧,在模板底、中、上设三道斜撑,将模板根部定位、立面调垂直在模板上口拉水平通线,调整上口平直再次检查模板位置和对拉螺杆松紧清理现场、挂上线坠、备好大钢尺、拉上通线,报验。b. 人防地下室内墙模板采用15厚胶合板,竖向龙骨使用5080木方,间距不大于200,水平龙骨采用48钢管,间距不大于600,模板之间接缝处粘贴海绵密封条避免漏浆.沿墙体高度方向,每两道水平龙骨加一道钢管斜撑.c. 内外墙均用14对拉螺栓,外墙及人防密闭区的内外隔墙,所用螺栓均在中间焊50503密闭钢板.内墙用螺栓除人防密闭区
18、外,均穿硬质塑料套管以便重复使用,其间距水平竖向均不大于600;内外墙对拉螺栓要求加“3”型扣件并用双螺母拧紧。模板下口用水泥砂浆抹找平层,宽度6080,粘10厚自粘海绵条,以防止模板下口跑浆。d。 墙体模板封模前根据图纸检查洞口尺寸、位置、墙筋保护层及水电、通风预埋。墙体根部设置清扫口,确保施工缝处干净。 柱模板 a. 柱模板使用15厚胶合板, 5080的木方背楞,间距200;柱箍采用48钢管进行锁固,间距500;在柱模根部贴20宽20厚自粘海绵条防止跑浆.b. 框架柱采用14对拉螺栓及钢管斜撑加固。对拉螺栓穿过16硬质塑料套管以便重复使用。对拉螺栓水平间距为800,竖向间距为500。加固时
19、,水平钢管要用扣件互锁形成柱模加固箍,再立竖向钢管夹住对拉螺杆,垫好“3型扣件后上双螺帽拧紧。 梁、板模板a. 梁板模板采用15厚胶合板,扣件式钢管满堂支撑架;架子立杆下垫30030018模板或50厚跳板,上部安置可调托座(托木龙骨),立杆纵横向间距均不大于800.模板小龙骨用50l00木方,间距200,外背双钢管,间距800;为保证支撑有足够的稳定性,在立杆之间纵横方向均设置水平拉结杆,拉结杆的步高不大于1。8m,第一步距地200300。b. 梁板跨度大于4.0米时均按跨度的2起拱。悬挑构件跨度大于4。0米时按3起拱,且起拱高度不小于20mm。c。 顶板模板施工时,先弹好50cm线以便准确控
20、制板面标高;板接缝处贴胶带纸;支模时必须防止模板钉得不牢、钉点间距过大、翘曲等问题。所有模板都铺完,检验标高、平整度、缝隙、梁侧压帮都合格后再钉钉子固定,以免返工.3)模板的拆除 本人防工程的墙、柱模、梁侧模在砼达到1.2Mpa后方可松动对拉螺杆,拆除模板。正常情况下,在保证砼表面及棱角不因拆模而受损时即可拆模。拆模需填写拆模申请,报项目总工批准后方可进行。 本人防工程的梁、板底模拆除砼强度要求见下表:结构类型结构跨度(m)按设计的砼强度标准值的百分率计()板2502,8758100梁87581004、混凝土工程1)施工准备 钢筋及模板自检后,经监理验收合格;人防部分经人防监督站验收合格。 联
21、系好混凝土搅拌站,所需机械设备已经进场.确定砼浇注方案和泵管布置方案。 对操作人员进行技术交底,明确工艺要求和质量标准。 砼接头部位清除砼软弱层及杂物以加强砼粘接。在浇筑前将所有机械设备进行试运转,确保浇筑顺利。 预备足够量的毡布和塑料薄膜,供覆盖养护使用.2)砼施工要点: 砼强度必须符合设计要求。根据搅拌站至现场距离及浇筑速度正确确定砼的初凝时间及坍落度要求并通知搅拌站。 柱、墙、梁板砼浇筑a.墙、柱砼浇筑前底部要浇水润湿,用50mmm厚与砼配合比相同的无石子砂浆接浆,与砼浇筑同步进行,不准一次性铺完或不铺设.b。 墙、柱砼浇筑时,用标识杆控制分层高度(500mm),手把灯照明。浇筑砼应连续
22、进行,如必须间歇,间歇时间应缩短,且必须在前层砼初凝之前,将次层砼浇筑完毕。浇筑到门、窗洞口处时,注意门、窗洞两边均匀下料,以保证门洞模板不被挤偏。c。 梁、板砼浇筑方向应顺着次梁方向或与填充管轴线垂直方向推进;浇筑空心板时,一次下料厚度保证控制在BDF箱底.待第一次下料的砼振捣密实并充分沉实后,初凝前,再进行第二次下料浇筑,以避免BDF箱上浮.布料时不能集中一处布料,距离控制在23m之内,以便于铺摊、振捣,防止损坏钢筋骨架.标高控制:用水准仪抄平,用红胶带或红油漆在墙柱钢筋上做标记,拉线控制,刮杠找平标高。楼板混凝土要求随铺随振随压,并在浇筑完毕后,再做两次搓毛压实,最后一遍压实在混凝土终凝
23、前完成,保证楼板混凝土不产生裂缝。墙柱处的砼表面要刮毛以保证与上层墙柱砼结合紧密.d。 梁板与墙柱的节点核心区按墙柱砼浇筑,其在梁板内的浇筑区域为:墙柱边以外600且不小于梁高范围内。砼浇筑前,应先用双层钢丝网将节点核心区与外围隔开,以保证核心区高强度等级砼的浇筑范围符合要求.e。 混凝土振捣时,振捣捧插点要均匀排列,可采用“行列式”或“梅花式”移动,间距为振捣棒有效作用半径的1.5倍(400500mm),每一插点振捣时间应视混合物表面呈水平、有浮浆、不再下沉、不再出现气泡为准,一般为2030秒,以保证混凝土的浇筑质量.f。 砼养护采用覆盖薄膜养护:外墙砼可采用不拆除模板进行养护7天,内墙、柱
24、及梁板砼采用不拆除模板进行养护7d。5、砌筑工程1)地下人防中的砌筑分项工程施工前,必须由人防监督站对混凝土结构进行质量验收,合格后方可进行砌筑施工。2)砌体墙与混凝土结构墙柱相接处,须沿墙高每500设置26通长拉结钢筋。3)砌筑过程中应做到“三吊五靠”,保证砌体的垂直度、平整度符合施工规范要求。6、 防水工程1)防水设计: 人防地下车库防水等级为级,采用型SBS改性沥青防水材料。底板、承台、地梁及外墙混凝土内掺加复合膨胀剂,混凝土抗渗等级为P8,顶板为P8;外墙水平施工缝处采用钢板止水带。2)材料要求: 防水砼的原材料、外加剂、强度及抗渗等级必须符合设计要求,防水结构的施工缝部位所采用的止水
25、条、止水带必须有产品合格证及检验报告。选用的防水材料型SBS改性沥青防水材料必须有出厂合格证及检验报告,并按正确的配比进行配料施工.施工要求:3)在施工有抗渗要求的混凝土结构时,必须按设计或施工方案要求,做好防渗、止水措施,少留或不留施工缝;抗渗砼要认真振捣密实并及时进行足够时间的养护(详见地下结构施工方案).4)钢板止水带安装位置必须准确。钢板止水带焊接接头处焊缝必须严密平整,转角处呈圆弧形,埋入处的混凝土必须振捣密实。5)型SBS改性沥青防水材料的施工必须由专业人员持证上岗操作。作业要前先熟悉施工方案,并做好图纸、技术、质量交底后方可施工。防水施工要先做局部样板墙,经建设、监理单位验收合格
26、后,再进行大面积施工。防水层施工前必须对基层进行处理,保证基层表面平整洁净,阴阳角处做成圆弧形或钝角。涂刷防水层时要做到涂层均匀、无漏涂。7、孔口防护工程1)本人防工程人防门窗包括密闭门、防护密闭门、防爆波活门及密闭观察窗。各种型号、规格的人防门窗必须要在结构施工时按照规范规定及标准图集要求进行预埋安装。2)本人防工程设计的战时封堵洞口要根据设计选用的封堵型式在结构施工时按人防图集进行预埋件安装施工;需预制的封堵构件可在后期制作并在竣工验收前完成、码放在指定位置。3)通风管道穿越人防密闭区分隔墙时,墙体上的预留洞口必须按人防图集要求预埋密闭角钢框;给排水管道穿越人防墙体时,必须预埋密闭套管,电
27、气管线穿越人防墙体时必须焊接密闭翼环。各种预埋件在安装前必须涂刷防锈漆。8、门框墙施工及门窗安装1)门框墙的钢筋绑扎必须符合设计要求,门窗框安装要位置准确、固定牢靠。人防门框墙及上档墙钢筋绑扎完毕方可安装人防门窗框;安装作业须由专业人员或生产厂家进行。安装前需对所在轴线位置、所用人防门窗规格型号、门窗洞留设及钢筋位置偏差进行核对,在进行安装时,必须保证门窗框的平整度、垂直度符合规范要求,安装所用焊条的牌号、性能要符合设计要求,安装过程中不得随意烧焊墙体钢筋。2)人防门处的吊钩必须按人防图集要求的材料、规格、尺寸预先制作、埋设。吊钩在埋设时必须钩住顶板的上层钢筋并按要求长度伸出板底面。3)在人防
28、结构主体验收合格后方可进行门窗扇的安装。进场的各种规格型号的人防门窗必须符合设计要求并有出厂合格证或试验报告。4)门窗扇安装要保证上下铰页受力均匀,门扇与门框贴合严密,门扇关闭后密封条压缩量均匀,严密不漏气,密封条接头粘接牢固平整.5)对于防爆波悬摆活门,其规格、型号、性能必须符合设计要求和施工规范规定,安装必须牢固,开启方向、位置、标高必须符合设计要求;悬板关闭与底座胶垫贴合严密、悬板能自动开启到限位座。9、进、出工程管线的防护密闭1)给排水管、通气管、热水管的预埋管段的防水翼环和在其内墙侧设置的抗爆闸阀的制作与安装必须符合设计要求和施工规范的规定。2)按图纸要求正确预留防爆清扫口,防爆清扫
29、口的制作与安装必须符合设计要求和施工规范规定.3)防爆电缆井结构施工前要预先将电缆进出工程的预埋管按人防要求制作好,管径及密闭翼环的规格必须符合人防图集的要求.预埋管安装时要焊接钢筋支架将其支撑固定,防止浇筑混凝土时发生位移。预埋管和电缆进线安装要符合设计要求和施工规范规定.四、主要施工管理及保证措施(一)保证工期措施1、组织措施组织强有力的项目总承包班子,把本工程作为公司所承包工程中的重中之重,配齐各专业有经验的项目管理人员,加强对项目的协调管理.建立以生产经理为主的工期保证体系,编制周密的施工综合进度计划和季度、月度生产计划,均衡组织安排,每天安排两班以上作业,严格执行生产计划.月度生产计
30、划要保证完成季度生产计划,季度生产计划要保证完成综合进度计划;同时要求责任工程师根据月度生产计划的要求,制定分项工程的旬作业计划、周作业计划以及日工作计划,做到环环相扣,确保工期目标的实现。将立足于总承包的地位,以合约为控制手段,以总控计划为准绳,发挥综合协调管理的优势,确保各项目标的实现。对每一个分包项目,指派专人负责与分包单位之间的配合,及时通报整体施工安排,及时协调施工中与其他单位的配合,监督其质量、进度和现场文明施工,建立通畅的管理渠道.签定风险承包责任状,以工期、质量为主要考核项目,上至总包各部门,下至各施工班组,层层签定、落实,有奖有罚,调动各方面的积极性,组织开展以优质、高速施工
31、为目的的劳动竞赛。定期召开由总包组织,各劳务分包及各专业分包参加的生产例会,及时解决施中出现的进度、质量、文明施工等问题,为下一步生产工作提前做好准备;检查落实当天计划、完成情况、未完成计划原因,协调各生产要素,及时解决各种生产障碍。针对现场存在的问题,提出有预见的措施,提前排除,以保证工程顺利进行。加强施工材料、大型施工机械的组织调配,保证材料设备按时进场.根据施工进度的总体计划,制定材料采购和供应计划,及时组织各种材料及半成品的加工订货,保证施工的需要。进度管理:除日常计划、统计、协调外,每月召开生产调度会,协调各专业之间的关系,落实施工准备,创造施工条件,及时排除影响生产的障碍.选择具有
32、丰富施工经验的、管理能力强的整建制劳务施工队伍,根据施工总进度计划的安排,在工序科学合理的基础上,将进度计划落实到作业班组。将各分包施工项目的开始时间(包括需要提前完成的设备订购和加工)、阶段完成时间、与相关专业配合接口时间、完成及验收时间制定详细的进度计划,控制各分包单位按指定的时间进场、进料,并定时召开分包项目工程例会,根据实际工程进度及时调整分项工程进度计划,保证分包项目的施工处于整体计划调控之中。将充分尊重监理单位的意见,并与监理人员一道为本工程做出各自的贡献。将定期向业主及监理呈报工程进度简报和施工部署安排,及时沟通与各协作单位的工作关系,积极配合业主和设计单位的工作,对业主和设计单
33、位发生的问题积极出主意想办法,克服外部条件不足对工期的影响.建立成品保护管理程序,并逐级落实,避免返工造成工期的延误。2、技术措施合理划分施工区域,组织流水施工:根据本工程的整体设计布局,在充分考虑现场可利用场地的前提下,按照工程量大体均衡、方便组织流水作业的原则,将本工程划分为二个区域,每个区域自成体系,同时在每个区域内再单独组织流水施工,合理压缩结构工期,平行推进工程施工,保障整体进度(筏板基础不作施工缝).3、采用机械设备,提高施工效率结构施工阶段,将在现场设置一台混凝土输送泵,同时在高峰施工阶段采取利用汽车泵配合进行混凝土的浇注施工,以确保工作面不闲置;现场设置三台专用塔吊,以解决垂直
34、运输紧张的问题,从最大限度上提高工作效率。4、采用先进的施工技术楼板模板采用15mm厚胶合板,装拆快捷,工效高,同时可减少混凝土抹灰量,加快速度;直径16的钢筋采用直螺纹连接,提高工效;本工程还将在全过程推广企业的计算机应用和管理技术:如计划管理软件、经营管理软件、文档管理软件、工程资料管理软件等,可在网络计划编制、计划统计、劳动力管理、工程质量管理和文档资料等方面广泛地加以应用。编制有针对性的施工组织设计、施工方案和技术交底。“方案先行,样板引路”是公司施工管理的特色,本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,做到生动、形象,从而实现在管理层和操作层对施工工艺、质量
35、标准的熟悉和掌握,使工程施工有条不紊并按期保质地完成.根据不同阶段加强现场平面布置管理。将根据地下、地上结构、装修等不同阶段的特点和需求设计现场平面布置图,平面图涉及现场循环道路的布置、各阶段大型机械的布置、各阶段材料堆场等方面的布置。通过季节施工保证,做到雨季有措施、冬季不停工,提前插入粗装修一系列技术措施,加快施工进度,以达到按期竣工交付使用。对涉及混凝土结构安全的重要部位应进行结构实体检验,其内容包括混凝土强度、钢筋保护层厚度,必要时可检验其它项目。(二)保证质量措施1、质量保证措施要求每一道工序、每一个部位都必须是上道工序为下道工序提供精品,把质量责任分解到各个岗位、各个环节、各个工种
36、,做到凡事有章可循,凡事有据可查,凡事有人负责,凡事有人监督,通过全方位、全过程的质量动态管理来保证实实在在的高质量。质量预控 首先,将针对工程特点,组织有关人员进行质量意识教育,同时制定经济有效的施工技术方案,并贯彻到各级管理人员及施工操作人员中去,确保质量目标的实现。 过程控制(1)实行三检制 a.自检:每一分项工程施工完成后,施工班组进行自检. b.互检:经自检合格的分项工程,由工长、质检员、班组长,组织各工序的施工班组进行互检,对所发现问题及时解决。 c.交接检:上下工序班组通过互检认为符合质量验收标准要求后,双方填写交接检记录,方可进行下一工序施工。 (2)加强对分承包方分项工程质量
37、验收的控制力度。 (3)建立质量例会制度2、组织措施项目经理质量职责 a.组织制定并实施本项目方针目标管理,贯彻执行国家质量标准、施工规范、公司质量保证体系,督促项目质量管理的各项制度、措施的实施,对工程质量负直接的领导责任。b。组织有关人员对施工过程的质量检查,主持不合格品质量事故的分析和处置会议,督促有关人员制定不合格品的纠正措施、质量通病、质量隐患的预防措施.c.定期主持对职工进行质量意识教育,支持施工队伍间劳动竞赛活动和质检人员工作,支持工程的质量创优活动和QC小组活动,执行质量否决和质量奖罚制度。项目总工程师质量职责a。协助项目经理制定并实施本项目方针目标管理,贯彻执行国家质量标准,
38、公司质量保证体系,负责组织编制项目施工组织设计和质量计划严格按照施工图纸、施工规范、施工工艺标准及有关技术质量要求指导施工,并督促落实,对工程质量负有重要责任。b.负责制定项目质量管理的各项制度、措施,负责组织分部、重要分项工程的技术交底、施工方案的编制,对关键工序制定质量控制点、监控措施,并贯彻实施.c。负责对施工过程的质量进行控制、检查,认真做隐蔽工程,分部、分项工程质量的检查、验收、评定工作和设计变更的管理实施工作,组织收集整理完整的施工技术资料。d。严格执行过程的质量否决和质量奖罚制度,组织不合格品(项)和质量事故的调查分析和评审处置,贯彻执行纠正和预防措施.e。具体领导质量创优活动和
39、开展QC小组活动.生产经理质量职责a.协助项目经理制定本项目方针目标管理,贯彻执行国家质量标准、公司质量体系,严格按照施工图纸、施工规范、工艺标准、施工组织设计、质量计划、施工方案进行施工。b.贯彻落实项目质量管理的各项制度、措施,正确处理质量与工期的关系,严格执行质量否决和奖罚制度.负责对施工全过程的质量控制,认真组织隐蔽工程、分部分项工程质量的检查、验收、评定工作,并负责施工质量保证资料的真实、同步、正确。技术负责人质量职责a。在项目总工程师的领导下从事日常的技术管理工作与全面质量管理工作,参加施工组织设计、施工方案、季节性施工措施、科技推广计划的编制工作,并具体落实,参加图纸审核工作,提
40、出设计变更、合理化建议,开展科技进步活动、QC小组活动及双增双节活动。b。负责分部分项工程的技术复核,参加分部分项工程的验收工作,负责技术资料质量保证资料的收集与整理工作,做到与施工同步,符合建筑安装工程资料管理规程的要求。c。参加工程质量事故、质量通病的调查分析,参与制定并落实纠正和预防措施,在项目总工程师领导下解决工程施工的技术问题。质检员质量职责a。认真执行国家的工程质量验收标准,检查各分项工程的质量情况,严格要求按工作程序、施工规范施工工艺标准进行施工,控制不合格品的发生。b。在施工过程中实行动态质量管理,监督检查,发现不合格品(项)应立即作出标志和记录,通知项目技术负责人和有关部门进
41、行评审处置。c.对进场的原材料、成品、半成品进行检查,没有合格证、检验单、材质不明或外观有严重缺陷的材料决不能用在工程上.材料员质量职责a。负责贯彻执行国家和企业有关物资供应、管理的方针政策和法规,全面负责管理项目所需物资的计划供应运输、验收、保管和物资使用过程中的管理工作.b.强化现场物资管理,保障施工现场文明整洁。建立健全物资供应和管理的各项规章制度,完善“七帐、五表、四单、三记录”等基础内业资料.c。物资质量关,对进入现场的物资,按有关物资质量验收标准进行检验,负责向有关部门提供检验用样品、合格的材质证明及资料,记录好材质台帐.施工员质量职责a。按施工组织设计和项目质量计划组织施工,严格
42、按图纸、施工规范、工艺标准进行施工,严禁违章指挥、违章操作造成质量事故,严格按国家质量验收标准,组织有关人员对分部分项工程的预检、隐检、质量评定、验收工作。b.文明施工、定期检查评比工作,组织召开项目生产例会,对人力、物力、机械进行协调,同时组织总分包的交叉作业。c.应及时形成并提供符合规范及建筑安装工程资料管理规程的施工技术资料、质量保证资料。3、技术保证措施在施工中,为提高工程质量,我们将采取一系列先进的施工技术。采用流水施工技术结构施工中,将采用流水施工技术,使工人在大多数时间内在不同部位重复同样的工作,成为熟练工种,以此来提高工程质量。采用先进的模板体系在模板工程施工中,将采用先进的模
43、板体系,梁板柱均采用多层板来做面板;梁板支撑体系采用早拆体系,这样一方面保证模板平整不变形,同时也能够保证混凝土的外观质量,减少抹灰量。先进的钢筋连接方式在钢筋工程中,粗直径钢筋在工作面上采用滚压直螺纹连接。4、经济保证措施为保证工程质量,强化质量意识,控制分项工程施工质量,在施工中将建立质量奖惩制度.从经济上保证质量计划的实施.奖励:分承包方对进场物资的管理要认真执行相关质量管理制度,切实到位.对于工程质量满足项目施工质量计划书要求的,按总包与分承包方所定合同条款中的奖励额度给予奖励。处罚:对于有如下行为施工者将按有关规定给予处罚:分部分项质量达不到预定目标,工程质量低劣,造成不良影响者;分
44、承包方对总包单位、监理单位下达的整改通知书未及时整改者;使用不合格材料,对进场材料不及时进行复试即使用,对工程质量造成影响者;不严格执行三检制,操作过程失控者;成品保护措施不力,造成破坏者。5、合同保证措施定期组织项目全体管理人员对各项合同条款进行学习,以促进管理人员对合同条款的全面了解,加大合同执行力度、全面履行合同承包合同。6、采购物资质量保证进入施工现场的物资必须具有合格证明外,还应进行外观质量检验和抽样送检,物资部按规定办理入库验收手续,建立台帐。入库或现场堆放的物资均应按品种规格分类码放整齐,并对其进行标识,注明其品名、规格、型号、数量、产地、进货日期、是否经过检验及检验是否合格等。
45、以防止不合格品使用于工程上.(三):技术管理保证措施1、图纸、设计变更和洽商的管理 在接到正式施工图纸后,将尽快熟悉图纸,弄清设计意图、工程特点和施工中可能出现的关键问题,认真做好图纸的自审工作。 图纸会审的内容包括:设计是否符合施工技术装备和工程现场条件,是否能满足工期的要求,图纸各部位是否清楚明确,尺寸有无差错或遗漏。各专业图纸之间有无冲突、不妥、不便施工的部位。图纸会审过程中提出的问题及其解决办法和决定,由专人负责做好详细记录.2、工程技术资料的管理项目经理部将配备一名专职资料员,来按照天津市工程资料管理办法进行,技术资料的收集和整理.技术资料在收集整理过程中要完整、真实、准确、数据齐全
46、,无差错,记录及时,字迹清楚,并且与施工进度同步。项目总工程师负责技术资料的审核.3、试验管理 为检验施工质量是否达到有关规范要求.在施工中通常进行以下施工试验: 钢筋连接试验:试验按同品种、同规格、同接头型式、同一焊工划分,并从外观检查合格的成品中切取. 混凝土试验:包括混凝土坍落度的检查、混凝土标准试块的留置、防水混凝土抗渗试块的留置、冬期施工时同条件养护试块的留置。 砌筑用砂浆:按有关规定进行抗压强度和稠度试验。回填土:按有关规定进行干密度试验.试验员还应做好试验仪器、设备的管理和保养,并建立台帐,在仪器、设备上做出标识,对试验和送检项目做好台帐和记录。主要项目如下:水泥委托台帐;钢筋原材料委托台帐;钢筋焊接委托台帐;防水材料、砖、外加剂委托台帐;砂浆试块制作台帐;现场混凝土试块制作登记台帐;砂、石含水率测
