收藏 分销(赏)

广场砖施工方案.doc

上传人:w****g 文档编号:3875752 上传时间:2024-07-23 格式:DOC 页数:7 大小:28.54KB
下载 相关 举报
广场砖施工方案.doc_第1页
第1页 / 共7页
广场砖施工方案.doc_第2页
第2页 / 共7页
广场砖施工方案.doc_第3页
第3页 / 共7页
广场砖施工方案.doc_第4页
第4页 / 共7页
广场砖施工方案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

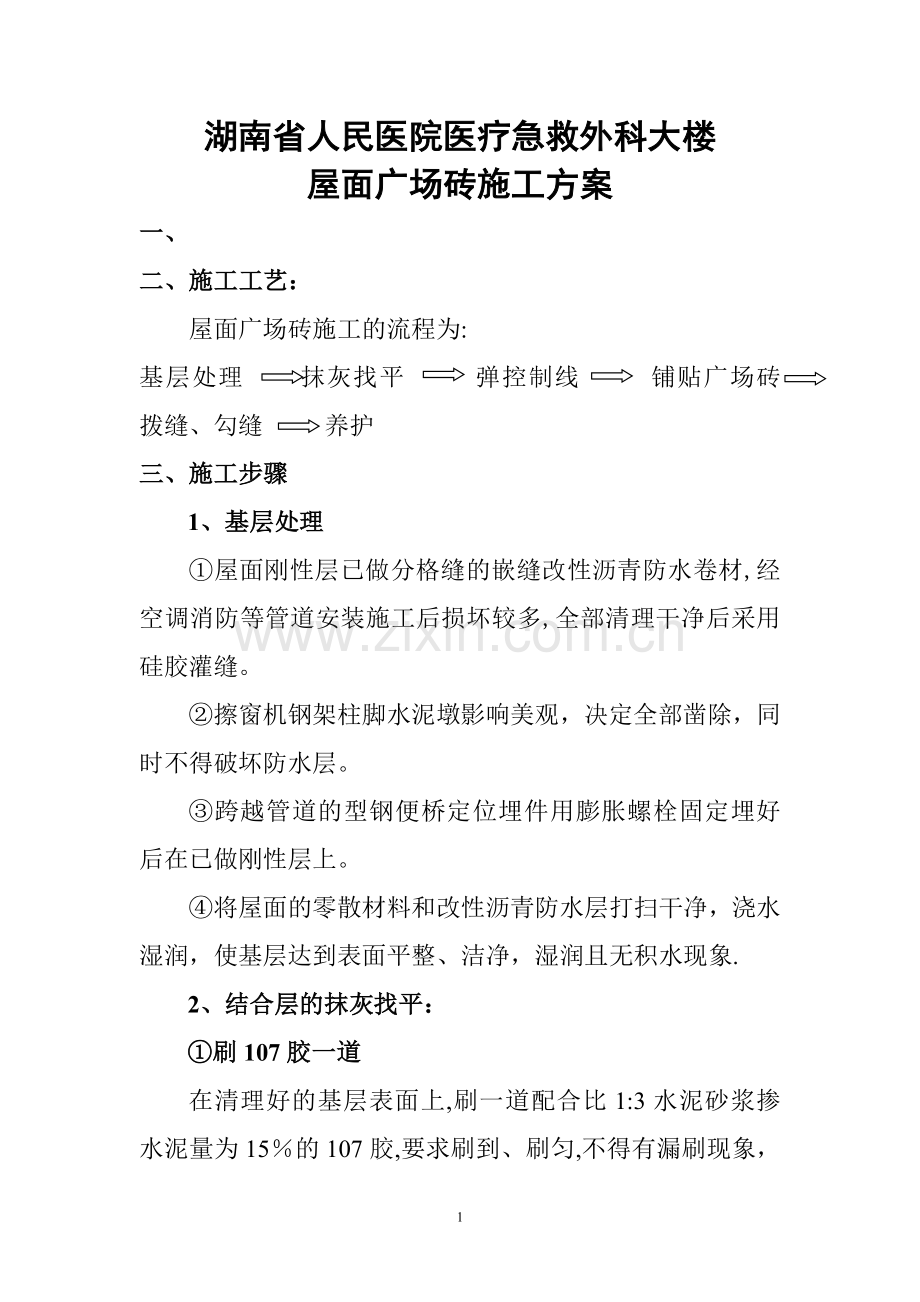

1、湖南省人民医院医疗急救外科大楼屋面广场砖施工方案一、二、施工工艺:屋面广场砖施工的流程为:基层处理 抹灰找平 弹控制线 铺贴广场砖 拨缝、勾缝 养护三、施工步骤1、基层处理屋面刚性层已做分格缝的嵌缝改性沥青防水卷材,经空调消防等管道安装施工后损坏较多,全部清理干净后采用硅胶灌缝。擦窗机钢架柱脚水泥墩影响美观,决定全部凿除,同时不得破坏防水层。跨越管道的型钢便桥定位埋件用膨胀螺栓固定埋好后在已做刚性层上。将屋面的零散材料和改性沥青防水层打扫干净,浇水湿润,使基层达到表面平整、洁净,湿润且无积水现象.2、结合层的抹灰找平:刷107胶一道在清理好的基层表面上,刷一道配合比1:3水泥砂浆掺水泥量为15

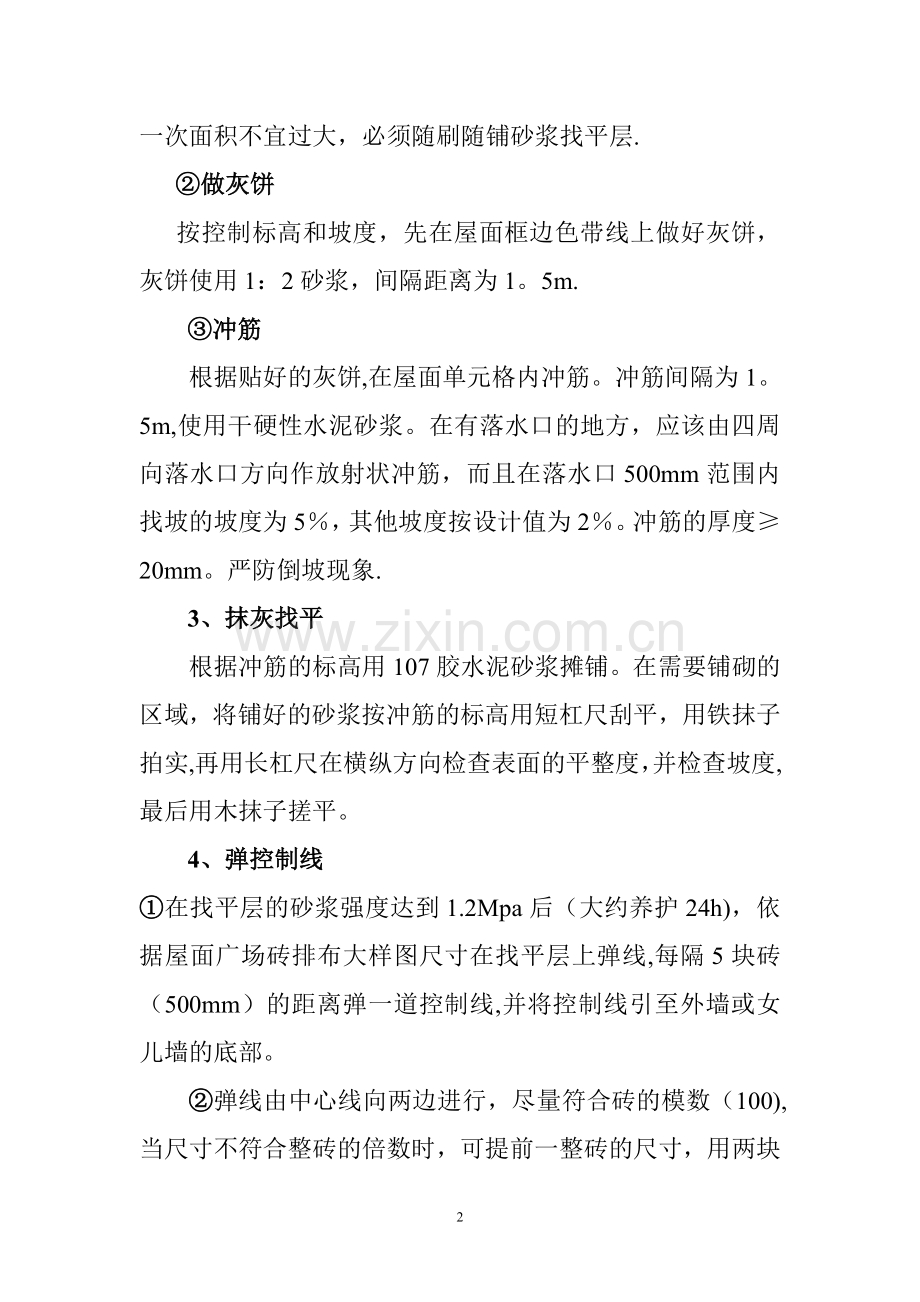

2、的107胶,要求刷到、刷匀,不得有漏刷现象,一次面积不宜过大,必须随刷随铺砂浆找平层.做灰饼按控制标高和坡度,先在屋面框边色带线上做好灰饼,灰饼使用1:2砂浆,间隔距离为1。5m.冲筋根据贴好的灰饼,在屋面单元格内冲筋。冲筋间隔为1。5m,使用干硬性水泥砂浆。在有落水口的地方,应该由四周向落水口方向作放射状冲筋,而且在落水口500mm范围内找坡的坡度为5,其他坡度按设计值为2。冲筋的厚度20mm。严防倒坡现象.3、抹灰找平根据冲筋的标高用107胶水泥砂浆摊铺。在需要铺砌的区域,将铺好的砂浆按冲筋的标高用短杠尺刮平,用铁抹子拍实,再用长杠尺在横纵方向检查表面的平整度,并检查坡度,最后用木抹子搓平

3、。4、弹控制线在找平层的砂浆强度达到1.2Mpa后(大约养护24h),依据屋面广场砖排布大样图尺寸在找平层上弹线,每隔5块砖(500mm)的距离弹一道控制线,并将控制线引至外墙或女儿墙的底部。弹线由中心线向两边进行,尽量符合砖的模数(100),当尺寸不符合整砖的倍数时,可提前一整砖的尺寸,用两块等大的半砖代替,铺砌时便按照弹线位置施工.5、铺贴地砖在铺贴前按设计要求撒素水泥并加适量清水作为广场砖的结合面,边铺砌边撒水泥粘接.由于南、北屋面合计铺设面积达3500m2,故采取划分区格、铺定位带的做法。先按排版图将铺设面积划分为几个大的单元区格,然后在区格内沿纵横方向上每隔15块砖铺一行,形成控制带

4、,,最后在控制带内铺设中间位置的广场砖.依照单元区格的大小确定铺砌的面积,且每次铺砌面积不宜过大,以半小时能铺砌完成的砖量为准。铺设时按照控制弹线的线位及墙根水平线先铺几列纵砖,找好位置及标高,由外墙向中心、在区格内由里往外,逐排、逐列退着铺贴,使不踩踏已铺好的地砖.铺砌时必须拉细线,每块砖要跟线,使缝线顺直,并严格控制其坡度、标高,注意将落水口处坡度加大。在边角处和与管道井相接的部位采用非整砖铺砌时,应事先根据大小尺寸利用切割机和线锯加工成形后,然后进行铺砌,使达到表面完整美观的效果。缝宽要求:保证普通广场砖的板块间隙为810mm,要求缝隙横平竖直;在铺设时可在缝间留置米厘条,铺设完以后取出

5、米厘条,再用砂浆填缝,保证灰缝宽度均匀。随铺随即将面层上溢出的砂浆清理干净。6、拨缝、勾缝拔缝在铺完一个单元格后,面层上撒少量水,使砖浸湿接近饱和,间隔15min左右,用拍板和木锤按顺序满砸一遍,边砸边移动拍板找平.砸平后按先竖后横的顺序调整缝隙,将缝隙调至通顺均匀后,经过调整后的地砖再砸平一次。勾缝、灌缝地砖铺完2 d后,将缝口清理干净,刷水湿润后,在缝宽为10mm的地方采用1:1水泥砂浆勾缝,其余缝隙缝宽较小,为2mm,故采用1:3石灰砂浆灌缝的方式。铺砌完的地砖接缝达到缝宽均匀,整齐划一,地砖面层要求密实、平整、光滑的效果。擦缝、压缝较小的缝宽用石灰砂浆灌满后,再在缝上撒上干水泥,然后用

6、棉纱头擦满缝隙。留缝宽度为10mm的接缝,应采取压缝的形式,压缝后深度为地砖厚的1/3,约3mm.要求深度一致,防止深浅不一。养护铺面砖完毕,待勾缝砂浆终凝(大约24h)以后,将地砖表面清扫干净并撒水养护,养护的时间不得少于7d,养护期间不得上人走动,不宜在面层上穿插其他作业,以防影响质量。四、安全措施:1、搬运广场砖时应稳拿轻放,走动时注意不要踩踏地砖,防止滑倒。2、使用砂轮机时,身子要侧立,防止砂轮片破裂伤人。电动切割机和砂轮机使用的电源必须入末端电箱即三级电箱,并有可靠的接地装置。3、清理屋面时,不允许向预留洞口和管道井口乱踢、乱扔地砖碎片和杂物。五、施工注意事项本项施工时间在平均气温不

7、高和多雨季节,环境有利有弊,注意备好充足的防雨棚材料必要时搭棚。现场施工人员负责严格按照第三、5、和条的方法有序施工,并提前掌握气候情况合理安排任务。1、铺砌面层时应注意操作人员不得在刚铺好的砖面上走动,避免造成面层变形。2、落水井口或管道井口与广场砖相接处应事先加工成圆形接口,使之密合,不得使用碎砖镶拼,以防松动和渗漏,影响排砖的美观。3、一个区格的铺砖过程应连续完成,避免留置大量的接茬。4、施工时基层清理不干净、浇水不透、撒素水泥不均匀以及地砖铺完未认真砸实,早期上人踩踏都会造成面层的空鼓脱落。5、抹找平层时未放出足够的坡度,铺贴面砖未拉线或未用坡度尺控制坡度,落水口过高,容易引起倒泛水现

8、象,施工时应注意以上几点。六、广场砖面层的检验广场砖屋面的允许偏差与检测方法见下表:项次项目允许偏差(mm)检验办法1表面平整度4用2m靠尺和锲形塞尺检查2缝格平直3接5 m线,不足5m拉通线和尺量检查3接缝高低差1.5尺量和锲形塞尺检查4踢脚线上口平直4接5 m线,不足5m拉通线和尺量检查5块间间隙宽度不大于2尺量检查由于屋面地砖的铺砌是屋面施工的最后一道工序,施工完成后组织项目部和施工队对屋面外观以及细部做法进行统一检查,并予以验收。七、屋面广场砖排版平面示意图附:屋面广场砖排版平面示意图八、广场砖经典图片墙柱根部收口示意:2块黄砖+水泥砂浆粉100mm大弧角,顶部为硅胶灌缝。大面排版示意:分区框边为2块黄色砖(色带),大面积为白砖。弧形框边及管根收口示意:与女儿墙交接处的弧形边为2块黄砖,管根为1块黄砖+钢套管涂黄色漆,顶用硅胶灌缝。7

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
