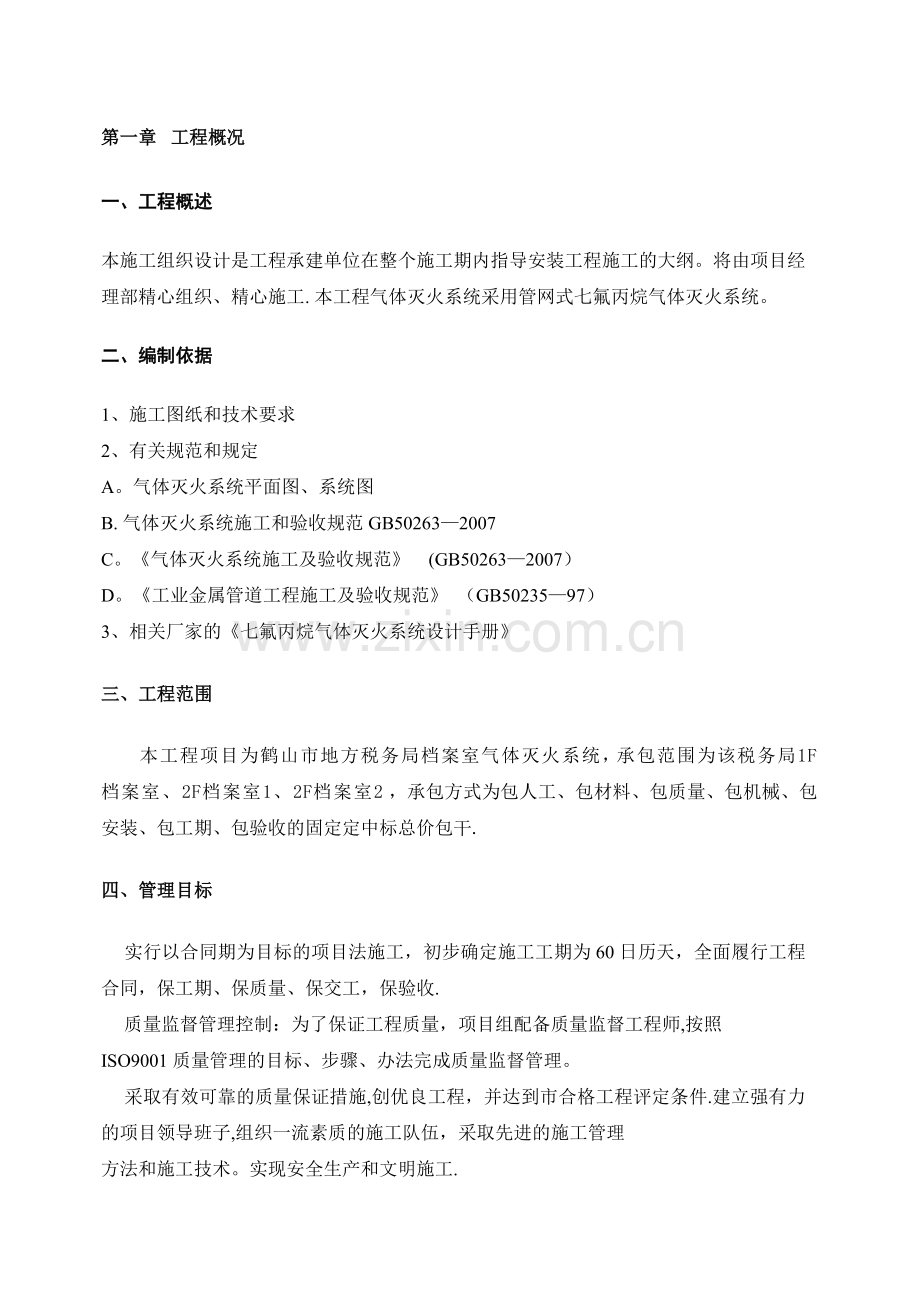

1、第一章 工程概况一、工程概述本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲。将由项目经理部精心组织、精心施工.本工程气体灭火系统采用管网式七氟丙烷气体灭火系统。二、编制依据1、施工图纸和技术要求2、有关规范和规定A。气体灭火系统平面图、系统图B.气体灭火系统施工和验收规范GB502632007C。气体灭火系统施工及验收规范(GB502632007)D。工业金属管道工程施工及验收规范(GB5023597)3、相关厂家的七氟丙烷气体灭火系统设计手册三、工程范围本工程项目为鹤山市地方税务局档案室气体灭火系统,承包范围为该税务局1F档案室、2F档案室1、2F档案室2,承包方式为包人工

2、、包材料、包质量、包机械、包安装、包工期、包验收的固定定中标总价包干.四、管理目标实行以合同期为目标的项目法施工,初步确定施工工期为60日历天,全面履行工程合同,保工期、保质量、保交工,保验收.质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,按照ISO9001质量管理的目标、步骤、办法完成质量监督管理。采取有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件.建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施工管理方法和施工技术。实现安全生产和文明施工.五、 组织结构 项目经理 项目技术负责人 技术员 材料员 质检员 安全员施工员(工长) 资料员 施工班组第二

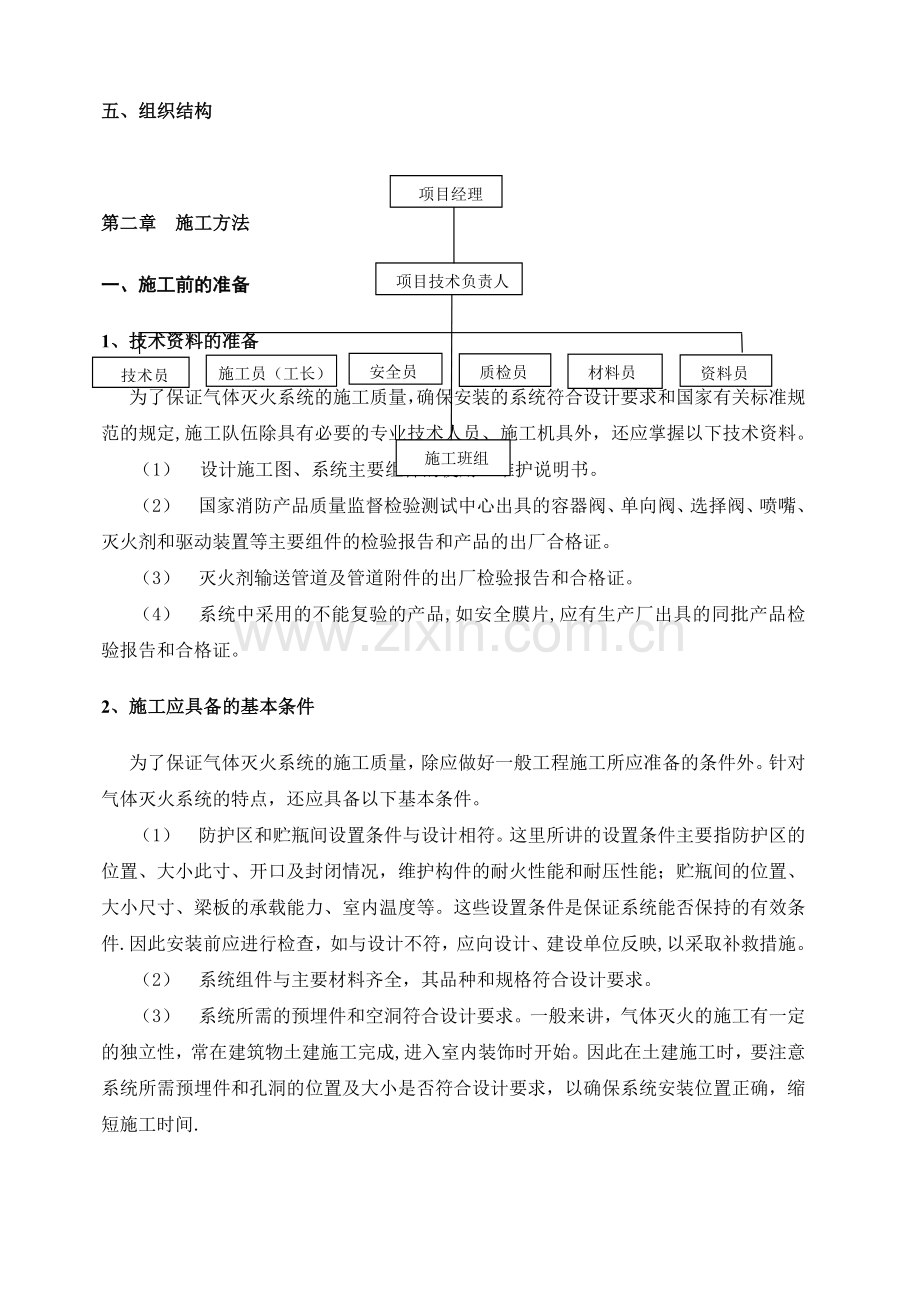

3、章 施工方法一、施工前的准备1、技术资料的准备为了保证气体灭火系统的施工质量,确保安装的系统符合设计要求和国家有关标准规范的规定,施工队伍除具有必要的专业技术人员、施工机具外,还应掌握以下技术资料。(1) 设计施工图、系统主要组件的使用、维护说明书。(2) 国家消防产品质量监督检验测试中心出具的容器阀、单向阀、选择阀、喷嘴、灭火剂和驱动装置等主要组件的检验报告和产品的出厂合格证。(3) 灭火剂输送管道及管道附件的出厂检验报告和合格证。(4) 系统中采用的不能复验的产品,如安全膜片,应有生产厂出具的同批产品检验报告和合格证。2、施工应具备的基本条件为了保证气体灭火系统的施工质量,除应做好一般工程

4、施工所应准备的条件外。针对气体灭火系统的特点,还应具备以下基本条件。(1) 防护区和贮瓶间设置条件与设计相符。这里所讲的设置条件主要指防护区的位置、大小此寸、开口及封闭情况,维护构件的耐火性能和耐压性能;贮瓶间的位置、大小尺寸、梁板的承载能力、室内温度等。这些设置条件是保证系统能否保持的有效条件.因此安装前应进行检查,如与设计不符,应向设计、建设单位反映,以采取补救措施。(2) 系统组件与主要材料齐全,其品种和规格符合设计要求。(3) 系统所需的预埋件和空洞符合设计要求。一般来讲,气体灭火的施工有一定的独立性,常在建筑物土建施工完成,进入室内装饰时开始。因此在土建施工时,要注意系统所需预埋件和

5、孔洞的位置及大小是否符合设计要求,以确保系统安装位置正确,缩短施工时间.3、系统组件的检查(1) 外观质量检查气体灭火系统施工前应对灭火剂贮存容器、容器阀、选择阀、液体单向阀、喷嘴和阀驱动装置等系统组件进行检查,并应符合下列要求.1) 系统组件无碰撞变形和其他机械损伤.2) 组件外露非机械加工表面的保护涂层完好.3) 组件所有外露接口均设有防护堵盖,且封闭良好,接口螺纹和法兰密封面无损伤。4) 铭牌清晰,标注的内容,如每个贮存容器的编号、灭火剂充装量、充装日期和贮存压力等符合现行国家有关气体灭火系统设计规范的规定和设计要求。5) 用于保护同一防护区的灭火剂贮存容器的高度相差不宜超过20毫米.这

6、一要求除考虑到安装的系统整齐美观外,还考虑到容器尺寸相差过大,将影响贮存容器内灭火剂的充装率,影响灭火剂的喷射性能.6) 气体驱动装置的气体贮存容器规格尺寸应一致,容器高度相差不宜超过10毫米。(2) 灭火剂贮存容器内灭火剂的充装量和充装压力检查贮存容器内灭火剂充装量不应小于设计充装量,且不得超过设计量的1.5.检查灭火剂贮存容器内的充装量和充装压力是一项十分重要的工作。因为这二者均是通过设计计算确定的重要参数.这二者的变化均会影响到系统设计计算的结果,如管网管径和喷嘴喷孔尺寸.一般来讲,充装量和冲撞压力小于设计值则有可能影响灭火效果;反之也会影响灭火剂喷射强度和时间。检查灭火剂的充装量一般采

7、用称重法,而检查气体灭火系统的贮存压力则靠安装贮存容器上的压力表。(3) 强度和严密性试验系统安装前应按下列要求对选择阀、液体单向阀、高压软管和阀驱动装置中的气体单向阀逐个进行水压强度试验和气压严密性试验。1) 水压强度试验压力为设计工作压力的1.5倍;气压严密性试验压力为设计工作压力。2) 进行水压强度试验时,水温不应低于5,达到试验压力后稳压不少于1min,目测应无变形.3) 气压严密性试验应在水压强度试验后进行。试验介质可采用空气或氮气。试验时宜将组件放入水槽中,达到试验压力后,稳压不少于5min,应无气泡产生。4) 组件试验合格后,应及时烘干,并封闭所有外露接口。(4) 阀驱动装置检查

8、1) 检查电磁驱动器的电源电压应符合系统设计要求。通电检查电磁铁芯,其行程应能满足系统启动要求,且动作灵活无卡阻现象。2) 检查气动驱动装置上气体贮存容器内的气体压力。该压力不应低于设计压力,且不得超过设计压力的5.3) 检查气动驱动装置中的单向阀,应起闭灵活无卡阻现象。二、气体灭火系统的安装1、安装的基本要求气体灭火系统的施工是一项较为复杂而又极其重要的工作,应认真对待。这是由于设置气体灭火系统的场所,均具有一定火灾危险的重点要害部位,一旦失火其经济损失和社会影响都很大,有些损失更是难以挽回的。其次气体灭火系统属中、高压气体系统,结构复杂,使用寿命较长且平时不启动难以觉察其故障。故在施工时首

9、先应达到以下几项的要求。1) 施工应严格按设计施工图和技术文件进行,不得随意更改。设计施工图和有关技术文件是经过有资格设计单位设计,且经过当地消防监督机构审查。即使在施工中发现不合理或根据现场条件需要变更,必须通过原设计单位和原审批程序办理更改。2) 做好施工记录,在施工时一定要指派专人及时的填写并提供给监理单位检查,上道工序完工,在进入下道工序施工时,上道工序经监理检查合格签字后,才能进入下道工序的施工.3) 气体灭火系统其管道部分的施工,如集流管焊接与检查、阀门与高压软管的检查与安装、管道的检查与安装、支架制作、以及管道的吹扫、试验与涂漆都是常规做法,与中、高压工业管道的安装要求一致.因此

10、在气体灭火系统施工中,应遵守气体灭火系统施工及验收规范的规定外,尚应遵守现行国家标准工业管道工程施工及验收规范中的相关规定.2、灭火剂贮存容器的安装要求安装灭火剂贮存容器时,应仔细阅读设计施工图和产品安装说明书,使各个进出口的连接不出现任何差错。此外安装时还应达到以下要求。1) 贮存容器的操作面距墙或操作面之间的距离不宜小于1M,以便于安装工作和今后的维护保养。2) 贮存容器内的灭火剂充装与增压应在生产厂内完成.3) 贮存容器上的压力表应朝向超作面,安装高度和方向应一致。4) 安装贮存容器的支框架应固定牢固,且应作防腐处理。5) 贮存容器正面应标明设计规定的灭火剂名称和贮存容器的编号以便维护。

11、3、集流管的制作与安装要求集流管是汇集多个贮存容器中释放出的灭火剂,并将其引向预定防护区的一支有多个连接口的管道.其制作和安装要求应遵守下列规定。1) 集流管由于所连接的选择阀平时处在关闭状态,当灭火剂喷射而选择阀未打开时,它可能承受较高的压力。一般应采用焊接方法制作.为了减少集流管的阻力损失,焊接前各个开口均应采用机械开孔的方法制作,不得采用气割等方法制作。2) 采用钢管制作的集流管应在焊接后进行内外镀锌处理.3) 集流管是成密封状态的,需承受较高的压力,应进行水压强度试验和气压严密性试验,试验要求与组件的要求一致。4) 集流管应固定在支框架上.支框架应固定牢固,且应作防腐处理。5) 集流管

12、外表应涂红色油漆。6) 装有泄压装置的集流管,泄压装置的泄压装置不应朝向操作面,以免万一泄压时对人员造成伤害。4、选择阀的安装要求作为控制灭火剂输送方向的选择阀,安装时应注意以下几点。1)选择阀的操作手柄应布置在操作面的一侧,便于自动操作失灵时进行手动操作.选择阀的安装高度不宜超过1。7M;超过时应设便于手动操作的平台。2) 采用螺纹连接的选择阀与管网连接处宜采用活接头连接。3) 每个选择阀上均应设置标明防火区名称或编号的永久性标志牌,并将其固定在操作手柄附近,以免引起误操作而导致灭火失败。5、阀驱动装置的安装要求阀驱动装置是由火灾探测系统或人工探测出火灾后,通过其驱动气体灭火系统的选择阀和容

13、器阀来释放灭火剂的一套装置.本工程使用的是电磁阀驱动装置。在安装气体灭火系统阀驱动装置时,一定要先熟悉它们的性能、结构和连接方式,电磁驱动器的电气连接线应沿固定灭火剂贮存容器的支框架或墙面固定,并采用金属软管保护.6、灭火剂输送管道的安装灭火剂输送管道的安装和一般工业管道的安装要求和作法非常相近.因此在安装时一定要遵守工业管道施工及验收规范中的有关规定。下面是根据气体灭火系统的特点提出的一些要求。1) 无缝钢管采用法兰连接时,应在焊接后进行内外热镀锌处理。已镀锌的无缝钢管不宜焊接.与选择阀等个别连接部位需采用法兰焊接连接时,应对被焊接损坏的镀锌层另做防腐处理。2) 管道穿过墙壁、楼板处应安装套

14、管。穿墙套管的长度应与墙的厚度相等.穿楼板的套管应高出地面50MM。管道与套管间的空隙应采用柔性不燃材料填塞密实,以防灭火剂泄漏或传播火灾.3) 安装管道时应用支吊架将其固定牢固。管道支吊架间距与喷淋管道的间距相同。管道末端处应采用支架固定。支架与喷嘴间的管道长度不应大于500MM.公称通径大于或等于50MM的主干管道,垂直方向和水平方向至少应各设一个防晃支架。穿过多层建筑物时,每层应设一个防晃支架,水平长度过长时应增设防晃支架.由于气体灭火系统在释放灭火剂时,会产生较大的冲击力,因此所有的支吊架均应牢固固定在建筑物的构件上。4) 气体灭火系统不应采用四通管接头分流。7、灭火剂输送管道的吹扫、

15、试验和表面涂敷气体灭火系统的管道在平时是空管,内无灭火剂流动,也就不承受压力。但是在释放灭火剂的很短时间内,灭火剂管道将会承受较高的压力和冲击力。此外灭火剂输送管道的使用寿命较长,需要采取必要的防腐处理。根据我国现行标准气体灭火系统施工及验收规范的规定灭火剂输送管道应进行水压强度试验和气压严密性试验,以保安全。对灭火剂输送管道的吹扫、试验和表面涂敷应按下列要求进行。1) 水压强度试验压力为设计工作压力的1。5倍;气压严密性试验压力为设计工作压力。 在不能使用水介质来进行试验的场所中,象本工程是安装在变配电室那的,这种情况则可采用气压强度试验代替,气压强度试验压力的0.8倍,或灭火剂初始喷射时系

16、统的实际工作压力的1。2倍进行。 试验时应缓慢将压力升高至试验压力,然后关断试验气源或水源,在3min内,管网中的压力降不应超过试验压力的10,气压试验时在管道连接处涂刷肥皂水的方法检查,水压试验时用目测的方法检查管道及管道的连接处有无渗漏。2) 气体灭火系统管网的气压严密性试验应在管网的水压或气压强度试验后进行.试验介质一般采用空气。试验压力为水压强度试验的2/3,或灭火剂初始喷射时系统实际工作压力.3) 管网的吹扫是管道安装工程的常规要求,对于气体灭火系统而言,由于其喷嘴的口径很小而尤显重要.管网的吹扫应在灭火剂输送管道的气压或水压强度试验合格后,气压严密性试验前进行,吹扫气体采用压缩空气

17、。 吹扫时在管道的末端敞开一个管口,其他管口用盲板或丝堵封堵。有多根支管时,应对各根支管逐根吹扫。吹扫的气流速度应不小于20M/S,在吹扫有一定时间时,用白布对准管口检查,不出现铁锈、尘渣、水渍及其他脏物为合格.无论是强度试验、严密性试验或吹扫时应根据现场实际试验程序如实填写施工记录。4) 气体灭火管道的涂刷,一般明装管道其外表涂红色油漆,吊顶内管道或隐蔽场所内可涂刷红色色环。管道的表面涂漆应光滑、厚度均匀一致,无流淌、脱皮、气泡等现象.管道色环宽度一致,间距均匀。8、喷嘴的安装喷嘴是气体灭火系统中用于控制灭火剂流速和均匀分布灭火剂的重要部件.1) 安装喷嘴前必须按设计图纸核对其数量、形式和标

18、志。喷嘴应完好,无损坏,无腐蚀痕迹,内外应无粘着物及油污等.2) 喷嘴大多采用三通或外丝与管道连接。安装时,三通的侧流向接喷嘴,直流向与管道相连;与外丝连接时,防止外丝旋日太深;应防止将密封胶、带挤入喷嘴和连接件内.3) 安装在吊顶或墙面装饰面板外,且不带装饰罩的喷嘴,其连接管管端螺纹不应露出装饰面;安装带装饰罩的喷嘴,其装饰罩应紧贴装饰面板.与喷嘴相接的支管轴线应与喷嘴的轴线相重合。4) 当喷嘴处于易招受损坏或多尘的环境时,应设喷嘴防护装置或防尘罩。5) 喷嘴安装完毕后应逐个核对其孔口尺寸、型号规格、喷孔方向和安装位置是否符合设计要求。三、气体灭火系统调试(1)调试应具备的条件1)技术资料准

19、备齐全:包括施工记录(含管道强度试验、严密性、及吹扫试验的记录,系统及其主要部件的使用维护说明书等)、施工图、设计变更单,系统主要组件的检验报告和产品出厂合格证,其中容器阀、选择阀、单向阀和喷嘴应提供国家消防产品质量监督检验测试中心出具的检验合格报告;灭火剂管道的出厂材质证明;管接件的水压强度和气压严密性试验报告及出厂合格证。2)调试人员的组织:调试负责人由拥有专业理论基础和丰富实践经验;熟悉气体灭火系统的设计、安装和调试工作的技术负责人担任。参试人员应人人职责明确,预先熟悉自己的工作内容及方法,要有较强的责任心,保障调试工作顺利进行。3) 调试的程序:气体灭火系统的调试应在系统安装完毕,火灾

20、报警系统和联动设备工作完成后进行。4)调试前的检查:A、对系统组件和材料的检查:主要检查灭火剂贮存容器、集流管、选择阀、阀驱动装置、单向阀、高压软管的型号、规格与数量是否与设计一致,其外观情况是否符合有关要求。B、安装质量的检查:主要根据设计资料、施工记录和试验报告来检查系统设备和管道的布置、连接是否正确可靠。C、现场的检查:主要检查现场条件和人员、机具是否准备充分。5)安全:在进行调试试验时,由于可能存在因无操作或设备性能不稳定而使灭火剂或试验气体误喷和支架松落、喷嘴脱下等事故,都有可能对人员造成一定伤害。为此,参试人员一定要把安全放到重要的位置,采取可靠的安全措施.A、 调试人员应熟悉系统

21、及主要组件的性能,结构和操作方法,职责明确。B、 现场应提供必要的照明,足够、畅通的人员通道。C、 对于地下场所先窗或固定窗扇的场所,应设有能通风换气的机械装置。D、 不允许非参加调试的人员在调试区停留.(2)调试灭火系统调试主要是对所有装置进行非破坏性的动作试验,检查系统的功能是否符合要求,综合考查系统的安装质量和产品的可靠性,排除因施工和系统部件的质量在系统安全运行留下的隐患。调试负责人应组织调试人员记录调试情况,如实填写好调试记录,并对有关问题进行说明。1) 模拟试验的控制方式:模拟喷气试验宜采用自动控制方式进行.自动控制释放灭火系统,在电气控制部分可通过手动启动和自动启动两种方式实现。

22、 手动启动就是当设置在防护区入口处和消防集中控制器上的自动/手动转换开关调至“手动”位置时,火灾自动报警系统自动实施探测、报警。调试人员在接到火警后,按下手动按扭;灭火系统自动实现联动功能,关闭开口、防火阀、排烟阀等,停转风机等设备,释放试验气体.另外,在防护区入口处还设有紧急启、停装置.只要人员操作该装置,不管上述手动/自动转换开关处于什么位置,都能使灭火系统自动实现联动,释放试验气体。自动启动就是当自动/手动转换开关置于“自动”状态时,火灾自动报警系统与灭火系统自动完成火灾探测与报警,联动有关设备及施放调试试验气体。它与手动启动的根据区别在于无需人员启动,且必须具有火灾信号。手动启动和自动

23、启动程序如图所示:火灾信号手动启动声光报警自动启动联动控制、开关阀、开口等延时(0-30s)紧急手动启动采用紧急启停钮开关选择阀、容器阀释放试验气体释放灯亮气体进入防护区上述自动控制(手动启动和自动启动)方式下,系统中容器阀和选择阀的启动常用通过气体启动或电磁启动来实现.气动启动是由控制器发出的灭火动作指令,使驱动气瓶上的电磁阀动作,再由驱动气瓶内释放出的启动气体在压力的作用下,将一组贮存容器上的气动容器阀和气动选择阀打开,释放气体.电磁启动是由控制器发出的灭火电信号直接开启贮存容器上的电动容器阀和电动选择阀,释放气体.2) 调试方法:试验时,先将试验用贮存容器充装试验和气体。然后,将实际应用

24、系统与集流管断开,把试验用贮存容器连接到集流管上,封堵其余的连接开口。试验系统应与实际情况一致,即要求试验用贮存容器的容积、型号,容器阀的结构,灭火剂进出口的大小、方向,电气控制线路的连接,启动气动管路的连接,控制方式及容器之间,容器与管网之间的连接方式均应与被试防护区对应的灭火系统的实际情况一致。试验用贮存容器连接就位后,应牢固固定;并检查选择阀是否均处于关闭状态;检查驱动装置上的阀门安全销是否已拆除,气动管路与驱动装置是否连接可靠.3) 调试要求:模拟喷气试验是对灭火系统及与之联动的其他系统的功能试验.它要求试验能达到下列要求:A、试验气体能准确地喷入被试验的防护区内,有应能从每个喷嘴中喷

25、出。检验试验气体是否从喷嘴中喷出,可采用易吹落的防尘罩或纸套装在每个喷嘴上进行观察.B、 每个容器阀、选择阀都能准备动作.防火阀、排烟阀、开口部自动阀销装置工作正常。送排风机械、空调机等装置准确停止工作。C、 火灾声,光报警信号,喷射表示床,控告制器上的动作指示灯动作、显示正常.延时装置,紧急启、停按钮动作正确.D、 贮瓶间内的试验设备和对应防护区的灭火剂输送管道无明显晃动和机械性损坏。固定支、吊架及喷嘴无松动脱落。4) 备用灭火剂贮存容器的切换操作试验A、 试验目的:气体灭火系统备用灭火系统的设置条件,备用量灭火剂贮存容器的规格、大小,本试验的主要是检验系统是否安装正确,切换使用的操作装置是

26、否能如期动作,以保证备用贮存容器能发挥预期的作用。B、 控制方式:备用灭火剂贮存容器的切换操作试验宜采用自动方式。但由于在主、备用系统之间有时可能存在只能手动的环节,在试验时可采用手动方式操作.C、 试验方法和要求:操作试验时,应采用一个与被试备用系统中贮存容器的型号、规格、大小一样的贮存容器,充装相同压力的试验气体,并连接到集流管上,断开实际备用贮存容器。其连接控制方式应当与实际系统的方式一致.此后,即可对灭火系统施加备用灭火系统启动指令进行自动启动操作试验;或对需手动部位,先手动操作完成后,再自动启动贮存容器。 切换操作试验除应达到上述模拟喷射试验的结果外,尚应使试验气体不进入主用系统中,

27、切换装置或阀门动作准确、灵活.在模拟喷气试验和备用灭火剂贮存容器切换操作试验等调试试验合格后,应将灭火系统及其联动系统恢复到正常工作状态,并可靠地连接、固定就位。四、气体灭火系统安装注意事项1、在系统交付业主使用前,电磁阀启动器应与释放回路断开.2、高压启动软管在安装管道与管件前应确认所有端部都仔细的去毛边,清楚铁屑和氧化皮;在管道和管件的连接处必须无油脂和赃物;管道和管件连接处必须用密封带密封,当绕密封带时,从阳螺纹的第二扣开始离开管口按顺时针方向多绕两圈(不要让密封带挡住管口,因为这样可能导致气体压力的阻塞).3、单向阀安装时阀体上的箭头方向应与管道气体流动方向相同。4、减压装置安装时应注

28、意外壳上永久性箭头标志表示的箭头方向应与管道中气体流动方向一致。五、气体灭火报警操作控制系统施工工艺1、操作控制系统施工工序 扫管管内穿线 深化设计 图纸会审预埋管线配合设备底座、模块安装测试绝缘、接地电阻控制箱安装 设备安装单体调试联动设备接线联合调试、交验2、操作控制系统施工工艺l 系统的施工按设计图纸进行,不随意更改。火灾自动报警系统施工前,应具备布置平面图、安装图、示范图以及其它必要的技术文件.l 布线: 报警控制系统的布线符合现行国家标准电气装置工程施工及验收规范的规定. 报警控制系统布线时,根据现行国家标准火灾自动报警系统设计规范的规定,对导线的种类、电压等进行检查。 导线在管内无

29、接头或扭结,导线的结头在接线盒内应采用焊接或用端子连接。 敷设在多尘或潮湿场所管路的管口和管子连接处,均作密封处理。管路超过下列长度时,在连接管处装设接线盒:a. 管子长度每过45m,无弯曲时;ub. 管子长度每过30m,有一个弯曲时;uc. 管子长度每过20m,有二个弯曲时;ud. 管子长度每过12m,有三个弯曲时。 管子入盒时,盒外侧套锁母,内侧面装护口,在吊顶内敷设时,盒的内外侧均有锁母。 明管应涂刷3遍防火涂料. 报警控制系统导线敷设后,对每回路的导线用500V的兆欧表测试绝缘电阻,其对地绝缘电阻值不小于20M。3、火灾探测器的安装 点型火灾探测器安装位置应符合下列规定:a. 探测器至

30、墙壁、梁边的水平距离不小于0.5m;nb. 探测器周围0。5m内,无遮挡物;c. 探测器至空调送风口边的水平距离不小于1.5m,至多孔送风顶棚孔口的水平距离不小于0。5m;d. 探测器宜水平安装,如必须倾斜安装时,倾斜角不应大于45e. 当被梁隔断区域面积超过一只探测器的保护面积时,应视为一个探测区域,计算探测器的设置数量. 探测器的底座固定牢靠,其导线连接处必须压接或焊接.采用焊接时,不得使用带腐蚀性的助焊剂。 探测器的“+线为红色,“-线为兰色,其余线根据不同用途采用其它颜色区分并在本工程中各站点中,相同用途的导线颜色必须一致.l 探测器底座的外接导线留有不小于15mm的余量,入端有明显标

31、志。l 探测器底座的穿插线孔宜封堵,安装完毕后的探测器底座采取保护措施。l 探测器的确认灯,面向便于人员观察的主要入口方向。 探测器在即将调试时方可安装,在安装前妥善保管,并采取防尘、防潮、防腐蚀措施。4、控制箱的安装 本工程的控制箱安装在出入口旁的墙上,控制主机安装在控制室的墙面上,其底边距地(楼)面高度不小于1。5m,落地安装时,其底边高出地坪0.10。2m;l 控制箱安装牢固,不倾斜,当其安装在轻质墙上时,将采取加固措施.l 引入控制箱的电缆或导线应符合下列要求:a. 配线应整齐,避免交叉,并固定牢靠;b. 电缆芯线和电线导线的端部均标明编号,并与图纸一致,字迹清晰,不易退色。c. 端子

32、板的每个接线端,接线不超过两根;nd. 电缆芯和导线留有不小于20cm的余量;ne. 导线绑扎成束;f. 导线引入控制箱,在进线管处应封堵。 控制箱的主电源引入线,直接与消防电源连接,严禁使用电源插头,主电源有明显标志。 控制箱的接地牢固,并有明显标志。5、模块箱及消防控制设备的安装 消防控制设备在安装前,应进行功能检查,不合格者不得安装。 模块的“+”线为红色,“”线为兰色,其余线根据不同用途采用其它颜色区分 并在本工程中各站点中,相同用途的导线颜色必须一致。l模块底座的外接导线留有不小于15mm的余量,入端有明显标志.l外接导线的端部,有明显标志. 模块箱内不同电压等级,不同电源类别的端子

33、应分开,并有明显标志。6、警铃、声光报警器安装工艺及要求 室内警铃、声光报警器安装在墙面,其过墙线应用钢管保护。 室外警铃、声光报警器尽量安装在入口处门框上方,其过墙线应用钢管保护.7、放气指示灯安装工艺及要求 放气指示灯应安装在入口处门框上方,其过墙线应用钢管保护.8、系统接地装置的安装 工作接地线应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。l 由消防控制室引至接地体的工作接地线,通过墙壁时,应穿入钢管或其它坚固 的保护管。 工作接地线与保护接地线分开敷设,保护接地导体不得利用金属软管.l 其它火灾报警设备和联动设备安装按有关规范和设计厂家要求进行安装接线。第六章确保工期的技术组织

34、措施 1、施工进度计划安排 根据工程特点和现场施工状况,本工程总工期安排按业主要求进行。总工期为60日历天。2、施工进度保证措施以消防系统工程理论为指导,辅以流水法,网络法施工计划管理,确保合同的履行。在规定的工期内完成合同,并且争创工程质量全优,是我公司施工组织总体部署优先考虑的目标.1)在各施工点,建立办公室和材料堆放、加工等区域。建立通畅的交通道路和通讯系统。2)建立与业主的紧密联系,及时调整施工安排和进度,确保材料采购,设备进场、人员到位、工序接洽与总体安排相匹配.确保总体工期的实现和完成。(1)为了保证施工进度和施工工期,项目部将配备精强的施工技术人员管理人员,及时编制施工方案,编制

35、施工进度.做好施工前的准备工作及与各其它单位的协调工作,准备材料机具,做好前期临设工作,调动劳动力,做好内外施工协调工作,做好施工质量与安全生产管理工作。(2)施工前全面详细熟悉设计施工图及有关的技术质量要求,在设计单位的技术交底下严格做到按图施工,按技术质量验收规范要求施工,如有改动必须征求业主意见,确保本工程质量。(3)尽量采取合理先进的施工工艺.(4)在调试中,采用单体调试同安装同时进行,联动按独立防火分区试验合格后,再总体联动的方案组织施工,并做好记录,达到缩短工期的目的。(5)加强对材料、设备、机具等进场计划的控制,利用我方多年来建立起来的采购体系,充分利用市场信息,杜绝避免因材料进

36、场时间和质量延误而造成的误工,而造成施工工期的延长。(6)对劳动力的安排满足工程进度,尤其对熟练工人要做到合理安排,开展施工流动“质量、安全、文明、工期活动,充分调动每一个人的积极性、创造性。严格遵照工程进度计划进行施工,如其它外部原因影响工期,必须加班加点赶上工程进度要求。从各方面保证消防气体灭火系统工程在保证质量的前提下以最快的工程进度进行施工。(7)严格执行施工现场的安全生产防火保卫工作制度,施工现场的动火特别在装饰阶段要严格按防火制度分别办理动火许可审批续。(8)充分做好资金准备工作,保证本工程资金专款专用外,我公司在短期内投入一定额度的资金,保证施工工期顺利完成。第七章安全文明施工保

37、证措施施工现场是建筑施工的生产场所,必须保证一切从事管理和操作人员有一个干净、舒适、文明、安全的操作环境,使施工生产顺利进行,达到高效、优质、安全文明的经营管理目标,根据此项工程在施工时的情况制定以下保证措施。一、安全管理1、建立完善以公司经理为首,项目经理为第一责任人的安全生产管理领导小组,开展安全管理行动。2、建立各级人员安全生产责任制度,明确各个人员安全责任,抓制度落实,抓责任落实,全员承担安全生产责任,从经理到工人的生产系统做到由高向低,一环不漏,人员的安全责任做横向到边,人人负责。3、制定各工种安全技术操作规程,配备专职安全员实施目标管理,针对各工种及作业环境的变化,要做到针对性强,

38、内容全面的书面安全技术交底,并履行签字手续。4、制定安全检查制度,公司每月对施工项目进行一次安全检查,项目部每10天由项目经理、专职安全员组织检查一次,每天由专职安全员组织各工种班组长检查一次.进行安全检查,做到有计划、有目的、有准备、有整改、有总结、有处理、有记录,作为安全管理内业资料的一部分。5、安全教育制定安全教育制度,新工人入场前应完成由公司、项目部、班组三级安全教育,结合施工生产的变化,每10天组织一次安全知识教育,结合生产组织安全技能训练,干什么练什么,反复训练,分步验收,达不到熟练,及时解除劳动合同,安全教育内容要具体并有记录.6、建立班前安全活动制度,由专职安全员组织各班组每日

39、进行活动并做好记录。7、一切从事管理和操作人员,必须持证上岗,特殊作业人员必须持有特种作业证,并进行年度考核培训.8、建立工伤事故档案,按规定报告,按事故调查分析规定处理。9、绘制现场安全标志布置图,施工现场严格按布置图布置安全标志。二、文明施工1、实行封闭管理,施工周围实行围闭,施工现场进出入口围闭。2、管理人员,操作人员必须佩戴工作卡进入施工现场.3、现场材料堆放整齐,并挂名称、品种、规格的标志,分类堆放.第八章 工程质量保证与承诺一、我公司对工程保修的承诺在该项目实施过程中,我们除响应招标文件中所有的条款及履约合同内容外,并对工程质量有如下承诺: 1、在此工程施工中,一定要精心组织、精心

40、策划,编排好相应施工组织设计,确保工期目标的实现. 2、在此项工程施工中,同监理单位密切合作,严把材料质量关,决不偷工减料,以一流的施工,创一流的质量。 3、调动我方积极因素,做到小毛病不放过,大事故不出现,确保工程目标的实现.4、工程竣工后,我方将负责壹年的工程质量无偿保修,以优质的服务,实现我们忠实的承诺。二、服务承诺及培训计划1、配合业主做好与消防监督管理部门的验收工作,协调好各方面工作,并确保检测验收一次通过,质量标准达到招标文件要求。2、按保修书约定的期限规定,对该工程依据保修书约定的期限工程进行免费保修。3、当消防设备出现紧急故障,我公司在接到业主通知后2小时内赶到现场,解决现场问

41、题,保障系统正常运行。4、免费对运行管理单位的消防值班人员和维修人员进行操作和维修方面的培训5、协助运行管理单位制订有关消防管理制度和日常运行规则.6、该工程进行免费维修,保修期满后,可继续签订长年维修合同,并提供优惠价格.7、如果我公司中标后,我单位需要和设计单位针对图纸中尚存在的问题进行协商,达到共识,使本工程消防系统既符合消防规范要求,又使用户放心。8、服务联系电话:竣工交接时通知建设单位及运行管理单位.三、保修措施1、我司长期的消防工程安装施工中,已经建立了一支完善的维修保养队伍,在公司维修保养部队领导下,为我司的维保项目服务。在正常情况下,我公司根据现场的实际情况,每时段投入施工人员

42、约810人,每月完成当月维保工作,我公司将组织施工能力强的队伍,会同业主及各设备厂家协调配合,保证各系统的正常运行。2、工程保修期内,项目经理依据合同规定/用户要求,负责进行定期检修.定期检修每年至少二次,其中一次应按国家规范进行全面检测维护。每次检修后由检修人员填写保修工程服务记录,并请用户确认.3、保修期内的工程质量问题,由项目经理负责解决、分析,并做记录。必要时报工程管理部协调解决.4、工程保修期内,由于用户管理使用不当或遇外界不可抗力造成的质量问题,不属免费保修范围的,双方可协商解决.附表一、机具施工计划机具名称规格单位数量空压机台1电焊机30KVA台1套丝机4”、3”、2台1砂轮机200台1切割机400台1台钻13台1电动试压泵25台1钻孔机200台1铁水平尺300mm把2铁水平尺150mm把3卷尺3m把5卷尺5m把5卷尺20m把1喷头专用扳手把5绝缘摇表ZL25-500V台2万用表块2五金工具套1附表二、劳动力计划表项目名称:恩平御景湾商住小区项目一二三期消防工程 单位:人工种按工程施工阶段投入劳动力情况第一阶段(前期准备工作)第二阶段(系统安装)第三阶段(系统调试)第四阶段(竣工验收)项目经理1111技术负责人1111气体灭火系统施工队3832自动报警系统施工队31032合计82086
