收藏 分销(赏)

水泥稳定碎石层施工方案.doc

上传人:精*** 文档编号:3875147 上传时间:2024-07-23 格式:DOC 页数:3 大小:12.54KB 下载积分:5 金币
下载 相关 举报

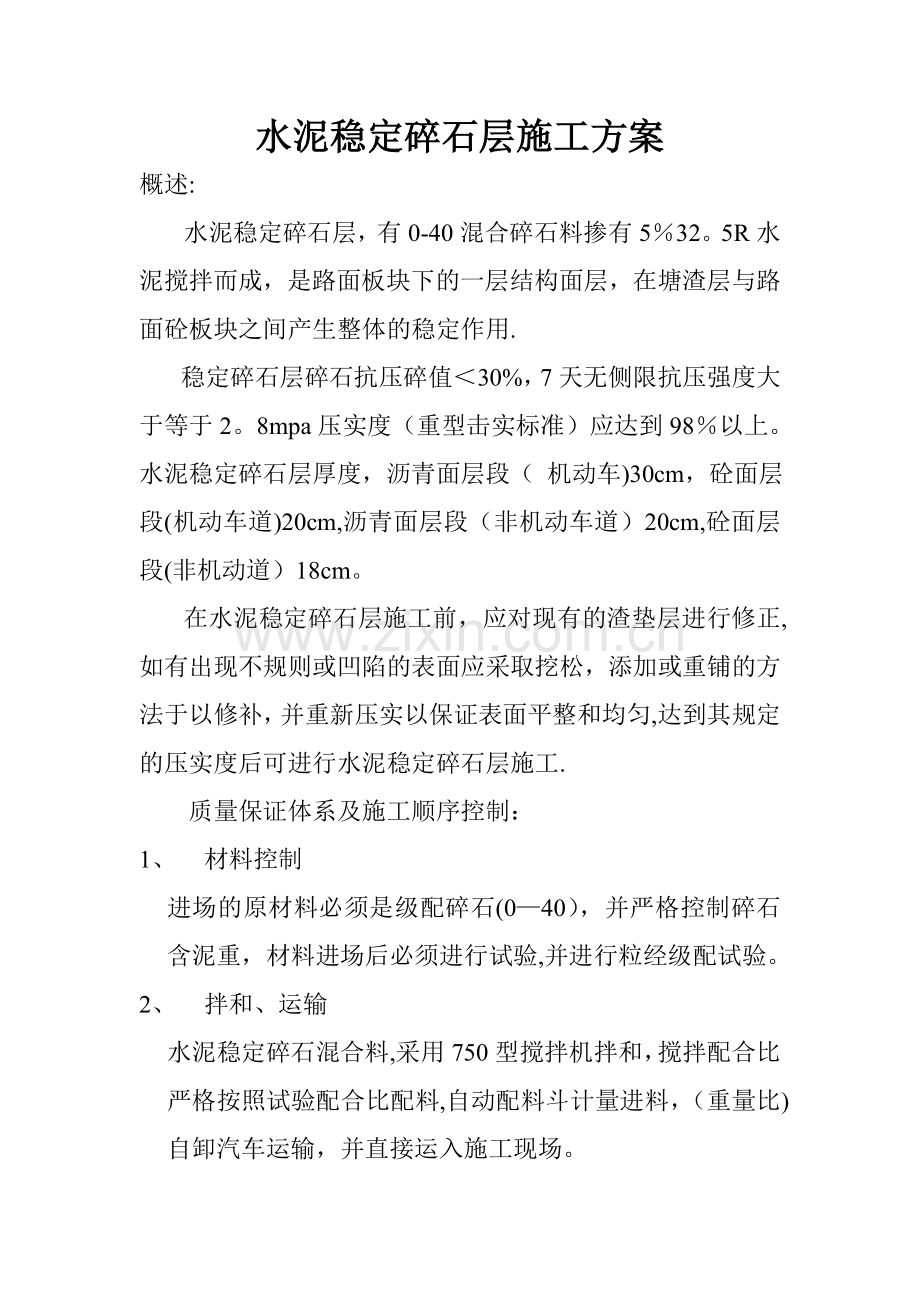

水泥稳定碎石层施工方案.doc_第1页
第1页 / 共3页
水泥稳定碎石层施工方案.doc_第2页

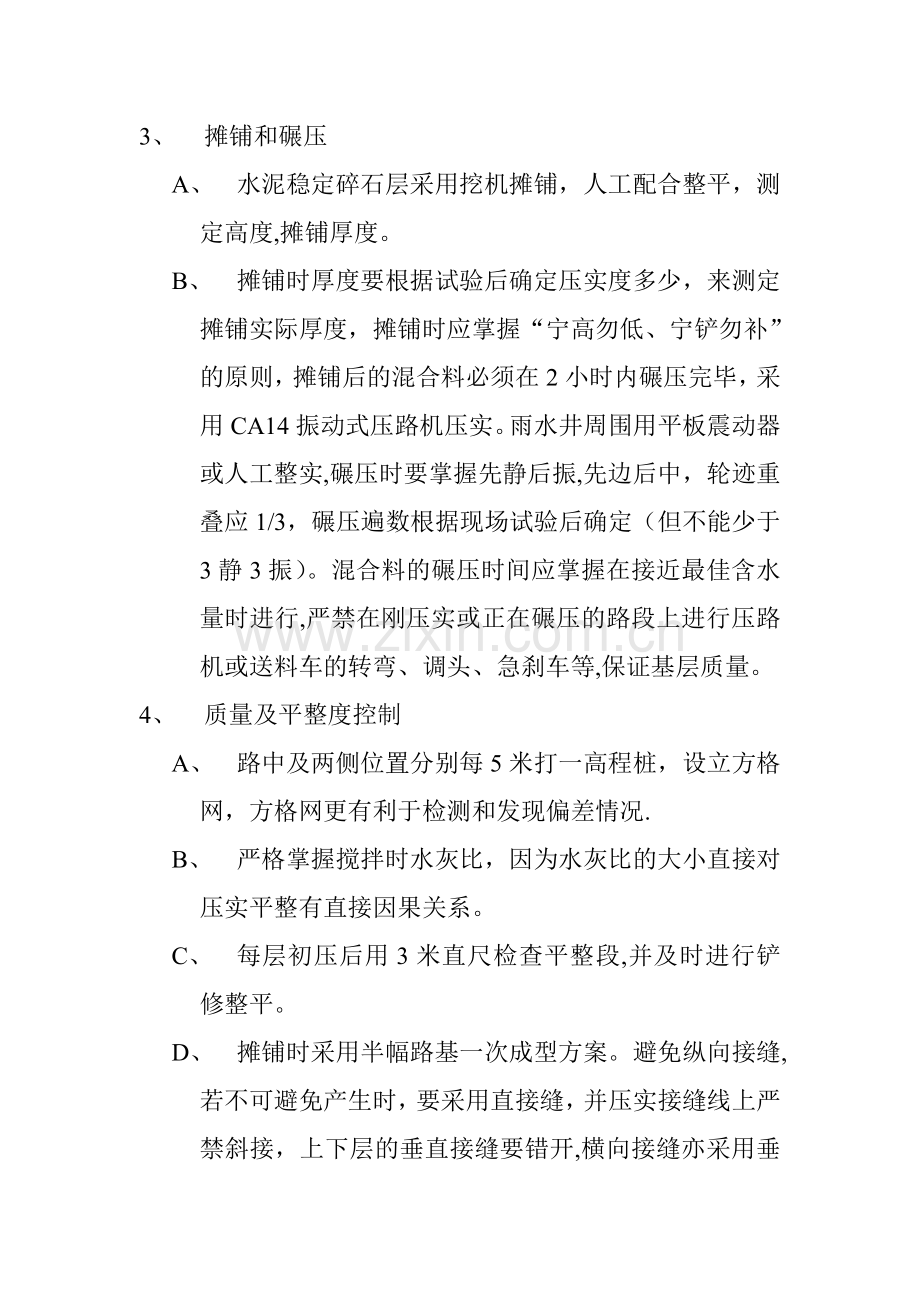

第2页 / 共3页


点击查看更多>>
资源描述
水泥稳定碎石层施工方案 概述: 水泥稳定碎石层,有0-40混合碎石料掺有5%32。5R水泥搅拌而成,是路面板块下的一层结构面层,在塘渣层与路面砼板块之间产生整体的稳定作用. 稳定碎石层碎石抗压碎值<30%,7天无侧限抗压强度大于等于2。8mpa压实度(重型击实标准)应达到98%以上。 水泥稳定碎石层厚度,沥青面层段( 机动车)30cm,砼面层段(机动车道)20cm,沥青面层段(非机动车道)20cm,砼面层段(非机动道)18cm。 在水泥稳定碎石层施工前,应对现有的渣垫层进行修正,如有出现不规则或凹陷的表面应采取挖松,添加或重铺的方法于以修补,并重新压实以保证表面平整和均匀,达到其规定的压实度后可进行水泥稳定碎石层施工. 质量保证体系及施工顺序控制: 1、 材料控制 进场的原材料必须是级配碎石(0—40),并严格控制碎石含泥重,材料进场后必须进行试验,并进行粒经级配试验。 2、 拌和、运输 水泥稳定碎石混合料,采用750型搅拌机拌和,搅拌配合比严格按照试验配合比配料,自动配料斗计量进料,(重量比)自卸汽车运输,并直接运入施工现场。 3、 摊铺和碾压 A、 水泥稳定碎石层采用挖机摊铺,人工配合整平,测定高度,摊铺厚度。 B、 摊铺时厚度要根据试验后确定压实度多少,来测定摊铺实际厚度,摊铺时应掌握“宁高勿低、宁铲勿补”的原则,摊铺后的混合料必须在2小时内碾压完毕,采用CA14振动式压路机压实。雨水井周围用平板震动器或人工整实,碾压时要掌握先静后振,先边后中,轮迹重叠应1/3,碾压遍数根据现场试验后确定(但不能少于3静3振)。混合料的碾压时间应掌握在接近最佳含水量时进行,严禁在刚压实或正在碾压的路段上进行压路机或送料车的转弯、调头、急刹车等,保证基层质量。 4、 质量及平整度控制 A、 路中及两侧位置分别每5米打一高程桩,设立方格网,方格网更有利于检测和发现偏差情况. B、 严格掌握搅拌时水灰比,因为水灰比的大小直接对压实平整有直接因果关系。 C、 每层初压后用3米直尺检查平整段,并及时进行铲修整平。 D、 摊铺时采用半幅路基一次成型方案。避免纵向接缝,若不可避免产生时,要采用直接缝,并压实接缝线上严禁斜接,上下层的垂直接缝要错开,横向接缝亦采用垂直接缝形式,严禁斜接,垂直接缝的制作要严格按规范执行。 5、 养生 水泥稳定碎石层碾压成型后,采用阳模覆盖,必须保持洒水养护,时间不少于7天,以利强度得到正常发展,特别是在施工后1周内,稳定层表面要保持湿润,养生期间严禁一切车辆通行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
