收藏 分销(赏)

坝体(垃圾坝、截污坝)施工方案.doc

上传人:精*** 文档编号:3873391 上传时间:2024-07-23 格式:DOC 页数:13 大小:59.04KB
下载 相关 举报
坝体(垃圾坝、截污坝)施工方案.doc_第1页
第1页 / 共13页
坝体(垃圾坝、截污坝)施工方案.doc_第2页
第2页 / 共13页
坝体(垃圾坝、截污坝)施工方案.doc_第3页
第3页 / 共13页
坝体(垃圾坝、截污坝)施工方案.doc_第4页
第4页 / 共13页
坝体(垃圾坝、截污坝)施工方案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

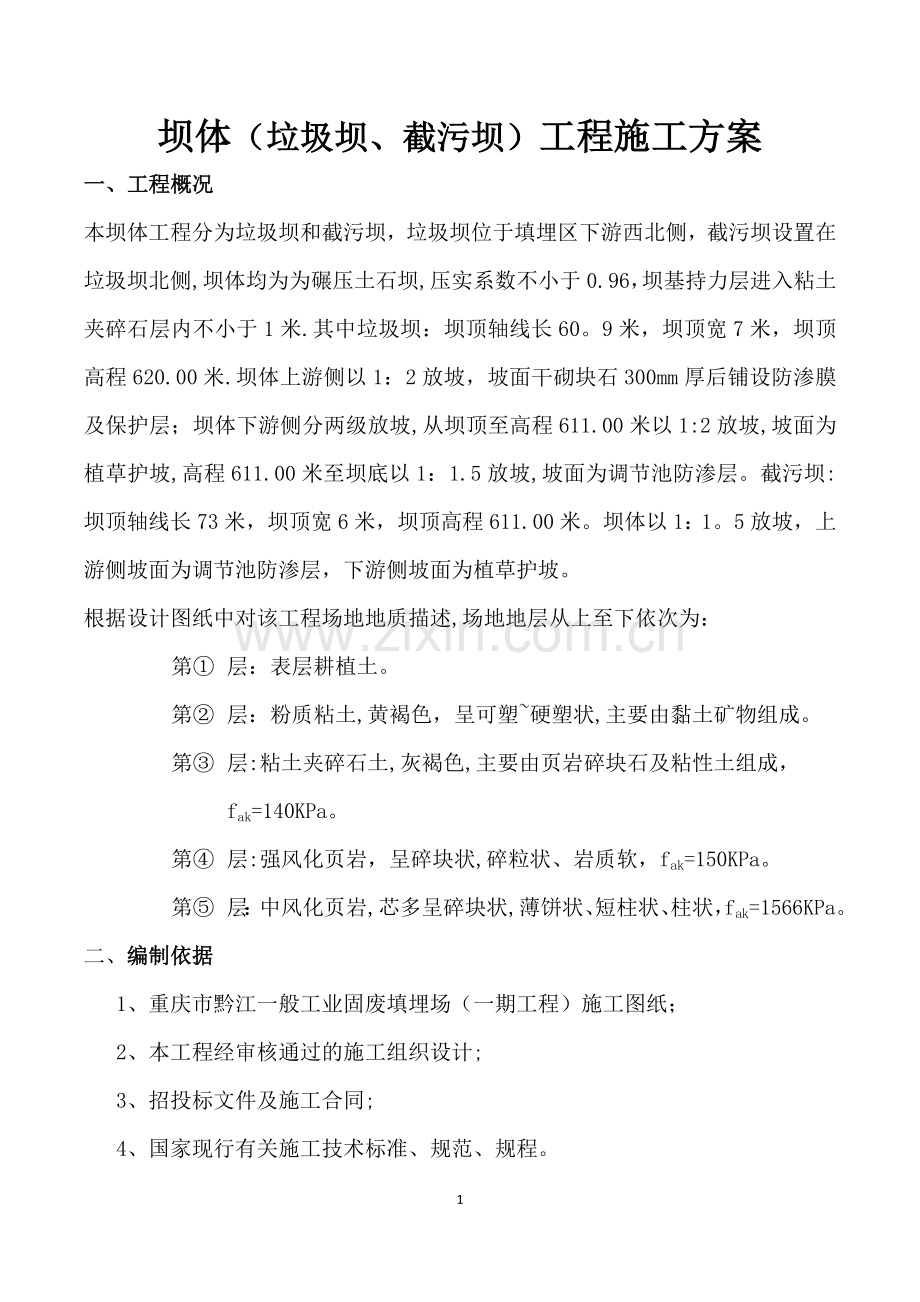

1、坝体(垃圾坝、截污坝)工程施工方案一、工程概况本坝体工程分为垃圾坝和截污坝,垃圾坝位于填埋区下游西北侧,截污坝设置在垃圾坝北侧,坝体均为为碾压土石坝,压实系数不小于0.96,坝基持力层进入粘土夹碎石层内不小于1米.其中垃圾坝:坝顶轴线长60。9米,坝顶宽7米,坝顶高程620.00米.坝体上游侧以1:2放坡,坡面干砌块石300mm厚后铺设防渗膜及保护层;坝体下游侧分两级放坡,从坝顶至高程611.00米以1:2放坡,坡面为植草护坡,高程611.00米至坝底以1:1.5放坡,坡面为调节池防渗层。截污坝:坝顶轴线长73米,坝顶宽6米,坝顶高程611.00米。坝体以1:1。5放坡,上游侧坡面为调节池防渗

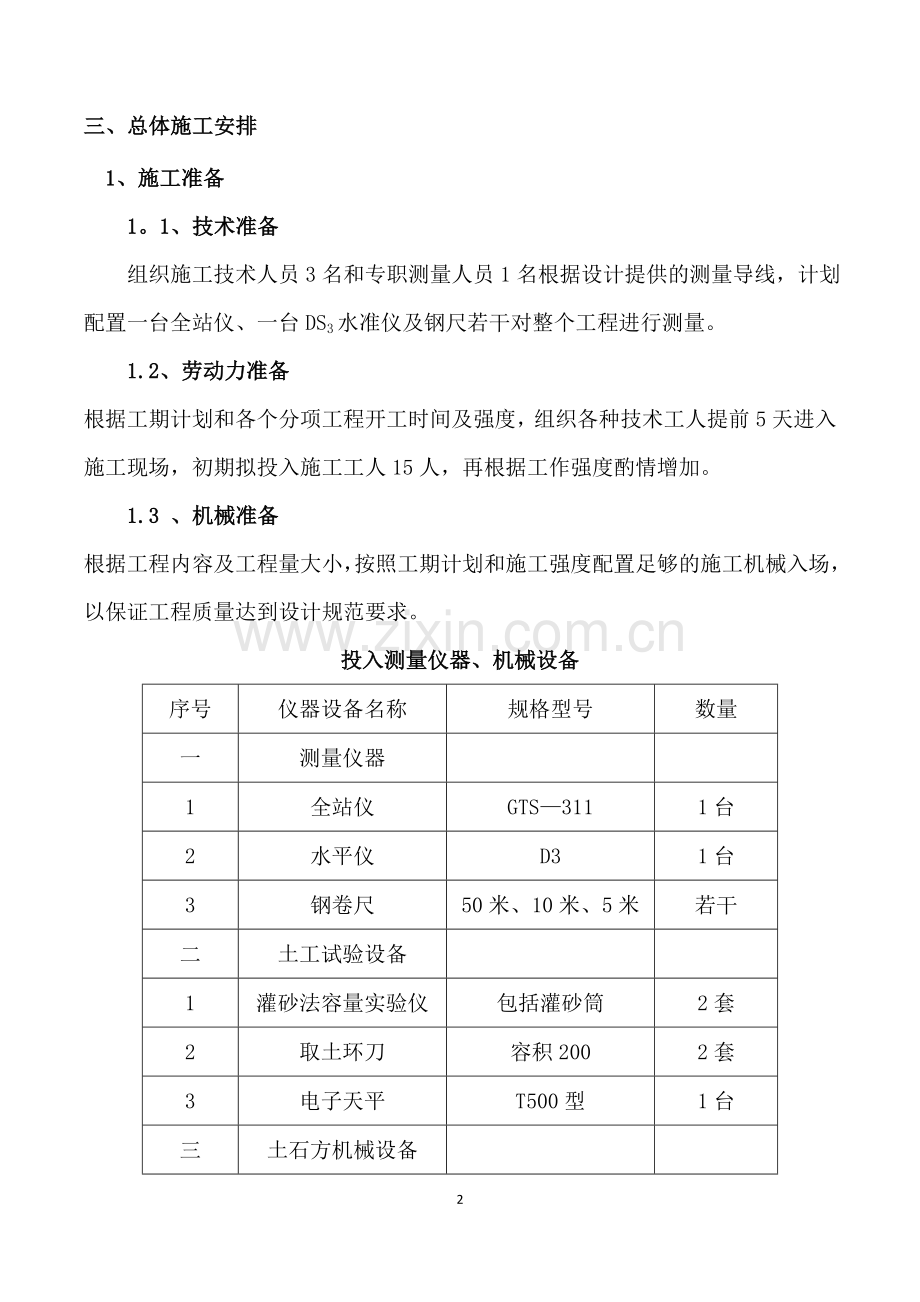

2、层,下游侧坡面为植草护坡。根据设计图纸中对该工程场地地质描述,场地地层从上至下依次为:第 层:表层耕植土。第 层:粉质粘土,黄褐色,呈可塑硬塑状,主要由黏土矿物组成。第 层:粘土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成, fak=140KPa。第 层:强风化页岩,呈碎块状,碎粒状、岩质软,fak=150KPa。第 层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,fak=1566KPa。二、编制依据1、重庆市黔江一般工业固废填埋场(一期工程)施工图纸;2、本工程经审核通过的施工组织设计;3、招投标文件及施工合同;4、国家现行有关施工技术标准、规范、规程。三、总体施工安排1、施工准备1。

3、1、技术准备 组织施工技术人员3名和专职测量人员1名根据设计提供的测量导线,计划配置一台全站仪、一台DS3水准仪及钢尺若干对整个工程进行测量。1.2、劳动力准备根据工期计划和各个分项工程开工时间及强度,组织各种技术工人提前5天进入施工现场,初期拟投入施工工人15人,再根据工作强度酌情增加。1.3 、机械准备根据工程内容及工程量大小,按照工期计划和施工强度配置足够的施工机械入场,以保证工程质量达到设计规范要求。 投入测量仪器、机械设备序号仪器设备名称规格型号数量一测量仪器1全站仪GTS3111台2水平仪D31台3钢卷尺50米、10米、5米若干二土工试验设备1灌砂法容量实验仪包括灌砂筒2套2取土环

4、刀容积2002套3电子天平T500型1台三土石方机械设备1挖掘机CAT3244台2装载机ZL50C2台3自卸汽车20T4碾压机32T1台2、施工进度计划根据施工组织设计的进度安排,我项目部将提前准备,统筹安排,及时调整工地劳动力人员,确保施工高峰期劳动力的数量,满足施工要求。各种机械设备做到勤保养、勤维修,确保机械设备正常运转,当机械设备不能满足施工需要时随时增加相应机械设备.优化施工程序,加强现场调度,发挥机械效率,尽量缩短工期。本工程中坝体各分项工程施工从下到上,工序多而紧促,施工难度大,有多项交叉施工,应充分利用各施工机械设备,优化各分项施工技术,科学合理的安排施工计划本分部工程计划开工

5、日期:2017年6月6日,完工日期:2017年7月27日,总工期52天.四、施工技术方法1、坝体施工方法:坝体填筑施工工艺框图如下:测量放样清基分层铺料分层碾压不合格 合格合格碾压试验、击实试验土料开采、运输检测试验层面处理2、岸坡清表及修坡根据坝体控制基点进行导线控制测量,以复查及校测原控制点,并根据现场施工和规范要求,按设计定出坝体轴线并加以控制.根据设计文件要求定设出坝轴线的具体位置,将纵横轴线用十字交叉线进行控制.用水准仪加密施工控制水准点,同时将坝体清基边线用木桩进行标记,将测量数据绘制成果报请监理工程师现场复核并签证认可。2.1、岸坡清表先将坝体、坝基施工范围边线放样放线,并用红线

6、进行标记。拟定采用挖掘机按照施工标记边线对岸坡表土进行清除,将原地面的腐质土、草皮、树根、乱石等清理干净,以便坝体的基础工程质量得到保障.清表弃土运送于业主指定弃土场位置。考虑坝体两端局部岸坡比较陡,机械无法进行施工,可待坝体填筑至一定高度再进行清除,清基完成后及时回填土并用20t自行式震动碾进行进退错距法施工,碾压次数6遍。2.2、岸坡修坡按照设计施工图要求岸坡岩石自然坡度不陡于1: 0.5,土质自然坡度不陡于1:1.5,但凡大于该要求坡度的应将进行修整.坝基与岸坡大致平顺,不应成台阶或突然变坡,上缓下陡时,变坡角小于25度。岸坡修整宜在坝底部回填两层粘性土后进行,以方便岸坡清表弃土外运及岸

7、坡修整土方的再利用(可再利用于坝体填筑)。3、坝底清基将坝体需清基施工的范围放线,并用红线进行标记,以便清基工作的顺利实施,施工单位会同监理单位及业主单位对清基前原地面及清基后地面进行联测,并对采集的原始数据进行现场签认。按照设计及规范要求,坝基清理厚度需请监理、业主、设计及勘察单位现场勘测,并确认已挖至设计要求的持力层。根据勘察报告和设计图纸坝基以粘土夹碎石和强风化页岩为主要持力层,地基承载力持力值fak140Kpa。坝体地基大部分区域在原有山川冲击溪流位置,且上游汇水面积很大,有大量地下水及汇集雨水流经坝基,在坝体基础施工期间将上游原有排水沟改道至山体坡脚旁,并沿山脚开挖一条0.8m0。6

8、m的临时排水沟,将水引排坝体施工区域50米以外,开挖临时排水沟时,应先测量地面高程,确保排水通畅。因清基施工周期较长,为避免地基基槽外露时间过长及受雨水浸泡,宜分两次开挖基槽,先挖至粘土夹碎石层0.8米,待整块地基上层全部挖除并装运至弃土场后再进行地基底层剩余0。2米。挖除底层时应尽量避开雨期,及时关注天气预报;如遇下雨采用挖机挖临时排水沟,及时排除汇集的雨水,地势低洼地段可用污水泵抽出。地基清理面积约8000m2,清表面积较广,清表施工难度大,表层粉质粘土装运不便,坝底部大面积粉质粘土需采用挖机进行二次转运,转运至便道旁再装车外运。在两侧岸坡坡脚处的施工便道修建之前,应先将坡脚处表层粉质粘土

9、挖开堆在旁边,待施工便道修建完后装运至弃土场;施工便道修建好后,用挖机将坝基中间区域的粉质粘土经过二次转运,堆在施工便道旁,再装运至弃土场.以上措施实施后,应请监理单位及业主单位现场签证。 4、坝体填筑由于坝体工程填筑材料采用天然级土夹石填筑,材料要求筑坝土料中不应含有耕土层及草皮、树根、垃圾等,有机质含量不得超过5,水溶盐含量不大于3%。填埋库区前期开挖后期需进行库底基层回填才能进行铺膜.坝体的填筑料按设计要求从填埋库区南侧山头开挖取土.拟定选用1。5m3反铲挖掘机进行开挖并装车,拟定20T自卸车为主15T自卸车为辅进行土料运输,将土料直接运至坝体填筑段施工现场按照设计要求尺寸进行填筑,填筑

10、完成相应长度时即按照设计边坡坡度进行修整成型,达到设计要求.坝面填筑作业顺序采用分层填筑,先低后高,错台搭接,水平同起。填层厚度按设计及规范要求铺筑厚度30cm、20t振动碾碾压6遍进行控制,下层报验合格后才可进行上层施工。该坝体填筑用料从库区取土,因此开挖时就必须将填筑区段边线、坝前平台以及各个变坡点同时放出,以免造成不必要的工序浪费,坝体填筑前必须对原地面进行清基碾压,并经监理工程师现场验收批准后,才可进行大面积施工,填筑过程按照设计要求及相应规范进行洒水碾压,以便于坝体填筑达到设计要求参数(碾压相对密度Dr0。75,碾压压实度96%)。用碾压参数指挥填筑全过程。下基层区:采用粘性土料,以

11、压实度为控制指标的压实度应96。主填料区:采用粒径150mm的土夹石,粒径大于5mm的含量不宜超过50,最大粒径不宜大于铺土厚度的2/3,且相对密度0.75。洒水铺料、平整碾 压土料挖运碾压试验检测、报验进入下层施工4。1、土料开采、运输4。1。1、开采前准备工作首先由施工技术员根据地面高程对坝体填筑宽度进行测量定位,按照设计理论填筑宽度每边放宽50cm,超填宽度进行白灰标记 修建施工便道:根据土料场的地形地势,拟定开挖线路,修筑施工道路;设置排水系统:在料场周围布置截水沟阻挡场外水流进入开挖区,冲刷土料;4.1。2、运输本工程拟定选用1。5m3反铲挖掘机进行土料开采并装车,用20t自卸车进行

12、土料运输,将土料直接运至施工现场卸料。土料来源利用库区边坡开挖料进行填筑.4。2、铺料、平整铺料从最低处开始水平上升,采用倒退法上料,用推土机向前平料。根据计算超宽碾压宽度应大于设计宽度1.0m,以保证坝体边坡碾压密实度.4.2。1、当气候炎热干燥,土层表面水分蒸发较快时,铺料与压实表面应适当洒水,以保持施工含水量.为配合碾压施工,铺筑应平行坝体轴线顺次进行,及时平料,并应铺筑均匀、平整。4.2。2 控制铺料层厚度的措施在铺填施工中保持填土表面平整,并根据铺土厚度,计算出每车土料控制的面积,在填筑面上均匀卸料。装载机在平料过程中,应及时检查铺层厚度,边角及局部采用人工摊铺整平,发现问题及时处理

13、。4。2。3结合面处理 在每个作业段结合处按照设计规范要求进行处理,结合台阶宽度不得小于2m。在层与层结合面,每层结合面在进入下层施工时必须进行洒水结合吗,严禁出现干夹层等现象.4.3、碾压在碾压前进行充分洒水湿润,机械压实采用进退错距法,坝体土方碾压应沿平行坝体轴线方向进行,不得垂直轴线方向碾压,注意防止欠压、漏压。填筑料碾压主要采用震动式压路机进行压实,边坡、角落等回填量小,工作面狭窄的地方,用人工辅助打夯机夯实。碾压平行与坝体轴线方向遵循由低到高,先静压再震动、碾压轮迹彼此大家的原则,碾压遍数及行走速度按试验确定的参数进行,本大坝采用分段分层填筑,各段土层之间上下层分段位置错开,每层碾压

14、搭接长度不小于0。5米,垂直碾压方向搭接长度应控制在11。5米范围。碾压必须严格按照碾压试验确定的施工碾压参数进行控制,铺料与碾压工序必须连续进行,如需短时间停工,其表面风干土层应经常洒水湿润,保持含水量接近最佳含水量.每层压实后,根据规范和设计要求进行密实度、含水量等技术指标的测定,压实度需达到设计要求以后再进行下一层填筑施工。在结合的坡面上,配合填筑的上上升速度,将表面松土铲除至已压实合格的土层为止.坡面需经刨毛处理,并使含水量控制在规定的范围内,然后才能继续铺芯填筑材料进行压实.4。4、检测、报验在每层土方碾压结束,由专职试验员对填筑施工层进行干密度检测,检测方法采用灌砂法或环刀法进行,

15、 碾压试验引用土工试验规程SL2371999、碾压式土石坝施工规范DL/T51592001以及设计文件的有关规定,取样数量根据规范及监理工程师要求.在经自检合格后报请监理工程师现场进行检测报验,得到合格签证后方可进行下道工序的施工。4。5、质量控制措施:4.5。1、对碾压、平土操作人员进行培训,统一施工操作方法,经考核合格后方可操作;4.5。2 、碾压时应检查碾压参数(包括机具、铺土厚度、碾压遍数、含水量、干容重、行车方式等)是否符合规定.施工质量采用施工参数控制法及压实度检查双控法.以设计压实指标作为质量检查标准,按照设计要求,相对紧密度Dr0.75;4。5.3、 碾压时应加强填筑层间结合和

16、边坡的结合,注意界面干净。4.5.4 、填筑应尽量平起,以免造成过多接缝。4.5.5、上坝料必须保证质量,严禁草皮、树根及不合格填筑料上坝.加强检测手段,根据填料种类采用灌砂法或环刀法对压实效果进行检测.坝体每填筑一层,对其中线、宽度、压实度进行检测,检测频率不少于规范规定值,合格后填筑下一层.填筑时两侧进行适当加宽,然后进行刷坡,保证边坡压实平整。通过填料选择、试验、填筑、压实、检测等全过程质量控制来保证坝体填料标准、压实标准,满足设计规范要求。坝体填筑厚度控制措施,采用坝体两侧每25m插木棍,用明显标记标示,铺筑完成后再用水准仪进行高程测量,保证填筑厚度不出现超厚现象.4。6、施工控制要点

17、坝体几何尺寸,轴线及标高,坡度,以及在最佳含水量时进行碾压.按质量验评标准进行自检项目有:压实度、相对密度、平整度、高程等,自检合格后,报请监理工程师检验签证认可.土料填筑的质量控制4。6。1、填筑铺料时,土料中不允许夹杂草、树根等有害物质.4。6。2、碾压机具的行驶方向应平行于坝体轴线。相邻作业面碾痕搭接宽度:平行轴线方向应不小于0。3m0.5m,垂直轴线方向不应小于1m-1.5m.机械碾压不到的部位应辅以夯具(人工或机械),采用连环套法夯实,夯痕双向套压,夯痕搭压宽度不小于1/3夯痕。4。6。3、每一填土层按规定参数施工完毕,并经监理工程师验收合格后才能继续铺筑下一层.4。6.4、压实体不

18、允许出现漏压虚土层、干松土等不良现象.为防止坝体填料剪切破坏,汽车上料采用后退法卸料,运输车辆应避免在已碾压好的土料工作面上行使,上坝路口应严格管理,路口填方上多铺20填料,同层坝体填筑完成后,进行下一层填筑前,将多余填料挖除。坝体填筑完成后,监理工程师检查认为不合格时,应立即进行返工处理直至合格。4.6。5、严格控制正常的填筑含水量.降雨时应停止填筑;土料填筑用20t振动碾碾压保证层间结合。当风力或日照较强时,应及时在填筑面上洒水,以保持合适的含水量.4。6。6、铺填作业应从最低处开始,按水平层次进行,不得顺坡铺填。相邻作业面应均衡上升,以减少施工接缝,避免形成陡坎;随着填筑面的上升用反铲削

19、坡粗修.土料填筑控制好接合面上土料的含水量,边刨毛、边铺土,边压实,确保接缝面的工程质量.4。6。7、雨季施工时,填筑面应稍向下游倾斜,以利于排除雨水。雨季停工前,应铺设填筑面保护层,复工前予以清除,如发生雨水下渗,雨后应将填筑面含水量调整至合格范围内,才能复工,雨季施工应做好防雨和排水措施。4。7、进入下层施工 在上层填筑经过报验合格同意进行下层施工后,首先由施工技术员对填筑体进行测量,定出下层的填筑边线,并对填筑面进行洒水湿润(结合),方可进行下层填筑作业。5、交叉施工坝体填筑过程中有地下水导排管、渗漏液检测管和渗滤液导排管穿过坝体,施工之前应计算好各项交叉工程的施工高程面,做好交叉施工的

20、各项技术准备工作,以保证各项工程顺利进行。坝体填筑与地下水导排管、渗漏液检测管和渗滤液导排管交叉施工;当坝体填筑高程大于管顶高程加0。3米的高程面时,方可进行管沟反开挖施工,开挖管沟沟底部和管安装覆土后坝体填土面均应保持平整,确保碾压时受力均匀。管安装好后管口应及时封堵,以免管内进土,管两端应超出坝体一定长度。6、质量检查和验收6.1、填筑前按设计要求、质量验收标准进行基础面清理质量的检查和验收6.2、现场生产性试验选定的施工碾压参数及其各项试验成果的检查和验收;6。3、运输车辆经常保持车箱、轮胎的清洁,避免残留在车箱、轮胎上的杂物带入料源;6。4、每分层、分段填料经碾压后,用人工采用工具挖料

21、取样,采用灌沙法或环刀法作检测试验;6。5、所有作业面应分层铺土,分层统一压实,严禁出现界沟;6.6、加强测量放线工作和现场指挥工作,尽力做到不欠填、不漏碾,确保开挖质量和填筑质量;7、安全保证措施7。1、 运输车辆必须处于完好状态,制动有效,严禁人料混载;7.2、 所有运载车辆均不准超载、超宽、超高运输;7.3、 大风天气停止施工,防止落石伤人;7。4、运输道路的交通路口,设有专职人员指挥、调度和统计运输车辆。干燥天气洒水防尘,并安排一定的清扫人员;7。5、所有机械手必须持证上岗,严禁无证上岗和酒后上岗;7。6、定期对作业人员进行安全防范、技能学习,设专职安全员对现场跟踪检查;7。7、对施工

22、现场防洪措施有效实施及防范。8、文明施工措施8.1、组织领导项目部成立以项目经理为组长,施工负责人为副组长,施工队负责人参加的文明施工领导小组。对现场文明施工进行监督、指导、检查,对违反文明施工的行为,责令限期整改或停工整顿,必要时对责任人进行处罚.施工队成立以队长为负责人的现场文明施工小组,负责施工区域内的现场施工管理工作,并结合实际情况制定文明施工管理细则。8.2、健全管理制度结合本工程实际情况,施工队负责人明确分工,落实现场文明施工负责区,制定相应规章制度,确保现场文明施工管理有章可循。8。3、加强思想政治工作加强思想政治工作,大力开展文明施工宣传活动,统一思想,使全体员工认识到文明施工

23、是企业形象、队伍素质的反映,是安全生产的保证,是工程优良快速施工的前提,增强全员文明施工意识。对施工人员进行文明施工教育,建立健全岗位责任制,签订文明施工责任书,把文明施工责任落到实处,提高全体施工人员文明施工的自觉性,增强文明施工意识,树立企业文明施工形象.施工期间,认真了解、切实尊重当地群众的宗教信仰和民族风俗、习惯,遵守国家有关的法律、法规,积极主动搞好民族团结.8。4、文明标准工地的创建措施职工生活设施符合卫生、通风、照明等要求.职工的膳食、饮水供应符合卫生要求.在工地现场和生活区设置足够的临时卫生设施,每天清扫处理。生活垃圾集中堆放,统一搬运至指定地点废弃.采用有效措施处理生产、生活废水,不得超标排放,并确保施工现场无积水。施工内业资料齐全、整洁、数据可靠。办公室内按要求布置各类图表,及时反映现场状况及工程进度情况.工程完工后,及时清理好施工场地,周转材料及时返库。做到工完料净、场地清洁,施工队伍文明撤离.13

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
