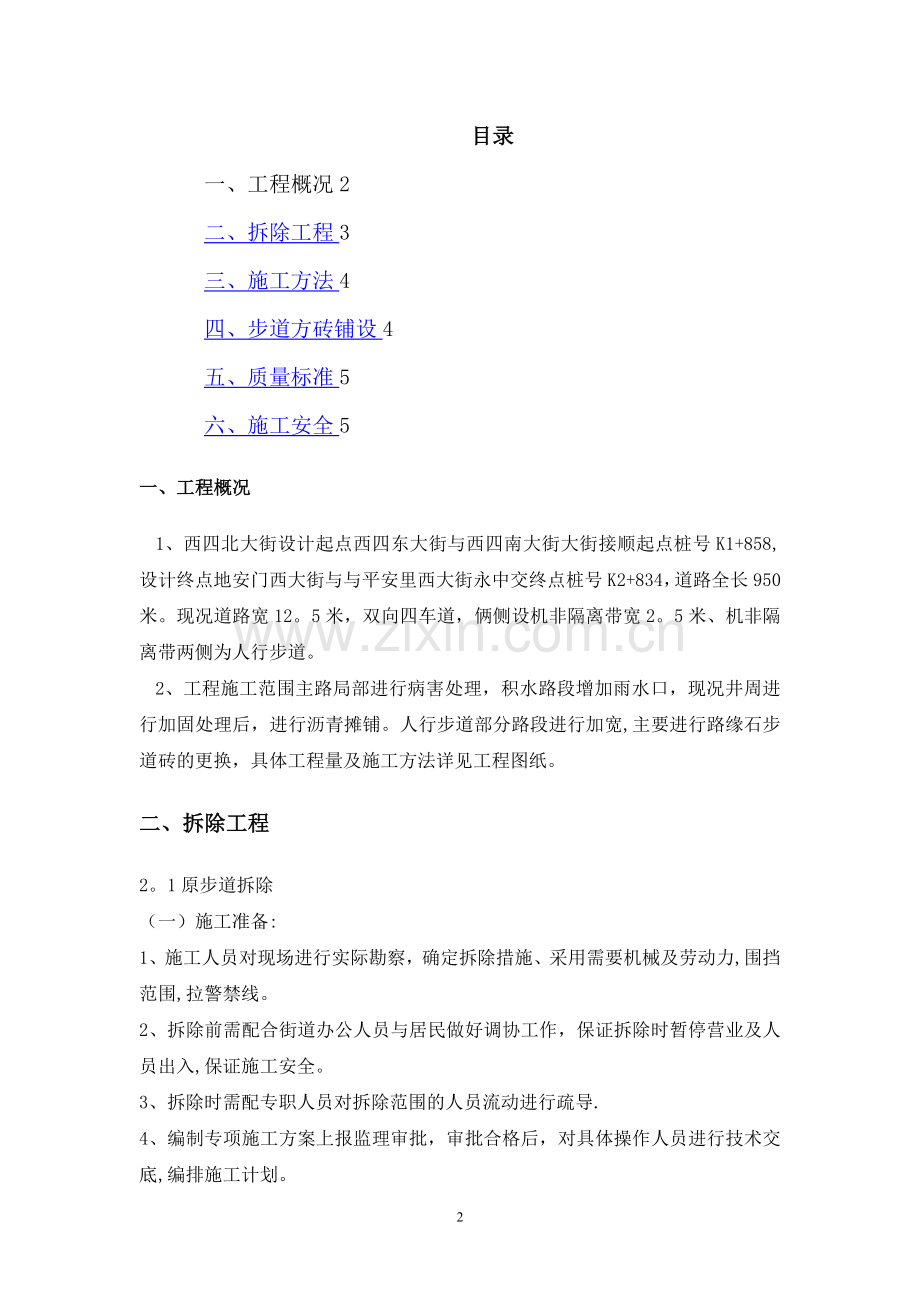

1、北京市市管城市道路西四北大街(西四路口地安门西大街)道路大修工程步道砖施工方案审批:日期:审核:日期:编制:日期:1目录一、工程概况2二、拆除工程3三、施工方法4四、步道方砖铺设4五、质量标准5六、施工安全5一、工程概况1、 西四北大街设计起点西四东大街与西四南大街大街接顺起点桩号K1+858,设计终点地安门西大街与与平安里西大街永中交终点桩号K2+834,道路全长950米。现况道路宽12。5米,双向四车道,俩侧设机非隔离带宽2。5米、机非隔离带两侧为人行步道。2、 工程施工范围主路局部进行病害处理,积水路段增加雨水口,现况井周进行加固处理后,进行沥青摊铺。人行步道部分路段进行加宽,主要进行路

2、缘石步道砖的更换,具体工程量及施工方法详见工程图纸。二、拆除工程2。1原步道拆除(一)施工准备:1、施工人员对现场进行实际勘察,确定拆除措施、采用需要机械及劳动力,围挡范围,拉警禁线。2、拆除前需配合街道办公人员与居民做好调协工作,保证拆除时暂停营业及人员出入,保证施工安全。3、拆除时需配专职人员对拆除范围的人员流动进行疏导.4、编制专项施工方案上报监理审批,审批合格后,对具体操作人员进行技术交底,编排施工计划。2。2拆除1、原人行道路面凿除以风镐为主,人工配合为辅。2、施工时根据所需要的工作面拉禁止范围及设置警示牌,禁止人员及车辆通行.3、对地下的各类管线,施工单位应在地面上设置明显标识。对

3、水、电、气的检查井、污水井应采取相应的保护措施。4、旧路面凿除宜分小段进行,当天拆除步道必须及时恢复,以免妨碍交通。5、用镐开挖步道时,应并排前进,左右间距应不少于2M,不得面对面使镐.6、利用机械破碎时,应有专人统一指挥,操作范围内不得有人,铲刀切入地面不宜过深,推刀速度应缓慢.2.3施工难点及分析1、周边临近住宅区需采取降噪措施为减少施工噪音对周边的影响。拆除工程噪音是在所难免,而该工程在拆除的同时,因此在拆除的过程必须做到,拆除物轻拿、轻放。2、旧砖外弃人行道旧水泥砖拆后应立即拉运到指定场所堆放,不能随意堆放在行人通道上影响交通。2。4建筑垃圾清运措施1、专运垃圾的车辆应在指定地点停放,

4、出入现场时应有专人指挥,作业时间应遵守有关规定。2、及时将施工垃圾清运出场。清运垃圾车辆开至指定的垃圾消纳厂进行消纳.三、施工方法1、工艺流程施工准备-测量放线水泥砂浆垫层施工挤压型混凝土防滑步道砖铺装-扫缝养生2、施工准备2。1机具行良好,能够满足施工要求,个岗位人员到位.2。2位于步道内的各种管线已施工完成,同时检查井井筒已砌至步道路床顶标高。2。3工程材料厂家考察已完成并已签订采购合同,厂家供货能力能确保施工需要。2.4测量放线:测量人员应根据机动车道外侧路缘石的内边缘,每隔20m(曲线段大于5cm)往外量5m定点,然后洒白灰将各定点连成一线作为步道路床施工的控制线。四、步道方砖铺设铺砌

5、前检查方砖尺寸是否合格,表面颜色是否一致,无蜂窝、漏石、脱皮、裂缝等现象。 按控制点定出方格坐标,并挂线按分段冲筋(铺装样板条),随时检查位置与高程.铺砖时应挂“米“字线,即挂横纵垂直的控制线外,还应挂对角控制线。方砖铺装时,用1:5水泥中砂干拌砂浆2cm卧底、找平。方砖要轻放,用橡皮锤敲实,但不得损坏砖的边角. 铺盲道砖时,应将导向行走砖与止步砖严格区分,不得混用.盲道无障碍路口严格按设计图纸的要求实施. 步道砖铺砌要求平整、稳定、灌缝饱满,避免翘动现象;人行道面层与其他构筑物衔接平顺,避免积水现象。 在铺砌过程中,随时检查步道砖安装是否牢固和平整,发现有位移、不稳、翘角等现象后应立即进行修

6、整。修整采取重新铺砌的方式,不得采用向砖底部填塞砂浆或支垫等方式找平面砖。方砖铺砌完成,经检查合格后,采用干砂掺1:10水泥(按体积)拌合均匀,将砖缝填满,并在砖面上洒水使砂浆混合料沉实直至灰砂灌满为止。同时清扫砖面保持砖面清洁.洒水养生至少三天,养生期间严禁上荷载。五、质量标准1、铺砌应平整稳固、不得有翘动现象,灌缝应饱满。人行步道面层与其他构筑物应顺接,不得皮破。2、实测项目及检测频率六、施工安全1、设立明显标志,与施工无关人员不得进入施工现场,施工人员必须佩戴安全帽,禁止吸烟、穿拖鞋。2、运输车队设专人指挥,进入施工现场要缓慢行驶,倒车时确认车辆后方无人或确保安全后方可进行。3、从包装成捆的步道砖内搬运步道砖时,必须从上往下逐层进行,防止崩塌而伤人。4、机械作业必须严格按照相应操作规程进行,施工机械操作半径范围内严禁站人,施工机械由专人进行指挥.5

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
