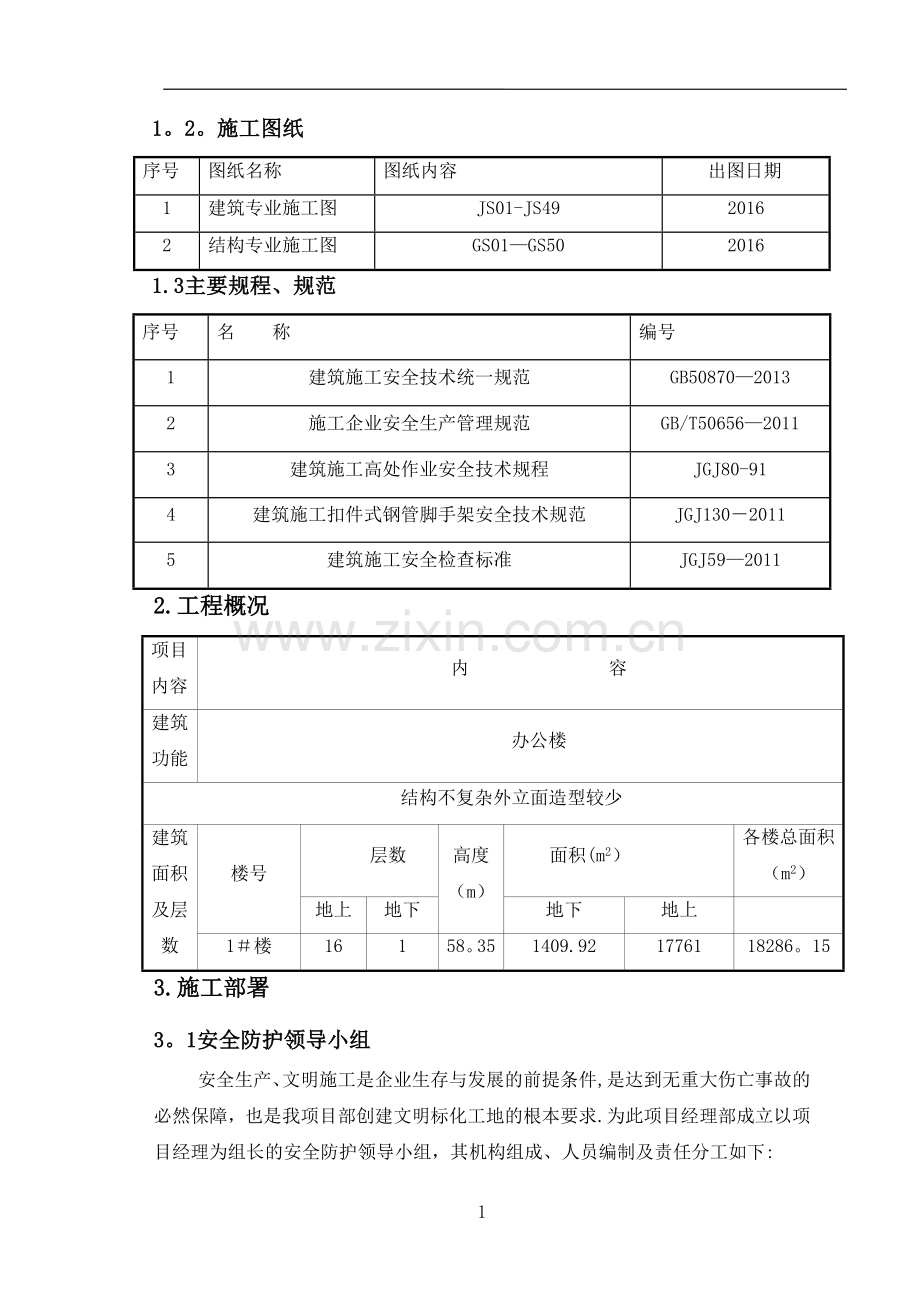

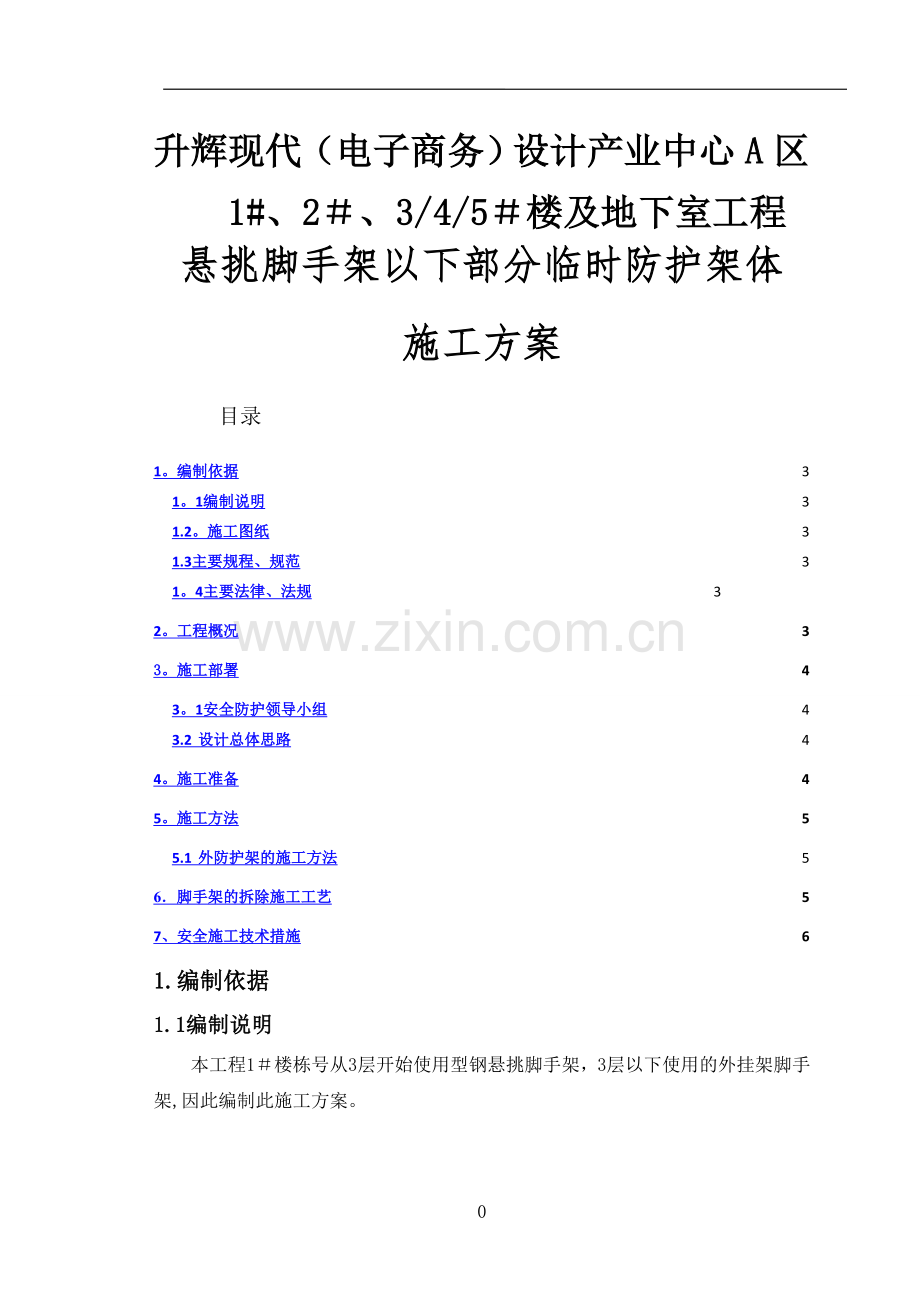

1、升辉现代(电子商务)设计产业中心A区1#、2、3/4/5楼及地下室工程悬挑脚手架以下部分临时防护架体施工方案 目录1。编制依据31。1编制说明31.2。施工图纸31.3主要规程、规范31。4主要法律、法规 32。工程概况33。施工部署43。1安全防护领导小组43.2 设计总体思路44。施工准备45。施工方法55.1 外防护架的施工方法56脚手架的拆除施工工艺57、安全施工技术措施61.编制依据1.1编制说明本工程1楼栋号从3层开始使用型钢悬挑脚手架,3层以下使用的外挂架脚手架,因此编制此施工方案。1。2。施工图纸序号图纸名称图纸内容出图日期1建筑专业施工图JS01-JS4920162结构专业施
2、工图GS01GS5020161.3主要规程、规范序号名 称编号1建筑施工安全技术统一规范GB5087020132施工企业安全生产管理规范GB/T5065620113建筑施工高处作业安全技术规程JGJ80-914建筑施工扣件式钢管脚手架安全技术规范JGJ13020115建筑施工安全检查标准JGJ5920112.工程概况项目内容内 容建筑功能办公楼结构不复杂外立面造型较少建筑面积及层数楼号层数高度(m)面积(m2)各楼总面积(m2)地上地下地下地上1楼16158。351409.921776118286。153.施工部署3。1安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大
3、伤亡事故的必然保障,也是我项目部创建文明标化工地的根本要求.为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:高承芳负责协调工作组员: 王蓉(技术负责)方案编制、技术交底 王家荣(安全负责)-现场施工指挥、质量检查3.2 设计总体思路结合本工程结构形式、实际施工特点,脚手架方法采用如下:1)1#地下车库回填土未施工;2)各栋号1层、2层采用大满堂脚手架配套外挂架;3)各栋号主体结构施工到3层楼混凝土浇筑完成后,开始使用型钢悬挑脚手架。4。施工准备名称数量规格钢管200根48mm6m80根48mm1。5m脚手板70厚5cm、宽2030cm密目安全网4
4、00m21。8m6。0m水平安全网380m2直角扣件1000个旋转扣件600个对接扣件180个4。2。1 钢管选用国标直缝电焊钢管(GB/T13793),质量符合国标碳素结构钢(GB/T700)Q235-A级钢要求.钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用.4。2。2 扣件采用可锻铸性材料制作,其材质符合国家标准钢管脚手架扣件(GB15831)的规定,使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理,螺栓拧紧,扭力矩达65N。M时不得发生破坏。扣件主要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接
5、两根杆件的对接接长.5.施工方法5。1 防护架的施工方法工艺流程:二层楼面强度需达到7。5mpa(3天)开始搭设模板支撑满堂脚手架,要求满堂脚手架所有扫地杆外挑500,并在下一层外围搭设支撑立杆,支撑在外挑扫地杆上,然后以此为支撑搭设高度为4.5M的防护单排脚手架.5。1.1 根据本工程实际情况,沿着作业面四周布置外防护架。5.1。2 外防护架防护栏采用482。8钢管搭设,立管采用4.5和1。5m管,间距1.21。5m,立面水平管间距1。5m,并在外侧增加12道斜撑,操作平台上满铺脚手板,脚手板采用50厚木脚手板,并铺180高踢脚板,不得有探头板。木脚手板与482。8钢管用8铅丝绑牢,立面内侧
6、满挂密目式安全网。5。1。3 外防护架每段高度不得超过6m,刚度质量必须满足要求。5.1.4待三层楼面混凝土浇筑完成悬挑脚手架悬挑梁施工完成在进行外围防护架的拆除。6脚手架的拆除施工工艺 脚手架的拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为安全网 栏杆 脚手板 剪刀撑 小横杆 大横杆 立杆)。 不准分立面拆架或在上下两步同时进行拆架.做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆必须随脚手架拆除同步下降,严禁先
7、瘵连墙件整层或数层拆除后再除脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙连加固。拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准节时,应防止失稳。当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时势撑加固,后拆连墙件。7、安全施工技术措施7.1 材质及其使用的安全技术措施7.1.1 扣件的紧固程度应在4050Nm,并不大于65Nm,对接扣件的抗拉承载力为3kn。扣件上螺栓保持适当的拧紧程度。对接扣件安装时其开口应向内,以防时雨,直角扣件安装时开口不得向下,以保证安全.7。1.2 各杆件端头伸出扣件盖板边缘的长度不应小于10
8、0mm.7.1。3 钢管有严重锈蚀、压扁或裂纹的不得使用。禁止使用有脆裂、变形、滑丝等现象的扣件。7。1。4 外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料混用。7。2 脚手架搭设的安全技术措施7.2。1 脚手架的基础必须经过硬化处理满足承载力要求,做到不积水,沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工.7.2。2 搭设过程中划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防附落伤人。7。2。3 开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。7
9、.2.4脚手架及时 与结构拉结或采用临时支顶,以保证搭设过程安全,未完成的脚手架在每日收工时要确保架子稳定.7.2。5脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步.7.2。6在搭设过程中应由安全员、架子班长等进行检查,验收和签证.每两步验收一次,达到设计施工要求后挂合格牌一块。7。3 脚手架上施工作业的安全技术措施7。3.1结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用.任何班组长和个人,未经同意不得任意拆除脚手架部件.7.3.2严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于 3kN/m2,确保较大安全储备。7。3.3结构施工时不允许多层
10、同时作业,装修施工时同时作业层数不超过两层,临地性用的悬挑架的同时作业层数不超过1层。7。3.4各作业层之间设置可靠的防护栏,防止坠落物体伤人。7。3。5定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全.7。4脚手架拆除的安全技术措施7。4。1拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。7。4。2架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点、附件、电气装置情况山庄能提前拆除的尽量拆除掉.7.4。3拆架时应划分作业区,周围设绳绑围栏或竖立警戒樗,地面应设专人指挥,禁非作业人员进入.7。4.4拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应选 通知对方,以防坠落.7.4.5在拆架时,不得中途换人,如必须换人,应将拆除情况交代清楚后方可离开。7。4。6每天拆架下班时,不应留下隐患部位。7.4。7拆架时严禁碰撞脚手架附近电源线、以防触电事故。7。4。8所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面.7。4。9所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。7。4。10拆下的零配件要装入容器内,用吊篮吊下,拆下的钢管要绑扎牢固,双点起吊,严禁从高空抛掷。5
