1、土方换填施工方案一、施工准备(1)材料要求:A、砂砾石原材料选择应选用天然砂砾石,具有一定的透水性能且具备较完善的保水性能,天然砂砾垫层材料最大粒径不超过100mm,砂砾石粒径大小相差均匀,基本符合砂砾石含量的级配要求.碾压时,砂砾石之间容易结合,可塑性较好,且整体性能较高,是较为合适的砂砾石基层原材料。B、素土:原基础土,土料中有机质含量不超过5,亦不得含有冻土或膨胀土,不得夹有砖、瓦和石块等渗水材料,碎石粒径不大于50mm.(2)主要机具:一般应备有蛙式或柴油打夯机、推土机、压路机(18吨)、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等.(3)作业条件:A、设置控制

2、铺填厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。B、铺填前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等.应在未做地基前处理完毕并办理隐检手续. C、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水. 二、施工工艺(1)工艺流程:检验原料质量拌料分层铺筑洒水夯实或碾压找平验收(2)基坑验收完后,方可进行土方换填,换填前应将基底杂物清理干净,然后按地基处理意见中要求,用70原状土加30%砾石均匀混合分层回填。(3)施工现场供料为自卸车供料,基槽内预留宽度不少于4米的临时车道,道路外边为

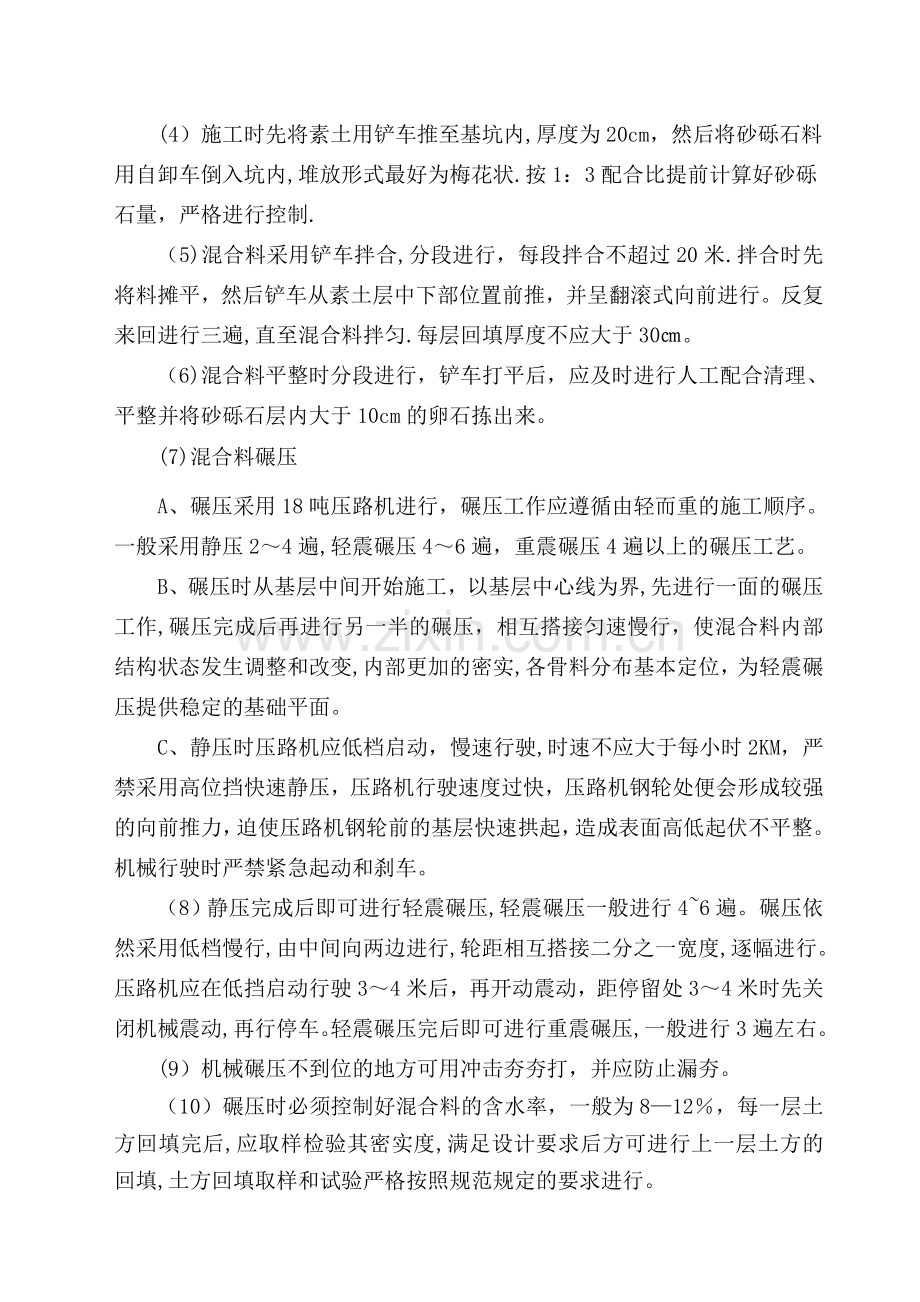

3、基坑边。(4)施工时先将素土用铲车推至基坑内,厚度为20cm,然后将砂砾石料用自卸车倒入坑内,堆放形式最好为梅花状.按1:3配合比提前计算好砂砾石量,严格进行控制.(5)混合料采用铲车拌合,分段进行,每段拌合不超过20米.拌合时先将料摊平,然后铲车从素土层中下部位置前推,并呈翻滚式向前进行。反复来回进行三遍,直至混合料拌匀.每层回填厚度不应大于30。(6)混合料平整时分段进行,铲车打平后,应及时进行人工配合清理、平整并将砂砾石层内大于10cm的卵石拣出来。(7)混合料碾压A、碾压采用18吨压路机进行,碾压工作应遵循由轻而重的施工顺序。一般采用静压24遍,轻震碾压46遍,重震碾压4遍以上的碾压工

4、艺。B、碾压时从基层中间开始施工,以基层中心线为界,先进行一面的碾压工作,碾压完成后再进行另一半的碾压,相互搭接匀速慢行,使混合料内部结构状态发生调整和改变,内部更加的密实,各骨料分布基本定位,为轻震碾压提供稳定的基础平面。C、静压时压路机应低档启动,慢速行驶,时速不应大于每小时2KM,严禁采用高位挡快速静压,压路机行驶速度过快,压路机钢轮处便会形成较强的向前推力,迫使压路机钢轮前的基层快速拱起,造成表面高低起伏不平整。机械行驶时严禁紧急起动和刹车。(8)静压完成后即可进行轻震碾压,轻震碾压一般进行46遍。碾压依然采用低档慢行,由中间向两边进行,轮距相互搭接二分之一宽度,逐幅进行。压路机应在低

5、挡启动行驶34米后,再开动震动,距停留处34米时先关闭机械震动,再行停车。轻震碾压完后即可进行重震碾压,一般进行3遍左右。(9)机械碾压不到位的地方可用冲击夯夯打,并应防止漏夯。(10)碾压时必须控制好混合料的含水率,一般为812,每一层土方回填完后,应取样检验其密实度,满足设计要求后方可进行上一层土方的回填,土方回填取样和试验严格按照规范规定的要求进行。三、质量标准(1)基底土层要符合设计要求,严禁扰动基底的原状戈壁层.(2)基底遇砂坑,孔洞或土质与原地勘报告不符合等情况,应会同建设单位、地勘设计单位共同处理。(3)基(槽)坑清理完毕引测轴线,报监理、甲方、设计、地勘等单位验槽,合格后方可进

6、入下道工序施工。(4)混合料必须配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。留槎和接槎。分层留接槎的位置、方法正确,接槎密实、平整。(5)基(槽)坑回填的土料符合设计要求的施工规范规定,回填土按规定取样测定压实后的各项指标。(6)检验标准:项目序号检查项目允许偏差值检查方法基坑、基槽主控项目1标高50水准仪2分层压实系数95按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水率30;8-12水准仪及抽样检查3表面平整度20用靠尺或水准仪四、安全要求:本工程基础深约3。5m,基础采用人工清槽的方法按要求进行放坡,坡系数定为1:0.67,以防坍塌。(1)施工现场的坑壁四周,应设防护栏杆,并用密目式安全网封闭。栏杆距基坑边缘距离不少于1000mm.(2)坑边堆置土方和材料包括各运输工具和机械不应离槽过近,堆置土方距坑槽上部边缘不少于1。2m,弃土堆置高度不超过1.5m.(3)机械施工时,人员不得在基坑内进行清理,必要时应让司机停止工作后再进行清理.操作人员之间要保持安全距离,一般大于2.5米,(4)基坑清理时,如遇断面尺寸不足时,严禁掏挖,应从上至下挖起。(5)打夯机工作前,应检查电源是否有缺陷和漏电,机械运转是否正常,机械不准带病运转,操作人员应戴绝缘手套。(6)在回填土夯实过程中,上方基坑土壁应进行加固.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
