收藏 分销(赏)

室内墙地砖施工技术交底.doc

上传人:w****g 文档编号:3869790 上传时间:2024-07-23 格式:DOC 页数:12 大小:54.04KB
下载 相关 举报
室内墙地砖施工技术交底.doc_第1页
第1页 / 共12页
室内墙地砖施工技术交底.doc_第2页
第2页 / 共12页
室内墙地砖施工技术交底.doc_第3页
第3页 / 共12页
室内墙地砖施工技术交底.doc_第4页
第4页 / 共12页
室内墙地砖施工技术交底.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

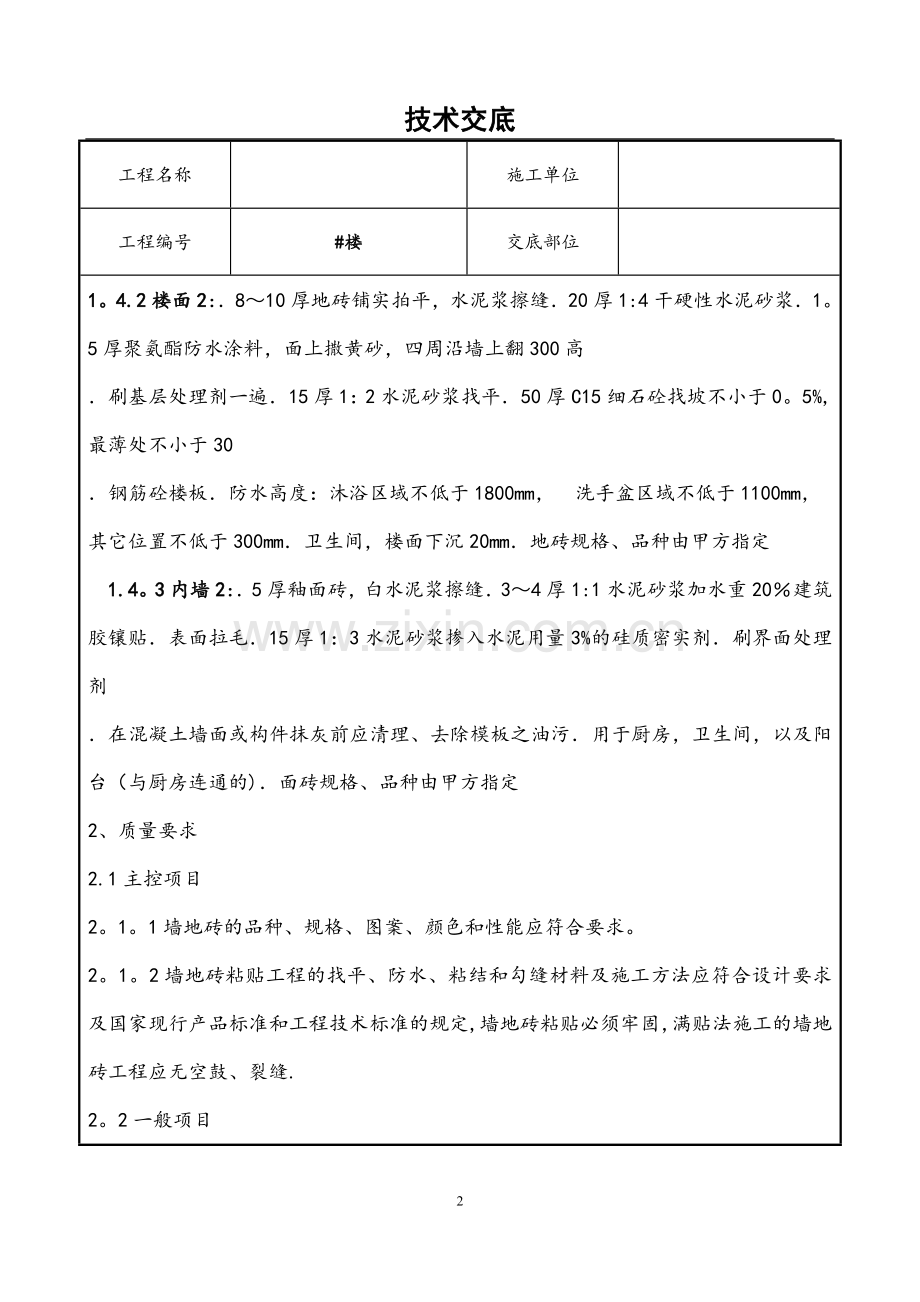

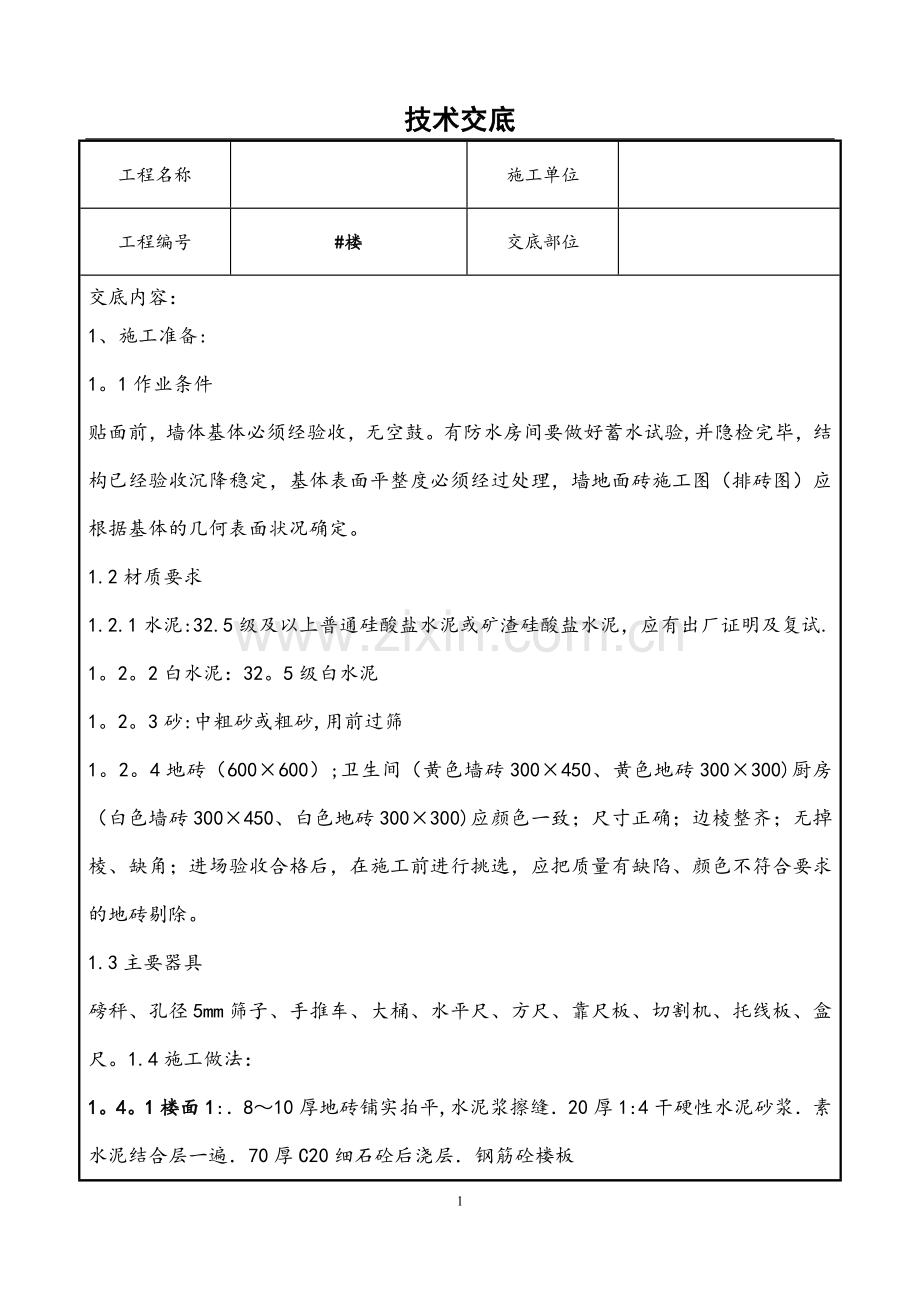

1、技术交底工程名称施工单位工程编号#楼交底部位交底内容:1、施工准备:1。1作业条件贴面前,墙体基体必须经验收,无空鼓。有防水房间要做好蓄水试验,并隐检完毕,结构已经验收沉降稳定,基体表面平整度必须经过处理,墙地面砖施工图(排砖图)应根据基体的几何表面状况确定。1.2材质要求1.2.1水泥:32.5级及以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明及复试.1。2。2白水泥:32。5级白水泥1。2。3砂:中粗砂或粗砂,用前过筛1。2。4地砖(600600);卫生间(黄色墙砖300450、黄色地砖300300)厨房(白色墙砖300450、白色地砖300300)应颜色一致;尺寸正确;边棱整齐;无掉棱

2、、缺角;进场验收合格后,在施工前进行挑选,应把质量有缺陷、颜色不符合要求的地砖剔除。1.3主要器具磅秤、孔径5mm筛子、手推车、大桶、水平尺、方尺、靠尺板、切割机、托线板、盒尺。1.4施工做法:1。4。1楼面1:810厚地砖铺实拍平,水泥浆擦缝20厚1:4干硬性水泥砂浆素水泥结合层一遍70厚C20细石砼后浇层钢筋砼楼板1。4.2楼面2:810厚地砖铺实拍平,水泥浆擦缝20厚1:4干硬性水泥砂浆1。5厚聚氨酯防水涂料,面上撒黄砂,四周沿墙上翻300高刷基层处理剂一遍15厚1:2水泥砂浆找平50厚C15细石砼找坡不小于0。5%,最薄处不小于30钢筋砼楼板防水高度:沐浴区域不低于1800mm, 洗手

3、盆区域不低于1100mm,其它位置不低于300mm卫生间,楼面下沉20mm地砖规格、品种由甲方指定1.4。3内墙2:5厚釉面砖,白水泥浆擦缝34厚1:1水泥砂浆加水重20建筑胶镶贴表面拉毛15厚1:3水泥砂浆掺入水泥用量3%的硅质密实剂刷界面处理剂在混凝土墙面或构件抹灰前应清理、去除模板之油污用于厨房,卫生间,以及阳台(与厨房连通的)面砖规格、品种由甲方指定2、质量要求2.1主控项目2。1。1墙地砖的品种、规格、图案、颜色和性能应符合要求。2。1。2墙地砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定,墙地砖粘贴必须牢固,满贴法施工的墙地砖工

4、程应无空鼓、裂缝.2。2一般项目2.2。1卫生间、厨房抹灰工程的表面质量应符合下列规定;2。2.1。墙面抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。2.2。2抹灰层的总厚度应符合设计要求,宽度和深度均匀,表面应光滑,棱角应整齐。2。2。3地面混凝土垫层应表面平整,拉毛均匀标高正确,本工程卫生间地面标高为-50mm,其余房间为-30mm。面砖粘贴的允许偏差和检验方法编号项目内墙面砖允许偏差()1立面垂直度22表面平整度33阴阳角方正34接缝直线度25接缝高低差0.56接缝宽度13、工艺流程测量放线(在房间内放出十字控制线和

5、建筑标高1m控制线基层处理(包括墙、地面润水)贴标志砖镶贴擦缝清洁养护4、操作工艺4.1地面贴瓷砖施工工艺:4。1。1、基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件要求,考虑到装饰层与基层结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道.4。1.2、弹线:施工前在墙体四周弹出标高控制线(依据墙上100线),在地面弹出十字线,以控制地砖分隔尺寸。找出面层的标高控制点,注意与各相关部位标高控制一致。4。1。3、预铺:首先应在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选,依据现场弹出的控制线和图纸要求进行预铺。对于预铺中可能出现的尺寸、色

6、彩、纹理误差等进行调整交换,直至达到最佳效果,按铺贴顺序堆放整齐备用,一般要求不能出现破损或者小于半块砖,并将把半砖排到非正视面。4.1。4、铺贴:地砖铺设采用专用粘结剂,先采用1:4或1:3干硬性水泥或石屑砂浆打底(砂浆干硬程度以手捏成团不松散为宜),砂浆厚度控制在20-30mm左右,长度为80cm左右(边贴边退),然后将地砖背面满批上专用粘结剂,并划成约100mm*100mm方格(略浅,),将批好粘结剂的地砖按放到干硬性水泥砂浆上,用橡皮锤轻轻敲击地砖饰面直至密实平整达到要求;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向;顺序镶铺.砖缝为11。5mm,铺装时要保证砖缝宽窄一致

7、,纵横在一条线上。卫生间有坡度要求的要掌握好坡度.4。1。5、勾缝:地砖铺完24小时后进行勾缝,勾缝采用1:1水泥砂浆,根据地砖的颜色调配勾缝砂浆的颜色;勾缝要饱满密实。4.1.6、清理:当水泥浆凝固后再用棉纱等物对地砖表面进行清理(一般为12小时后).清理完毕后用锯末养护23天,当交叉作业较多时采用先铺一层保护膜,再铺一层3mm纤维板保护.4。2墙面面砖施工工艺:首先进行的是抄平、弹线、套方.其中画排砖图按内墙砖的规格(按照项目部规定的排板图施工)结合基体的具体尺寸进行预排,可以合理安排破活。在同一墙面上的砖块横向排列,原则上不得有一行的非整砖,如发生时,应科学、合理的安排,使之协调、美观。

8、遇到突出的管线、灯具、洁具、暖气设备时,应用整砖套割吻合,不得用破砖拼凑镶贴。门两侧排整砖,向两侧排,大面积前应先做样板间,样板间完成后必须经项目部和监理质检部门的鉴定合格后,方能大面积施工。4。2。0应注意项:4.2。1面砖排砖不正确。解决办法为:4。2.1。1从顶板(吊顶面)往下排,防止顶部出现2030mm的破砖,如顶部是整砖,下部出现2050mm的破砖时,应将顶部面砖裁小一些,使上下两部分均为两个大半砖。4。2。1.2门窗口及阳角处须以整砖镶贴,破砖位置应放在阴角或门窗洞口中间部位,如果阴角处及门窗洞口中间部位的破砖大于1/3面砖宽度时,可以镶贴,如果小于1/3瓷砖宽度,应镶贴两块相等的

9、大半砖.4。2。2面砖套割尺寸过大、不吻合及出现破砖。解决办法为:4。2.2.1镶贴时,应确定管道及支、托架大概位置,在镶贴到管道支托架位置时,预留上下或左右两块面砖。4.2。2。2根据投影到两块面砖的竖缝或水平缝的位置确定管道支、托架位置,在安装管道支、托架后,按照支、托架的厚度,从上、下或左、右方向量出距面砖边缘的距离,最后按此尺寸套割面砖补贴。4.3基层处理基层结构,砖和砼的做法不同:砼底面:将底面浇水润湿后,用水灰比为0.40。5的素水泥浆,掺有水泥重的35的108胶满刷一遍,再抹1:3水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木槎板压实槎毛,槎毛厚度为1020mm。4。4贴标

10、志砖标志点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点。标志点距为1。51。5m或23m为宜,面砖铺贴到此处时再敲掉。注意标志点贴完,有强度后进行一次预检。4。5镶贴镶贴面砖以前,砖墙面要提前一天湿润好,砼墙可以提前34h湿润,瓷砖要在施工前浸水,浸水时间不小于两小时,然后取出晾至手按砖背无水迹方可贴砖.镶贴用1:1水泥砂浆(体积比),使用水泥不低于32。5级普通硅酸盐水泥加20的108胶,砂子为中细砂(过筛),施工环境温度最低在5以上,在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右注意边角满浆,瓷砖就位后用灰木柄轻轻敲击砖面,使之与邻面相平。粘贴810块用靠

11、尺板检查表面平整,并用卡子将缝拨直.扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净。阴角应大面砖压小面砖,并注意考虑主视线面向。确保在阴阳角处的缝通顺。客厅、餐厅、厨房、卫生间墙地面砖缝隙采用塑料1。5mm十字卡控制,阳角用专用塑料条粘贴.镶贴面砖工程,室内一般由下向上镶贴,面砖镶贴前,墙面要先清理干净并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠边尺,竖缝用水平尺吊垂直,上口拉水平通线。镶贴高度一般为每天1.21。5m.必须检查瓷砖上口灰缝是否饱满,不满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出。4。6擦缝待面砖贴好24h后,

12、用白水泥浆涂满缝隙,再用棉砂蘸浆将缝隙擦平实,待稍有强度,用镏子勾缝,镏子可采用3mm不掉色塑料圆线。保证平滑凹缝12mm,但必须一致(彩色面砖可加适量颜料调成色浆擦缝)。缝溜完后要浇水养护。4.6清洁待嵌缝材料硬化后再清洗表面,必要时用布或棉纱头蘸稀盐酸擦洗一遍,再用清水冲洗一遍。4。7养护地砖铺完48小时,陶瓷砖铺完24小时 后,放锯末浇水养护,时间应不少于7天。铺设地砖时,最好一次铺设一间或一部位,接槎应放在门口的裁口处。5、成品保护5.1每次贴砖完毕后,用棉丝将面砖仔细清理干净。镶贴好的面砖应有切实可靠的防止污染的措施,同时要及时清擦干净残留在门窗框、扇上的砂浆。特别是铝合金门窗框、扇

13、,事先应粘贴好保护膜,防止污染.5。2抹灰层在凝结前应防止水冲、撞击和振动。5。3注意其它专业施工时,不要破坏现有成品。5。4注意事项5。4。1贴砖前基层检查是否空鼓,空鼓进行维修;镶贴瓷砖应事先预接挑选,凡外形歪斜、缺角、脱边、翘曲和裂缝的不得使用。颜色和规格不一的应分别存放.墙地砖粘贴完48小时后用小锤在面砖上轻击,应无空鼓声;5.4.2注意事先预排,使得砖缝分配均匀,遇到突出的管线、支架等部位应用整砖套割吻合,不得用破砖凑合.控制弹线分格、面层贴标准点、预排砖和选砖,保证面砖的垂直平整和砖缝均匀;排砖时应考虑开关、插座的位置,应避免一个开关同时骑4块砖。地砖铺贴时,其他工种不得污染,不得

14、人为踩踏,地砖完成后应在24小时内清缝,随做随清,并做保养。5.4.3为了防止空鼓和脱落,墙面基层必须清理干净,泼水湿润。瓷砖使用前,必须清洗干净,用水浸泡时间不小于2h,然后取出,待表面晾干后方可镶贴。必要时在水泥砂浆中掺入水泥重量35%的108胶或众霸胶,使粘结的砂浆和易性和保水性较好,并有一点缓凝作用,不但增加粘结力,而且可以减少粘结层的厚度,易于保证镶贴质量.空鼓:主要原因有粘结层砂浆稀、铺贴时水泥素浆已干、板材背面污染物未除净、养护期过早上人行走或重压.在施工中,粘结层砂浆要干,以落地散开为准。铺贴时水泥素浆的水灰比为1:2(体积比),严禁用水泥面粉铺贴。养护期内应架板,禁止在面上行

15、走。如发生空鼓,则应返工重铺,方法是取出空鼓地砖,可用吸盘吸住,平直吊出,然后按规范要求铺贴.5。4。4卫生间及厨房阳台要求设置防水层时,注意严格控制施工质量.材料必须要在出厂合格证和试验证明,在楼地面有防水要求的房间内的四周墙面上的防水层要高出楼地面以上300。墙面防水不低于1.8m.镶贴面砖时不能破坏防水层.厨卫间地砖的上皮标高应比客厅地板面低至少10mm。5.4.5注意电开关盒和水暖管道在开洞时一定要注意和砖缝的配合,在规范允许范围内调整在对称位置上。5。4。6卫生器具在墙面固定一定要按图集选用,以免在使用过程中造成和排砖不相称.5。4。7注意吊顶标高和排砖要配合起来,本工程卫生间吊顶高

16、度为2。35米,厨房吊顶高度为2.45米。6、施工现场处罚制度建筑业是事故多发行业,为确保施工现场的安全生产,文明施工顺利进行,加强施工现场的安全管理,维护正常的生产和生活秩序,增强职工的自我保护意做到“我不伤害他人, 不让他人伤害我” 的原则,保护工人的生命安全和企业的财产不受损失.坚持“以人为本,安全第一,预防为主的方针,防止和杜绝事故的发生,结合本工程实际,特制定以下制度;1、进入施工现场不戴安全帽(不准进入施工现场) 100元 (管理人员200元)2、违章指挥,违章操作(工人管理人员) 100500元3、把安全帽当凳子坐 (工人管理人员) 100元 4、违章不听劝告(工人管理人员) 5

17、0200元5、进入施工现场穿拖鞋、光膀子 20元6、楼层电梯上料口门没关 50元(每个门) 7、严禁任何人以各种借口、理由关电总闸和各种设备、以及爬塔吊、电梯闹事等的过极行为,偷盗工地物品重者送公安机关并处罚 2000元。8、施工现场大小便 1001000元9、施工楼内乱涂乱画的 200元/处10、酒后上班、无操作证开电梯 200元11、故意损坏施工设备、机具、安全设施和电缆、电线 200500元12、新进场工人未登记、未进行安全教育及安全交底 200元13、拆除安全防护如电梯门护栏、楼梯护栏、阳台护栏没有恢复的 200元 14、施工班组在施工操作前未进行安全交底:每次 200元15、未经同意

18、偷拿保温板的 50元/块16、在施工现场和宿舍内偷盗行为 5005000元17、损坏防火及安全设施的 500元-1000元/次18、本工序工作完成后未做文明施工工作的(工完料淸)每次 100元500元19、墙地砖粘贴按照项目规定的排板图施工,不得私自更改排砖位置,并不得浪费瓷砖,故意浪费材料按情节赔偿材料款并罚款500元。20、废旧材料运送下楼放在项目部管理人员指定位置,不得随意从楼上向下抛弃或丢入通风井、电梯井中,如有此情况将罚款200元并清理干净.21、施工用电动工具应用合格橡胶电线,并且一机一闸违反者罚款 200元22、施工材料需要时提前三天向项目部申报,工程每层完工填写自检验收单,并经项目部施工员及监理检查合格后才能进行下一道工序施工.被交底人签字技术负责人: 2017年 月 日施工员:2017年 月 日班组负责人:2017年 月 日12

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
