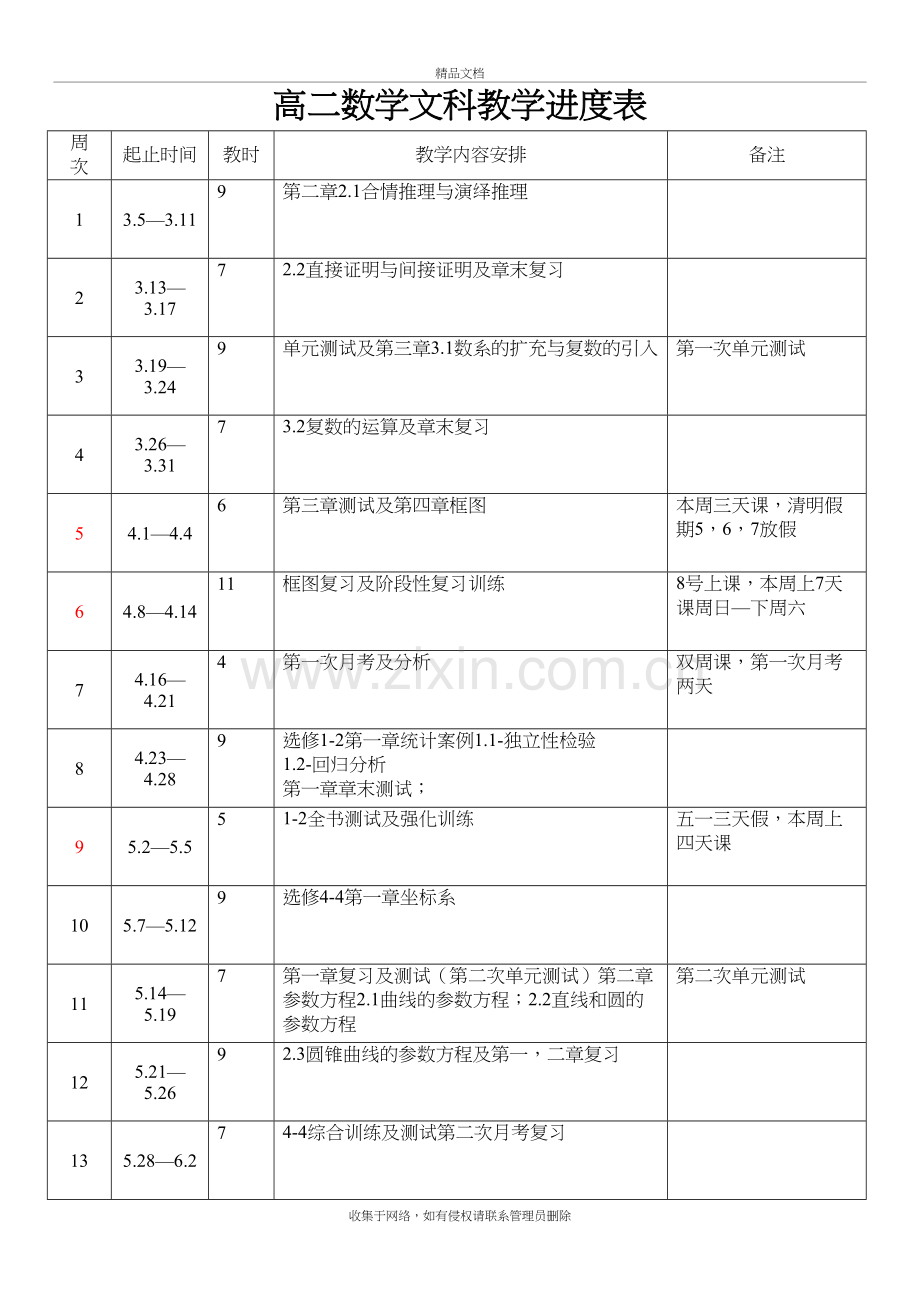

高二数学文科教学进度表
周
次
起止时间
教时
教学内容安排
备注
1
3.5—3.11
9
第二章2.1合情推理与演绎推理
2
3.13—3.17
7
2.2直接证明与间接证明及章末复习
3
3.19—3.24
9
单元测试及第三章3.1数系的扩充与复数的引入
第一次单元测试
4
3.26—3.31
7
3.2复数的运算及章末复习
5
4.1—4.4
6
第三章测试及第四章框图
本周三天课,清明假期5,6,7放假
6
4.8—4.14
11
框图复习及阶段性复习训练
8号上课,本周上7天课周日—下周六
7
4.16—4.21
4
第一次月考及分析
双周课,第一次月考两天
8
4.23—4.28
9
选修1-2第一章统计案例1.1-独立性检验
1.2-回归分析
第一章章末测试;
9
5.2—5.5
5
1-2全书测试及强化训练
五一三天假,本周上四天课
10
5.7—5.12
9
选修4-4第一章坐标系
11
5.14—5.19
7
第一章复习及测试(第二次单元测试)第二章参数方程2.1曲线的参数方程;2.2直线和圆的参数方程
第二次单元测试
12
5.21—5.26
9
2.3圆锥曲线的参数方程及第一,二章复习
13
5.28—6.2
7
4-4综合训练及测试第二次月考复习
14
6.4—6.9
5
第二次月考复习及分析
第二次月考
15
6.11—6.15
7
一轮复习:第一章几何与常用逻辑用语
16、17号周六周日端午假
16
6.19—6.23
7
第二章函数第一节函数的概念及其表示
18号周一端午假
17
6.25—6.30
7
第二节函数的基本性质
18
7.2—7.7
9
必修一教材中的二次函数与幂函数指对数函数
19
7.9—7.14
7
期末复习模拟训练
20
7.16—7.21
5
联考及分析
第三次月考
21
22
教研组长签字
