收藏 分销(赏)

灌注桩基础施工安全技术交底电子教案.docx

上传人:人****来 文档编号:3783698 上传时间:2024-07-18 格式:DOCX 页数:4 大小:15.63KB
下载 相关 举报
灌注桩基础施工安全技术交底电子教案.docx_第1页
第1页 / 共4页
灌注桩基础施工安全技术交底电子教案.docx_第2页
第2页 / 共4页
灌注桩基础施工安全技术交底电子教案.docx_第3页
第3页 / 共4页
灌注桩基础施工安全技术交底电子教案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

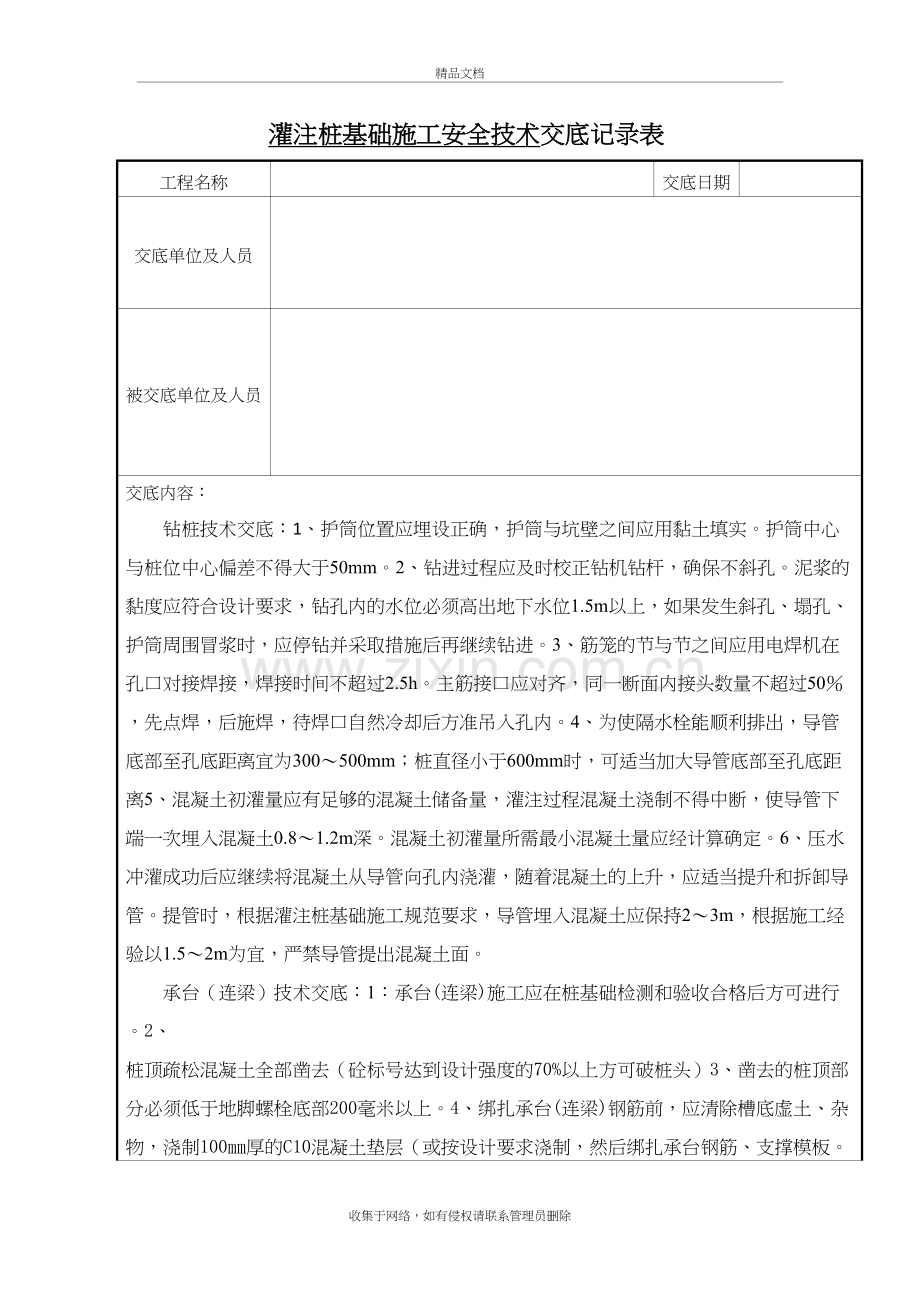

1、灌注桩基础施工安全技术交底精品文档 灌注桩基础施工安全技术交底记录表工程名称交底日期交底单位及人员被交底单位及人员交底内容:钻桩技术交底:1、护筒位置应埋设正确,护筒与坑壁之间应用黏土填实。护筒中心与桩位中心偏差不得大于50mm。2、钻进过程应及时校正钻机钻杆,确保不斜孔。泥浆的黏度应符合设计要求,钻孔内的水位必须高出地下水位1.5m以上,如果发生斜孔、塌孔、护筒周围冒浆时,应停钻并采取措施后再继续钻进。3、筋笼的节与节之间应用电焊机在孔口对接焊接,焊接时间不超过2.5h。主筋接口应对齐,同一断面内接头数量不超过50,先点焊,后施焊,待焊口自然冷却后方准吊入孔内。4、为使隔水栓能顺利排出,导管

2、底部至孔底距离宜为300500mm;桩直径小于600mm时,可适当加大导管底部至孔底距离5、混凝土初灌量应有足够的混凝土储备量,灌注过程混凝土浇制不得中断,使导管下端一次埋入混凝土0.81.2m深。混凝土初灌量所需最小混凝土量应经计算确定。6、压水冲灌成功后应继续将混凝土从导管向孔内浇灌,随着混凝土的上升,应适当提升和拆卸导管。提管时,根据灌注桩基础施工规范要求,导管埋入混凝土应保持23m,根据施工经验以1.52m为宜,严禁导管提出混凝土面。承台(连梁)技术交底:1:承台(连梁)施工应在桩基础检测和验收合格后方可进行。2、 桩顶疏松混凝土全部凿去(砼标号达到设计强度的70%以上方可破桩头)3、

3、凿去的桩顶部分必须低于地脚螺栓底部200毫米以上。4、绑扎承台(连梁)钢筋前,应清除槽底虚土、杂物,浇制100厚的C10混凝土垫层(或按设计要求浇制,然后绑扎承台钢筋、支撑模板。5、用木模板,板厚应在18毫米以上,其内表应钉上光滑胶合板,并涂上脱模剂。6、安装地脚螺栓要垂直、尺寸准确、固定牢靠。地脚螺栓中心与立柱中心、承台中心三线重合,偏差不大于10毫米,并保证螺栓突出砼立柱面高度符合设计图纸的要求。7、复核基础根开符合设计要求,然后浇制;在浇制前,先在砼表面铺一层1.5cm与砼成分相同的水泥砂浆,应严格按砼配合比配制。8、砼浇制采用机械搅拌,由插入式振捣器振捣。使用插入式振捣动器时,应垂直的

4、插入砼内,做到“快插慢拔”,插点要均匀。9、砼浇制采用天泵(或者地泵)进行浇制应该做好车辆的安稳措施,商品混凝土10、试块制作:承台和连梁每基做一组试块。安全交底:1、人员进入现场作业必须戴安全帽,穿工作服,严禁酒后作业。2、泥浆池四周安装硬性围栏。3、检查各漏电开关灵敏性、灭火器良好性。4、做好桩机、泥浆泵、发电机、电焊机等用电设备金属外壳接地措施。5、施工用电设施应由专业人员进行架设,严禁非专业人员拆装施工用电设施。6、由发电机引至桩机电源箱电缆线必须进行架空(或者埋于地下),架空高度要2m。7、桩机的电源箱漏电控制开关与现场的用电设备要一一对应控制,符合“一机、一闸、一保护”要求,严禁一

5、个漏电开关控制多个用电设备。8、桩机设备控制开关标上相应控制设备名称,防止误操作,造成人身伤害。9、经常检查机具运转情况,发现异常情况立即查清原因,及时处理。10、钻机不得在无人看管下运行。11、现场所有用电设备必须有可靠的接地措施;电箱有防雨功能,漏电保护器、保险丝必须符合要求,不得用铁丝代替保险丝。12、为防止振动器漏电,作业前专业人员应对振动器进行 全面检查;电动振动器应用绝缘良好的四芯橡胶软线, 并应接地良好。13、承台(连梁)内绑扎钢筋戴好安全帽,现场安全员做好作业人员监护。备注:交底人: 年 月 日接受交底人:年 月 日本表(含附件)一式 份,交底人、接受交底人各存 份。收集于网络,如有侵权请联系管理员删除

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
