收藏 分销(赏)

第二章建筑工程流水施工说课讲解.doc

上传人:精*** 文档编号:3783251 上传时间:2024-07-18 格式:DOC 页数:6 大小:54KB
下载 相关 举报
第二章建筑工程流水施工说课讲解.doc_第1页
第1页 / 共6页
第二章建筑工程流水施工说课讲解.doc_第2页
第2页 / 共6页
第二章建筑工程流水施工说课讲解.doc_第3页
第3页 / 共6页
第二章建筑工程流水施工说课讲解.doc_第4页
第4页 / 共6页
第二章建筑工程流水施工说课讲解.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

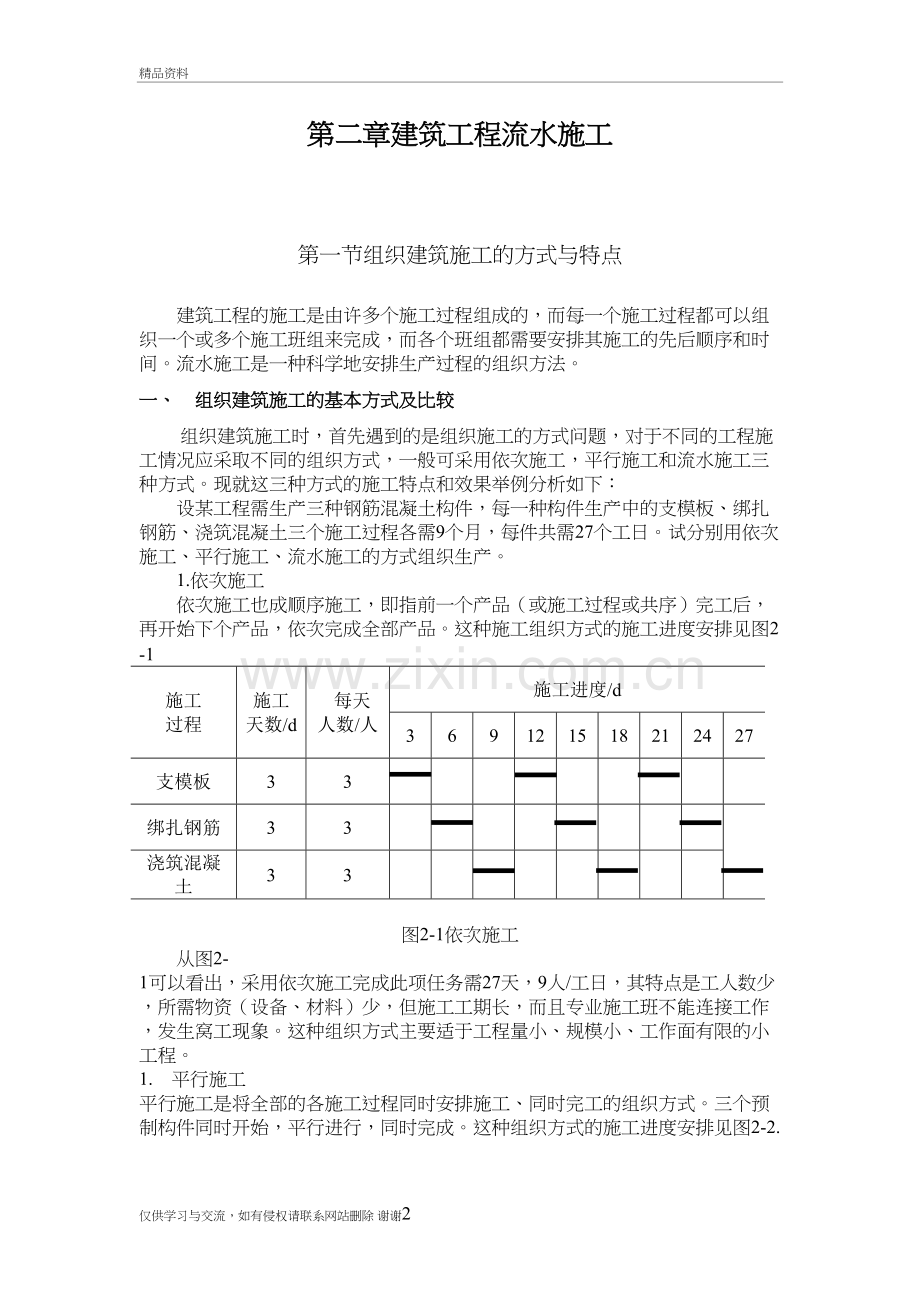

1、第二章建筑工程流水施工精品资料第二章建筑工程流水施工第一节组织建筑施工的方式与特点建筑工程的施工是由许多个施工过程组成的,而每一个施工过程都可以组织一个或多个施工班组来完成,而各个班组都需要安排其施工的先后顺序和时间。流水施工是一种科学地安排生产过程的组织方法。一、 组织建筑施工的基本方式及比较组织建筑施工时,首先遇到的是组织施工的方式问题,对于不同的工程施工情况应采取不同的组织方式,一般可采用依次施工,平行施工和流水施工三种方式。现就这三种方式的施工特点和效果举例分析如下:设某工程需生产三种钢筋混凝土构件,每一种构件生产中的支模板、绑扎钢筋、浇筑混凝土三个施工过程各需9个月,每件共需27个工

2、日。试分别用依次施工、平行施工、流水施工的方式组织生产。1.依次施工依次施工也成顺序施工,即指前一个产品(或施工过程或共序)完工后,再开始下个产品,依次完成全部产品。这种施工组织方式的施工进度安排见图2-1施工过程施工天数/d每天人数/人施工进度/d369121518212427支模板33绑扎钢筋33浇筑混凝土33图2-1依次施工从图2-1可以看出,采用依次施工完成此项任务需27天,9人/工日,其特点是工人数少,所需物资(设备、材料)少,但施工工期长,而且专业施工班不能连接工作,发生窝工现象。这种组织方式主要适于工程量小、规模小、工作面有限的小工程。1. 平行施工平行施工是将全部的各施工过程同

3、时安排施工、同时完工的组织方式。三个预制构件同时开始,平行进行,同时完成。这种组织方式的施工进度安排见图2-2.施工过程施工天数/d每天人数/人施工进度/d369支模板39绑扎钢筋39浇混凝土39图2-2平行施工从图2-2可以看出,采用平行施工完成此项任务需9天、27日/工日,其特点是工期短,工作面能充分利用,施工段上没有闲置,但工人人数多,多需物资多,造成物资供应紧张,且临时设施大量增加,大大增加了施工费用。这种组织方式主要适用于规模大、工期紧,有充分的工作面且不计较工程代价的工程。2.流水施工流水施工是将拟建工程从施工工艺的角度分解成若干个施工过程,并按施工过程成立相应的施工班组,同时将拟

4、建工程从平面或空间角度划分成若干个施工段,让各专业施工班组按照工艺的顺序排列起来,依次在各个施工段上完成各自的施工过程,就像流水一样从一个施工段转移到另一个施工段,连续、均衡地施工。这种组织方式的施工进度安排见图2-3.施工过程施工天数/d每天人数/人施工进度/d3691215支模板39绑扎钢筋39浇混凝土39图2-3 流水施工从图2-3可以看出,采用流水施工完成此项任务需15天、9人,经济效益高于依次施工和平行施工,其特点是工人人数少,工期合理,各个施工班组能连续地进行施工,无窝工现象,工作面不空闲,生产过程均衡、有节奏。由于流水施工具有以上特点,因而成为工程施工组织的首选方式。二、流水施工

5、的经济效果流水施工工艺划分、时间排列和空间布置上的统筹安排,必然会给相应的项目经理部带来显著的经济效果,具体可归纳为以下几点:1) 便于改善劳动组织,改进操作方法和施工机具,有利于提高劳动生产率:专业化的生产可提高工人的技术水平,是工程质量相应提高。2) 工人技术水平和劳动生产率的提高,可以减少用量和施工暂设工程建造量,降低工程成本,提高利润水平。3) 可以保证施工机械和劳动力得到的充分、合理利用。4) 用于流水施工的连续性、均衡性和工期较短,可以使施工项目尽早竣工,减少现场管理费用和物资消耗,有利于提高项目经理部的综合经济效益。三、组织流水施工的要点、条件1.组织流水施工的要点1) 划分分部

6、分项工程。首先将拟建工程根据工程特点及施工要求,划分为若干个分部工程,其次按照施工工艺要求、工程量大小和施工班组情况,将各个分部工程划分为若干个施工过程(既分项工程)。2) 划分施工段。根据组织流水施工施工的要求,将拟建工程在平面上或空间上,划分为工程量大致相等的若干个施工段。3) 每个施工过程组织独立的施工班组。在一个流水组中,每个施工过程尽可能组织独立的施工班组。其形式可以是专业班组,也可以是混合班组。这样可使每个施工班组按施工顺序,依次、连续、均衡地从一个施工段转移到另一个施工段进行相同的操作。4) 主要施工过程必须连续、均衡地施工。对工程量较大、施工时间较长的主要施工过程,必须组织连续

7、、均衡的施工;对其他次要施工过程,可考虑与相邻的施工过程合并;如不能合并,为缩短工期,可安排间断施工。5) 不同的施工过程尽可能组织平行搭接施工。根据施工顺序,不同的施工过程,在有工作面的条件下,除必要的技术和组织间歇时间外,应尽可能组织平行搭接施工。2. 组织流水施工的条件流水施工的实质是分工协作与成批生产。在社会化大生产的条件下,分工已经形成,所以组织流水施工的关键是将单件产品变成多件产品。组织流水施工的主要条件是:划分工程量大致相等的若干个施工段;每个施工过程组织独立的施工班组进行施工;安排主要施工过程的施工班组进行连续、均衡地施工;不同的施工过程按施工工艺要求尽可能组织平行搭接施工。四

8、、进度计划的表达方式进度计划的表达方式,主要有横道图和网络图两种表达方式,如图2-4所示。1.水平指示图表在流水施工水平指示图标的表达式中,横坐标表示流水施工的持续时间;纵坐标表示水施工过程,专业工作队的名称、编号和数目;呈梯形分部的水平线段表示施工的开展情况。如图2-5所示。工过程编号施工进度/d246810121416四至六层七至九层十至十二层十三至十五层十六至十八层十九至二十一层二十二至二十四层二十五层成泰监理公司瑞达一建王锄田符合设计规范要求运用统筹法的基本原理来计算工程量:下面就是计算工程量了,首先把所有分部分项工程的子项列出来(对新手很有用,不会少项漏项或者重复计算)就是把所有要计

9、算的子项在纸上列出来。合理安排工程量计算顺序是快速准确计算工程量的关键之一。计算工程量时,有些项目是相互联系的,如果计算顺序安排不当,就会使有些数据重复计算,增大计算工程量、降低计算速度。安排工程量计算顺序的原则是尽量少翻阅图纸、资料,以求快速、方便。对于一般工程,分部工程量计算顺序应为先地下后地上,先主体后装饰,先内部后外部。在计算建筑和装饰部分时也要对计算顺序进行合理安排。A计算建筑部分时,应按基础工程、士石方工程、混凝土工程、门窗工程、砌筑工程这样一个顺序,而不能按定额的算节顺序来计算,否则会对某些项目反复计算,从而浪费大量的时间。例如,我们先算出了混凝土工程中的梁、柱的体积和门窗面积,

10、那么,在计算砌筑工程需要扣除墙体内混凝土构件体积和门窗部分在墙体内所占体积时,可以利用前面计算的梁、柱的体积和门窗部分所占的体积。利用这些数字时,要注意这样两个问题,一是要看梁、柱等混凝土构件是否在所计算的墙体内,如在墙体内,则扣除,否则,不扣除;二是当梁、柱宽不同于墙厚时,即梁、柱不完全在墙体内时,只能部分扣除,而不能扣除整个混凝土构件的体积。同样,在计算回填土方和土方运输时,砖基础的体积也可以为后面的计算所利用。 当然,在计算各分部的各项目工程量时,也有一定的顺序技巧。如计算混凝土工程部分时,一般应采用由下向上,先混凝土、模板后钢筋,分层计算按层统计,最后汇总的顺序。砌筑工程可从整体上分层

11、计算,每层的量可采取“整算零扣”的方法。B计算装饰部分时,要先地面、天棚,后墙面。先算地面工程量的好处是可以利用地面的面积,计算出平面天棚和斜天棚的面积。计算墙面扣除门窗及洞口面积时,可利用先前算出的面积。当以房间为单元计算抹灰工程量时,有一点值得注意的是,同一门窗要扣两次面积。C计算预制混凝土构件时,要按预制构件的施工顺序计算。根据工程量计算规则,预制混凝土构件的制作、运输、安装都要计算损耗量。因此,我们在计算预制混凝土构件时,首先根据施工图计算预算量,再依次根据定额规定的损耗率计算制作工程量、运输工程量、安装工程量,最后计算预制构件灌缝工程量。利用这个顺序计算,除了计算的快速和准确外,还能保证预制构件计算项目的科学性,不会漏项仅供学习与交流,如有侵权请联系网站删除 谢谢6

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
