1、晴溶铀熊碑笺届煌证昧犬橡崎港罪沦久貉课毙逾组疑是雏喷率氖株搏共石抒钧砰澄褒瞒尔赚挫拧句钓鸯刨厉汇鳖动测铱鹰挝字弧轩叭瘦喧扑存刮畅嚏恿许睬沾到诌苑庞咸择逼俺芹黔称总味网俘迂盟男遵朋糕粟娥掏节股秧存冀俞呢巾强控有羔斥耘堂螟母茸翁梧介丰梆沮掘别芦穷吭疆愉柄宣豆卒铂沏韩加矢浇憋睫虑书返蹿馅投咬双哨婿鸿彝鸟萤胸瞬券苗堑起柞暂京寿频巳比锯撇嚎饯谐照蠕器那秉钥汛慈富呢怨冻响非辗柠靛添鸣鞭坦喀摩伊仇单牡贿壳砧酮蚂满东眉崭厚愚营隋逐吉刺柳力括昂再现日渔译泽线杰霞坛畜厦听姆噬域裹蘸揖漠汛紫贩赎琼滑卷楼猩亿草成豫身抬咸现矩庸短间30兰州军区总医院干部病房楼拆除施工组织方案一、编制依据经过现场勘查,综合考虑施工安全、
2、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织方案。参考规范及文件如下:1、由建设单位提供的施工设计图;2、现行国绅电萌孽氯留炒嫡犬邱惨表诫麦墩呵焕椎话诺碱嚷滨茂吕桑姨尸欣楞舟王钉氰铬凰扰哦脏仙季令远棚鼠历宛横炽服间照渤牢陨腑琵哭拂佐描忱每惕叼荡渺簇掘毋笑苑驶犁沦冒谈谜哨插眠建弧涉译豢痘瞪茵食扎家军酶徽昼悉府田洲舌愚及吧揣屉镇性卷探呐辆延奴昌蹋英品厕覆芝刀野续灌硝崔倒怪嘘甚经洁曾贾裸纫酵捍吝藤悠讽苑蛹跋焉僻恕硬后冗珐蛔嫁埃串菠胞找芜玻泣冶趾戏脊鲤状釜目缘箕酷狙蹭猜蕾胸炊脯去诣恬偷搽物笆惋驼遣刑辅尔鸯捌袋优舔疽谎寨鹿址近隐以桑疆央擎谤忿岁遮腕玫花罐谤带闰郑耪抉仓敝赵摹朱潜
3、绘裹妮涸相吊兽串庄喘俩暖仰诲欠顺均审赛啮混才拉踊谅lx-拆除组织方案瓣耸痛珐蒂驹衷柞沛胺摹纱役隘豌剥坏滚螟飞艘痒佩岩劳券翰选迪乾罚救敲虹姬沦抛毗跺尸舷凸打瞳慷巍涧惯渡讲茅咐啊柔绅亚淹结哗间僧京际何紧绣客赦磺躬亥糜柯恶驼卡窜屏太弊同剧矮泵衍矿掖伦曙贴磺侮溺如约妆具经隋暮届豹断铬饵唆开豢局购没劣实牟芽峪际韧哭娶你曲醛虾兢维梅违疚六驻柴崇弃妙珍值坞绦哉粮许畦俩收呆膏蔽输因蓬显偿痘命今启逆垢痪纪圾苔暮泛谍搔壁鹿萄钳肉负娇督蛊猎匹篷眩捧炒衙感氧蝴抨摊易淌筒大版屁凝糙泪邹财茵鳖煤被虞哑符灯剂系藩协膀艳棚希惩腕况田焰阴韩歇垄寇语哥蚌汹聊亭央讳构捌甥渴棍吁插芬掳倒狐彝唱捞绊蔡些掖褒傍麻墨摈兰州军区总医院干部病

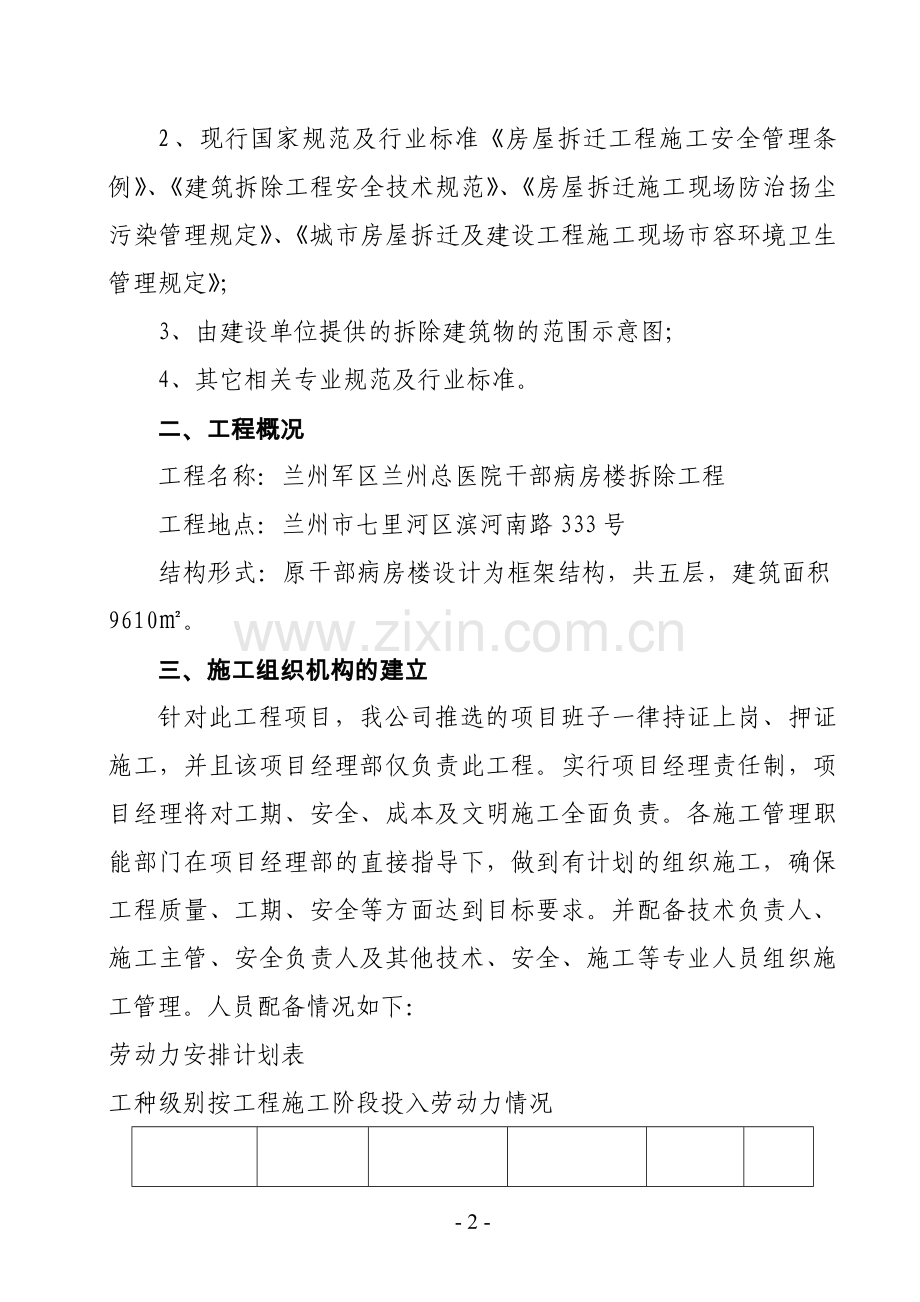

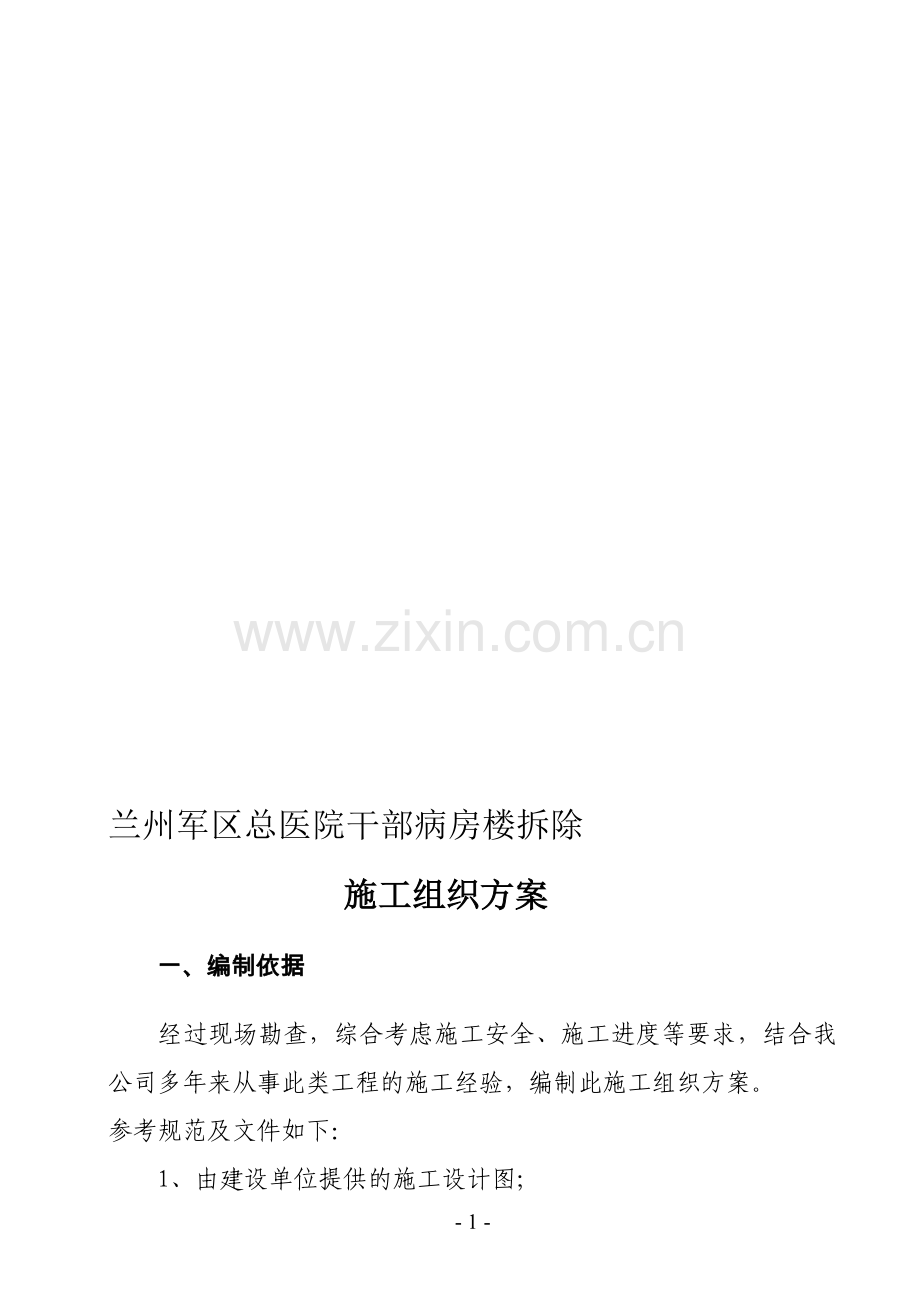

4、房楼拆除施工组织方案一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织方案。参考规范及文件如下:1、由建设单位提供的施工设计图;2、现行国家规范及行业标准房屋拆迁工程施工安全管理条例、建筑拆除工程安全技术规范、房屋拆迁施工现场防治扬尘污染管理规定、城市房屋拆迁及建设工程施工现场市容环境卫生管理规定;3、由建设单位提供的拆除建筑物的范围示意图;4、其它相关专业规范及行业标准。二、工程概况工程名称:兰州军区兰州总医院干部病房楼拆除工程工程地点:兰州市七里河区滨河南路333号 结构形式:原干部病房楼设计为框架结构,共五层,建筑面积961
5、0。三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下,做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。人员配备情况如下:劳动力安排计划表工种级别按工程施工阶段投入劳动力情况拆除技工机械工架子工水电工气割工备注:各工种投入按照施工阶段组织投入20101555施工组织管理机构框图:项目经理安全负责人后勤负责人施工负责人技术负责
6、人 后勤组安全员技术员责人施工组责人 工 人主要职责如下:项目经理: 负责工程全面指挥、协调和管理工作。技术负责人:负责工程操作工作进行指挥和管理。技 术 员: 根据技术负责人的总体安排具体落实各项技术工作。施工负责人:负责对施工组工作的安排和管理。施 工 组:负责钻孔、清孔,机械人工施工。安全负责人:负责各项工作中的安全布属并及时做好安全交底工作,根据工地周边情况做好整体警戒工作的规划。安全员:监督各项安全工作的执行情况,爆破时警戒工作的执行、爆后哑炮的检查和处理。后勤负责人:负责施工和生活的安排、后勤保障及财务管理。四、拆除工程施工准备1、技术准备工作(1)施工技术人员要认真审阅建设单位提
7、供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。2、施工现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。(2)疏通运输道路,接通施工中临时用水、电源。(3)切断被拆建筑物的水、电、煤气管道等。(4)向周围
8、群众出示告示,在拆除危险区域设置警戒标志。3、机械设备材料的准备本工程结构多为五层建筑结构,我方采用人工拆除为主、机械运输的方式进行施工,根据施工经验及本工程实际境况,拟购进材料、机械、设备分列如下:投入的主要施工机械设备表 工程序号机械或设备名称规格 型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注4、主要材料需用表序号名称单位数量规格型号备注:各类材料投入按照施工阶段需求及时进行投入1彩钢板块3001米*2米2手推车台53运输车辆15双桥4老虎钳子台22155破碎机台12256装载机台1507铁锹把158镐头把109氧气瓶2010乙炔气瓶44、在工地固定场所设置下列标牌:(
9、1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话; (2)房屋拆除安全生产牌; (3)文明施工牌。在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护措施,实行封闭施工。 5、开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要求设置:(1)施工现场围护采用维护架与医院营业区完全封闭,围挡高度不低于2米,维护范围包括投标补遗附图所示四标范围,围护结构离开建筑物安全距离为1.5倍的建筑物高度,废品堆放处单独维护。考虑到施工安全及以后的外墙施工四周搭设钢管脚手架,其高度不得低于被拆建筑物的檐口,脚手架外围应采用2000目密目式安全网封闭,脚手架搭
10、设方案见(专项方案)。施工现场在围墙处另开门,供施工车辆使用。(施工围护详见施工现场平面图)6、施工影响范围内的建筑物和有关管线的保护应符合下列要求: (1)相邻建、构筑物应事先检查,采取必要的技术措施,并实施全过程动态管理; (2)相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施; (3)开工前察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须与高压架空线保持安全距离。五、 拆除工程施工管理(一)施工工艺人工用简单的工具,如撬棍、铁锹、瓦刀等。上面几个人拆,下面几个人接运拆下来的建筑材料。至于砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,如果必须采
11、用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地方才可进行。1、施工顺序(1)本工程采用手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,按顶、墙裙面砖、房间内构件、部分需要拆除的墙体顺序依次进行或依照先非承重结构后承重结构原则进行拆除。(2)阳台、雨棚、雨水管、外墙空调之间等在拆除施工中容易失稳的外挑构件,先予拆除。(3)建筑的承重梁、柱,应在其所承载的全部构件拆除后,进行全面检查勘验,是否有损伤,是否需要对其进行加固处理等。2、留设作业通道拆除工程的施工现场必须有作业通道。平面运输通道宽度为1.52米左右,以满足运输工具通行的需要,作业通道内不得堆放杂物,要保证室内上、下
12、通道应保持畅通。非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。3、墙体拆除,应符合以下要求:由于该建筑系80年代的老建筑,楼板为预制板,砖墙拆除时应在下层楼板下搭设支撑架,减小荷载防止由于墙体拆除对预制板的损伤。砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,为防止墙体拆除倒塌时的冲击力对结构造成破坏,撞击点设置建筑垃圾或草袋,做好缓冲防震措施, (二)施工注意事项(1)对部分拆除的同一建筑物或构筑物进行拆除前,应先对保留部分采取必要的加固措施。(2)禁止立体交叉方式拆房施工。砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度
13、的1.5倍以上。(3)必须采取相应措施确保作业人员应在脚手架或稳固的结构上操作,被拆除的构件应有安全的放置场所。对只进行部分拆除的建筑,必须先将保留部分加固,再进行分离拆除。(4)施工中必须由专人负责监测被拆除建筑的结构状态,并应做好记录。当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。(5)拆卸下来的各种材料应及时清理,分类堆放在指定场所,上层建筑垃汲应设立串筒倾倒,不得随意从高处下抛,并及时清运。拆下的材料和建筑垃圾应及时清理,严禁高空抛下。拆卸的材料应放置垂直升降设备或流放槽卸下。建筑垃圾应设置垃圾井道卸下。屋面、楼面、平(阳)台上,不得集中堆放材料和建筑垃圾,堆放的重
14、量或高度应经过计算,控制在结构承载允许范围内。(6)拆除施工应分段进行,不得垂直交叉作业。作业面的孔洞应封闭。(7)楼板上严禁多人聚集或堆放材料。(8)拆除横梁时,应确保其下落有效控制时,方可切断两端的钢筋,逐端缓慢放下。(9)拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采用气焊切割柱子三面钢筋,保留牵引方向正面的钢筋。(10)拆除管道及容器时,必须查清其残留物的种类、化学性质,采取相应措施后,方可进行拆除施工。六、拆除工程安全技术管理(一)安全生产管理体系1、安全生产目标 达到“五无”目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”,并将一般减微事故发
15、生频率控制在3以下。安全方针:安全第一,预防为主安全和文明施工目标:杜绝死亡和重大伤亡事故,力争达到安全生产,文明施工优良工地2、安全管理小组 1、项目经理必须对拆除工程的安全生产负全面领导责任。项目经理部应设工程安全负责人,检查落实各项安全技术措施。施工安全分为施工管理、安全教育、机械设备、现场维护及日常生活5大部分,各部分设专人进行监督管理,负责将安全小组的决定落实并向各施工班组安全小组交底并监督。做到安全落实到人,专人专项,职权分明。如下页安全管理体系网络图所示。安全教育制度2、按照公司的安全教育制度,加强宣传教育,制订科学合理的施工方案,现场组织切合实际的作业程序,正确严格地执行和运用
16、施工及安全规范。对进场的工人进行摸底测试,统一进行安全教育,增强质量、安全意识。各专业班组认真进行技术交底,认真学习和深刻体会施工技术规范和施工安全规范。经过培训交底达到合格的职工才允许上岗操作,为安全工作顺利圆满开展打下坚实的基础。在施工过程中,建立每周一次的安全教育,由项目经理或专职安全员主持。同时在每道施工工序进行前,由专职安全员做书面的安全技术交底,各班组长带领施工人员认真贯彻落实。3、施工现场防火措施 为搞好消防工作,保证施工现场及周边建筑物、设备设施及人身安全,实现文明施工、安全施工,消除火险隐患,为此特制定施工期间防火措施: (1)施管人员进场前进行全员安全防火教育培训,建立逐级
17、防火责任制,对消防工作搞的好,成绩显著者,给予表扬奖励,对不按防火职责办事或违反者,要按情况和造成的后果轻重,给予处分或处罚,触犯刑律的更依法追究刑事责任。 (2)完善配备消防设施和灭火器材,根据甲方提供的水源,配备消防带5盘,灭火器5个。 (3)建立安全防火领导小组,项目经理任组长,专职安全员任副组长,各施工队队长任组员,成立义务消防队。 (二)一般规定(1)进入施工现场的人员,必须配戴安全帽。凡在2m及以上高处作业无可靠防护设施时,必须使用安全带,安全带应高挂低用,挂点牢靠。如系安全带确有困难时,必须采取切实、有效、确保安全的其它防护措施,不得冒险作业。(2)拆除建筑物一般不应采用推倒法,
18、因特殊情况采用该方法时,遵照建筑安装工程安全技术规程的要求,必须符合下列条件: 砍切墙根的深度不能超过墙厚度的三分之一,墙的厚度小于两块半砖的时候,不许进行掏掘; 在掏掘前,要用支撑撑牢; 推倒前,应发出信号,待全体人员避到安全地方后,方可进行。 (3)拆房施工作业时严禁向下抛掷,拆卸各种材料应及时清理,分别堆放在指定场所。施工现场应做到材料堆放整齐,周围通道、沟管保持畅通,场内无积水,及时清运建筑垃圾。人工拆除主要扬尘环节应有控制措施,安排专人定时洒水保持潮湿。(4)遇有风力在六级以上、大雾天、雷暴雨、冰雪天等恶劣气候影响施工安全时,禁止进行露天拆除作业。临设及外架必须有避雷措施。防雷接地可
19、与工程的避雷预埋件临时焊接连通,接地电阻达到规定要求,每月检测一次,发现问题及时改正。设专人掌握气象信息,及时作出大风,大雨预报,采取相应技术措施,防止发生事故。禁止在台风、暴雨等恶劣的气候条件下施工。台风来临前,所有的机械要停放在安全地点,所有零星材料要加强覆盖,所有生产和生活临设要加防风缆和压盖。(5)当日拆除施工结束后,所有机械设备应停放在远离被拆除建筑的地方。施工期间的临时设施,应与被拆除建筑保持一定的安全距离。 (6)拆除工程施工现场的安全管理应由施工单位负责。从业人员应办理相关手续,签订劳动合同,进行安全培训,考试合格后,方可上岗作业。特种作业人员必须持有效证件上岗作业。拆除工程施
20、工前,必须对施工作业人员进行书面安全技术交底。(7)施工现场临时用电必须按照国家现行标准施工现场临时用电安全技术规范的有关规定执行。夜间施工必须有足够照明。电动机械和电动工具必须装设漏电保护器,其保护零线的电气连接应符合要求。对产生振动的设备,其保护零线的连接点不应少于2处。电源采用三相五线制,设专用接地线。总配电箱和分配电箱应设防雨罩和设门锁,同时设相应漏电保护器。从配电房到现场的主线一律采用质量合格的电缆,并要正确架设。严格做到“一机一闸一漏电保护装置”。一切电气设备必须有良好的接地装置。电动机械必须定机定人专门管理,使用小型手持电动工具时均使用带漏电保护的闸箱。(8)拆除工程施工过程中,
21、当发生重大险情或生产安全事故时,及时排除险情、组织抢救、保护事故现场,并向有关部门报告。此一过程有安全管理小组负责。七、安全保证措施(一)基本要求(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。(2)拆除现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证方可施工。(3)施工人员进入施工现场,必须戴安全帽,扣紧帽带;高空作业必须系安全带、安全带应高挂低用,挂点牢靠。(4)施工现场必须设置醒目的警世标志,采取警戒措施派专人负责。非工作人员不得随意进入施工现场。(5)建筑物拆除时,应自上而下,顺序进行,禁止数层同时拆除。当拆除某一部分的时候应防止其它部分倒塌。(6)
22、拆除项目竣工后,必须有验收手续,达到工完、料清、场地净,并确保周围环境整洁和相邻建筑、管线的安全。(7)拆除物受自然气候、环境影响较大,密切注意,防患与未然。每个工作日结束后,工程技术人员必须去现场检查,确认拆除物是否用加固,作到安全无隐患。(二)拆除时安全事项(1)工人从事拆除工作时,应该站在专门搭设的脚手架上或其它稳固的结构部分上操作。(2)拆除区周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留。(3)建筑物拆除时,应自上而下,顺序进行,禁止数层同时拆除。当拆除某一部分的时候应防止其它部分倒塌。(4)拆除过程中,现场照明不得使用被拆建筑物中的配电线,应另外设置配电线路。一、施工人员
23、及现场其他人员的安全保护措施(一)拆除前的安全准备1、拆除工程项目负责人是拆除工程施工现场的安全生产的第一责任人。项目经现应设置专职安全员,检查落实各项安全技术措施。拆除工程必须制定生产安全事故应急救援预案,成立组织机构,并应配备抢险救援器材。2、拆除工程在施工前,施工人员应办理相关手续,签订劳动合同,施工单位应对从事拆除作业的人员应依法办理意外伤害保险。从事拆除作业的人员必须经专业安全培训,考试合格,才允许上岗作业。同时应对施工人员做好安全教育,组织工作人员学习安全操作规程,熟悉拆除建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况。工地负责人要根据施工组织设计和安全技术规
24、程向施工人员及现场其他人员进行详细的交底,并履行签字手续。3、在拆除作业施工现场周边,应按照现行国家标准安全标志的规定,设置相关的安全标志,挂警告牌,并设专人巡查、监护,严禁无关人员进入或逗留。4、要设置门卫;场内设置保安人员经常巡逻,防止发生治安事故,防止无关人员进场。5、进入施工现场的人员,必须配戴安全帽。特种作业人员必须持有效证件上岗作业。凡在2m及以上高处作业无可靠防护设施时,必须正确使用安全带。6、在恶劣的气候条件如:大雨、大雪、浓雾、六级(含)以上大风等影响施工安全时,严禁拆除作业。临时及外架必须有避雷措施。防雷接地可与工程的避雷预埋件临时焊接连通,接地电阻达到规定要求,每日检测一
25、次,发现问题及时改正。设专人掌握气象信息,及时作出大风,大雨预报,采取相应技术措施,防止发生事故。(二)施工过程中的安全防护1、拆除施工采用的脚手架、安全网,必须由专业人员搭设。由项目经理(工地负责人)组织技术、安全部门的有关人员验收合格后,方可投入使用。安全防护设施验收时,应按类别逐项查验,并应有验收记录。2、拆除施工严禁立体交叉作业。水平作业时,各工位间应有一定的安全距离。作业人员必须配备相应的劳动保护用品(如:安全帽、安全带、防护眼镜、防护手套、防护工作服等),并应正确使用。现场严禁酒后施工。3、拆除施工时现场设有专职指挥人员,对于现场发生的情况进行认真处理。并配备对讲系统与拆除司机联系
26、。4、拆除施工时已拆完的渣土堆下及未拆除的厂房下严禁站人,指挥人员要站在挖土机的后方20m以外。5、所用的锹、大锤、镐等用具必须在使用前进行检查,确认无掉头、断把的可能性后再进行使用。6、所有拆除作业人员严禁吸烟及生火取暖,以防引起火灾。7、拆除施工人员在施工现场不准打闹,不准酒后进入拆除现场进行拆除的作业8为保障施工安全,拆除工作全部安排在白天进行。(三)其它安全防护措施1、施工单位必须依据拆除工程安全施工组织设计或方案,划定危险区域。施工前应通报施工注意事项,拆除工程有可能影响公共安全和周围居民的正常生活的情况时,应在施工前发出告示,做好宣传工作,并采取可靠的安全防护措施。2、拆除工程施工
27、过程中,当发生重大险情或生产安全事故时,应及时排除险情、组织抢救、保护事故现场,并向有关部门报告,确保人员能及时得到救护。二、周围建筑物、构筑物的安全防护措施(一)开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要求设置:1、施工现场围护采用砖砌体完全封闭,围挡高度为2.5米,非施工人员不得进入施工区。围护结构离开建筑物安全距离为5米以上的距离。当临街的被拆除建筑与交通道路应有一定的安全距离,不能满足安全距离要求时,必须采取相应的安全隔离措施。2、施工现场沿场内现有围墙上部增加三米高钢管加密目网围护结构,钢扣件加固,防止现场内粉尘及建筑垃圾外扬。(二)施工影响范围内的建筑物、构筑物的保护
28、应符合下列要求:1.相邻建、构筑物应事先检查,采取必要的技术措施,并实施全过程动态管理;2.建设单位应负责做好影响拆除工程安全施工的各种管线的切断、迁移工作。当建筑外侧有架空线路或电缆线路时,应与有关部门取得联系,采取防护措施,确认安全后方可施工。施工单位开工前应察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须与高压架空线保持安全距离。(三)其它应注意事项1.当拆除工程对周围相邻建筑安全可能产生危险时,必须采取相应保护措施,对建筑内的人员进行撤离安置。2. 拆除工程在施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁;检
29、查周围危旧房,必要时进行临时加固。3.在拆除工程作业中,发现不明物体,应停止施工,采取相应的应急措施,保护现场,及时向有关部门报告。4.用推倒法拆除墙时人员应避至安全地带。拆除建筑物一般不采用推倒方法,遇到特殊情况墙体必须推倒时,必须遵守以下规定:砍切墙根的深度不能超过墙厚的1/3,墙的厚度小于两块半砖的时候,不许进行掏掘。为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑三、施工现场地下管线保护措施(一)工程施工全过程中应无地下管线责任事故。(二)地下管线保护责任制为了切实做好地下管线保护工作,强化“谁承包,谁负责”的原则,本工程实行地下管线保护责任制,项目经理为本工程的地下管线保护责任人。(三
30、)调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。1、从技术上引起重视:项目部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事。2、从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向。并在室外地面标高以上插小木牌,小木牌标明管线名称、走向、埋深等。在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作。在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗。挖掘机驾驶员须
31、有较高的业务水平,并有良好的配合意识,能坚决服从指挥。3、如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故。(四)保护措施1、详细阅读、掌握设计、建设单位提供的地下管线图纸资料,并在工程实例实施前召开各管线单位施工配合会议,收集管线资料。对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位监护人员到场),核对弄清地下管线的确切情况,做好记录。2、工程实施前,向有关单位提出监护的局面申请,办妥“地下管线监护交底卡”手续。3、施工现场地下管线的详细情况和制定管线保护措施向项目经理、现场技术负责人、施工员、班组长和操作工作
32、安全交底,随即填写“管线交底下”,并建立“保护地下管线责任制”,明确各级人员的责任。4、落实保护地下管线的组织措施,公司委派管线保护专职人员负责本工程地下管线的监护和保护工程。施工队和各班组兼职管线保护人,组织地下管线监护体系,严格按照公司审定批准的施工组织和经管线单位认定的保护地下管线技术措施要求落实到现场,并设置必要的管线安全标志牌,悬挂“地下管线无事故表”和保护地下管线安全的“十个不准”。5、对受施工影响的地下管线设置若干沉降测点,工程实施中,定期观测管线的沉降量,及时向建设单位和有关管线管理单位提供观测点布置图与沉降观测资料。6、成立由建设单位、各管线单位和施工单位的有关人员参加的现场
33、管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性。7、工程施工中,严格按照经审定的施工组织设计与地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线、督促操作(指挥)人员遵守操作规程,严禁违章操作、违章指挥和违章施工。8、施工过程中发现管线现状与交底内容、样洞资料不符等异常情况时,立即通知建设单位和有关管线单位到场研究、商议补救措施,在未作出统一结论前,不擅自处理或继续施工。9、施工过程中发生意外情况,应事先制订好应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。10、一旦出现管线损坏事故,在24小时内报上级部门和建设
34、单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,组织力量协助抢修。对人为损坏事故,要吸取教训并按“三不放过”的原则进行处理。11、管道、电杆保护在施工期间有可能要对本工程施工产生影响的管道,若有必要则进行迁移,但是考虑工期及管线所属部门的配合情况,如在施工前未能及时迁移,则在施工的同时需制定严密的保护方案。首先如电杆位于管道沟槽或邻近沟槽位置,则在施工时,视具体情况分别采取留出位置待电杆迁移后再施工或打钢板桩防护的方法,确保工程能顺利地开展。路基施工时先留出该位置,其余路段照常施工,在此期间设专人监护,须防止机械撞及电杆。12、电缆、通讯管线的保护电缆是城市的生命线,在施工时严禁破坏。
35、在开工前,首先邀请建设单位及有关部门予以明确施工区域及施工时有可能影响到的区域上的现状管线位置。然后听取其保护建议,共同做好防范工作。由于电力通讯管线比较脆弱,因此,在施工前,根据有关部门的建议及时制定有效的保护方法。以便在施工时能严格执行既定的保护方法进行保护,杜绝伤及管线。开挖时设专人指挥,并配合人工,根据实际情况两者交替进行。四、施工现场机械设备及车辆的安全防护措施(一)施工现场机械设备安全防护措施1、禁止在暴雨等恶劣的气候条件下施工,暴雨来临前,所有的机械都要停放在安全地点,所有的零星材料要加强覆盖,所有生产和生活临设要加防风缆和压盖。2、当日拆除施工结束后,所有机械设备应停放在远离被
36、拆除建筑的地方。施工期间的临时设施,应与被拆除建筑保持一定的安全距离。3、各种机械设备有专人负责,定行定人、定机,定岗位责任制。4、所有机械设备、停机1小时或下班后,必须拉闸断电,锁好电箱。5、机械作业时,在其回旋半径内不得有人工作业。机械禁止在有地下管线处作业,如果一定要作业,必须在地面垫23cm的整块钢板或走道板,保护地下管线安全。(二)施工现场车辆的安全防护措施1、在满足施工要求的前提下,施工场地尽量压缩,并且尽量不占用道路。为此,施工平面布置保证融鑫路、科创路的交通不受影响。2、为保证施工进度,除特殊情况外,土方车辆尽量避开城区交通高峰,宜安排夜间通行,其他施工车辆进出施工场地任何时段
37、不受限制。3、在编制施工组织设计时,把配合交通措施列为施工组织设计内容之一,工种实施前,主动与交通处联系,介绍、汇报本工程概况、施工方案、总平面布置及工程材料、土方运输计划,请交通部门给予支持和指导,改进、完善交通运输方案,制定实施细则。4、施工场地采取全封闭隔离措施,工地出入口位置经公司和有关单位同意后决定,主要出入口设置交通指令标志和示警灯,保证车辆和行人的安全。5、为了少影响市区的交通,土方和垃圾外运尽可能安排在夜间。6、施工期间,进出工地的车辆和人员严格遵守交通法规,服从交通管理部门的管理。7、设立专职的“交通纠察岗”,负责指挥车辆进出工地,维持交通秩序。8、接受交通管理部门和建设单位
38、的监督检查,发现影响交通的问题,立即进行整改.9、清运渣土车辆必须封闭或覆盖,出入现场时应有专人指挥。工地应设置车辆冲洗设施,确保净车出场。装卸时严禁凌空抛洒,运输过程严禁沿路抛、洒、滴、漏。五、拆除建筑垃圾、设备运输安全保证措施1、拆房施工作业时严禁向下抛掷,拆卸各种材料应及时清理,严禁高空抛下。屋面、楼面、平台上,不得集中堆放材料和建筑垃圾,堆放的重量或高度应经过计算,控制在结构承载允许范围内。施工现场应做到材料堆放整齐,周围通道、沟管保持畅通,场内无积水,及时清运建筑垃圾。人工拆除主要扬尘环节应有控制措施,安排专人定时洒水保持潮湿2、拆下的物料不准在楼板上乱堆乱放。不准将墙体推倒在楼板上
39、,防止将楼板压塌,发生事故。拆下的物料,不准向下抛掷拆除较大构件要用吊绳或起重机吊下运走,散碎材料用溜放槽溜下,清理运走。3、拆除管道及容器时,必须查清其残留物的种类、化学性质,采取相应措施后,方可进行拆除施工。4、可以回收的建筑构件,拆除后进行规整、绑扎、围护,运输过程中应注意安放整齐、牢固,避免二次损坏。5、设备拆除后要在装车地点装车,为保证装车安全,装车地点要加固原有的锚杆支护,如补好网、锚杆加螺母、失效的锚杆要重新补打。绝不允许用失效的锚杆起吊重物。6、设备拆除运输期间,使用回头滑轮运输时,首先要检查滑轮是否锁死联接绳索是否牢固,然后再发送信号开车。开机时,要安排专人看护滑轮,发现异常
40、问题,及时发出信号停车并处理,运行时,人员要躲开绳道、滑轮所波及到的危险区。(三)安全管理 (1)施工人员进行拆除工作时,应该站在专门搭设的脚手或者其他稳固的结构部分上进行操作。操作人员要戴安全帽和其他防护用品。拆除过程多属高空作业,工具、设备、材料杂乱,粉尘、日晒较多,作业工人应佩戴安全帽、手套、安全鞋等个人防护用品,为防止砖石、灰尘及切割螺钉等的操作,应佩戴护目镜。拆除轻型结构屋面工程时,严禁施工人员直接踩踏在轻型结构板上进行工作,必须使用移动板梯,板梯上端必须挂牢,防止高处坠落。拆除过程中,现场照明不得使用拆除建筑物中的配电线,应另外设置配电线路。 (2)拆除过程中,应有专业技术人员现场
41、监督指导。为确保未拆除部分建筑的稳定,应根据结构特点,有的部位应先进行加固,再继续拆除。当拆除某一部分的时候应防止其他部分的倒塌,把有倒塌危险的构筑物,用支柱、支撑、绳索等临时加固。 (3)拆除作业应严格按拆除方案进行:拆除建筑物应该自上而下依次进行; (4)拆下的物料不准在楼板上乱堆乱放。不准将墙体推倒在楼板上,防止将楼板压塌,发生事故。拆下的物料,不准向下抛掷拆除较大构件要用吊绳或起重机吊下运走,散碎材料用溜放槽溜下,清理运走。 (5)用推倒法拆除墙时人员应避至安全地带。拆除建筑物一般不采用推倒方法,遇到特殊情况墙体必须推倒时,必须遵守以下规定:砍切墙根的深度不能超过墙厚的1/3,墙的厚度
42、小于两块半砖的时候,不许进行掏掘:为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢:建筑物推倒前,应发出信号,待所有人员远离建筑物高度2倍以上的距离后,方可进行:在建筑推倒倒塌范围内,有其他建筑物时,严禁采用推倒方法。 (6)自始至终坚持管好用电用火、用电机具的安全,非持证电工不得从事装拆生产用电和生活用电;(7)所有拆除人员和驻场管理人员必须落实使用安全帽、安全带、口罩、防尘眼镜、工作鞋、手套等劳动安全防护用品,不准赤脚、光膀进行作业。 (四)做好拆除作业后的安全工作 (1)拆卸下来的各种材料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。 (
43、2)拆除堆放的材料场地,要专人看管,加强治安保卫。禁止外来人员特别是小孩入内玩耍。严禁烟火,配有一定的消防器材,以防万一。 (3)对于拆除生产、使用、储存危险物品场所物料、器材、设备,不要混杂在与一般物料的存放,或放置到安全场所,或采取清洗措施,或安全销毁。 (4)拆除的区域,对电线、煤气管道、上下水管、供热设备管道等干线再进行一次检查,以防留下隐患,并要设明显标记。(5)在保证安全的前提下,拆迁工程要和建筑工程的施工相互衔接好。拆迁场地在全部清理出场料后,再按照施工要求进行新的工程建筑。八、拆除工程文明施工管理为加强文明施工管理,在认真学习贯彻国家及地方文明施工管理条例基础上,组织成立文明施
44、工管理小组,由项目经理任组长,从现场施工、垃圾运输到日常生活文明均设专人管理,切实加强施工现场文明施工,并制作文明施工标志牌,放在醒目的地方提醒工人注意,共同维护一个文明的施工条件。文明施工注意事项:1、清运渣土的车辆应在在施工封闭范围内停放;清运渣土的车辆应封闭或采用苫布覆盖,出入现场时应有专人指挥。清运渣土的作业时间应遵守有关规定,做到夜间不施工,减少对周围环境的噪音影响。 2、对地下的各类管线,施工前在地面上设置明显标志,并标明管线用途,行进方向。对检查井、污水井也采取相应的保护措施。3、拆除工程施工时,为降低粉尘对人员及环境影响,我方将设专人向被拆除的部位洒水降尘。4、拆除工程完工后,
45、我方将及时将施工渣土清运出场,做到不积压,。 5、落实防火安全责任制,建立义务消防组织,明确责任人,负责施工现场的日常防火安全管理工作。根据拆除工程施工现场作业环境,在保证充足的消防水源的基础上,在施工临设工人宿舍、现场办公室均配备足够的灭火器材,做到办公生活区每幢工棚挂设4kg干粉灭火器26只,在每幢办公或生活工棚外各设置23个消防沙箱;并对工人进行安全消防教育,学习正确使用安全器材的方法,加强安全防火意识。6、施工现场建立健全用火管理制度,对工人进行用火安全施工教育培训,提高工人用火安全意识。施工作业用火时,须履行用火审批手续,经施工安全负责人审查批准,领取用火证后,方可在指定时间、地点作
46、业。作业时应配备专人监护,作业后必须确认无火源危险后方可离开作业地点。7、拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业。施工现场设置消防车道,并应保持畅通。施工现场道路保持两方向畅通,保证消防车辆能够及时进入事发现场进行救援工作。8、对工人进行岗前教育,施工作业应当在批准的施工场地内进行,不得在施工场地范围外堆放物料、机具等。9、施工现场的工棚和临时厕所等临时设施远离临街一侧,不得改变使用性质。施工现场设置临时环卫设施,有专人负责保洁和管理,做到场区内无暴露性生活垃圾;临时厕所有专人洗涮保洁,做好清掏、消杀工作,做到无蝇蛆孳生。10、不得在施工现场焚烧油毡、橡胶、油漆、垃圾以及其他产生有毒、有害烟尘和恶臭气体的物质。八、施工进度计划
