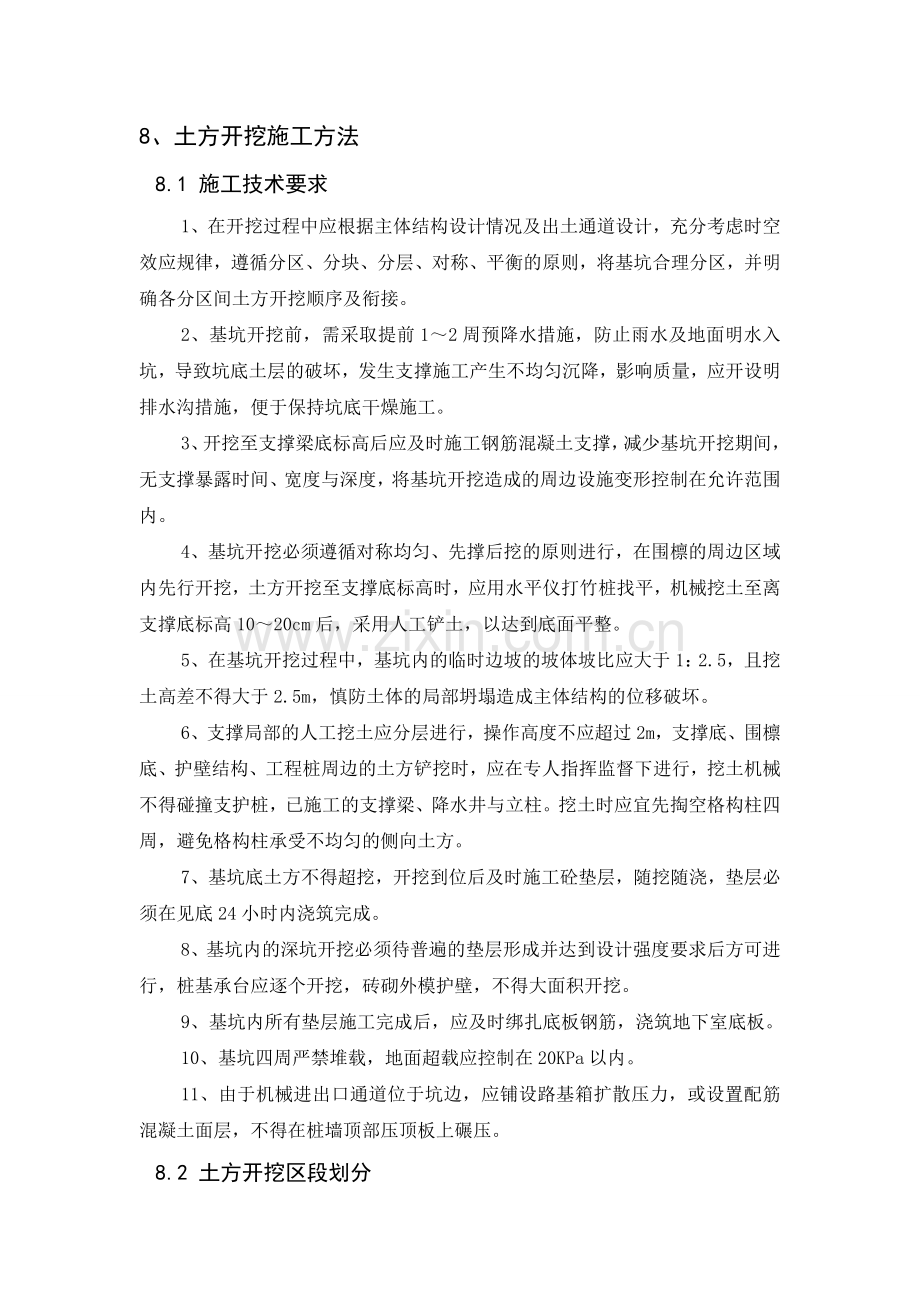

1、8、土方开挖施工方法8.1 施工技术要求1、在开挖过程中应根据主体结构设计情况及出土通道设计,充分考虑时空效应规律,遵循分区、分块、分层、对称、平衡的原则,将基坑合理分区,并明确各分区间土方开挖顺序及衔接。2、基坑开挖前,需采取提前12周预降水措施,防止雨水及地面明水入坑,导致坑底土层的破坏,发生支撑施工产生不均匀沉降,影响质量,应开设明排水沟措施,便于保持坑底干燥施工。3、开挖至支撑梁底标高后应及时施工钢筋混凝土支撑,减少基坑开挖期间,无支撑暴露时间、宽度与深度,将基坑开挖造成的周边设施变形控制在允许范围内。4、基坑开挖必须遵循对称均匀、先撑后挖的原则进行,在围檩的周边区域内先行开挖,土方开
2、挖至支撑底标高时,应用水平仪打竹桩找平,机械挖土至离支撑底标高1020cm后,采用人工铲土,以达到底面平整。5、在基坑开挖过程中,基坑内的临时边坡的坡体坡比应大于1:2.5,且挖土高差不得大于2.5m,慎防土体的局部坍塌造成主体结构的位移破坏。6、支撑局部的人工挖土应分层进行,操作高度不应超过2m,支撑底、围檩底、护壁结构、工程桩周边的土方铲挖时,应在专人指挥监督下进行,挖土机械不得碰撞支护桩,已施工的支撑梁、降水井与立柱。挖土时应宜先掏空格构柱四周,避免格构柱承受不均匀的侧向土方。7、基坑底土方不得超挖,开挖到位后及时施工砼垫层,随挖随浇,垫层必须在见底24小时内浇筑完成。8、基坑内的深坑开

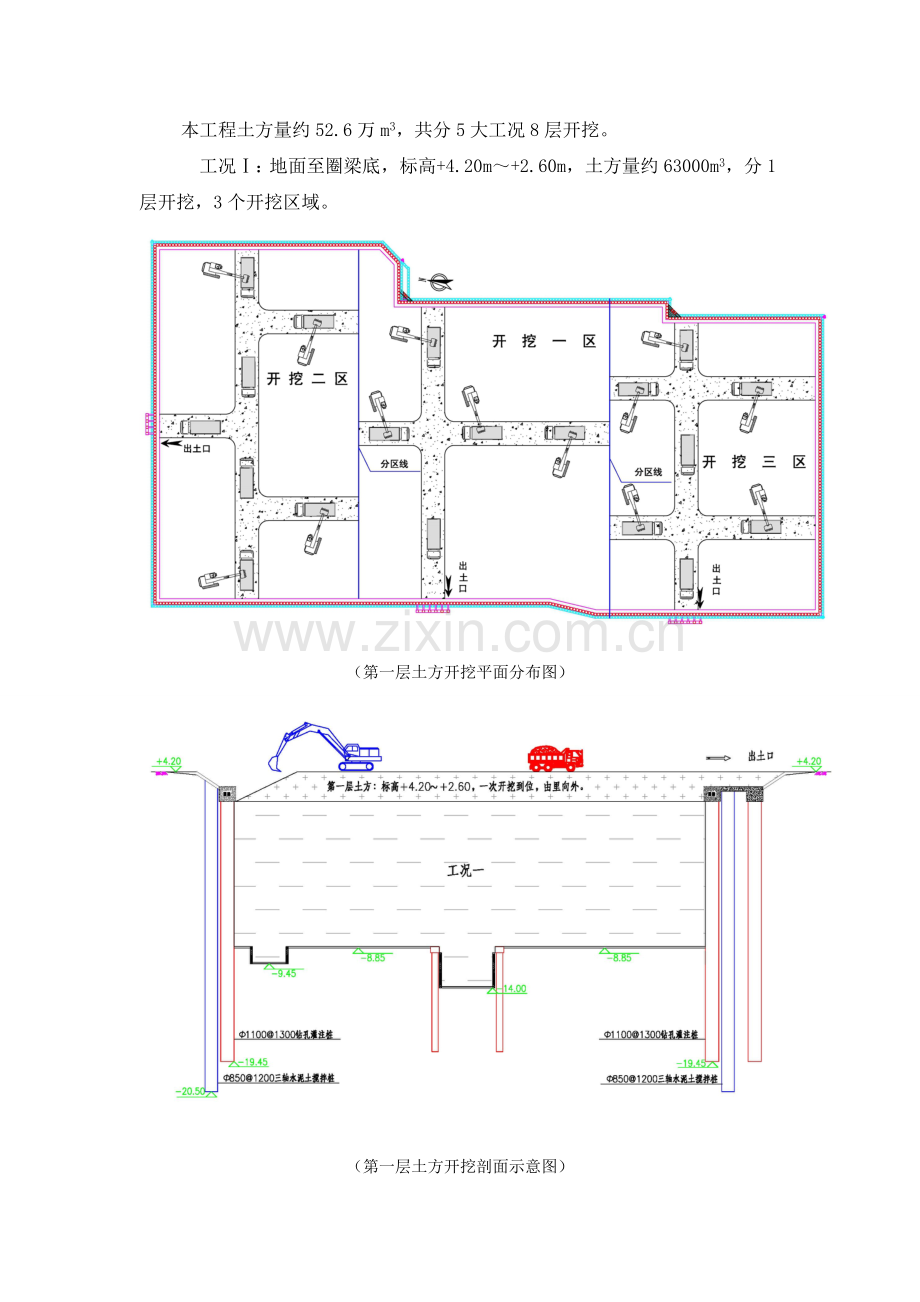

3、挖必须待普遍的垫层形成并达到设计强度要求后方可进行,桩基承台应逐个开挖,砖砌外模护壁,不得大面积开挖。9、基坑内所有垫层施工完成后,应及时绑扎底板钢筋,浇筑地下室底板。10、基坑四周严禁堆载,地面超载应控制在20KPa以内。11、由于机械进出口通道位于坑边,应铺设路基箱扩散压力,或设置配筋混凝土面层,不得在桩墙顶部压顶板上碾压。8.2 土方开挖区段划分本工程土方量约52.6万m3,共分5大工况8层开挖。工况:地面至圈梁底,标高+4.20m+2.60m,土方量约63000m3,分1层开挖,3个开挖区域。(第一层土方开挖平面分布图)(第一层土方开挖剖面示意图)工况:圈梁底至第一层支撑底,标高+2.
4、60m+0.85m,土方量约65000m3,分1层开挖。共3个开挖区域。(第二层土方开挖平面分布图)(第二层土方开挖剖面示意图)工况:第一层支撑底至第二层支撑底,标高+0.85m-5.10m,土方量约221000m3,分3层开挖。共3个开挖区域。(第三层土方开挖平面分布图)(第三层土方开挖剖面示意图)工况:第二层支撑底至基底上300mm,标高-5.10m-8.55m,土方量约128000m3,分2层开挖。共3个开挖区域。(第四层土方开挖平面分布图)(第四层土方开挖剖面示意图)工况:基底上300mm处至坑中坑开挖,标高-8.55m-14.0m,土方量约49000m3,分1层开挖。共8个开挖区域。基底上300mm应人工清理。(第五层土方开挖剖面示意图)8.3 基坑开挖技术条件1、基坑支护结构强度达到设计强度要求:水泥土止水帷幕、坑底加固、围护灌注桩及圈梁支撑的结构强度达到设计要求。2、止水帷幕的效果达到设计要求,在土方开挖前进行试降水试验,在坑内降水效果达到设计要求,坑外水位不受坑内水位下降的影响,止水帷幕的止水效果良好。3、基坑监测的前期工作完成,包括监测点的埋设及原始数据的测量。4、土方开挖前的各项准备工作就绪并进行安全技术交底,土方开挖节点验收合格。
