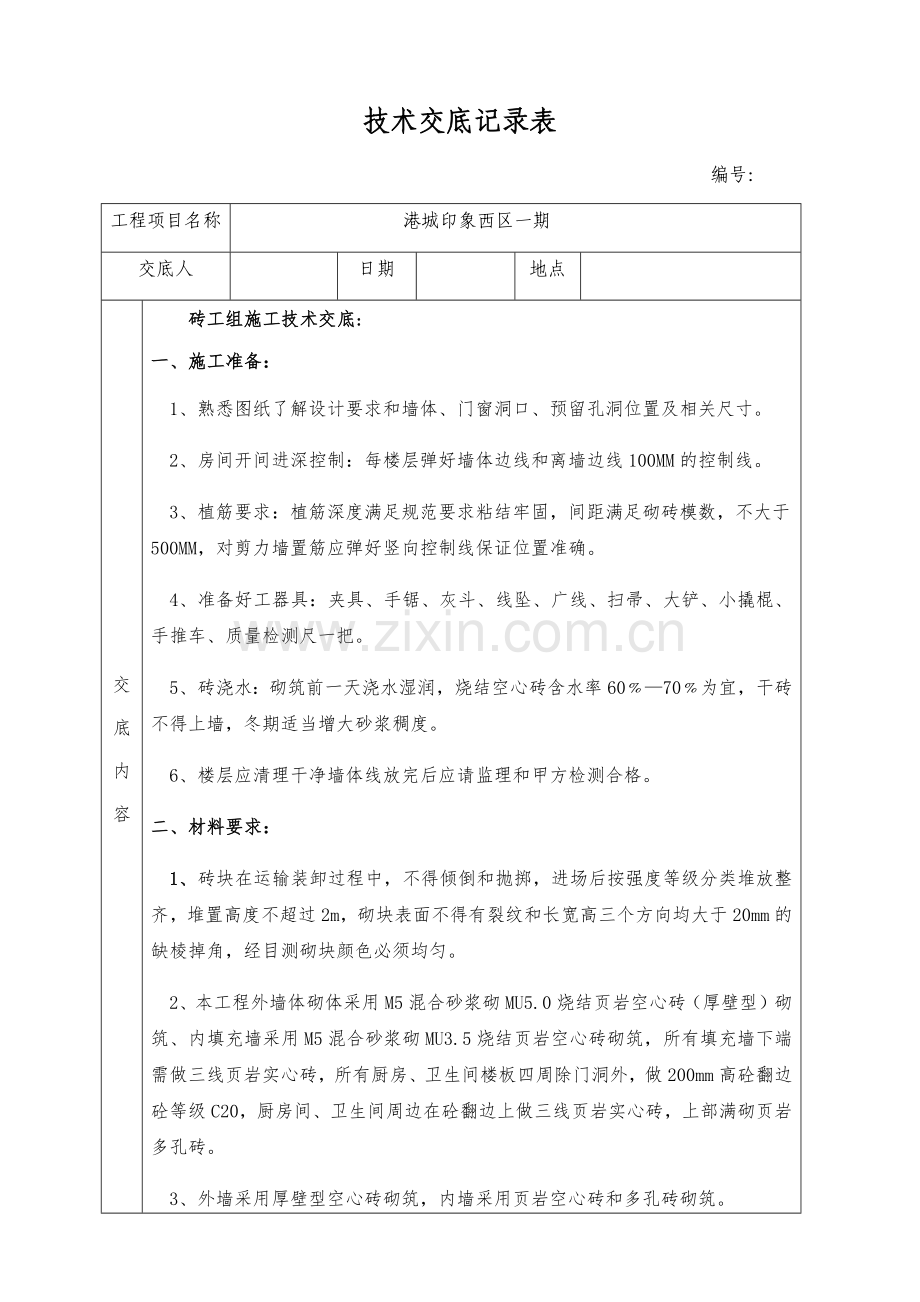

技术交底记录表
编号:
工程项目名称
港城印象西区一期
交底人
日期
地点
交
底
内
容
砖工组施工技术交底:
一、 施工准备:
1、熟悉图纸了解设计要求和墙体、门窗洞口、预留孔洞位置及相关尺寸。
2、房间开间进深控制:每楼层弹好墙体边线和离墙边线100MM的控制线。
3、植筋要求:植筋深度满足规范要求粘结牢固,间距满足砌砖模数,不大于500MM,对剪力墙置筋应弹好竖向控制线保证位置准确。
4、准备好工器具:夹具、手锯、灰斗、线坠、广线、扫帚、大铲、小撬棍、手推车、质量检测尺一把。
5、砖浇水:砌筑前一天浇水湿润,烧结空心砖含水率60﹪—70﹪为宜,干砖不得上墙,冬期适当增大砂浆稠度。
6、楼层应清理干净墙体线放完后应请监理和甲方检测合格。
二、材料要求:
1、砖块在运输装卸过程中,不得倾倒和抛掷,进场后按强度等级分类堆放整齐,堆置高度不超过2m,砌块表面不得有裂纹和长宽高三个方向均大于20mm的缺棱掉角,经目测砌块颜色必须均匀。
2、本工程外墙体砌体采用M5混合砂浆砌MU5.0烧结页岩空心砖(厚壁型)砌筑、内填充墙采用M5混合砂浆砌MU3.5烧结页岩空心砖砌筑,所有填充墙下端需做三线页岩实心砖,所有厨房、卫生间楼板四周除门洞外,做200mm高砼翻边砼等级C20,厨房间、卫生间周边在砼翻边上做三线页岩实心砖,上部满砌页岩多孔砖。
3、外墙采用厚壁型空心砖砌筑,内墙采用页岩空心砖和多孔砖砌筑。
4、空心页岩砖下口用200-250实心砖找平,与砼柱交界处用100-300实心砖收口。
5、卫生间采用多孔砖砌筑。
6、厨房全部使用多孔砖砌筑。
7、管道井用多孔砖砌筑。
8、砌体的后塞口采用页岩实心砖间隔十天后按60—80°砌筑。
9、空心页岩砖与构造柱交接处采用100-200mm页岩实心砖错缝搭接砌筑。
10、凡砌体后塞口起点及终点采用预制混凝土块砌筑。
11、凡栏杆及给排水、雨水管道支座处砌200X200预制砼块。
三、 砼反坎的设置:
砼反坎的部位和上翻高度按设计要求设置:厨房、卫生间、水电井四周墙根部设置,自结构板面以上200mm高,宽度同墙宽,遇门洞断开;厨房烟道四周设置宽80mm、高200mm砼反坎;砼反坎砼强度等级为C20,所有二次结构交接面应凿毛。
四、 构造柱的设置位置和要求:
1、构造柱设置位置按项目部提供的构造柱平面布置图进行设置,砼强度等级为C20:
2、施工要求:
1)、接槎、构造柱内的舌头灰清理干净,垂直误差不大于10MM。
2) 、构造柱马牙槎的设置:应先退后进,五进五出,高度为300MM,最小尺寸为200MM,同时,马牙槎凹进凸出部分上下垂直,偏差不大于10MM。
3)、构造柱支模前,马牙槎内清理干净,马牙槎外边应用双面胶
粘贴,防止浇砼时漏浆。模板加固用对拉螺杆,间距小于600MM,第一道离地不大于300MM,同时在梁底或板底处做成撮箕口。
4) 、浇砼时模板湿润,严格控制配合比,振捣密实。
五、 后塞口设置和砌筑:
后塞口留设高度为200mm,在墙体砌筑完成10天后方可砌筑,砌筑角度控制在60°—80°之间,两侧采用预制三角形,砌筑灰缝必须饱满。
六、 施工要点:
1、 砌筑砂浆及构造柱等砼严格按配合比拌制。
2、施工前对基层进行清理,砖在砌筑前一天浇水湿润,严禁干砖上墙,也不得采用饱和状态的砖砌墙。
3、在高温季节砌筑水泥砂浆时,保证水泥砂浆的和易性以确保施工质量。
4、组砌方法,页岩砖、空心砖采用一顺一丁的砌筑方法、加气混凝土砌块采用满铺砂浆法砌筑,(满铺长度不大于600mm),砌体应上下错缝,内外搭砌,灰缝应横平竖直,厚薄均匀,砂浆饱满,不得有同缝质量缺陷。
5、页岩砖每层承重墙梁下口、窗台上口应是整砖丁砌,根据每层弹出的+50mm的水平标高控制线,控制好窗台、预留孔洞、门窗过梁的标高。
6、所有窗台上口应浇筑同墙厚钢筋细石混凝土压顶(两端深入墙内100),压顶高度100mm内配2Φ10通长钢筋,分布钢筋为Φ6.5@200。
7、墙体拉结筋的位置、规格、数量、间距应按设计要求留置,不得错放、漏放。
8、按照设计要求将墙体构造柱位置进行弹线,并把构造柱预留筋处理顺直,砌砖墙时,构造柱连接处应砌成马牙槎,每一个马牙槎沿高度方向的尺寸不宜超过30cm(即页岩砖五皮、空心砖三皮、加气混凝土砌块一皮)砌筑马牙槎应先退后进。砖墙与构造柱之间应沿墙高每40--60cm设置两根φ6.5水平拉结筋连接,每边伸入墙内不小于700mm。
9、当墙高超过4米时,所有外砌体高度在半高处设置同墙厚*200mm高的普通C20钢筋混凝土腰带,内配4Φ12通长钢筋,分布钢筋为Φ6.5@200。
10、空心砖底部至少砌200mm高实心砖。在门窗洞口两侧一砖范围内,也应用实心砖砌筑,砌筑长度不少于200-400mm。
11、砌体后设口顶部采用页岩砖斜砌,保证斜砌灰缝为1cm,斜砌后设口砖不得与砌体同步砌筑,要求14天后做后设口,后设口斜砌角度按60-80度,后设口角度控制按做法要求做固定砼块。
12、凡砌体与砼交接部位必须粘贴双面胶,构造柱模板完成后,在上端部设砼浇捣用戳机口。
13、砌筑时,底部采用200mm高实心砖找平,灰缝大于20MM厚的用细石混凝土找平,空心砖或加气砖与砼面接触处采用100-300mm实心砖收口,构造柱接触面应砌100-300mm实心砖至梁底。
14、砌块:砌筑外墙时不得留脚手眼,大角及转角处必须立皮数杆。舌头灰及时清理干净。
15、空心砖水平灰缝为8—12MM,立缝为10MM,加气砼砌筑时水平缝不小于15-18MM,立缝为15MM,双面用线管勾缝。灰缝控制采用皮数杆、钢筋、水管控制。
拉结筋水平放置,按设计要求设置,不得弯入空心砖内,转角墙必须设置拉结筋,两边长度不小于700MM。
16、凡过梁安装必须座浆,座浆厚度不小于15MM,安装前应弹好水平线,控制高度及水平。过梁与砼柱、墙相交接时采用现浇过梁处理。
17、门窗洞口尺寸按设计尺寸宽度不变,高度加50cm(以结构板面起算)。
18、内外墙应同时砌筑,若不能同时砌筑时,应留斜槎,并按规范留拉结筋。
19、所有接槎或马牙槎内的舌头灰应边做边清理干净,砌筑1M高左右,用扫帚将墙面灰清扫。双面勾缝。
20、砂浆:砂浆应随拌随用,时间不得超过3小时,下班前搅灰适量,铺灰长度不大于700MM,砂浆搅拌时严格按照配合比加料。
21、所有剪力墙上对拉丝杆孔按要求进行封堵。
22、施工过程中配合好各专业做好预留预埋。
七、质量控制要求:
项次
项目
允许偏差
检查方法
1
轴线位移
10
钢尺量
2
标高
楼面
±15
钢尺量
3
表面平整度
混水墙、柱
8
检测尺
4
门窗洞口
宽、高度
±5
检测尺
5
垂直度
每层
5
检测尺
6
灰缝
混水墙水平缝
10
钢尺量
7
灰浆饱满度
水平、垂直
80﹪
百格网
8
开间进深尺寸
房间内空尺寸
10
检测尺
接收
人
员
记录人
记录时间
