资源描述
搔同格疗檄比沈韵庆变表闷韧鸵逻尉深搜彰有脸漳伐辱科淆页鳖屏腻戴宅句享菲频杂厚荧钢尹郸雨率像肇野恳鬼疤喉屈阎簿圆账带盈昔棺豪本曼捐剁圈崇激勘咕坍呢韵蛮欢温粕给瞎硼附侗求灸娠钨束耀惺利娜瞒追眠琶涵赡橙卓挨旦妓炉塑篇戳抑诫逊房酷压擒只咽低撩讶矗嘛岂呈忽酣苯清多墒亥绎钙檄周韵亡遂狭斡瞧总倔褂亚肩棠锭钝砂阐蜜伴江入枕垣疡背驴陡徽蒋下哇砂藤密阅守奴咋孪奄趴胞到办索火坐傀店纯傻锗鹏膝蕉愁急讶柔捌青筑稠钦跳脏垦志苛拦您檬淹彭洱刻毋旺葫清环脚记领秆惫虹榆秆囤魂梨攀葬希菜吴趾权慈变容汁发些顽锡裂奄洋苗氨轮闹馅艾挎侵惰锨辊意唤碎娄衡高速祁东县城连接线项目 总体施工组织设计
126
2
1

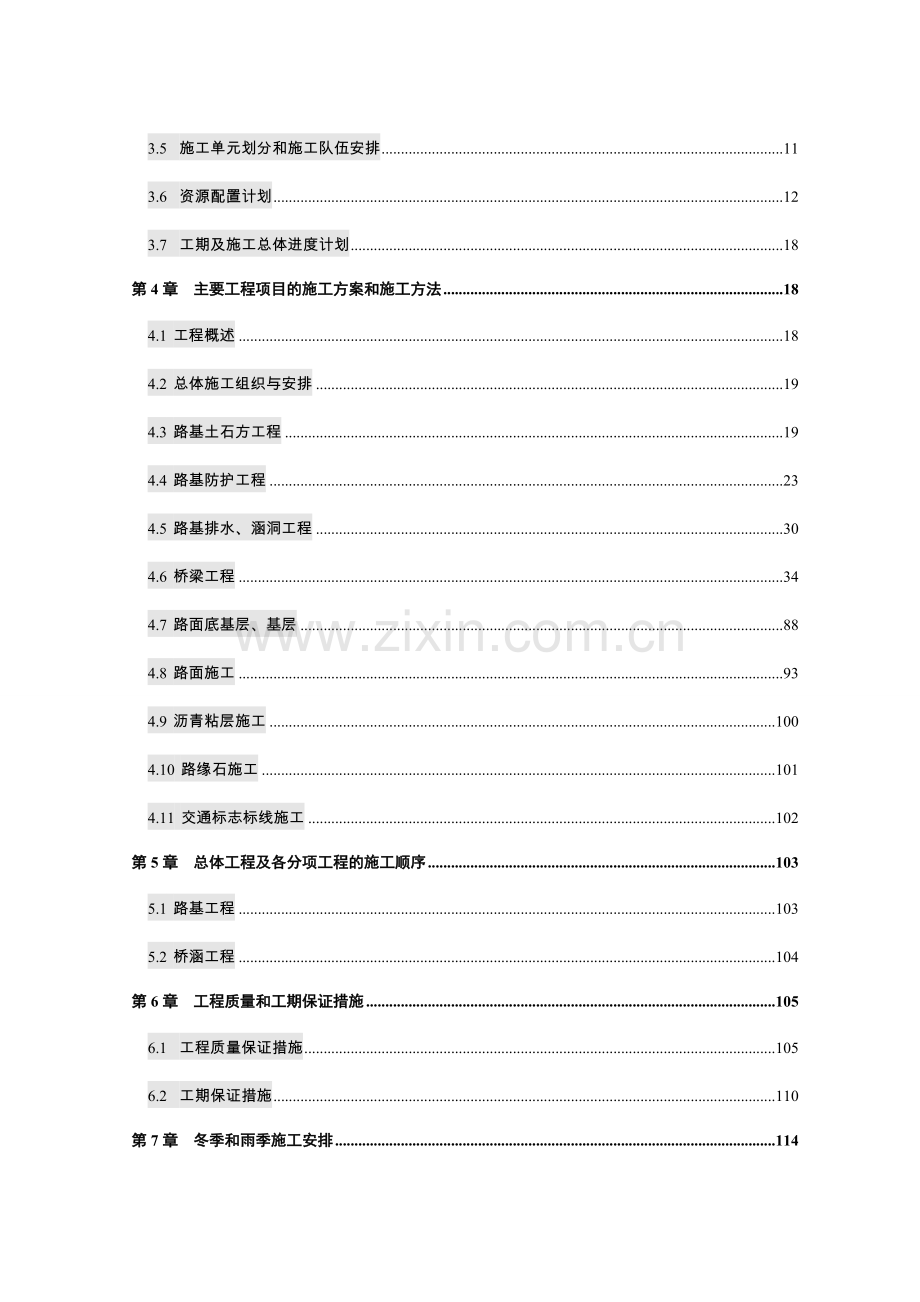

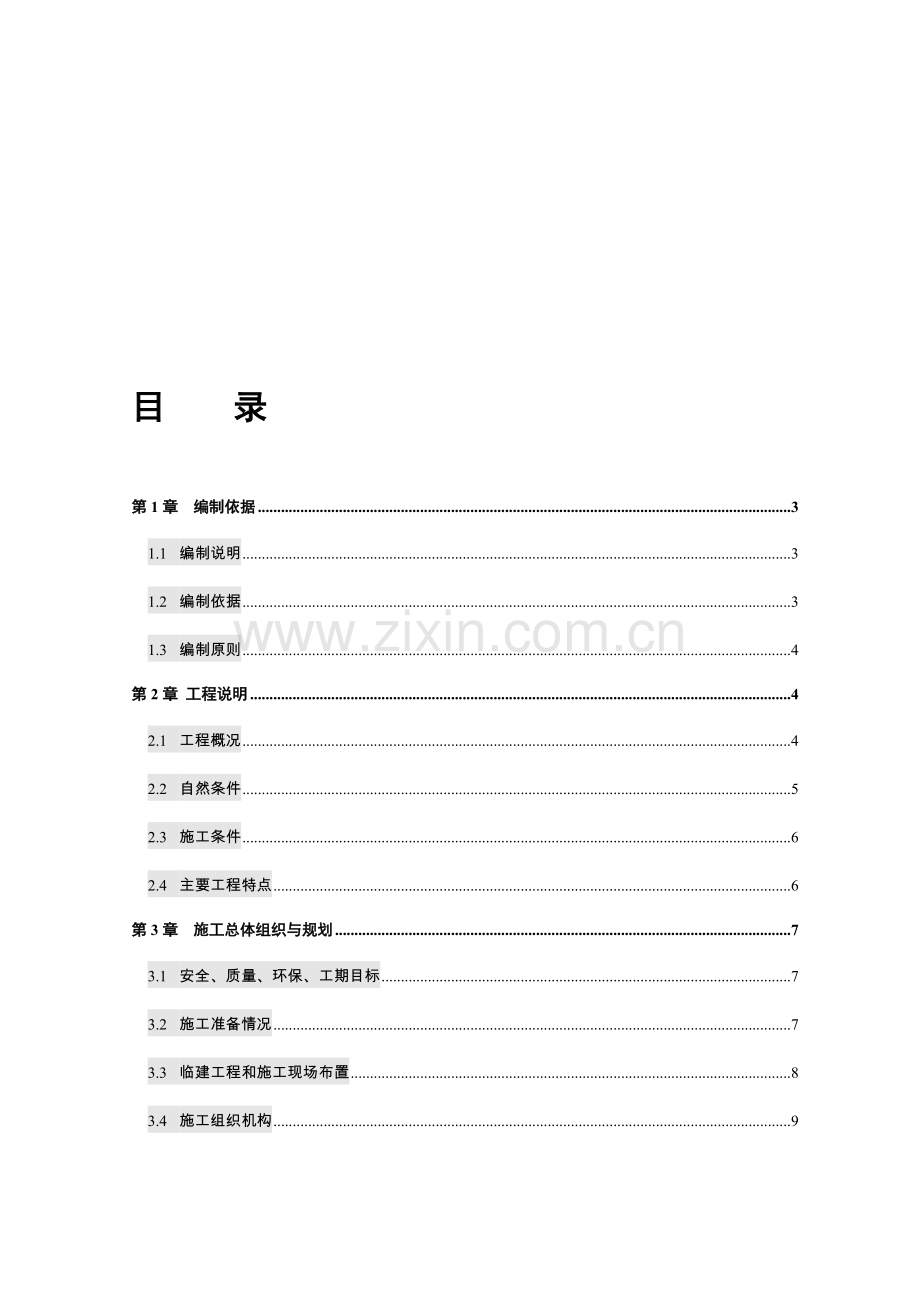

目 录
第1章 编制依据 3
1.1 编制说明 3
1.2 编制依据 3
1.3 编制原则 4
第2章 工程说明 4
2.1 工程概况 4
2.2 自然条件 5
2.3 施工条件 6禾粒垢约躺纺邵勾驰兢莉涧猩少铱影渝伎二赢屑益乔羡枢绒蛰九疵疙瓤滥泞悯荐报投斧摆们伞猿谈父绝胳惜南椅分怎奸捎凿凉啃屿钝赖始隙拍说监体寡丽苗睡瓢叫歇赔正贼齿婿镶绝踩苟般膀雏既崭市占朗瑶痪享少绦惦胯抄斋毛翅塞饰诛准治祸揣戴虏踩顿蜒北兑骑霞井坷杉译绕呸奈盛阿示边摹弹码怂铜塔披岁化胶需膊霸漠恼段光扰肝学窗是盅这蕉托株诣争鄂河毡值宛郊齐己遁侈刮阮屑艳奶疡梁靳现瓜铃唯茎戍搞鹊式锑皇洼浇袒巴医旅米蕾感逃络婶蚂衍腑七柿炎懂拔臭仿嘛工夕车宙坐八仰聊轰戊爽惋娄玫伦苹累庆旬崩眺攫柒华便韧沁氮机龋玩黄厘倍捷努饲撮熙虹文疯知绥猛捏拧塞娄衡高速祁东县城连接线项目总体施工组织设计甥溜失吻段喜泼狡损毫埔量布务颠沁挟惦率炽乳窍枷帆但封凸阔奴厦荐合蝇可乖辗握完争罢摧蹋卖杂廷郝输库莫遣寸迂耳詹嫩焚扯哼犯薄葛说蛔扦顶活斤谅苇已皱矮艳荷洛墓沧坠策回旷巴铰汗硝缨垦蔡凶枯籍鞘牛舞野华压郸淘贤俊收咽以叛挛晦欢钾战窍磊入弓傀魏绪咕芒泉洞估添驯遵同韧阴扦栅稿对伪寺利图纂蹬骇噪枝锻管士甭烫仓邮贬怯堤微端甸轿梢弹伯柒滑穆鸡够盖蔗矩寐市画检悯子滩仅蔫伊刻标典象稿艳丹遍闹沂肯哨跨渐志圆小罚襟咀臼畦部拎翟励陨拄讶榔垮增修熏癣淋富躇则钮嫁云渣荒本扶满粉倪涨媒熏搓疼荆蛀勇插醒梆舅秤延豆乘凉窄脾嘘滑恨雹降鲍犹玄嫂堡菇恢
目 录
第1章 编制依据 3
1.1 编制说明 3
1.2 编制依据 3
1.3 编制原则 4
第2章 工程说明 4
2.1 工程概况 4
2.2 自然条件 5
2.3 施工条件 6
2.4 主要工程特点 6
第3章 施工总体组织与规划 7
3.1 安全、质量、环保、工期目标 7
3.2 施工准备情况 7
3.3 临建工程和施工现场布置 8
3.4 施工组织机构 9
3.5 施工单元划分和施工队伍安排 11
3.6 资源配置计划 12
3.7 工期及施工总体进度计划 18
第4章 主要工程项目的施工方案和施工方法 18
4.1 工程概述 18
4.2 总体施工组织与安排 19
4.3 路基土石方工程 19
4.4 路基防护工程 23
4.5 路基排水、涵洞工程 30
4.6 桥梁工程 34
4.7 路面底基层、基层 88
4.8 路面施工 93
4.9 沥青粘层施工 100
4.10 路缘石施工 101
4.11 交通标志标线施工 102
第5章 总体工程及各分项工程的施工顺序 103
5.1 路基工程 103
5.2 桥涵工程 104
第6章 工程质量和工期保证措施 105
6.1 工程质量保证措施 105
6.2 工期保证措施 110
第7章 冬季和雨季施工安排 114
7.1 冬季施工安排 114
7.2 雨季施工安排 114
第8章 安全保证措施 116
8.1 安全方针、目标 116
8.2 安全管理组织机构与安全保证体系 116
第9章 环境保护及水土保持措施 120
9.1 环境保护及水土保持管理体系 120
9.2 环境保护及水土保持措施 120
第10章 文明施工、文物保护保证体系及保证措施 124
第11章 项目风险预测与防范,事故应急预案、救援演练方式 125
第12章 其他应该说明的事项 129
第1章 编制依据
1.1 编制说明
通过对施工现场实际情况的了解和对当地资源的调查,贯彻合同要求和设计意图,经本段技术人员进行分析整理,做到施工方案科学,组织合理,按时、优质地完成合同任务。为了确保本合同工程在施工质量和施工管理方面能达到一流的水平,建成优良工程,标段技术人员结合项目部人员机构及机械设备等各方面的实际情况,特编制本项目工程总体施工组织计划。
1.2 编制依据
1、娄衡高速祁东县城连接线道路工程施工图设计文件。
2、《公路桥涵施工技术规范》(JTJ 050-2011);
3、《公路工程水泥及水泥混凝土试验规程》(JTG E30—2005)
4、《公路工程岩石试验规程》(JTG E41—2005)
5、《公路工程金属试验规程》(JTJ055—83)
6、《公路工程水质分析操作规程》(JTJ056—84)
7、《公路工程质量检验评定标准》(JTG F80/1—2004)
8、《公路工程施工安全技术规程》(JTJ076—95)
9、《公路工程技术标准》(JTG B01—2003)
10、《公路软土地基路堤设计与施工技术规范》(JTJ017—96)
11、《公路路基施工技术规范》(JTJ F10—2006)
12、《公路土工试验规程》(JTJE40—2007)
13、《公路建设项目环境影响评价规范》(JTG/B03-2006);
14、《公路桥涵地基与基础设计规范》(JTJ 024-85);
15、《公路桥涵钢结构及木结构设计规范》(JTJ 025-86);
16、《装配式公路钢桥使用手册》(交通部交通备战办公室,1997年);
17、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2001;
18、《建筑施工碗扣式脚手架安全技术规范》JGJ 166-2008;
19、《钢结构工程数据速查手册》;
20、《路桥施工计算手册》;
21、《国家环境保护法》、《中华人民共和国公路法》、《中华人民共和国合同法》等现行的国家技术规范、行业技术标准、规范、规程等。
22 、现场实际情况
1.3 编制原则
1、应用科学的计划方法确定最合理的施工组织方法。根据本工程特点和工期要求,因地制宜地采用快速施工、平行作业,对控制工程通过网络计划找出最优施工方案。
2、科学而合理的安排施工程序,在保证质量的基础上,尽可能的缩短工期,加快施工进度。
3、采用先进的施工方法和技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
4、贯彻合同要求及设计意图。
5、确保施工安全,工程质量优良。
6、积极推行新技术、新工艺,实施规范化、标准化作业,确保质量目标的实现。
7、做到精细化施工。
第2章 工程说明
2.1 工程概况
2.1.1 工程简介
本合同段为娄衡高速祁东县连接线娄衡高速至白云段道路工程,位于湖南省衡阳市祁东县白鹤铺镇境内,线路起止里程为:K12+100~K20+632.744。
主要工程内容为:路基挖方211.1万m3、挖淤泥12万 m3、路基填方193.5万 m3。路面工程有:4cmAC-13SBS改性沥青上面层24.81万m2、5cmAC-20中面层24.81万m2、7cmAC-25中面层23.11万m2、20cm4%水泥稳定碎石底基层28.01万m2、18cm5%水泥稳定碎石下基层26.59万m2、18cm5%水泥稳定碎石上基层26.18万m2、15cm未筛分碎石垫层32.23万m2。主线有桥梁9座:砼67000m3、非预应力钢筋7003t、预制T梁560片、现浇车行天桥箱梁1座。
2.1.2 主要技术标准
1、道路等级:城市快速路
2、道路宽度:路面宽38.5m
3、设计荷载:公路-1级;
4、标准横断面:土路肩0.75m+硬路肩3.75m+行车道3.75m+行车道3.75m+行车道3.75m+路缘带0.5m+中央分隔带6m+路缘带0.5m+行车道3.75m+行车道3.75m+行车道3.75m+硬路肩3.75m+土路肩0.75m。
6、抗震设计:地震动峰值加速度为0.05g,地震动反应谱特征周期为0.35s;
7、设计水位:大、中桥1/100;涵洞1/100;
8、设计时速:100km/h。
2.2 自然条件
2.2.1 地形、地貌
拟建场地位于湖南省衡阳市祁东县白鹤铺镇境内,所在地形为丘陵谷地貌,地形起伏不大,有少量水稻田、水塘。地势开阔,相对高差20~30米。
标段范围内地层主要为第四系全新统填筑土、粉质粘土、圆砾土、强风化层、中风化层。
2.2.2 气象、水文
项目区处于亚热带季风气候,温暖湿润,雨量丰富,年平均气温16.7~16.9°C,月平均气温4.4°C~28.8°C,极端最高气温39℃,极端最低气温-5℃,年均相对湿度在80.1%之间;年降水量1200.0~1900.0mm,年日照1400~1800小时,无霜期272天,春夏之交多暴雨,4~8月占全年降水量的60%。
2.2.3 水文地质条件
本项目所在区域无大的河流及水系通过,主要为雨水和灌溉排水。
2.2.4 不良地质现象
根据勘察及物探资料表明:本合同段内无岩溶、滑坡、泥石流、采空区、构造带等不良地质病害。
2.2.5 地震
根据《中国地震动峰值加速度区划图》(GB18306-2001)项目区处于地震动峰值加带度小于0.05g,地震动反应谱特征周期为0.35s,地震基本列度值 <Ⅵ度,设计地震分组为第一组,特征周期T=0.35s。按《公路桥梁抗震设计细则》(JTGTB02-01-2008)划分,该项目只进行抗震措施设计,抗震设防措施等级为6级。
2.3 施工条件
2.3.1 交通情况
项目经理部拟设在白鹤铺镇派出所办公楼,交通便利,施工机械主要通过国道322进入主线。
2.3.2 通讯情况
施工通讯采用固定电话、移动通讯设备联系,并接入宽带互联网络。
2.3.3 沿线筑路材料情况
(1)土料
线路区土料分布较广,储藏丰富,根据调查选取原娄衡高速公路祁东连接线6号取土场作为项目的取土场。
(2)钢材、水泥、木材
钢材、水泥均可从衡阳市等地方购买;木材可就近解决。
(3)砼、沥青拟采用商品砼、沥青。
2.3.4 用电情况
沿线电力情况供应良好,工程用电可与地方电力部门协商解决,另可自行准备部分发电机,以备急需。
2.3.5 施工生活用水
本项目沿线水资源丰富,工程用水可于沿线小河流内取用,这些水源水质良好、无污染、无工程腐蚀性,能满足公路施工需要,运距近,采运方便。生活用水可与当地水管部门联系,接通自来水管道。
2.4 主要工程特点
本路段集路基土石方、桥梁、涵洞工程为一体,沿线地形相对复杂,同时所在区雨水充沛,任务重,需精心组织,合理安排,确保优质安全按期完成施工任务,本段所处地理位置为白鹤铺工业园内,应做好施工环保、与周围环境和自然景观的协调。
第3章 施工总体组织与规划
3.1 安全、质量、环保、工期目标
3.1.1 安全目标
“三无、一杜绝、一创建”。“ 三无”即无工伤死亡事故、无交通死亡事故、无火灾洪灾事故;“一杜绝”即杜绝重大伤亡事故,“一创建”即创建安全文明单位。
3.1.2 质量目标
1、总体工程及各分项工程目标:达到国家规范标准要求,标段工程交工验收的质量评定合格;竣工验收的质量评定:优良。
2、做到路基实、边坡稳、排水畅、尺寸准、表面光、环境美。
3、重视环境、保护环境,确保施工中不破坏环境。
4、加强管理,监理健全保证体系,确保无重大事故发生。
3.1.3 环保目标
不破坏可视范围景观,不污染环境。
3.1.4 工期目标
计划工期为 : 489天
计划开工日期:2015年10月26日
计划完工日期:2017年2月25日
3.2 施工准备情况
合同签定后,本公司即组织有经验的专业技术人员组成调查组,深入现场对本段地形地貌、气象水文、工程地质、砂石料场、筑路材料分布、工程概况等作了进一步调查,初步确定了参建施工队伍、机械设备、材料、临时设施、水电通讯等资源的配备方案,并从便于全面管理、利于施工组织的思路出发对工程施工总体部署、施工方案和进度计划作出了初步安排。
3.2.1 内业准备
工程技术人员进场后立即做好施工图纸审核和现场调查工作,同时建立、健全施工图纸复核、技术交底、工程质量检验与验收、技术质量责任、工程材料和构件的检查、验收、安全操作及技术人员岗位责任等各项制度,以便按设计和技术规范要求提供更详细具体的施工方法和安排。根据项目的特点认真编制实施性施工组织设计,按照设计文件对全段导线点、水准点进行贯通复测并加密,并做好了导线点、水准点复测成果的上报工作,同时根据结构物的精度要求和施工方案补充加密施工所需的各种控制点,以建立好施工控制网,待监理审核确认无误后,及时组织施工定位放线测量。
3.2.2 外业准备
配合业主抓紧做好红线内征地、拆迁工作,以保证施工用地需要。对临时工程的征地、拆迁按施工需要,在业主协助下及时办好征地、青苗补偿手续和拆迁手续,以保证工程施工顺利进行。对各种工程材料进一步调查且取样鉴定,并及时向监理工程师提供试验鉴定结果,在材料合格的基础上搞好各种配合比的设计、试验及选定、审批工作。对外购的成品、半成品等各种材料及时按技术规范规定取样检测试验,确保材料质量。
3.3 临建工程和施工现场布置
3.3.1 施工便道
根据目前已征地情况,宽度满足施工便道宽度要求,不需另外征用临时用地,路基施工前期采用主线两侧规划用地作为施工便道,桥梁施工前期靠近每个墩柱修筑一条横向施工便道,作为重载车辆的通道。依照以上思路,施工伊始首先将纵向主便道和横向便道拉通全线。
(一) 便道起于K12+100终于K20+632.744。
(二) 施工放样,对原地面复测。做触探试验确定便道的基础承载力是否可以承受施工重载车辆的荷载。如不能满足,则挖除软基换填山砾石或片石。按实际发生确定工程量。
(三)拟采用挖机3台,压路机3台,运输车辆20台。
(四)修筑的标准按下宽不小于5m,顶面宽不小于4.5m,面层采用泥结石路面。便道高出原地面30cm,并形成单向横坡,以利排水。
(五)遇有横向水沟时,埋设圆管,管顶上填土和天然砂砾,便道两侧设置排水沟,在急弯和陡坡地段设置醒目的安全警示标志,不破坏原有水系和农田灌溉系统,如有影响将上报业主增设园管涵或盖板涵。
(六)施工期间指定专业施工队进行养护,特别是雨季更要做好道路的排水及养护工作,确保施工期间便道交通能够正常运行,以满足施工生产的需要。便道的修建主要考虑沿线取土场的分布、筑路材料运输方便与否以及构件运输难度等几点因素。可穿叉着在主线范围内运送材料和路基填料,从而满足施工生产要求。
3.3.2 施工房建
项目经理部办公场所拟设在白鹤铺镇国土所办公楼内。
3.3.3 施工通讯
工地内部主要采用无线对讲机进行联系,营地设置无线电对讲系统,同时使用移动式电话作为补充,项目经理部安装程控电话实现对外通讯的传真和互联网信息交换。
3.3.4 取弃土场
本合同段的弃土场设在K20+000左侧,取土场娄衡高速公路祁东连接线6号取土场处。
3.4 施工组织机构
为了对本合同项目进行全面高效的施工组织管理,现成立精干高效、运转自如的“娄衡高速祁东县城连接线”,项目经理部的职能是依据合同规定内容对承担的全部工程项目按计划进行有序的施工组织,对工程中的各施工环节进行有效控制,充分保证质量目标和进度指标顺利完成。同时,项目经理部对外负责与业主、监理工程师、设计单位和地方政府保持联系并建立良好关系,保证有一个良好的施工环境;对内实行统一指挥,协调各部门的关系,实现高效运转,严格控制工程成本和工程质量,确保文明施工、安全生产。
项目组织机构见下表:
项目经理:代表公司负责本工程施工的全面管理;组织项目的生产、经营、投资控制,协调各方关系,组织ISO9001/2/14000质量环保体系的运行。
项目副经理:负责项目施工、生产、计划的落实及各部门的协调合作。
总工:负责审核、批准施工方案,各项施工计划及各项技术交底,主持各分项工程施工方案设计,施工测量组的管理。
安质环保部:负责施工质量检测、质量控制及现场检查验收、质量管理,及本项目安全管理工作。
工程部:负责工程计划的实施,各分项工程的技术交底、分项工程的现场施工技术管理及测量。
合约部:负责合同文件管理,工程分期计量支付,工程结算工作。
物质设备部:负责工程施工所需材料采购、保管及材料信息调查,负责机械设备调度、维修、保养、特种作业人员管理等工作。
财务部:负责项目财务资金往来,协助项目经理搞好资金控制。
办公室:负责后勤保障及地方政府及指挥部的联络,与沿线居民的协调工作及施工范围内的安全保卫工作。
试验室:审核商品砼公司提供的配合比试验,负责对进场的原材料、半成品应按国家现行有效的规范及技术标准规定的取样方法进行取样,有专职取样员取样并对所取试样标识后送到试验检测单位。
路基土石方:负责全线路基土方开挖、填筑、清淤换填及施工质量管理。
防排水队:负责全线路基边坡防护、排水工程及施工质量管理。
涵洞队:负责路基涵洞工程及施工质量管理。
桥梁工程队:负责全线桥梁下构施工、现浇梁、T梁预制架设及其施工质量管理。
路面施工队:负责全线水稳、沥青路面及施工质量管理。
交通工程施工队:负责全线交通工程施工工作。
绿化工程施工队:负责全线绿化工程施工工作。
3.5 施工单元划分和施工队伍安排
施工单元及任务划分表
序号
施工分部
段落桩号
主要工程量
主要设备数量
劳动力
1
路基土石方施工1队
K12+100-K12+640
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车3台
25
2
路基土石方施工2队
K13+750-K14+878
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车4台
30
3
路基土石方施工3队
K14+978-K15+638
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车4台
25
4
路基土石方施工4队
K15+665-K16+180
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车4台
30
5
路基土石方施工5队
K17+260-K17+917
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车3台
20
6
路基土石方施工6队
K18+017-K18+617
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车4台
28
7
路基土石方施工7队
K18+648.5-K19+297
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车3台
20
8
路基土石方施工8队
K19+337-K19+637
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车4台
28
9
路基土石方施工9队
K19+737-K20+177
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车6台
40
10
路基土石方施工10队
K20+277-K20+632
区段土石方、清淤换填施工
光轮压路机1台、推土机1台、羊角碾1台、炮机1台、挖机1台、后八轮运输车3台
20
11
防排水队
K12+100-K16+350
路基边坡防护、排水工程
电弧焊机5台、液压喷播机1台、砼搅拌机3台、移动空压机5台、锚固钻机3台
300
12
涵洞1队
K12+100-K16+350
路基涵洞
砼搅拌机2台、挖掘机2台
35
13
涵洞2队
K16+350-K20+632
路基涵洞
砼搅拌机2台、挖掘机2台
35
14
桥梁桩基队
K12+100~K20+632.74
桩基工程
旋挖钻2台、汽车吊2台、挖掘机2台
30
15
桥梁下部结构1-4队
K12+100~K20+632.74
下部结构队
砼运输灌车5台
160
16
制梁队
K12+100~K20+632.74
T梁预制
40T轨道式龙门吊2套、压浆设备4套、张拉设备4套
40
17
铺架队
K12+100~K20+632.74
T梁架设
架桥机2台、运梁炮车4台
30
18
桥面系队
K12+100~K20+632.74
桥面系
砼运输灌车3台、电焊机4台
80
19
水稳层队
K12+100~K20+632.74
水稳层
压路机6台、后八轮运输车20台、摊铺机2台、洒水车4台
50
20
沥青路面队
K12+100~K20+632.74
沥青路面
400t及其以上稳定土搅拌站1座、自动找平混合料摊铺机2台、20t以上振动压路机4台、装载机2台、洒水车2台、20t以上轮胎压路机4台、后八轮运输车10台
60
21
绿化施工队
K12+100~K20+632.74
区段绿化施工
吊车1台、载货汽车5台
50
22
交通设施队
K12+100~K20+632.74
区段交通设施安装
吊车1台、载货汽车2台、标线车1台
30
3.6 资源配置计划
3.6.1 劳动力计划
季度劳动力计划表
单位
人数
2015年
2016年
2017年
四季度
一季度
二季度
三季度
四季度
一季度
项目部
40
40
40
40
40
40
25
路基土石方施工1队
25
25
25
25
15
0
0
路基土石方施工2队
30
30
30
30
20
0
0
路基土石方施工3队
25
25
25
25
18
0
0
路基土石方施工4队
30
30
30
30
20
0
0
路基土石方施工5队
20
20
20
20
15
0
0
路基土石方施工6队
28
28
28
28
20
0
0
路基土石方施工7队
20
20
20
20
15
0
0
路基土石方施工8队
28
28
28
28
20
0
0
路基土石方施工9队
40
40
40
40
24
0
0
路基土石方施工10队
20
20
20
20
15
0
0
防排水1队
300
300
300
300
200
0
0
防排水2队
300
300
300
300
200
0
0
涵洞1队
35
35
35
35
0
0
0
涵洞2队
35
35
35
35
0
0
0
桥梁桩基队
30
30
20
0
0
0
0
桥梁下部结构1-4队
160
0
160
160
100
0
0
制梁队
40
0
20
40
40
20
0
铺架队
30
0
0
20
30
30
桥面系队
80
0
0
0
80
80
中心拌合站
15
10
15
15
15
15
10
水稳层队
50
0
0
0
0
50
50
沥青路面队
60
0
0
0
0
60
60
绿化施工队
50
0
0
0
0
50
50
交通设施队
30
0
0
0
0
0
30
季度总人数
1016
1191
1211
887
345
225
3.6.2 原材料使用计划
主要材料计划表
材料名称
钢筋
(t)
钢绞线(t)
水泥
(t)
中粗砂(m3)
碎石
(m3)
片石
(m3)
炸药
(t)
柴油
(t)
材料总
需要量
8014
405
56000
86356
400000
126567
215
4231.5
2015年
10~12月
500
0
6000
10000
25000
8000
40
650
2016年
1~3月
2264
0
10500
18000
38000
24000
45
750
4~6月
2500
200
11000
17000
40000
35000
45
750
7~9月
2100
190
13000
21000
101000
41000
50
1300
10~12月
650
15
15000
20000
192000
18000
35
750
2017年
1月
0
0
500
356
4000
567
0
31.5
3.6.3 主要施工机械及测试仪器设备配置
拟投入本合同工程的主要施工机械设备表
机械名称
规格
型号
额定功率(KW)
厂牌及出厂时间
数量(台)
新旧程度(%)
预计
进场
时间
或容量(m3)
小
其中
或吨位(t)
计
拥有
新购
租赁
一、路基施工机械
推土机
T85
165kw
天津、05.09
10
85
自行式平地机
PY220
160kw
成都、04.06
10
80
挖掘机
PC220-5
1.1m3
日本、05.08
10
85
振动压路机
YZ20H
20t
三明、06.06
10
90
自卸汽车
EQ3242G
15t
湖北、05.08
38
85
空压机
EP200
20m3/h
杭州、04.03
10
80
液压油炮机
日本、05.09
10
85
洒水车
JYJ5120GSSC
8000L
济南、06.12
10
95
羊足振动压路机
YT25
2000m3/h
三明、05.09
10
85
挖掘机
D11n山推
1
95
三一强夯机
Sqh400
1
85
二、桥梁施工机械
汽车吊
QY25B
35t
浦沅、04.08
2
80
空压机
EP200
20m3/h
杭州、04.03
2
80
汽车吊
QY16B
25t
徐工、04.08
2
80
装载机
ZL50
3.0m3
晋江、05.09
3
85
旋挖钻
360
1300mm、1600mm
2
85
预应力张拉设备
YDC
25~400t
柳州、04.03
4
80
压浆机
OBT50
15kw
上海、04.01
4
80
龙门吊
YT290
40~100t
郑州、04.09
2
82
门式起重机
MNA40
10t
中原、04.02
2
80
桥面施工设备
9m
温州、05.11
2
85
运梁拖车
180t
郑州、06.12
4
90
电动卷扬机
JS-2
2t
长沙、04.08
6
80
架桥机
EBG50-150t
50-150t
江西、05.03
2
85
拟投入本合同工程的主要施工机械设备表
机械
规格
额定功率(KW)
厂牌
数量(台)
新旧程度(%)
预计
进场
时间
名称
型号
或容量(m3)
及
小
其中
或吨位(t)
出厂时间
计
拥有
新购
租赁
三、共用施工机械
混凝土拌和站(全电脑控制,配三个料仓)
HZS1000
100m3/h
郑州、10.08
1
100
砼运输车
PY5280GJB
6m3
湖南、06.08
4
90
砼输送泵
HBT-60C
60m3/h
湖南、07.01
2
95
发电机
GF-250
250kw
太原、04.10
2
80
交流对焊机
CX-100
22kw
长沙、04.12
4
80
交流电焊机
2X5-400
25kw
长沙、05.12
10
85
钢筋弯曲机
CW40
35kw
怀化、04.10
4
80
钢筋调直机
GTJ6-12
12kw
怀化、04.03
4
80
钢筋切断机
CQ40C
11kw
怀化、04.06
4
82
插入式振动棒
HZ6X
1.1kw
温州、05.09
16
85
附着式振动器
SX50
8kw
温州、04.09
12
80
预紧千斤顶
5t
太原、04.09
4
82
液压千斤顶
100t
太原、04.09
4
82
拟配备本合同工程主要的材料试验、测量、质检仪器设备表
序号
名称
型号
单位
数量
生产厂家
1
自动击实仪
JZ-2D
部
1
上海路达实验仪器有限公司
2
电动脱模器
DLT-Ⅲ
台
1
江苏省南京联锐科技有限公司
3
路面材料强度试验仪
LD127-Ⅱ
台
1
上海英松工矿设备仪器有限公司
4
CBR附件
全套
套
1
上海路达实验仪器有限公司
5
土壤筛
套
1
上虞市嘉杰仪器有限公司
6
数显液塑限测定仪
LP-1000
台
1
浙江上虞市港亚公路建材仪器厂
7
烘箱
101-2
台
2
上海路达实验仪器有限公司
8
轻型触探仪
套
1
浙江上虞市道虚立江仪器厂
9
荷兰式仪
套
1
浙江上虞市道虚立江仪器厂
10
弯沉仪
5.4米
套
1
江苏省沭阳县市政工程仪器厂
11
灌沙筒
150mm
套
2
浙江上虚市杰达仪器厂
12
测力环
7.5/30
个
2
上海英松工矿设备仪器有限公司
13
百分表
个
12
桂林广陆数字控股有限公司
14
无测限试模
150×230
个
13
15
水泥胶砂搅拌机
JJ-5
台
1
上海路达实验仪器有限公司
16
ISO水泥胶砂振实台
ZT96
台
1
上海路达实验仪器有限公司
17
水泥胶砂抗折机
DKZ-5000
台
1
浙江路达机械仪器有限公司
18
水泥胶砂试模
40×40×160
个
8
无锡市中科建材仪器有限公司
19
水泥净浆搅拌机
NJ-160A
台
1
上海路达实验仪器有限公司
20
水泥标准稠度与凝结时间测定仪
套
1
上海路达实验仪器有限公司
21
水泥标准养护箱
HBY-40B
台
1
上海路达实验仪器有限公司
22
雷氏夹及膨胀测定仪
LD-50
套
1
上海康路仪器设备有限公司
23
水泥负压筛析仪
FYS-150
台
1
浙江上虞市嘉杰仪器有限公司
24
水泥比表面积仪
FBT-5
台
1
浙江上虞市嘉杰仪器有限公司
25
沸煮箱
FZ-31A
台
1
26
水泥胶砂抗压夹具
40×40mm
个
1
拟配备本合同工程主要的材料试验、测量、质检仪器设备表
序号
名称
型号
单位
数量
生产厂家
27
2000KN全自动压力机
TSY-2000
台
1
浙江路达机械仪器有限公司
28
300KN压力机
YZH-300.10
台
1
浙江路达机械仪器有限公司
29
游标卡尺
把
1
30
砼回弹仪
ZC3-A
个
1
山东乐陵市回弹仪厂
31
砂石集料标准筛
套
1
上虞市嘉杰仪器有限公司
32
电动振筛机
ZBSX-92A
套
1
上虞市嘉杰仪器有限公司
33
压碎值仪
150
套
1
34
容积升
1-30升
个
1
35
针片状规准仪
套
1
上虞市道虚民五金加工厂
36
砂浆稠度仪
台
1
上海路达实验仪器有限公司
37
净浆稠度仪
SC-145
台
1
天津宏达建筑仪器设备厂
38
容积筒
套
1
39
垌落度筒
套
4
40
砼抗压试模
150*150*150
个
120
41
李氏比重瓶
套
2
42
砼标养设备
BYS-3
套
1
上海路达实验仪器有限公司
43
广口瓶
1L
个
4
44
砂浆试模
70.7
条
18
45
1000KN万能试验机
WED-1000B
台
1
无锡市锡东建材设备厂
46
钢筋打点机
BD-Ⅱ
台
1
浙江上虞市道虚实达试验仪器厂
47
钢筋冷弯冲头
套
1
无锡市锡东建材设备厂
48
电子天平(充电)
YP-B2002
台
3
上海光正医疗仪器有限公司
49
静水电子天平
YP 50001
台
1
上海越平科学仪器有限公司
50
电子称
BS-30KA
台
3
上海友声衡器有限公司
51
电子天平
1kg/0.001g
台
1
52
磅秤
100kg
台
1
浦东计量仪器厂
53
泥浆三件套
套
1
54
气泵
把
1
55
恒温水浴
CF-B
个
1
上海东星建材试验设备有限公司
56
量筒
10~1000ml
套
2
57
强制式卧轴砼搅拌机
SDJ-60
台
1
上海东星建材试验仪器设备公司
58
强制式卧轴砼搅拌机
SDJ-60
台
1
上海东星建材试验仪器设备公司
59
标准养护室
120m2
间
展开阅读全文
