收藏 分销(赏)

二级建造师建筑工程管理与实务真题及答案解析权威版.docx

上传人:快乐****生活 文档编号:3679273 上传时间:2024-07-13 格式:DOCX 页数:20 大小:275.62KB
下载 相关 举报

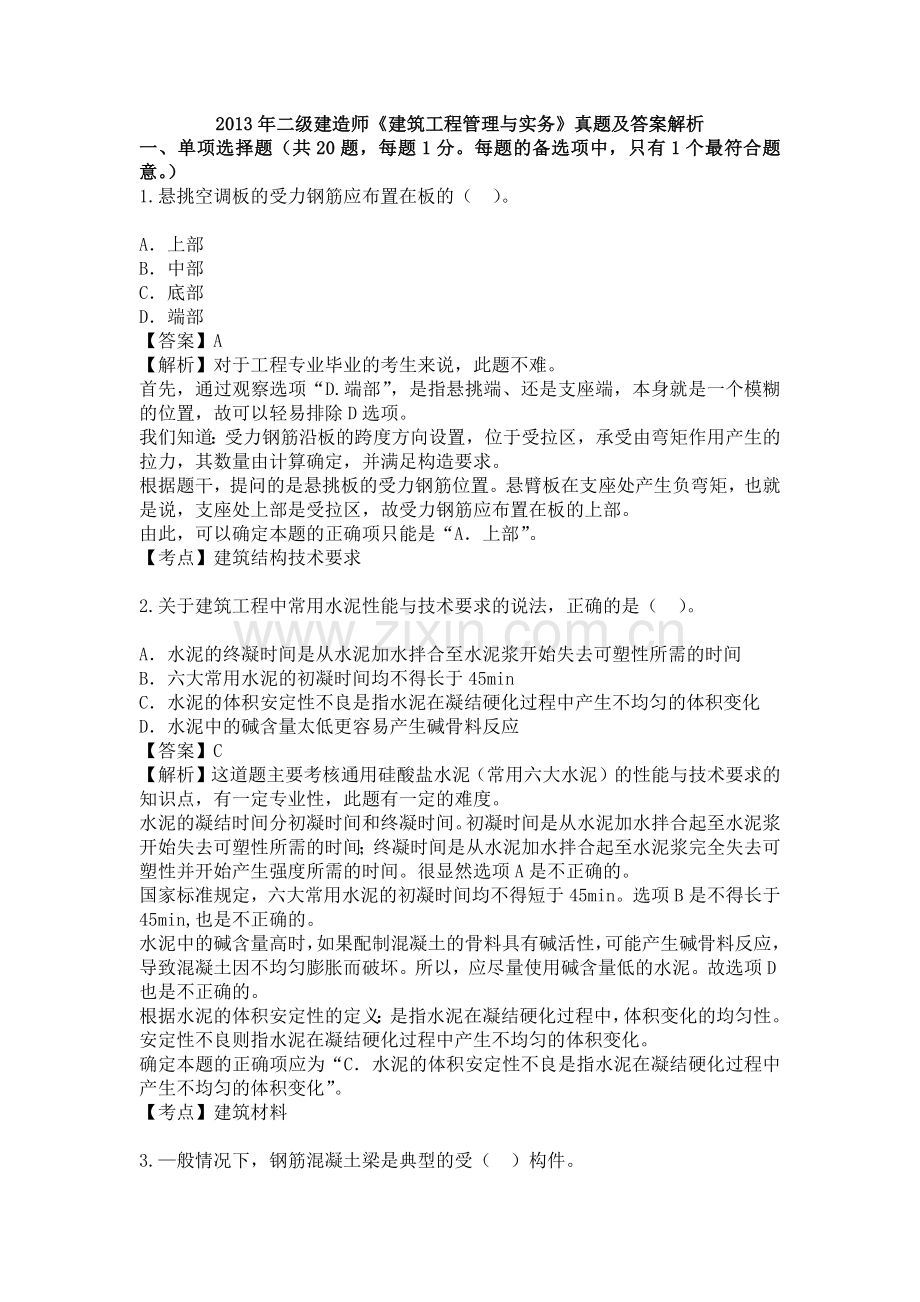

二级建造师建筑工程管理与实务真题及答案解析权威版.docx_第1页
第1页 / 共20页
二级建造师建筑工程管理与实务真题及答案解析权威版.docx_第2页
第2页 / 共20页
二级建造师建筑工程管理与实务真题及答案解析权威版.docx_第3页
第3页 / 共20页
二级建造师建筑工程管理与实务真题及答案解析权威版.docx_第4页
第4页 / 共20页
二级建造师建筑工程管理与实务真题及答案解析权威版.docx_第5页
第5页 / 共20页
点击查看更多>>
资源描述

1、2013年二级建造师建筑工程管理与实务真题及答案解析一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。)1.悬挑空调板的受力钢筋应布置在板的()。A上部B中部C底部D端部【答案】A【解析】对于工程专业毕业的考生来说,此题不难。首先,通过观察选项“D.端部”,是指悬挑端、还是支座端,本身就是一个模糊的位置,故可以轻易排除D选项。我们知道:受力钢筋沿板的跨度方向设置,位于受拉区,承受由弯矩作用产生的拉力,其数量由计算确定,并满足构造要求。根据题干,提问的是悬挑板的受力钢筋位置。悬臂板在支座处产生负弯矩,也就是说,支座处上部是受拉区,故受力钢筋应布置在板的上部。由此,可以确定本

2、题的正确项只能是“A上部”。【考点】建筑结构技术要求2.关于建筑工程中常用水泥性能与技术要求的说法,正确的是()。A水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间B六大常用水泥的初凝时间均不得长于45minC水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化D水泥中的碱含量太低更容易产生碱骨料反应【答案】C【解析】这道题主要考核通用硅酸盐水泥(常用六大水泥)的性能与技术要求的知识点,有一定专业性,此题有一定的难度。水泥的凝结时间分初凝时间和终凝时间。初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间;终凝时间是从水泥加水拌合起至水泥浆完全失去可塑性并开始产

3、生强度所需的时间。很显然选项A是不正确的。国家标准规定,六大常用水泥的初凝时间均不得短于45min。选项B是不得长于45min,也是不正确的。水泥中的碱含量高时,如果配制混凝土的骨料具有碱活性,可能产生碱骨料反应,导致混凝土因不均匀膨胀而破坏。所以,应尽量使用碱含量低的水泥。故选项D也是不正确的。根据水泥的体积安定性的定义:是指水泥在凝结硬化过程中,体积变化的均匀性。安定性不良则指水泥在凝结硬化过程中产生不均匀的体积变化。确定本题的正确项应为“C水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化”。【考点】建筑材料3.般情况下,钢筋混凝土梁是典型的受()构件。A拉B压C弯D扭【答

4、案】C【解析】这道题主要考核钢筋混凝土结构体系中各种构件的受力状态,虽然比较专业,但如果考生专业知识扎实、对主要建筑材料特性比较清楚,答对还是比较容易的。在房屋建筑中,受弯构件是指截面上通常有弯矩和剪力作用的构件。梁和板为典型的受弯构件。钢筋混凝土柱子是建筑工程中常见的受压构件。混凝土由于其抗拉强度只有其抗压强度的1/101/20,原本就不适用于主要受拉的构件中使用。选项D明显不正确,故本题的正确项应为“C弯”。【考点】建筑结构技术要求4.基坑验槽应由()组织。A勘察单位项目负责人B设计单位项目负责人C施工单位项目负责人D总监理工程师【答案】D【解析】这道题主要考核基坑验槽的组织程序,对于有一

5、定现场实践经验的考生,此题比较容易。对于整个项目的施工过程,所有涉及结构安全、使用功能的重大节点验收,均需由总监理工程师来组织。根据我国建设法规体系,监理是建设单位在施工现场的代理人,从法律意义上说其与建设单位的地位平等。也就是说,所有属于总监理工程师职责范围内的工作,在没有监理的项目上,这些工作都可以由建设单位的项目负责人来组织和完成。按相关规范规定,基坑验槽应由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。针对基坑验槽的组织程序,其组织人既可以是总监理工程师,也可以是建设单位项目负责人。故本题的正确项应为“D

6、总监理工程师”。【考点】地基与基础工程施工技术5.关于钢筋加工的说法,正确的是()。A钢筋冷拉调直时,不能同时进行除锈BHRB400级钢筋采用冷拉调直时,伸长率允许最大值为4%C钢筋的切断口可以有马蹄形现象DHPB235级纵向受力钢筋末端应作180弯钩【答案】D【解析】这道题主要考核钢筋加工基本技术要求的知识点,对于有一定现场实践经验、熟悉现场施工管理的考生,此题不难。对于钢筋除锈,一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。通常情况下,施工现场都是在冷拉或调直过程中除锈,故选项A不正确。对于钢筋的冷拉率,混凝土结构工程施工质量验收规范中明确规定如

7、下:钢筋调直可采用机械调直,也可采用冷拉调直。当采用冷拉调直时,必须控制钢筋的伸长率。对HPB300级钢筋的冷拉伸长率不宜大于4%;对于HRB335、HRB400、HRB500、HRBF335、HRBF400、HRBF500及RRB400带肋钢筋的冷拉伸长率不宜大于1%。显然,选项B不正确。对于钢筋切断,可采用钢筋切断机或手动液压切断器进行。钢筋的切断口不得有马蹄形或起弯等现象。很明显选项C也不正确。故本题的正确项应为“DHPB235级纵向受力钢筋末端应作180弯钩”。注:国家标准化管理委员会官方网站2012年12月28日公布了GB149912008钢筋混凝土用钢第1部分:热轧光圆钢筋国家标准

8、第1号修改单,将热轧光圆钢筋国标里有关HPB235的内容删除,且相关内容由HPB300替代。在2011年3月27日发布的,国家发改委9号令产业结构调整指导目录(2011年本)中,HPB235产品也被明确列为落后产品。【考点】主体结构工程施工技术6.下列焊接方式中,现场梁主筋不宜采用的是()。A闪光对焊B电渣压力焊C搭接焊D帮条焊【答案】B【解析】这道题主要考核钢筋连接方式中常用焊接方法的适用范围,对于有一定现场实践经验、熟悉现场施工管理的考生,此题比较简单。钢筋的连接方法主要有焊接、机械连接和绑扎连接三种。钢筋常用的焊接方法有:闪光对焊、电弧焊(包括帮条焊、搭接焊、熔槽焊、坡口焊、预埋件角焊和

9、塞孔焊等)、电渣压力焊、气压焊、埋弧压力焊和电阻点焊等。直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。钢筋机械连接有钢筋套筒挤压连接、钢筋锥螺纹套筒连接和钢筋直螺纹套筒连接(包括钢筋镦粗直螺纹套筒连接、钢筋剥肋滚压直螺纹套筒连接)等三种方法。根据钢筋焊接及验收规程JGJ182012第4.6.1条规定:电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在4:1范围内)钢筋的连接。也就是说,电渣压力焊不能用于水平焊接。观察四个选项,唯有选项B不能水平焊接,故本题的正确项应为“B电渣压力焊”。【考点】主体结构工程施工技术7.关于吊顶工程的说法,正确的是()。A吊顶工程的木龙骨可不进行防

10、火处理B吊顶检修口可不设附加吊杆C明龙骨装饰吸声板采用搁置法施工时,应有定位措施D安装双层石膏板时,面层板与基层板的接缝应对齐【答案】C【解析】这道题考核常见装饰装修工序吊顶工程施工的常识,但对于有一定现场施工实践经验的考生,凭常识也能比较容易得出正确答案。吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定。比较明显,选项A肯定不正确。吊顶检修口处,面板会经常拆装、支架会经常被扰动,所以应该加固,增设附加吊杆。类似设附加吊杆的还有吊顶灯具、风口等部位。重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。所以,选项B不正确。明龙骨装饰吸声板采

11、用搁置法施工,也就是说次龙骨是外露的,在次龙骨的间隙中间,放置面板。如果面板没有定位措施,也就存在相对移位或掉落的可能,存在一定的安全隐患。所以,选项C应该是正确的。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。显然,选项D也是不正确的。本题的正确项应为“C明龙骨装饰吸声板采用搁置法施工时,应有定位措施”。【考点】装饰装修工程施工技术8.单位工程施工组织设计应由()主持编制。A项目负责人B项目技术负责人C项目技术员D项目施工员【答案】A【解析】这道题考核项目管理过程中,几个常见管理文件的编制、审批流程及责任的知识点,目前相当多的项目实际做法是不正确的,属易答错的题。根

12、据建筑施工组织设计规范GB/T505022009第3.0.5条规定:施工组织设计应由项目负责人主持编制。项目经理是受企业委派,在施工现场代表企业实施管理、履行合同的第一责任人,施工组织设计作为指导整个项目施工的技术、经济和管理的综合文件,其编制理应由项目经理负责。也就是说,项目经理才是施工组织设计编制的第一责任人。而实际上,相当数量的项目其施工组织设计的编制责任人成了总工程师(项目技术负责人),这是错误做法。本题的正确项应为“A项目负责人”。【考点】单位工程施工组织设计9.下列预应力混凝土管桩压桩的施工顺序中,正确的是()。A先深后浅B先小后大C先短后长D自四周向中间进行【答案】A【解析】这道

13、题考核预应力混凝土管桩压桩施工时,各桩施工先后顺序组织原则的知识点。该知识点具备一定的专业性,此题较难。正常工程地质条件下,在饱和土中密集沉桩时,由于挤土效应明显,后打的桩沉桩越来越困难,故通常遵循从内到外的原则排定沉桩顺序,最大限度地降低挤土效应,确保各桩均能沉桩到位。所以,针对预应力混凝土管桩的压桩顺序,其原则通常如下:根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小、先长后短。根据桩的密集程度可采用自中间向两个方向对称进行;自中间向四周进行;由一侧向单一方向进行。故本题的正确项应为“A先深后浅”。【考点】一建教材考点10.某跨度6m、设计强度为C30的钢筋混凝土梁,其同条件养护试

14、件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是()。A7dB9dC11dD13d【答案】C【解析】这道题考核钢筋混凝土结构的底模及支架拆除时,对混凝土强度要求的知识点。该知识点属施工实践常识性知识点,所有考生均应知、应会。根据混凝土结构工程施工质量验收规范GB502042002第4.3.1条规定:本题中,梁跨度为6m跨度,即小于等于8m,其底模拆除时的混凝土强度要求应达到设计混凝土立方体抗压强度标准值的75%。梁混凝土设计强度为C30,故同条件养护试件强度至少应达到3075%22.5MPa及以上,选项C、选项D的强度均可以拆模。考虑到仅有一个答案最适合题意,提问的是“最早”时

15、间,故本题正确选项只能是“C11d”。注:混凝土结构工程施工质量验收规范GB502042002已更新为混凝土结构工程施工质量验收规范GB502042015。【考点】主体结构工程施工技术11.施工期间最高气温为25C,砌筑用普通水泥砂浆拌成后最迟必须在()内使用完毕。A1hB2hC3hD4h【答案】C【解析】这道题考核砌筑砂浆的技术性能及使用条件的知识点。对于具备一定现场实践经验的考生,此题难度不大。现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30C时,应在2h内使用完毕。对掺用缓凝剂的砂浆,其使用时间可根据其缓凝 时间的试验结果确定。【考点】主体结构工程施工技

16、术12.建筑工程施工项目质量控制内容包括:工序质量、检验批质量、分项工程质量、分部工程质量、单位工程质量,下列控制顺序中,正确的是()。ABCD【答案】A【解析】这是一道考核质量管理的题,考核建筑工程质量验收划分单元的知识点。对于从事质量管理的考生,此题不难。根据建筑工程施工质量验收统一标准规定:建筑工程质量验收应划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。我们知道,其包含关系为:检验批含于分项工程,分项工程含于分部(子分部)工程,分部(子分部)工程含于单位(子单位)工程。根据排除法,可知本题正确选项只能是“A”。每个检验批由若干个施工工序构成,施工项目的质量控制过程是从工

17、序质量到检验批质量、分项工程质量、分部工程质量、单位工程质量的系统控制过程;也是一个由投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。【考点】建筑工程验收管理13.钢结构连接施工中,高强螺栓终拧完毕,其外露丝扣一般应为()扣。A12B13C23D24【答案】C【解析】这是一道关于钢结构施工质量验收的题,考核高强螺栓紧固的知识点。对于未从事过钢结构施工或质量管理的考生,此题有难度。根据钢结构工程施工质量验收规范规定:高强度螺栓长度应以螺栓连接副终拧后外露23扣丝为标准计算,应在构件安 装精度调整后进行拧紧。故此题正确选项应为“C23”【考点】主体结构工程施工技术14.施工现

18、场所有的开关箱必须安装()装置。A防雷B接地保护C熔断器D漏电保护【答案】D【解析】这是一道关于施工现场临时用电方面的题,考核临时用电开关箱配置的知识点。有一定的专业性,对于未从事过现场安全管理的考生,此题较难。我们知道,施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱,并按照“总分开”顺序作分级设置,形成“三级配电”模式。施工现场所有用电设备必须有各自专用的开关箱。施工用电配电系统各配电箱、开关箱中应装配隔离开关、熔断器或断路器。隔离开关、熔断器或断路器应依次设置于电源的进线端。防雷装置、接地保护装置、熔断器,并不是每个开关箱中都必须安装的,是否需要安装,视施工环境、用电设备负荷大

19、小、开关箱使用类型等因素决定。但开关箱,作为直接为用电设施提供电源的末级箱,其漏电保护装置将直接关系到操作人员的生命安全,故对开关箱中漏电保护作了明确的规定:在开关箱中作为末级保护的漏电保护器,其额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。在潮湿、有腐蚀性介质的场所中,漏电保护器要选用防溅型的产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。此题正确选项应为“D漏电保护”。【考点】建筑工程施工安全管理15.施工现场进行一级动火作业前,应由()审核批准。A安全监理工程师B企业安全管理部门C项目负责人D项目安全管理部门【答案】B【解析】这是一道关于

20、施工现场防火方面的题,考核一级动火审批程序的知识点。对于从事过现场管理、有一定现场实践的考生,此题不算太难。首先考生应知道,施工现场生产动火,均需要经过审批。其次,搞清楚施工现场动火等级共划分为三级:一级、二级和三级。其严重性次序为:一级高于二级高于三级。那么,各级动火的审批程序及审批部门的级别,肯定会与之相对应。一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。三级动火作业由所在班组填写动火申请表,经项目责任工程师和

21、项目安全管理部门审查批准后,方可动火。由此可见,本题的正确选项应为“B企业安全管理部门”。【考点】建筑工程施工现场管理16.关于施工现场泥浆处置的说法,正确的是()。A可直接排入市政污水管网B可直接排入市政雨水管网C可直接排入工地附近的城市景观河D可直接外运至指定地点【答案】D【解析】这是一道关于施工现场环境保护方面的题,考核现场泥浆处理及排放的知识点。此题相对简单,只要有现场实践经验的考生都能得分。施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领临时排水许可证。雨水排入市政雨水管网,污水经沉淀处理后二次使用或排入市政污水管网。现场产生的泥浆、污水未经处理不得直

22、接排入城市排水设施、河流、湖泊、池塘。根据现场经验,对于现场产生的各种垃圾,最直接、最彻底的处理方式就是运出施工现场,外运至指定地点进行相应处理。无论是用排除法,还是根据现场经验,都能很轻易地知道,本题的正确选项应为“D可直接外运至指定地点”。【考点】建筑工程施工现场管理17.根据建筑工程施工质量验收统一标准GB50300,单位工程竣工验收应由()组织。A建设单位(项目)负责人B监理单位(项目)负责人C施工单位(项目)负责人D质量监督机构【答案】A【解析】这是一道关于质量验收方面的题,考核单位工程竣工验收组织程序的知识点。对有现场实践经验的考生来说,此题不难。根据建筑工程施工质量验收统一标准规

23、定:建设单位收到工程竣工报告后,应由建设单位项目负责人组织监理、施工、设计、 勘察等单位项目负责人进行单位工程验收。故本题的正确选项应为“A建设单位(项目)负责人”。【考点】建筑工程验收管理18.根据建筑工程施工质量验收统一标准GB50300,建筑工程质量验收的最小单元是()。A单位工程B分部工程C分项工程D检验批【答案】D【解析】这是一道考核质量验收的题,考核建筑工程质量验收划分单元的知识点。对于从事质量管理的考生,此题不难。根据建筑工程施工质量验收统一标准规定:建筑工程质量验收应划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。题中问的是建筑工程质量验收的最小单元,故本题的正

24、确选项应为“D检验批”。【考点】建筑工程验收管理19.根据建设工程项目管理规范GB/T50326,分部分项工程实施前,应由()向有关人员进行安全技术交底。A项目经理B项目技术负责人C企业安全负责人D企业技术负责人【答案】B【解析】这是一道安全管理的题,考核安全技术交底组织程序的知识点。对于从事安全管理、技术管理或现场管理的考生,此题相对简单。既然是技术交底,交底人肯定应该是技术人员,排除选项A、C。根据建设工程项目管理规范GB/T503262006第11.3.3条规定:工程开工前,项目经理部的技术负责人应向有关人员进行安全技术交底;结构复杂的分部分项工程实施前,项目经理部的技术负责人应进行安全

25、技术交底;项目经理部应保存安全技术交底记录。企业的技术负责人(企业总工程师)通常只做施工组织设计、重大危险性专项施工方案的审批,安全技术交底应由项目技术负责人(项目总工)来完成。所以,本题的正确选项应为“B项目技术负责人”。【考点】建筑工程管理相关标准20.根据混凝土结构工程施工质量验收规范GB50204,预应力混凝土结构中,严禁使用()。A减水剂B膨胀剂C速凝剂D含氯化物的外加剂【答案】D【解析】这是一道关于预应力混凝土结构的题,考核预应力混凝土结构中氯化物对结构安全影响的知识点。具备一定的专业性,对于理论知识扎实的考生,此题不难。有一定现场实践经验的考生,此题也很简单。预应力混凝土结构中,

26、严禁使用含氯化物的外加剂。钢筋混凝土结构中,当使用含氯化物的外加剂时,混凝土中氯化物的总含量应符合现行国家标准规定。由此可见,本题的正确选项应为“D含氯化物的外加剂”。【考点】建筑工程施工质量管理二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。)21.关于砌体结构构造措施的说法,正确的是()。A砖墙的构造措施主要有:伸缩缝、沉降缝和圈梁B伸缩缝两侧结构的基础可不分开C沉降缝两侧结构的基础可不分开D圈梁可以抵抗基础不均匀沉降引起墙体内产生的拉应力E圈梁可以增加房屋结构的整体性【答案】ABDE【解析】砌

27、体结构的构造是确保房屋结构整体性和结构安全的可靠措施。墙体的构造措施主要包括三个方面,即伸缩缝、沉降缝和圈梁,故A选项正确。由于温度改变,容易在墙体上造成裂缝,可用伸缩缝将房屋分成若干单元,使每单元的长度限制在一定范围内。伸缩缝应设在温度变化和收缩变形可能引起应力集中、砌体裂缝的地方。伸缩缝两侧宜设承重墙体,其基础可不分开,故B选项正确。当地基土质不均匀,房屋产生过大不均匀沉降造成房屋开裂,严重影响建筑物正常使用,甚至危及其安全时,为防止沉降裂缝产生,可采用沉降缝在适当部位将房屋分成若干刚度较好的单元,设有沉降缝的基础必须分开,故C选项错误。墙体的另一构造措施是在墙体内设置钢筋混凝土圈梁。圈梁

28、可以抵抗基础不均匀沉降引发的墙体内产生拉应力,同时可以增加房屋结构的整体性,防止振动(包括地震)产生的不利影响,故D、E选项正确。【考点】一建教材内容22.混凝土的耐久性包括()等指标。A抗渗性B抗冻性C和易性D碳化E粘结性【答案】ABD【解析】混凝土的耐久性是指混凝土抵抗环境介质作用并长期保持其良好的使用性能和外观完整性的能力。它是一个综合性概念,包括抗渗、抗冻、抗侵蚀、碳化、碱骨料反应及混凝土中的钢筋锈蚀等性能,这些性能均决定着混凝土经久耐用的程度,故称为耐久性。故本题的正确选项应为“A、B、D”。【考点】建筑材料23.关于土方开挖的说法,正确的有()。A基坑开挖可采用机械直接开挖至基底标

29、高B基坑开挖方案应根据支护结构设计、降排水要求确定C土方幵挖前应先进行测量定位,设置好控制点D软土基坑必须分层均衡开挖E基坑开挖完成后应及时验槽,减少暴露时间【答案】BCDE【解析】土方开挖的原则:开槽支撑、先撑后挖、分层开挖、严禁超挖。开挖前先进行测量定位、抄平放线,设置好控制点。挖土要分层进行,分层厚度应根据工程具体情况(包括土质、环境等)决定,开挖本身是一种卸荷过程,防止局部区域挖土过深、卸载过速,引起土体失稳,降低土体抗剪性能。机械开挖至接近设计坑底标高或边坡边界时应预留2030cm厚的土层,用人工开挖和修坡,边挖边修坡,保证标高符合设计要求。基坑开挖完成后,应及时清底、验槽,减少暴露

30、时间,防止暴晒和雨水侵刷破坏地基土的原状结构。故本题的正确选项应为“B、C、D、E”。【考点】地基与基础工程施工技术24.下列施工措施中,有利于大体积混凝土裂缝控制的是()。A选用低水化热的水泥B提高水灰比C提高混凝土的入模温度D及时对混凝土进行保温、保湿养护E采用二次抹面工艺【答案】ADE【解析】大体积混凝土裂缝控制的主要方法之一就是降低混凝土内外温差,分降低混凝土内部温度与提高表面温度两种。A选项,选用低水化热的水泥可降低混凝土内部温度;B选项,提高水灰比,即增大水泥用量,则增大了混凝土内部水化热的产生;C选项,提高混凝土入模温度,提高了混凝土的初始温度,增大了混凝土的内部温度;D选项,及

31、时对混凝土进行保温、保温养护,有助于提高混凝土的表面温度;E选项,通过二次抹面工艺,减少表面收缩裂缝。故本题的正确选项应为“A、D、E”。【考点】地基与基础工程施工技术25.下列分部分项工程的专项方案中,必须进行专家论证的有()。A爬模工程B搭设高度8m的混凝土模板支撑工程C搭设高度25m的落地式钢管脚手架工程D搭设高度25m的悬挑式钢管脚手架工程E施工高度50m的建筑幕墙安装工程【答案】ABDE【解析】根据危险性较大的分部分项工程安全管理办法(建质200987号),滑模、爬模、飞模等工具式模板工程,搭设高度8m及以上的模板工程,搭设高度50m及以上落地式钢管脚手架工程,架体高度20m及以上悬

32、挑式脚手架工程,施工高度50m及以上的建筑幕墙安装工程等均要进行专家论证。故本题的正确选项应为“A、B、D、E,”。【考点】建筑工程管理相关法规26.基坑开挖完毕后,必须参加现场验槽并签署意见的单位有()。A质监站B监理(建设)单位C设计单位D勘察单位E施工单位【答案】BCDE【解析】基坑开挖完毕后,应由建设单位、设计单位、勘察单位、监理单位、施工单位等单位现场验槽,检查地基土与工程地质勘察报告、设计图纸是否相符,有无破坏原状土的结构或发生较大的扰动现象。故本题的正确选项应为“B、C、D、E”。【考点】地基与基础工程施工技术27.必须参加施工现场起重机械设备验收的单位有()。A建设单位B监理单

33、位C总承包单位D出租单位E安装单位【答案】CDE【解析】根据建设工程安全生产管理条例(国务院393号令)规定:施工单位在使用施工起重机械前,应当组织有关单位进行验收,也可以委托具有相应资质的检验检测机构进行验收。使用承租的机械设备和施工机具及配件的,由总承包单位、分包单位、出租单位和安装单位共同进行验收,验收合格的方可使用。故本题的正确选项应为“C、D、E”。【考点】过时考点28.下列费用中,属于直接费的有()。A人工费B材料费C施工机械使用费D规费E企业管理费【答案】ABC【解析】建筑安装工程费由直接费、间接费、利润和税金组成。直接费由直接工程费、措施费组成。直接工程费,是指施工过程中消耗的

34、构成工程实体的各项费用,它包括人工费、材料费和施工机械费。措施费:是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。间接费包括:规费和企业管理费。故本题的正确选项应为“A、B、C”。注:建筑安装工程费用项目组成(建标2003206号)已更新为建筑安装工程费用项目组成(建标201344号)。【考点】造价与成本管理29.关于屋面防水等级合理使用年限的说法,正确的有()。A级防水,合理使用年限20年B级防水,合理使用年限25年C级防水,合理使用年限15年D级防水,合理使用年限20年E级防水,合理使用年限10年【答案】BCE【解析】屋面防水等级分为级,防水层合理使用年限分别为

35、:25年、15年、10年、5年。故本题的正确选项应为“B、C、E”。注:屋面工程技术规范GB503452004更新为屋面工程技术规范GB503452012。【考点】过时考点30.根据建筑装饰装修工程质量验收规范GB50210,外墙金属窗工程必须进行的安全与功能检测项目有()。A硅酮结构胶相容性试验B抗风压性能C空气渗透性能D雨水渗漏性能E后置埋件现场拉拔试验【答案】BCD【解析】外墙金属窗的三性试验包括:“抗风压性能、空气渗透性能、雨水渗漏性能”。A选项的硅酮结构胶相容性试验与E选项的后置埋件现场拉拔试验属幕墙工程的检测项目。故本题的正确选项应为“B、C、D”。【考点】建筑装饰装修工程相关技术

36、标准三、案例分析题(共四大题,每题20分。)材料题一某房屋建筑工程,建筑面积6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑。根据建设工程施工合同(示范文本)(GF19990201)和建设工程监理合同(示范文本)(GF20120202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。在合同履行过程中,发生了下列事件:事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目

37、经理组织实施”的要求。事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2天后立即将其补砌挤紧。事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14天。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14天的申请。31.根据混凝土结构工程施工质量验收规范GB50204,指出事件一中监理工程师要求中的错误之处,并写出正确做法。【

38、答案】事件一中监理工程师要求中的错误之处和正确做法分别如下:错误一:监理工程师旁站;正确做法:监理工程师见证。错误二:项目经理组织实施;正确做法:项目技术负责人组织实施。【解析】这是一道建筑工程分部工程的质量验收方面的试题,主要涉及混凝土结构实体检验的程序与要求。【考点】建筑地基基础及主体结构工程相关技术标准32.根据砌体工程施工质量验收规范GB50203,指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。【答案】事件二中填充墙砌筑过程中的错误做法和正确做法分别如下:错误一:加气混凝土砌块墙体直接从结构楼面开始砌筑;正确做法:墙底应砌筑烧结普通砖(或多孔砖、普通混凝土小型空心砌块、灰

39、砂砖、水泥砖、现浇混凝土坎台),高度不宜小于200mm。错误二:砌筑到梁底并间歇2d后立即将其补砌挤紧;正确做法:至少间歇14d后再进行补砌挤紧。【解析】这是一道砌体结构的施工技术方面的试题,主要涉及填充墙的砌筑施工工艺要求。【考点】主体结构工程施工技术33.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。【答案】室内装饰工程的工期为:84d(12周);该网络计划的关键线路(用节点表示):【解析】这是一施工进度控制方面的试题,主要涉及双代号时标网络计划图的应用。【考点】建筑工程施工进度管理34.事件四中,施工总承包单位提出的工期索赔14天是否成立?说明理由。【答

40、案】工期索赔14d:不成立;理由:工作F有7d(1周)总时差、合理的索赔天数应为7d(或1周)。【解析】这是一道施工合同管理方面的试题,考核工程施工工期索赔成立的条件。【考点】建筑工程施工进度管理材料题二某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。施工过程中,发生了下列事件:事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊;在七层楼面设置有自制卸料平台;外架采用悬挑脚手

41、架,从地上2层开始分三次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照危险性较大的分部分项工程安全管理办法(建质200987号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。事件二:实验楼物料提升机安装总高度26m,采用一组缆风绳锚固。与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交

42、给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。事件四:总承包单位在提交竣工验收报告的同时,还提交了工程质量保修书,其中保温工程保修期按民用建筑节能条例的规定承诺保修5年。建设单位以工程质量保修书不合格为由拒绝接收。35.事件一中,总承包单位必须单独编制哪些专项施工方案?【答案】总承包单位必须单独编制的专项施工方案有:(1)土方开挖方案;(2)塔吊(安装、拆卸)方案;(3)物料提升机(安装、拆卸)方案(也可回答“起重机械设备的安装、拆卸方案”);(4)悬挑式脚手架(搭设、拆除)方案;(5)自制卸料平台(搭设、拆除)方案。【解析】

43、这是一道安全管理方面的题,考核考生对危险性较大的分部分项工程安全管理办法(建质200987号)文件中两类专项工程相关专项施工方案的掌握以及熟练运用。【考点】建筑工程管理相关法规36.指出事件二中错误之处,并分别给出正确做法。【答案】事件二中错误之处及正确做法分别如下:(1)错误一:采用一组缆风绳;正确做法:缆风绳应(不少于)二组。(2)错误二:仅设置通道两侧的临边安全防护设施;正确做法:在各楼层的通道口处应设置(常闭型)防护门。(3)错误三:地面进料口处仅设置安全防护门;正确做法:地面进料口处应搭设防护棚。【解析】这是一道垂直运输机械安全管理方面的题,考核考生对物料提升机安全施工及搭设做法的掌

44、握。【考点】施工安全管理37.指出事件三中错误之处,并分别给出正确做法。【答案】事件三中错误之处及正确做法分别如下:(1)错误一:电梯工程验收总承包单位未参加;正确做法:总承包单位应(派人)参加。(2)错误二:电梯工程有关资料移交给建设单位;正确做法:应移交给总承包单位。(3)错误三:单位工程质量验收时只有建设、监理、设计、总承包单位参加(或电梯安装单位未参加);正确做法:单位工程质量验收时,(电梯)分包单位也应参加。【解析】这是一道有关建设工程验收程序及管理方面的题,考核考生对分包工程的验收、分包资料的归档、竣工验收组织等知识点的掌握。【考点】建筑工程验收管理38.事件四中,总承包单位、建设

45、单位做法是否合理?【答案】(1)总承包单位做法不合理;(2)建设单位做法合理。【解析】这是一道建设工程保修方面的题,考核考生对建设工程中保修年限及其设定原则的掌握。【考点】建筑工程管理相关法规材料题三某高校新建宿舍楼工程,地下1层,地上5层,钢筋混凝土框架结构。采用悬臂式钻孔灌注桩排桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了监测预警值。施工过程中,发生了下列事件:事件一:项目经理安排安全员制作了安全警示标志牌,并设置于存在风险的重要位置。监理工程师在巡查施工现场时,发现仅设置了警告类标志,要求补充齐全其他类型警示标志牌。事件二:土方开挖时,在支护桩顶设置了900mm高的基坑临边安全防护栏杆;在紧靠栏杆的地面上堆放了砌块、钢筋等建筑材料。挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁增设锚杆以控制桩顶位移。事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始
