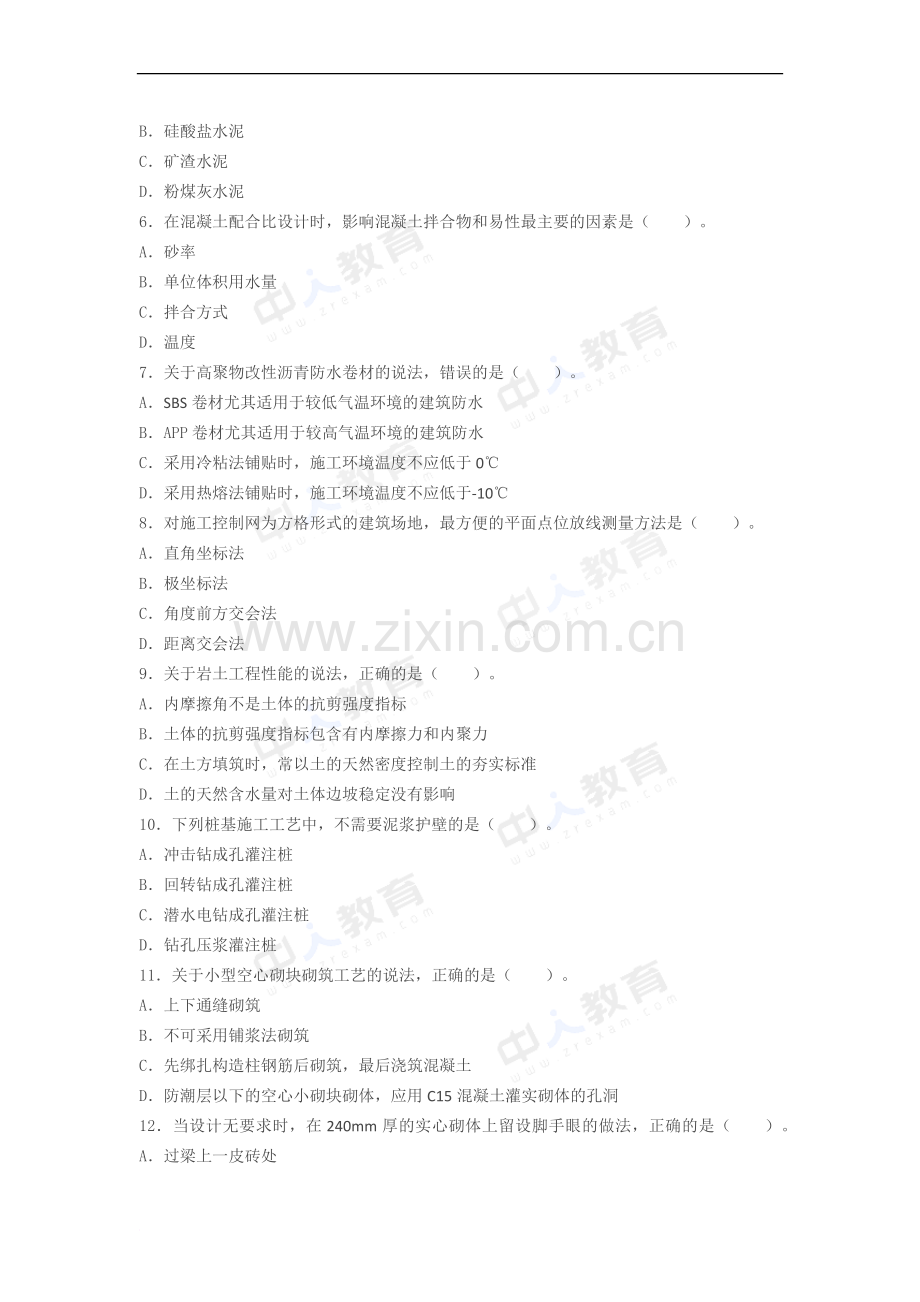

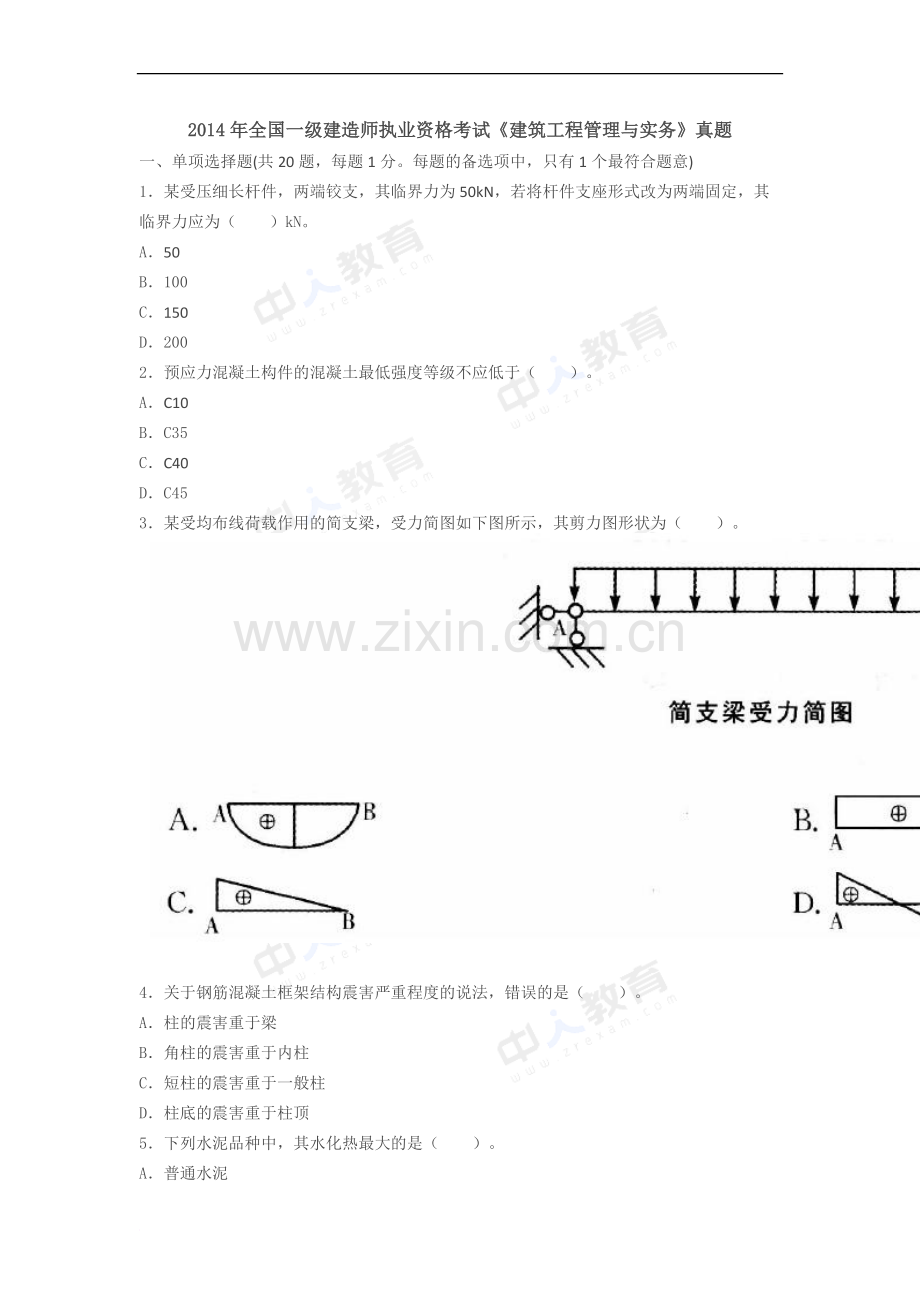

1、2014年全国一级建造师执业资格考试建筑工程管理与实务真题一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1某受压细长杆件,两端铰支,其临界力为50kN,若将杆件支座形式改为两端固定,其临界力应为()kN。A50B100C150D2002预应力混凝土构件的混凝土最低强度等级不应低于()。AC10BC35CC40DC453某受均布线荷载作用的简支梁,受力简图如下图所示,其剪力图形状为()。4关于钢筋混凝土框架结构震害严重程度的说法,错误的是()。A柱的震害重于梁B角柱的震害重于内柱C短柱的震害重于一般柱D柱底的震害重于柱顶5下列水泥品种中,其水化热最大的是()。A普通水泥

2、B硅酸盐水泥C矿渣水泥D粉煤灰水泥6在混凝土配合比设计时,影响混凝土拌合物和易性最主要的因素是()。A砂率B单位体积用水量C拌合方式D温度7关于高聚物改性沥青防水卷材的说法,错误的是()。ASBS卷材尤其适用于较低气温环境的建筑防水BAPP卷材尤其适用于较高气温环境的建筑防水C采用冷粘法铺贴时,施工环境温度不应低于0D采用热熔法铺贴时,施工环境温度不应低于-108对施工控制网为方格形式的建筑场地,最方便的平面点位放线测量方法是()。A直角坐标法B极坐标法C角度前方交会法D距离交会法9关于岩土工程性能的说法,正确的是()。A内摩擦角不是土体的抗剪强度指标B土体的抗剪强度指标包含有内摩擦力和内聚力

3、C在土方填筑时,常以土的天然密度控制土的夯实标准D土的天然含水量对土体边坡稳定没有影响10下列桩基施工工艺中,不需要泥浆护壁的是()。A冲击钻成孔灌注桩B回转钻成孔灌注桩C潜水电钻成孔灌注桩D钻孔压浆灌注桩11关于小型空心砌块砌筑工艺的说法,正确的是()。A上下通缝砌筑B不可采用铺浆法砌筑C先绑扎构造柱钢筋后砌筑,最后浇筑混凝土D防潮层以下的空心小砌块砌体,应用C15混凝土灌实砌体的孔洞12当设计无要求时,在240mm厚的实心砌体上留设脚手眼的做法,正确的是()。A过梁上一皮砖处B宽度为800mm的窗间墙上C距转角550mm处D梁垫下一皮砖处13钢结构普通螺栓作为永久性连接螺栓使用时,其施工做

4、法错误的是()。A在螺栓一端垫两个垫圈来调节螺栓紧固度B螺母应和结构件表面的垫圈密贴C因承受动荷载而设计要求放置的弹簧垫圈必须设置在螺母一侧D螺栓紧固度可采用锤击法检查14下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是()。A等节奏流水施工B异步距异节奏流水施工C等步距异节奏流水施工D无节奏流水施工15项目质量管理程序的第一步是()。A收集、分析质量信息并制定预防措施B编制项目质量计划C明确项目质量目标D实施项目质量计划16施工现场临时配电系统中,保护零线(PE)的配线颜色应为()。A黄色B绿色C绿黄双色D淡蓝色17参评“建筑业新技术应用示范工程”的工程,应至少应用建筑业10项

5、新技术(2010)推荐的建筑新技术中的()项。A6B7C8D918地下工程水泥砂浆防水层的养护时间至少应为()。A7dB14dC21dD28d19厕浴间楼板周边上翻混凝土的强度等级最低应为()。AC15BC20CC25DC3020某工地食堂发生食物中毒事故,其处理步骤包括:报告中毒事故;事故调查;事故处理;处理事故责任者;提交调查报告。下列处理顺序正确的是()。ABCD二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得05分)21建筑结构应具有的功能有()。A安全性B舒适性C适用性D耐久性E美观性22下列钢材包

6、含的化学元素中,其含量增加会使钢材强度提高,但塑性下降的有()。A碳B硅C锰D磷E氮23大体积混凝土施工过程中,减少或防止出现裂缝的技术措施有()。A二次振捣B二次表面抹压C控制混凝土内部温度的降温速率D尽快降低混凝土表面温度E保温保湿养护24砖砌体“三一”砌筑法的具体含义是指()。A一个人B一铲灰C一块砖D一揉压E一勾缝25下列混凝土灌注桩质量检查项目中,在混凝土浇筑前进行检查的有()。A孔深B孔径C桩身完整性D承载力E沉渣厚度26下列参数中,属于流水施工参数的有()。A技术参数B空间参数C工艺参数D设计参数E时间参数27下列分部分项工程中,其专项施工方案必须进行专家论证的有()。A架体高度

7、23m的悬挑脚手架B开挖深度10m的人工挖孔桩C爬升高度80m的爬模D埋深10m的地下暗挖E开挖深度5m的无支护土方开挖工程28下列施工技术中,属于绿色施工技术的有()。A自密实混凝土应用B实心黏土砖应用C现场拌合混凝土D建筑固体废弃物再利用E废水处理再利用29建筑工程室内装饰装修需要增加的楼面荷载超过设计标准或者规范规定限值时,应当由()提出设计方案。A原设计单位B城市规划行政主管部门C建设行政主管部门D房屋的物业管理单位E具有相应资质等级的设计单位30施工总承包单位可以依法将承包范围内的()工程分包给具有相应专业资质的企业。A地下室混凝土结构B填充墙砌筑作业C混凝土框架结构D机电设备安装E

8、玻璃幕墙三、案例分析题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分(一)【背景资料】某办公楼工程。地下二层,地上十层,总建筑面积27000m3,现浇钢筋混凝土框架结构。建设单位与施工总承包单位签订了施工总承包合同。双方约定工期为20个月,建设单位供应部分主要材料。在合同履行过程中,发生了下列事件:事件1:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如下图所示),该计划通过了监理工程师的审查和确认。事件2:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(如下表所示)

9、,索赔内容和数量经监理工程师审查符合实际情况。2机械设备闲置费补偿60台班60210=(元)台班费210元/台班3人工窝工费补偿1600工日160085=(元)人工工日单价85元/工日事件3:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月。施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。事件4:

10、施工总承包单位根据材料清单采购了一批装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下表所示。【问题】1事件1中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?2事件2中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。3事件3中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总期的影响,分别判断施工总承包单位就工作K、H、F工期索赔是否成立?4事件4中,根据“ABC分类法”,分别指出重点管理材料(A类材料)名称和次要管理材料(B类材料)名称。(二)【背景资料】某办公楼工程,建筑面积45000m2,钢筋混凝土框架剪力墙结构,地下一层,地上十二层,层高5m,抗震等

11、级一级,内墙装饰面层为油漆、涂料,地下工程防水为混凝土自防水和外墙卷材防水。施工过程中,发生了下列事件:事件1:项目部按规定向监理工程师提交调查后HRB400E12钢筋复试报告。主要检测数据为:抗拉强度实测值561Nmm2,屈服强度实测值460Nmm2,实测重量0816kgm(HRB400E12钢筋:屈服强度标准值400Nmm2,极限强度标准值540Nmm2,理论重量0888kgm)。事件2:五层某施工段现浇结构尺寸检验批验收表(部分)如下表所示:事件3:监理工程师对三层油漆和涂料施工质量检查中,发现部分房间有流坠、刷纹、透底等质量通病,下达了整改通知单。事件4:在地下防水工程质量检查验收时,

12、监理工程师对防水混凝土强度、抗渗性能和细部节点构造进行了检查,提出了整改要求。【问题】1事件1中,计算钢筋的强屈比、屈强比(超屈比)、重量偏差(保留两位小数),并根据计算结果分别判断该指标是否符合要求。2事件2中,指出验收表中的错误,计算表中正确数据的允许偏差合格率。3事件3中,涂饰工程还有哪些质量通病?4事件4中,地下工程防水分为几个等级?I级防水的标准是什么?防水混凝土验收时,需要检查哪些部位的设置和构造做法?(三)【背景资料】某新建站房工程,建筑面积56500m2,地下一层,地上三层,框架结构,建筑总高24m。总承包单位搭设了双排扣件式钢管脚手架(高度25m),在施工过程中有大量材料堆放

13、在脚手架上面,结果发生了脚手架坍塌事故,造成1人死亡,4人重伤,1人轻伤,直接经济损失600多万元。事故调查中发现下列事件:事件1:经检查,本工程项目经理持有一级注册建造师证书和安全考核资格证书(B),电工、电气焊工、架子工持有特种作业操作资格证书。事件2:项目部编制的重大危险源控制系统文件中,仅包含有重大危机源的辨识、重大危险源的管理、工厂选址和土地使用规划等内容,调查组要求补充完善。事件3:双排脚手架连墙件被施工人员拆除了两处;双排脚手架同一区段,上下两层的脚手板堆放的材料重量均超过3kNm2。项目部对双排脚手架在基础完成后、架体搭设前,搭设到设计高度后,每次大风、大雨后等情况下均进行了阶

14、段检查和验收,并形成书面检查记录。【问题】1事件1中,施工企业还有哪些人员需要取得安全考核资格证书及其证书类别?与建筑起重作业相关的特种作业人员有哪些?2事件2中,重大危险源控制系统还应有哪些组成部分?3指出事件3中的不妥之处;脚手架还有哪些情况下也要进行阶段检查和验收?4生产安全事故有哪几个等级?本事故属于哪个等级?(四)【背景资料】某大型综合商场工程,建筑面积49500m2,地下一层,地上三层,现浇钢筋混凝土框架结构。建安投资为22000万元,采用工程量清单计价模式,报价执行建设工程工程量清单计价规范(GB505002013),工期自2013年8月1日至2014年3月31日,面向国内公开招

15、标,有6家施工单位通过了资格预审进行投标。从工程招标至竣工决算的过程中,发生了下列事件:事件1:市建委指定了专门的招标代理机构。在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。经过评标委员会严格评审,最终确定E单位中标。双方签订了施工总承包合同(幕墙工程为专业分包)。事件2:E单位的投标报价构成如下:分部分项工程费为16100万元,措施项目费为1800万元,安全文明施工费为322万元,其他项目费为1200万元,暂列金额为1000万元,管理费10,利润5,规费1,税金3413。事件3:建设单位按照合同约定支付了工程预付款;但合同中未约定安全文明施

16、工费预支付比例,双方协商按照国家相关部门规定的最低预支付比例进行支付。事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。E施工单位要求项目部整改。事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5的保修金)给E施工单位。此后,E施工单位3次书面要求建设单位支付所欠款项,但是截止8月30日建设单位仍未支付560万元的工程款。随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息52万元

17、、违约金10万元。【问题】1分别指出事件1中的不妥之处,并说明理由。2列式计算事件2中E单位的中标造价是多少万元(保留两位小数)。根据工程项目不同建设阶段,建设工程造价可划分为哪几类?该中标造价属于其中的哪一类?3事件3中,建设单位预支付的安全文明施工费最低是多少万元(保留两位小数)?并说明理由。安全文明施工费包括哪些费用?4事件4中,项目安全生产领导小组还应有哪些人员(分单位列出)?5事件5中,工程款优先受偿权自竣工之日起共计多少个月?E单位诉讼是否成立?其可以行使的工程款优先受偿权是多少万元?(五)【背景资料】某办公楼工程,建筑面积m2,地下二层,地上二十六层,框架剪力墙结构,设计基础底标

18、高为-90m,由主楼和附属用房组成。基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质粘土且局部有滞水层。施工过程中发生了下列事件:事件1:监理工程师在审查复合土钉墙边坡支护方案时,对方案中制定的采用钢筋网喷射混凝土面层、混凝土终凝时间不超过4小时等构造做法及要求提出了整改完善的要求。事件2:项目部在编制的“项目环境管理规划”中,提出了包括现场文化建设、保障职工安全文明施工的工作内容。事件3:监理工程师在消防工作检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为16m;食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。事件4:在砌体子分部工程验收时,

19、监理工程师发现有个别部位存在墙体裂缝。监理工程师对不影响结构安全的裂缝砌体进行了验收,对可能影响结构安全的裂缝砌体提出整改要求。事件5:当地建设主管部门于10月17日对项目进行执法大检查,发现施工总承包单位项目经理为二级注册建造师。为此,当地建设主管部门做出对施工总承包单位进行行政处罚的决定:于10月21日在当地建筑市场诚信信息平台上做了公示;并于10月30日将确认的不良行为记录上报了住房和城乡建设部。【问题】1事件1中,基坑土钉墙护坡及其面层的构造还应包括哪些技术要求?2事件2中,现场文明施工还应包括哪些工作内容?3事件3中,有哪些不妥之处并说明正确做法。手提式灭火器还有哪些放置方法?4事件

20、4中,监理工程师的做法是否妥当?对可能影响结构安全的裂缝砌体应如何整改验收?5事件5中,分别指出当地建设主管部门的做法是否妥当?并说明理由。参考答案及【解析】一、单项选择题1【答案】D【解析】当柱的两端固定时,l0=05l;两端铰支时,l0=l。在不同支座情况下的临界力计算公式为,l0为压杆的计算长度。根据题意和计算公式,可得出2EI=50,进一步可得出杆件两端固定时,临界力应为200kN。2【答案】C【解析】根据混凝土结构耐久性设计规范(GBT504762008)的规定,预应力混凝土构件的混凝土最低强度等级不应低于C40。3【答案】D【解析】一端为固定支座,一端为活动支座的简支梁只受均布线荷

21、载时,简支梁的剪力图形为:4【答案】D【解析】震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。5【答案】B【解析】硅酸盐水泥的水化热大,普通水泥水化热较大,矿渣水泥和粉煤灰水泥水化热较小。6【答案】B【解析】影响混凝土拌合物和易性的主要因素包括单位体积用水量、砂率、组成材料的性质、时间和温度等。单位体积用水量决定水泥浆的数量和稠度,它是影响混凝土和易性的最主要因素。7【答案】C【解析】冷粘法、自粘法施工的环境气温不宜低于5,热熔法、焊接法施工的环境气温不宜低于-10。8【答案】A【解析】当建

22、筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便;极坐标法适用于测设点靠近控制点,便于量距的地方;角度前方交会法适用于不便测距或远离控制点的地方;从控制点到测设点的距离若不超过测距尺的长度时,可用距离交会法来测定。9【答案】B【解析】内摩擦角是土的抗剪强度指标,也是工程设计的重要参数。在土方填筑时,常以土的干密度控制土的夯实标准。土的天然含水量对挖土的难易、土方边坡的稳定、填土的压实等均有影响。10【答案】D【解析】钻孔灌注桩有冲击钻成孔灌注桩、回转钻成孔灌注桩、潜水电钻成孔灌注桩及钻孔压浆灌注桩等。除钻孔压浆灌注桩外,其他三种均为泥浆护壁钻孔灌注桩。11【答案】C【解析】小

23、砌块墙体应孔对孔、肋对肋错缝搭接砌筑;小型空心砌块可以采用铺浆法砌筑,但对其铺浆长度有要求;底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20(或Cb20)的混凝土灌实小砌块的孔洞。12【答案】C【解析】不得在下列墙体或部位设置脚手眼:(1)120mm厚墙、料石清水墙和独立柱。(2)过梁上与过梁成60的三角形范围及过梁净跨度12的高度范围内。(3)宽度小于1m的窗间墙。(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内。(5)梁或梁垫下及其左右500mm范围内。(6)设计不允许设置脚手眼的部位。(7)轻质墙体。(8)夹心复

24、合墙外叶墙。13【答案】A【解析】普通螺栓作为永久性连接螺栓时,每个螺栓一端不得垫两个及以上的垫圈,并不得采用大螺母代替垫圈。垫圈拧紧后外露丝扣不应小于2扣。14【答案】C【解析】等步距异节奏流水施工特点:(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。等节奏流水施工、异步距异节奏流水施工、无节奏流水施工,专业工作队数均等于施工过程数。15【答

25、案】C【解析】项目质量管理应遵循的程序:(1)明确项目质量目标;(2)编制项目质量计划;(3)实施项目质量计划;(4)监督检查项目质量计划的执行情况;(5)收集、分析、反馈质量信息并制定预防和改进措施。16【答案】C【解析】电缆线路敷设基本要求:(1)电缆中必须包含全部工作芯线和作保护零线的芯线,即五芯电缆。(2)五芯电缆必须包含淡蓝、绿黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿黄双色芯线必须用作PE线,严禁混用。(3)电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。(4)直接埋地敷设的电缆过墙、过道、过临建设施时,应套钢管保护。(5)电缆线路必须有短路保护和过载

26、保护。17【答案】A【解析】2002年6月,原建设部发布了建设部建筑业新技术应用示范工程管理办法(建质2002173号),通过实施建筑业新技术应用示范工程,来推动建筑新技术在工程上的广泛应用。建筑业新技术应用示范工程是指推广应用6项(含)以上建筑业10项新技术(2010)中推荐的建筑新技术的工程。18【答案】B【解析】地下工程水泥砂浆防水层施工时,水泥砂浆终凝后应及时进行养护,养护时间不得少于14d。19【答案】B【解析】厕浴间和有防水要求的建筑地面必须设置防水隔离层。楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于C20;楼板四周除门洞外,应做混凝土翻边,其高度不应小于2

27、00mm,宽同墙厚,混凝土强度等级不应小于C20。施工时结构层标高和预留孔洞位置应准确,严禁乱凿洞。20【答案】D【解析】处理职业健康安全事故应遵循下列程序:报告安全事故;事故处理;事故调查;处理事故责任者;提交调查报告。二、多项选择题21【答案】ACD【解析】建筑结构功能包括安全性、适用性、耐久性。22【答案】ADE【解析】选项A、D、E中钢材包含的化学元素含量增加都会导致钢材强度提高,塑性和韧性显著下降。当硅的含量小于1时,可提高钢材强度,对塑性和韧性影响不明显。锰能消减硫和氧引起的热脆性,使钢材的热加工性能改善,同时也可提高钢材的强度。23【答案】ABCE【解析】大体积混凝土工程施工前,

28、宜对施工阶段大体积混凝土浇筑体的温度、温度应力及收缩应力进行试算,并确定施工阶段大体积混凝土浇筑体的升温峰值,里表温差及降温速率的控制指标,制定相应的温控技术措施。温控指标符合下列规定:(1)混凝土浇筑体在入模温度基础上的温升值不宜大于50。(2)混凝土浇筑体的里表温差(不含混凝土收缩的当量温度)不宜大于25。(3)混凝土浇筑体的降温速率不宜大于20d。(4)混凝土浇筑体表面与大气温差不宜大于20。大体积混凝土浇筑宜采用二次振捣工艺,浇筑面应及时进行二次抹压处理,减少表面收缩裂缝。浇筑后应及时覆盖保温保湿材料进行养护,并加强测温管理。24【答案】BCD【解析】“三一”砌筑法,即一铲灰、一块砖、

29、一揉压的砌筑方法。25【答案】ABE【解析】混凝土灌注桩施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等过程进行全面检查,人工挖孔桩尚应复验孔底持力层土(岩)性。嵌岩桩必须有桩端持力层的岩性报告。沉渣厚度的检测结果应是二次清孔后的结果。施工结束后,应检查混凝土强度,并应做桩体质量及承载力的检验。桩身完整性只能在浇筑混凝土成桩后检查。26【答案】BCE【解析】流水施工的参数有:工艺参数、空间参数和时间参数。27【答案】ACDE【解析】对于超过一定规模的危险性较大的分部分项工程,还应组织专家对单独编制的专项施工方案进行论证:(1)深基坑工程:开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降

30、水工程;或开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。(2)模板工程及支撑体系:包括滑模、爬模、飞模工程等。(3)起重吊装及安装拆卸工程。(4)脚手架工程:搭设高度50m及以上落地式钢管脚手架工程;提升高度150m以及上附着式整体和分片提升脚手架工程;架体高度20m及以上悬挑式脚手架工程。(5)拆除、爆破工程。(6)其他:包括开挖深度超过16m的人工挖孔桩工程及地下暗挖工程、顶管工程、水下作业工程等。故选项A、C、D、E正确。28【答案】AD【解析】属于绿色施工技术的有现场监测技术、低噪声的施工技术、现场环境参数

31、检测技术、自密实混凝土施工技术、清水混凝土施工技术、建筑固体废弃物再生产品在墙体材料中的应用技术、新型模板及脚手架技术的研究与应用。29【答案】AE【解析】装饰装修需要增加的楼面荷载超过设计标准(规范)规定限值时,应由原设计单位或具有相应资质的设计单位提出设计方案。30【答案】DE【解析】根据有关规定,在征得建设单位书面同意的情况下,施工总承包企业可以将非主体工程或者劳务作业依法分包给具有相应专业承包资质或者劳务分包资质的其他建筑业企业。主体结构主要包括混凝土结构、劲钢(管)混凝土结构、砌体结构、钢结构、木结构、网架及索膜结构等子分部工程。三、案例分析题(一)【答案要点】1事件1中,施工总包单

32、位应该重点控制的线路为:。2事件2中,费用索赔申请表中的不妥之处有:(1)新增特种混凝土工程费列入索赔申请不妥。因为新增特种混凝土工程费属于设计变更引起的,应该按照变更处理,确定新综合单价后,再提交变更估价申请。(2)机械设备闲置费补偿计算不妥。理由是:根据相关规定,机械设备闲置不应按台班费计算,而应按折旧费计算。(3)人工窝工费补偿计算不妥。理由:根据相关规定,人工窝工费通常采取人工单价乘以折算系数计算,而不应按原人工费单价计算。3事件3中,TFK=2月,TFH=0,TFF=2月。K工作拖后3个月,影响工期1个月,同时施工单位提出工期索赔成立。理由是:该事件是由于建设单位供应的主材未及时交付

33、施工单位所致。H工作拖后1个月,影响工期1个月,同时施工单位提出工期索赔不成立。理由是:该事件是由于施工单位的施工机械未及时进场所致,属于施工方自己的原因造成的延误,不能索赔。F工作拖后1个月,不影响总工期,同时施工单位提出工期索赔不成立。理由是:该工作总时差为2个月,延误时间1个月,不影响工期,并且该事件也是由于施工单位自身的施工质量不符合要求所致。4根据ABC分类法,重点管理材料(A类材料)有:实木门扇、铝合金窗、细木工板、瓷砖;次要管理材料(B类材料)有:实木地板。(二)【答案要点】1事件1中,强屈比=抗拉强度屈服强度=561460=122,小于125不合格。屈强比=屈服强度实测值屈服强

34、度标准值=460400=115,小于13合格。重量偏差=(0888-0816)/0888=008,大于7,不合格。2事件2中错误之处:不应该有基础检查结果数据。表中允许偏差合格率分别为:柱、梁、墙70,剪力墙80,垂直度(层高5m)70,标高(层高)80。3涂饰工程还有下列通病:泛碱、咬色、疙瘩、砂眼、漏涂、起皮和掉粉。4地下防水共分为四个等级。级防水标准是:不允许渗水,结构表面无湿渍。防水混凝土验收时需要检查:防水混凝土的变形缝、施工缝、后浇带、穿墙管道、预埋件等部位的设置和构造做法。(三)【答案要点】1事件1中,施工企业主要负责人(A证)、项目专职安全生产管理人员(C证)。与建筑起重作业有

35、关的特种作业人员还有:起重机械安拆工、起重司机、起重司索工、信号工。2重大危险源控制系统还包括:重大危险源的评价;重大危险源的安全报告;事故应急救援预案;重大危险源的监察等内容。3事件3中,不妥之处一:双排脚手架连墙杆被施工人员拆除了两处。理由:双排脚手架连墙杆在施工过程中不能拆除。不妥之处二:双排脚手架同一区段内,上下两层的脚手板堆放的材料重量均超过3kN/m2。理由:当在双排脚手架上同时有2个及以上操作层作业时,在同一个跨度内各操作层的施工均布荷载标准值总和不得超过50kNm2。脚手架在以下情况也需要进行阶段检查和验收:(1)作业层上施加荷载前。(2)每搭设完68m高度后。(3)停用超过一

36、个月。4生产安全事故分为:特别重大事故、重大事故、较大事故、一般事故四个等级。本事故1人死亡、4人重伤,直接经济损失600多万元,属于一般事故。(四)【答案要点】1事件1中,不妥之处一:市建委指定了专门的招标代理机构。理由:根据相关规定,任何单位和个人均不得为招标人指定招标代理机构。不妥之处二:建设单位进行了一对一的书面答复。理由:建设单位对于招标过程中的疑问应以书面的形式向所有招标文件的收受人发出。2E单位的中标造价=(16100+1800+1200)(1+1)(1+3413)=1994940(万元)。根据工程建设不同阶段,建设工程造价分为:投资估算、概算造价、预算造价、合同价、结算价、决算

37、价。该中标造价属于合同价。3建设单位最低支付的安全文明施工费=322(1+1)(1+3413)60=20179(万元)。理由:本工程报价执行的是建设工程工程量清单计价规范(GB505002013),根据本规范第1022条规定,发包人应在工程开工后的28天内预付不低于当年施工进度计划的安全文明施工费总额的60,其余部分应按照提前安排的原则进行分解,并应与进度款同期支付。所以建设方应按安全文明施工费总额的60支付预付款。安全文明施工费包括:安全施工费、文明施工费、环境保护费、临时设施费。4项目安全生产领导小组还应该包括下列人员:总承包单位的技术负责人;幕墙专业分包单的项目经理、技术负责人和专职安全

38、生产管理人员。5优先受偿权自竣工之日起6个月以内。E单位诉讼成立。可以行使的优先受偿权=560+52=5652(万元),不含建设单位违约金。(五)【答案要点】1事件1中,土钉墙护坡及其面层构造还应包括以下技术要求:(1)土钉墙墙面坡度不宜大于101。(2)土钉必须和面层有效连接,应设置承压板或加强钢筋等构造措施,承压板或加强钢筋应与土钉螺栓连接或钢筋焊接连接。(3)土钉的长度宜为开挖深度的0512倍,间距宜为12m,与水平面夹角宜为520。(4)土钉钢筋宜采用HRB335、HRB400级钢筋,钢筋直径宜为1632mm,钻孔直径宜为70120mm。(5)注浆材料宜采用水泥浆或水泥砂浆,其强度等级

39、不宜低于M10。(6)喷射混凝土面层宜配置钢筋网,钢筋直径宜为610mm,间距宜为150300mm;喷射混凝土强度等级不宜低于C20,面层厚度不宜小于80mm。(7)坡面上下段钢筋网搭接长度应大于300mm。2事件2中,现场文明施工还应包括以下工作内容:规范场容,保持作业环境整洁卫生;创造有序生产的条件;减少对居民和环境的不利影响。3事件3中,不妥之处一:手提式灭火器直接挂在工人宿舍外墙的挂钩上。正确做法:灭火器应设置在明显的位置。不妥之处二:其顶部高度离地面的高度为16m。正确做法:顶部离地面的高度应小于15m。不妥之处三:燃气罐放置在杂物间。正确做法:燃气罐应单独设置存放间。手提式灭火器还

40、可以设置在托架上、消防箱内。4监理工程师做法不妥。对有可能影响结构安全性的砌体裂缝,应由有资质的检测单位检测鉴定,需返修或加固处理的,待返修或加固处理满足使用要求后进行二次验收。5事件5中:(1)建设主管部门发现施工总承包单位项目经理为二级建造师,对其进行行政处罚的做法妥当。理由:大型工程项目负责人必须是本专业一级建造师。(2)当地建设主管部门10月17日作出行政处罚,10月21日公示不良行为记录信息妥当。理由是:不良行为记录信息的公布时间为行政处罚决定做出后7d内。(3)当地建设主管部门10月30日将确认的不良行为记录上报了住房和城乡建设部不妥。理由:不良行为记录应在当地发布记录起7d内报住房和城乡建设部。在各种埋地管道的应用过程中,管道能否达到规定的长期使用寿命的一个关键因素就是铺设的质量。而HDPE管道具有多种独特性能使管道的铺设更加安全

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
