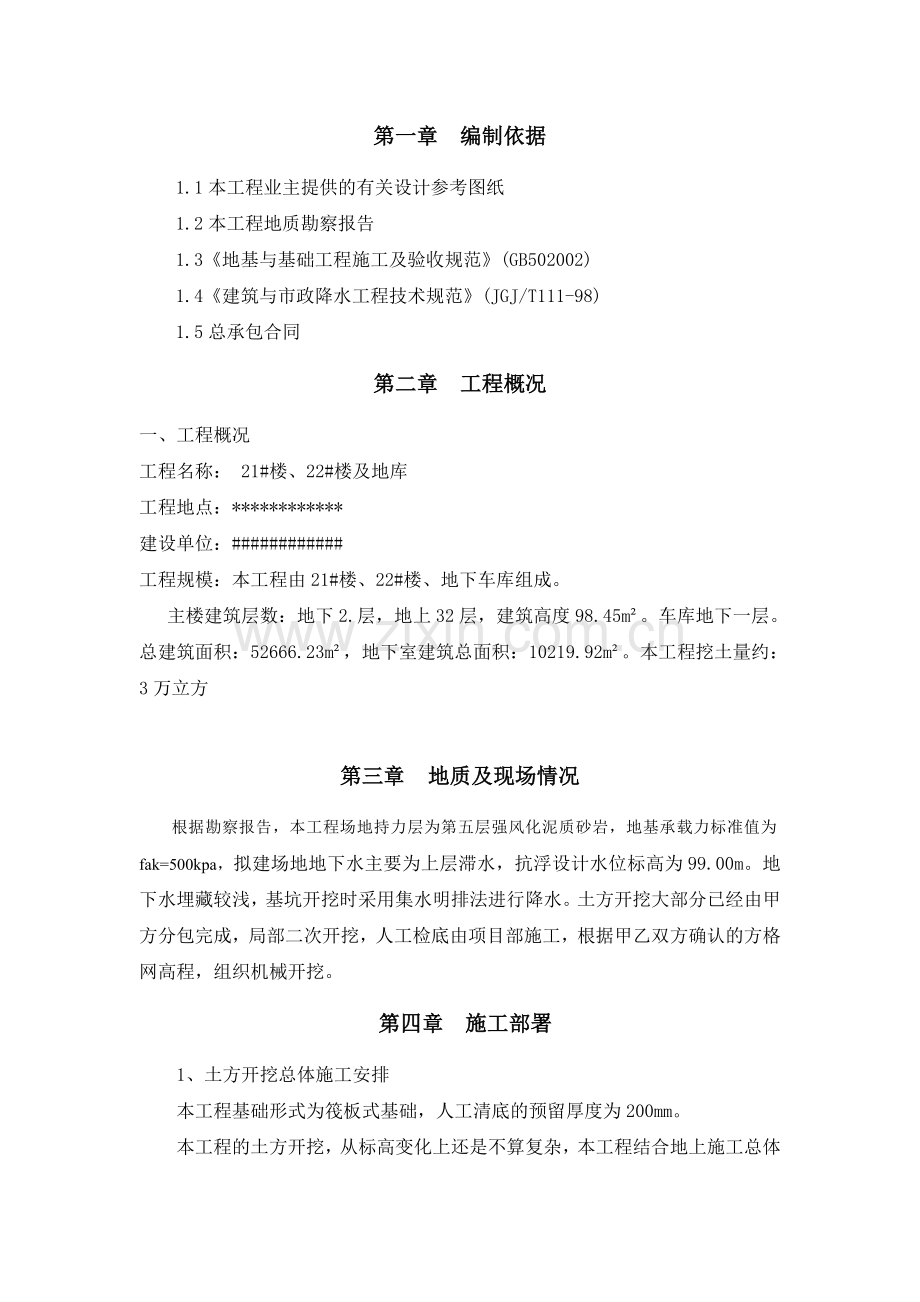

1、目 录目 录1第一章 编制依据2第二章 工程概况2第三章 地质及现场情况2第四章 施工部署2第五章 施工准备4第六章 土方施工5第七章 特殊情况的应急处理措施6第八章 安全管理6第九章 文明施工及环保管理7第一章 编制依据1.1本工程业主提供的有关设计参考图纸1.2本工程地质勘察报告1.3地基与基础工程施工及验收规范(GB502002)1.4建筑与市政降水工程技术规范(JGJ/T111-98)1.5总承包合同第二章 工程概况一、工程概况工程名称: 21#楼、22#楼及地库工程地点:*建设单位:#工程规模:本工程由21#楼、22#楼、地下车库组成。主楼建筑层数:地下2.层,地上32层,建筑高度9
2、8.45m。车库地下一层。总建筑面积:52666.23m,地下室建筑总面积:10219.92m。本工程挖土量约:3万立方 第三章 地质及现场情况根据勘察报告,本工程场地持力层为第五层强风化泥质砂岩,地基承载力标准值为fak=500kpa,拟建场地地下水主要为上层滞水,抗浮设计水位标高为99.00m。地下水埋藏较浅,基坑开挖时采用集水明排法进行降水。土方开挖大部分已经由甲方分包完成,局部二次开挖,人工检底由项目部施工,根据甲乙双方确认的方格网高程,组织机械开挖。 第四章 施工部署1、土方开挖总体施工安排本工程基础形式为筏板式基础,人工清底的预留厚度为200mm。 本工程的土方开挖,从标高变化上还
3、是不算复杂,本工程结合地上施工总体部署,基坑开挖从东部向西部挖,考虑现场的交通道路的便利性,土方随挖随运(不得堆放基坑周边)。2、施工流程和施工顺序本基坑开挖顺序,由东自西方向开始挖土。22#楼21#楼南3、南6 南1、南4南2、南5中区4北4北3北2北1.3、主要机械设备计划序号机械设备名称型号/规格单位数量备注1水准仪DZS3台2测量使用2经纬仪J2台13挖土机200-7,1.0m3台14运土车辆10m3辆55小型挖土机DH55-V,0.5m3台14、土方工程施工部署安排工期比较紧,尽快为后续工程施工创造出良好的工作面是土方工程的关键之所在。要保证在计划工期内完成土方开挖施工,必须有序施工
4、,保证土方开挖的顺利进行,防止塌方等不利现象的发生,开挖后及时进行挂网喷浆的护坡施工,开挖(1)开挖过程中应遵循先东后西的方向,并预留好汽车坡道。(2)边坡及坑底应留200mm人工清底,以减少雨水和太阳暴晒对土层的扰动。(3)开挖过程中应时时测量挖深,通过放坡系数计算该挖深处的下边缘位置,并由测量人员撒出白灰线进行控制。(4)如果到达坑底后发现基底土层与地勘资料不一致应立即通知业主、监理、设计以及地勘部门,以便及时采取措施。(5)基坑至基底以上200mm(人工清土层)。(6)因在施工时运土车辆需从基坑下面往上面运土,因此土方施工时需预留坡道,并且根据土方进度动态进行留设。(7)为保证达到土方文
5、明施工要求,避免土方运输车辆泥土污染市政道路,因此在现场出入口边设置专用沉淀池,现场道路作地面硬化处理。第五章 施工准备5.1技术准备5.1.1测量人员做好技术准备,提前画好外围控制线,并随时跟踪挖土标高加强标高控制,严禁超挖。5.1.2技术部门应对现场施工人员做出明确交底,画出集水坑等位置局部详图,确保位置准确。5.1.3施工前土方组长向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数。5.1.4了解施工机械设备的技术参数与性能。5.1.5做好施工场地的通平工作。5.1.6根据业主提供的地下管线(燃气管线、下水道、地下电缆等)分布情况,查明现场具体分布位置
6、及埋藏深度。5.1.7按照施工图及业主提供的基坑周边控制轴线准确测出基坑外包线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护。5.1.8根据业主提供的下水道(场内排水出口)及时做好场地内部排水系统。5.1.9开挖前,应按照合同要求,由业主协调其他相关单位对现场的土质进行放射性元素的检测,例如:氡气等;如果存在放射性元素的存在,应根据相关检测部门提供技术信息及处理方法制定详细的处理方案。5.2组织机构 土方开挖领导小组:组 长:崔英占副组长:周保平 成 员:详见土方开挖队人名单 组员职责:全面负责挖土技术方案的执行工作、相应纠正措施的执行。:全面负责挖土现场管理及施工安全管理工作。:全面
7、负责挖土过程标高轴线监督管理及全面负责挖土资料管理。:全面负责挖土安全质量监督管理,机械设备安全管理。:全面负责挖土方案落实交底。注:检查、监督内容为挖土方案的落实情况、技术交底是否到位。整个基坑开挖由项目部统一组织管理。施工各种工艺可交叉施工,保证在计划工期完成,必须通过平衡协调及调度,紧密地组织成一体。5.3劳动力需要量计划序号土方、护坡施工工种人数备注1运输车司机52挖掘机司机43基坑清土工人104降水工人45.4土方挖运机械设备选用土方运输方案:根据施工安排和现场情况,组织好土方开挖、坡道留置和出土路线等工序。土方运输选用自卸的15 m车辆,工作按16小时/每天考虑,弃土地点根据现场的
8、实际情况确定,车辆装土约15m。板底以上土方量约25000 m,计划16天完成(不含雨天),平均每天出土量1500 m;第六章 土方施工一、技术措施事先根据坐标撒出基础边线,根据放坡比例参照土方开挖图撒出下口线、上口线。1、放坡: 整体放坡坡度为1:0.5进行放坡,预留600宽的缓坡平台,正式放线。再挖至垫层底标高上200mm处,接着撒灰线开挖落深部位。2、底板垫层外预留600宽操作面,操作面内挖排水盲沟,转角或高低差处不大于20M挖一积水井。3、积水井为直径500、深400。盲沟为300宽、200深,内填碎石,以免不被掩埋并保证坡脚稳定。积水井、盲沟采用120mm后水泥砖砌筑,下铺50mm砼
9、垫层。4、挖至基底时预留200mm,人工紧随进行清槽。5、为确保开挖时及时的排出地下水及地表水,在主楼两端(长轴方向)处各设置一个直径为2深度为1m的深集水井,方便日后排水。若开挖后遇雨水天气,应采用人工将基槽清理至与原基土土质相同的土层,再用级配砂石添至设计基底标高。6、挖至基础承台处在基底事先撒出灰线,由机械开挖人工清理。7、如遇薄弱土层或不慎超挖之处采用级配砂石填。8、如遇雨泡槽,须清除表面泥浆铺撒碎石找平,人流集中处铺设木板通道,防止踩成橡皮土。9、土方开挖完后立即进行护坡施工,护坡采用细石砼喷浆支护,厚度100mm,内挂钢丝网片。第七章 特殊情况的应急处理措施土方开挖工程是风险性较大
10、的工程,施工过程中可能会遇到各种意外情况,为做到有备无患,针对本工程特点,制定以下应急措施:对坑外的水位进行密切观察,如坑外水位下降达到报警值,应立即分析会同监理及设计等专家分析原因,检查坡体是否有渗漏等。现场常驻抢险用的施工班组,设置专业安全员及施工现场管理人员,随时听候调遣,抢险机械和车辆以工程施工用机械车辆为主,昼夜安排操作人员值班,保证紧急情况及时出动。第八章 安全管理1、在土方施工阶段,边坡的防塌是难点,除要有科学的计算依据,良好的施工质量外,还应派专人进行基坑监测,出现不良现象及时处理防止发生坍塌事故。2、边坡开挖工程中,要时刻注意边坡的稳定性,在雨后要仔细观察土壤情况, 如发现有
11、裂缝、鼓包、滑动等现象,要及时排除险情后方可施工。3、基坑周边2M范围内严禁堆放重物。4、基坑周边搭设防护栏(单排),1.2M高,刷黄黑相间警告色。5、现场应保证足够照明。现场电气设备均作漏电保护装置,配电线采用三相五线制。6、加强对施工人员的安全教育,做好技术交底和安全交底。7、施工前应查明现场地下障碍物,在有地下电缆、管线处做出明显标志,严禁在电缆1M范围内进行作业。8、当配合机械作业的清底需进入机械回转半径内时,必须停止机械回转,机上、机下人员应密切配合。9、铲斗未离开工作面时,不得进行回转、行走等动作。10、装车时,铲斗不得碰撞汽车。11、本设计按地面施工荷载20KPa设计,施工中应严
12、格控制地面超载,特殊情况应及时与设计人员联系12、施工现场配备大型的照明设备以供夜间挖土施工使用。第九章 文明施工及环保管理1、文明施工目标创文明工地2、文明施工责任制为了全面落实创建文明工地的要求,本工程实行文明施工责任制,项目管理部经理为本工程的文明工地责任人,具体措施管理范围落实到个人,组织机构网络图详安全文明施工组织设计。3、文明施工措施3.1在出大门口外,设置清洗池,马路上铺设湿草垫,用于扫清轮胎上外带土块。3.2每天收车后,派专人清扫马路,并适量撒水压尘,达到环卫要求。3.3所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走。3.4合理进行施工现场的平面布置,做到计划用料
13、,使现场材料堆放降到最低值,保证场内道路通畅。3.5运输散装材料时,车厢后封闭,避免撒落。3.6合理安排作业时间,采用低噪音施工机械,对可能产生较大噪音的设备,设置防噪棚,减少噪音污染。3.7 施工工地沿线单位和居民出入道路畅通,周围道路平整无积水,禁止非施工人员入内。3.8机械设备完好,安全装置齐全有效,做到专人管理。施工材料堆放整齐。 3.9施工区域或危险区域有醒目的安全警示标志,并定期组织专人检查。3.10加强土方施工管理,挖出的湿土先卸在场内暂堆,尽量缩短会所的工期,能更多的利用挖出的余土,如湿土需要直接外运,则使用经专门改装的带密封车斗的自卸卡车装运湿土,防止湿土如泥浆沿途漏污染马路。3.11大门车辆出入口设置砼道路,并设污水沉淀池。设立专职的“环境保洁岗”,负责检查、清除出场的车辆上的污泥,清扫受污染的马路,做好工地内外的环境保洁工作。3.12 项目部、施工队设文明施工负责人,每周召开一次关于文明施工的例会,定期与不定期检查文明施工措施落实情况,组织班组开展“创文明班组竞赛”活动,经常征求建设单位和项目监理对文明施工的批评意见,及时采取整改措施,切实搞好文明施工。
