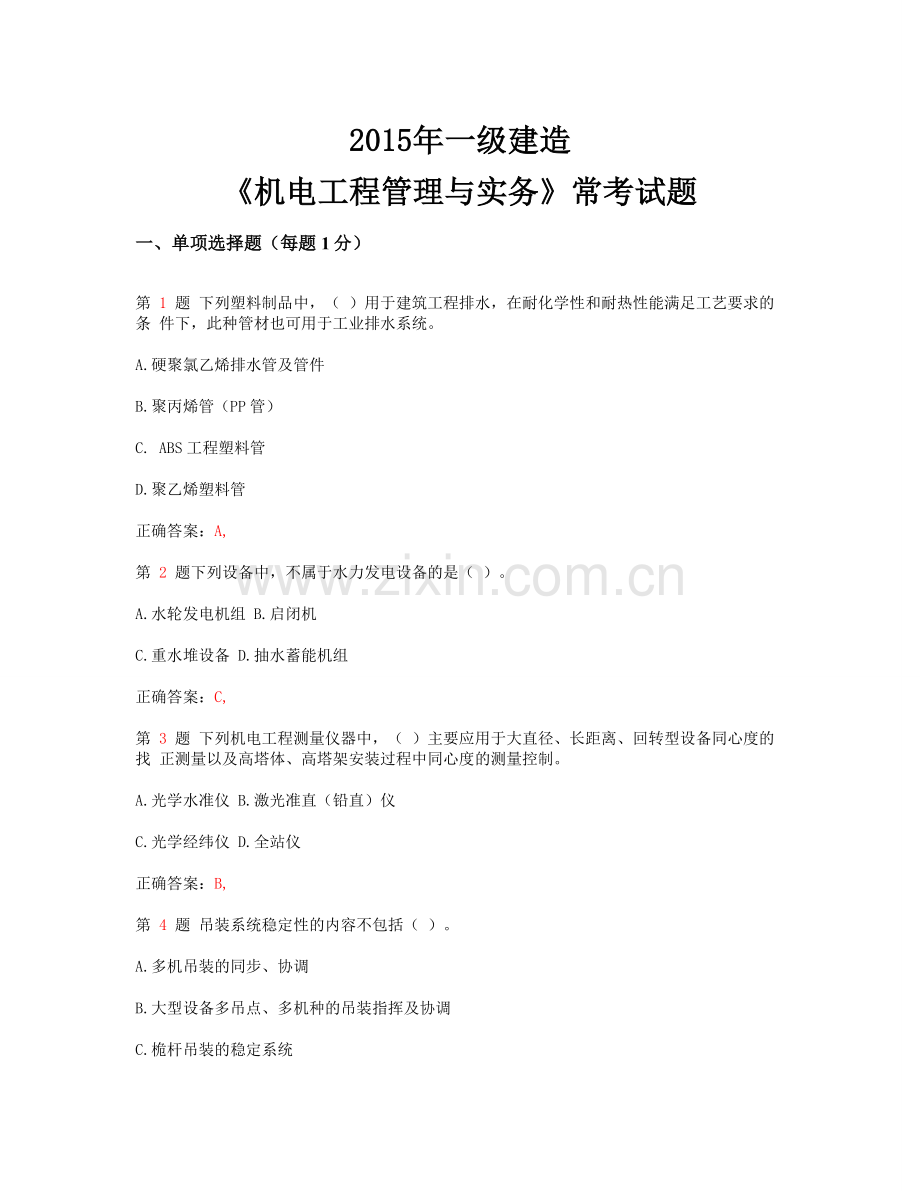

资源描述
窗体顶端
2015年一级建造
《机电工程管理与实务》常考试题
一、单项选择题(每题1分)
第 1 题 下列塑料制品中,( )用于建筑工程排水,在耐化学性和耐热性能满足工艺要求的条 件下,此种管材也可用于工业排水系统。
A. 硬聚氯乙烯排水管及管件
B.聚丙烯管(PP管)
C. ABS工程塑料管
D.聚乙烯塑料管
正确答案:A,
第 2 题下列设备中,不属于水力发电设备的是( )。
A.水轮发电机组 B.启闭机
C.重水堆设备 D.抽水蓄能机组
正确答案:C,
第 3 题 下列机电工程测量仪器中,( )主要应用于大直径、长距离、回转型设备同心度的找 正测量以及高塔体、高塔架安装过程中同心度的测量控制。
A.光学水准仪 B.激光准直(铅直)仪
C.光学经纬仪 D.全站仪
正确答案:B,
第 4 题 吊装系统稳定性的内容不包括( )。
A.多机吊装的同步、协调
B.大型设备多吊点、多机种的吊装指挥及协调
C.桅杆吊装的稳定系统
D.桅杆自身结构的稳定
正确答案:D,

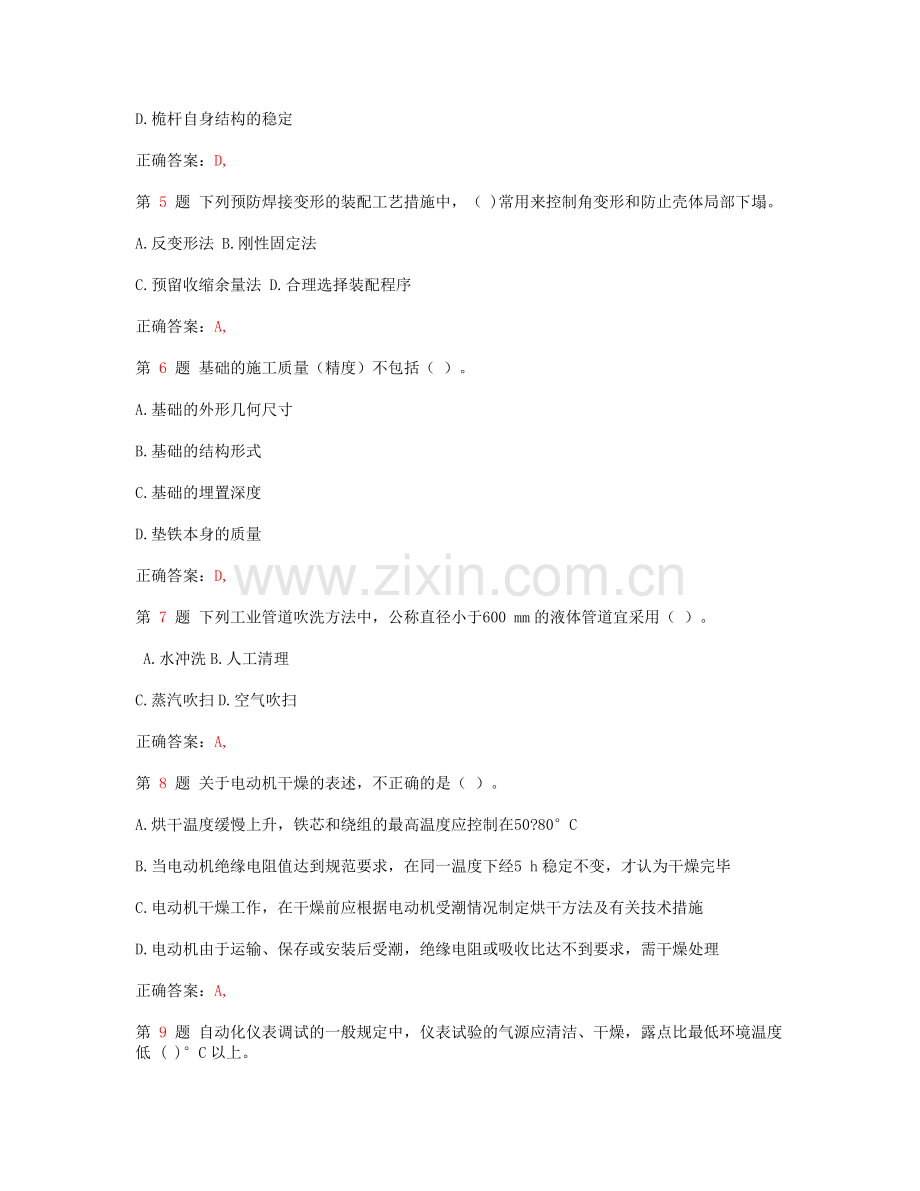

第 5 题 下列预防焊接变形的装配工艺措施中,( )常用来控制角变形和防止壳体局部下塌。
A.反变形法 B.刚性固定法
C.预留收缩余量法 D.合理选择装配程序
正确答案:A,
第 6 题 基础的施工质量(精度)不包括( )。
A. 基础的外形几何尺寸
B.基础的结构形式
C.基础的埋置深度
D.垫铁本身的质量
正确答案:D,
第 7 题 下列工业管道吹洗方法中,公称直径小于600 mm的液体管道宜采用( )。
A.水冲洗B.人工清理
C.蒸汽吹扫D.空气吹扫
正确答案:A,
第 8 题 关于电动机干燥的表述,不正确的是( )。
A.烘干温度缓慢上升,铁芯和绕组的最高温度应控制在50?80°C
B.当电动机绝缘电阻值达到规范要求,在同一温度下经5 h稳定不变,才认为干燥完毕
C.电动机干燥工作,在干燥前应根据电动机受潮情况制定烘干方法及有关技术措施
D.电动机由于运输、保存或安装后受潮,绝缘电阻或吸收比达不到要求,需干燥处理
正确答案:A,
第 9 题 自动化仪表调试的一般规定中,仪表试验的气源应清洁、干燥,露点比最低环境温度低 ( )°C以上。
A. 10 B. 15
C. 20 D. 25
正确答案:A,
第 10 题 下列指标中,不属于涂膜的物理机械性能指标的是( )。
A.黏度 B.耐热性
C.硬度 D.耐光性
正确答案:A,
第 11 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
下列金属储罐的施工方法中,( )一般用于浮顶罐的施工。
A.架设正装法 B.水浮正装法
C.边柱倒装法 D.气吹倒装法
正确答案:B,
第 12 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
保冷材料应为闭孔型材料,保冷材料( )不得大于1%。
A.吸水率 B.吸湿率
C.含水率 D.质量
正确答案:C,
第 13 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
一个独立生产系统中,当工业炉砌体工程量小于( )m3时,工业炉砌筑工程可作 为一个分部工程与其他专业或其他建筑安装工程一并组成一个单位工程。
A. 200 B. 300
C. 400 D. 500
正确答案:D,
第 14 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
下列高层建筑管道常用的连接方法中,直径较大的管道采用( )。
A.法兰连接 B.螺纹连接
C.卡压连接 D.卡套式连接
正确答案:A,
第 15 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
下列建筑电气工程的构成部分中,( )指的是高低压电气设备及其控制设备。
A.电气装置 B.布线系统
C.用电设备电气部分 D.通风管道
正确答案:A,
第 16 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
通风与空调工程的一般施工程序中,空调水系统管道安装的紧后程序是( )。
A.通风空调设备安装 B.风管、部件及空调设备绝热施工 C.支吊架制作安装 D.通风空调设备试运转、单机调试
正确答案:D,
第 17 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
下列消防工程使用的设备中,不属于消防工程通用产品的是( )。
A.压力表 B.镀锌钢管
C.水流指示器 D.稳压泵
正确答案:C,
第 18 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
下列自动喷水灭火系统中,( )适用于火灾蔓延速度快,闭式喷头不能及时有效动 作、覆盖起火范围的高危险场所。
A.雨淋系统 B.水幕系统
C.水喷雾系统 D.自动启闭系统
正确答案:A,
第 19 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
承担跨省长输管道安装的安装单位,应当向( )履行告知手续。
A.省级质量技术监督部门 B.国家安全生产监督管理局
C.设区的市级质量技术监督部门 D.国家质量监督检验检疫总局
正确答案:D,
第 20 题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 单项选择题 >
根据我国《注册建造师执业工程规模标准》的规定,工程规模按生产能力划分的 是( )。
A.冷轧工程 B.城镇燃气工程
C.石油天然气管道输油工程 D.送变电工程
正确答案:B,
二、多项选择题(每题2分)
第 21 题 塑料制品的适用范围包括( )等。
A.建筑管道 B.化工耐腐蚀零件
C.电线导管 D.热交换器
E.冷库
正确答案:A,B,C,D,
第 22 题 预防焊接变形的焊接工艺措施有( )。
A.尽量用气体保护焊等热源集中的焊接方法
B.合理选择装配程序
C.刚性固定法
D.合理的焊接规范
E.进行层间锤击
正确答案:A,D,E,
第 23 题 吊装设备或构件失稳的主要原因包括( )。
A. 设计与吊装时受力不一致
B.多动作、多岗位指挥协调失误
C.多机吊装不同步
D.桅杆系统缆风绳、地锚失稳
E.设备或构件的刚度偏小
正确答案:A,E,
第 24 题 关于机械设备安装精度的控制方法,下列说法中正确的是( )。
A.尽量排除和避免影响安装精度的各种因素
B.根据设备的设计精度、结构特点,选择适当、合理的装配和调整方法
C.选择合理的检测方法,包括测量器具和测量方法,其精度等级应与被检测设备的精 度要求相适应
D.必要时选用调整法,对补偿件进行补充加工,抵消过大的安装累计误差,这种方法 是在修配法解决不了时才使用
E.设备安装允许有一定的偏差,需合理确定偏差及其方向
正确答案:A,B,C,E,
第 25 题 内拉线抱杆分解组塔的特点包括( )。
A.用到的绳索较少
B.不受铁塔周围地形的影响,减少了因设置锚桩所需的工具及工作量
C.可以同时进行双吊,提高了施工效率
D.抱杆可以采用薄壁钢板卷制而成
E.用到的绳索较多,操作时不太方便
正确答案:B,C,D,E,
第 26 题 汽轮机轴系中心找正的各个阶段包括( )。
A. 轴系联结时的复找
B.轴系初找
C.凝汽器灌水至运行重量后的复找
D.汽缸扣盖前的复找
E.基础一次灌浆前的复找
正确答案:A,B,C,D,
第 27 题 工业炉砌筑保护性材料主要有( )等。
A. PVC板
B.防氧化材料
C.表面固化材料
D.砖缝封固材料
E.发泡苯乙烯
正确答案:B,C,D,
第 28 题 消防工程的专用产品包括( )。
A. 水流指示器
B.自动喷水灭火系统的喷头
C.稳压泵
D.消防水泵
E.报警阀组和水泵接合器
正确答案:A,B,D,E,
第 29 题 (多项选择题)(每题 2.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 多项选择题 >
违反《电力法》规定的处罚包括( )。
A.非法占用变电设施用地、输电线路走廊或者电缆通道的,由县级以上地方人民政府 责令限期改正
B.在依法划定的电力设施保护区内修建建筑物、构筑物或者种植植物、堆放物品,危 及电力设施安全的,由当地电力管理部门责令强制拆除、砍伐或者清除
C.危害发电设施、变电设施和电力线路设施的,由电力管理部门责令改正
D.危害电力设施建设的,由人民政府责令改正、恢复原状并赔偿损失
E.构成违反治安管理行为的单位或个人,由公安部门根据《治安管理处罚条例》予以处罚
正确答案:A,C,E,
第 30 题 (多项选择题)(每题 2.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 多项选择题 >
分部工程(子分部)工程质量验收评定合格的标准包括( )。
A.分部工程(子分部)所含分项工程的质量均应验收合格
B.质量控制资料应完整
C.建筑安装分部工程中有关安全及功能的检验和抽样检测结果应符合有关规定
D.观感质量验收应符合要求
E. 一些重要的允许偏差项目,必须控制在允许偏差范围之内
正确答案:A,B,C,D,
三、分析题(每题20分)
第 1 题 某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于 2004年11月10日开工,2005年9月10日竣工。
该工程特点是各类动力设备,包括冷冻机组、水泵、集中空调机组、变配电装置等,均 布置在有通风设施和排水设施的地下室。
由于南方沿海空气湿度高、昼夜温差大,且夏天地下室结露严重,给焊接、电气调试、 油漆、保温等作业的施工质量控制带来困难。
通风与空调系统的风管设计工作压力为1 000 Pa。项目部决定风管及部件在场外加工。 项目部制订的施工进度计划中,施工高峰期在6—8月,正值高温季节。根据地下室的 气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点 部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发 生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动大、噪声 大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机 的联轴器同轴度超差。
1.针对环境条件,制定主要的施工技术措施。
2.为保证地下室管道焊接质量,针对环境条件编制质量预控方案。
3.按风机安装质量问题调查结果,分别指出发生质量问题的主要原因。
4.风管及部件进场应做什么检验?风管系统安装完毕后应做什么检验?
5.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验, 在管理上应采取哪些措施?
第 2 题 某机电安装工程项目,施工单位按招标文件中提供的工程量清单作出报价(见下表)。 施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份 开始,按当月工程进度款的30%扣回,扣完为止。
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间 接费费率10%,利润率5%,计税系数3. 41%。
经项目监理机构批准的施工进度计划见下图(时间单位:月)。
施工开始后遇到季节性阵雨,施工单位对已完工程采取了保护措施并发生了保护措施 费;为确保工程安全,施工单位提高安全防护等级,发生了防护措、施费。施工单位提出,上 述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根 据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费 为400元/m3,工程量为3 000 m3。
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明 理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少(计算结果保留 2位小数)?
3.该工程合同总价是多少?增加N工作后的工程造价是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际 工程量与估计工程量无差异,在下表中填人H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?
第 3 题 某实施监理的机电安装工程项目,施工合同采用了包工包全部材料的固定价格合同。工 程招标文件参考资料中提供的用砂地点距工地4 km。但是开工后,检查该砂质量不符合要 求,承包商只得从另一距工地20 km的供砂地点采购。而在一个关键工作面上又发生了以下原因造成临时停工:2010年5月20日至2010年5月26日,承包商的施工设备出现了从 未出现过的故障;应于2010年5月24日交给承包商的后续图纸直到2010年6月10日才交 给承包商;2010年6月7日至2010年6月12日,施工现场下了该季节罕见的特大暴雨,造 成了 2010年6月11日至2010年6月14日该地区供电全面中断。
1.供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令 下达的第3天,向业主的监理工程师提交了将原用砂单价每吨提高5元的索赔要求。作为一 名监理工程师应该批准该索赔要求吗?为什么?
2.由于几种情况导致暂时停工,承包商在6月15日向监理工程师提交了延长工期25 d 的申请,成本损失费2万元/d (此费率已经监理工程师核准)和利润损失费2 000元/d的索 赔要求,共计索赔款57. 2万元。作为一名监理工程师应该批准该索赔款额多少万元?
3.索赔成立的条件是什么?
4.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算、 人工的窝工损失按工日计价是否合理?如不合理应怎样计算?
5.你认为应该在业主给承包商工程进度款的支付中扣除竣工拖期违约损失赔偿金吗? 为什么?
第 4 题 某机电安装工程项目,某建筑公司于2010年3月8日与某建设单位签订了修建建筑面 积为3 000 m2的工业厂房(带地下室)的施工合同。该建筑公司编制的施工方案和进度计划 已获监理工程师批准。
施工进度计划已经达成一致意见。合同规定由于建设单位责任造成施工窝工时,窝工费 用按原人工费、机械台班费的60%计算。
在专用条款中明确规定了 6级以上(含6级)大风、大雨、大雪、地震等自然灾害按不 可抗力因素处理。工程师应在收到索赔报告之日起28 d内予以确认,工程师无正当理由不 确认时,自索赔报告送达之日起28 d后视为索赔已经被确认。
根据双方商定,人工费定额为30元/工日,机械台班费为1 000元/台班。
建筑公司在履行施工合同的过程中发生以下事件。
事件1:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道 中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工10 d,窝工 费用合计为3 000元。
事件2: 2010年5月18日发生6级大风,一直到5月21日开始施工,造成20名工 人窝工。
事件3: 5月21日用30个工日修复因大雨沖坏的永久道路,5月22日恢复正常挖掘 工作。
事件4: 5月27日因租赁的挖掘机大修,挖掘工作停工2 d,造成人员窝工10个工曰。 事件5: 5月29日,因外部供电故障,使工期延误2 d,造成20人窝工,2台施工机械窝工。
事件6:在施工过程中,发现因业主提供的图纸存在问题,故停工3d进行设计变更, 造成人工窝工的60个工日,机械窝工9个台班。
1.分别说明事件1至事件6的工期延误和费用增加应由谁承担,并说明理由。如是建 设单位的责任应向承包单位补偿的工期和费用分别为多少?
2.建设单位应给予承包单位补偿工期多少天?补偿费用多少元?
第 5 题 (分析题)(每题 30.00 分) 题目分类:未按章节分类的试题(如真题 模拟预测题) > 案例分析题 >
A公司承建了北方某市乒乓球馆的建筑排水采暖工程、建筑电气工程及通风与空调工程 安装。建筑智能化工程(火灾报警及消防联动系统、安全防范系统、建筑设备监控系统、通 信网络系统)由B公司承包安装。C公司承包安装5部自动扶梯。按建设单位与以上三个公 司签订的合同规定,该机电工程项目施工管理均由A公司总负责。建设单位要求编制机电 工程项目总施工进度计划时,必须按子分部工程进行编制。
1.机电工程项目总施工进度计划应由谁来编制?说明理由。
2. B公司承担的安全防范系统工程中有哪些分项工程?
3. C公司安装自动扶梯应进行哪些分项工程验收?
4. A公司承建的建筑给水排水及采暖工程项目中有哪些子分部工程?
