收藏 分销(赏)

一级建造师管理实务机电工程真题.docx

上传人:天**** 文档编号:3675448 上传时间:2024-07-13 格式:DOCX 页数:10 大小:67.31KB
下载 相关 举报
一级建造师管理实务机电工程真题.docx_第1页
第1页 / 共10页
一级建造师管理实务机电工程真题.docx_第2页
第2页 / 共10页
一级建造师管理实务机电工程真题.docx_第3页
第3页 / 共10页
一级建造师管理实务机电工程真题.docx_第4页
第4页 / 共10页
一级建造师管理实务机电工程真题.docx_第5页
第5页 / 共10页
点击查看更多>>
资源描述

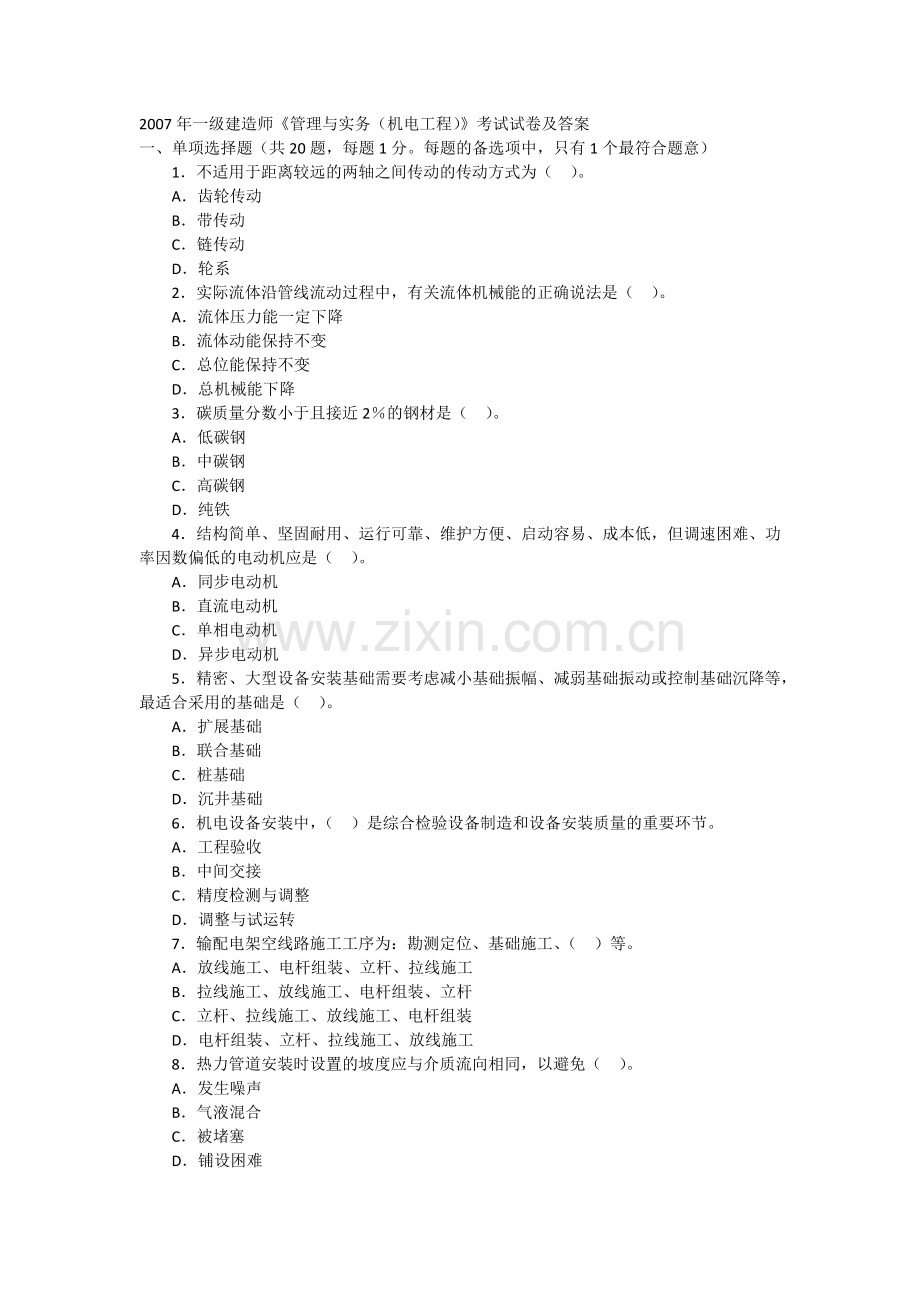

1、2007年一级建造师管理与实务(机电工程)考试试卷及答案一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1不适用于距离较远的两轴之间传动的传动方式为()。A齿轮传动B带传动C链传动D轮系2实际流体沿管线流动过程中,有关流体机械能的正确说法是()。A流体压力能一定下降B流体动能保持不变C总位能保持不变D总机械能下降3碳质量分数小于且接近2的钢材是()。A低碳钢B中碳钢C高碳钢D纯铁4结构简单、坚固耐用、运行可靠、维护方便、启动容易、成本低,但调速困难、功率因数偏低的电动机应是()。A同步电动机B直流电动机C单相电动机D异步电动机5精密、大型设备安装基础需要考虑减小基础振幅

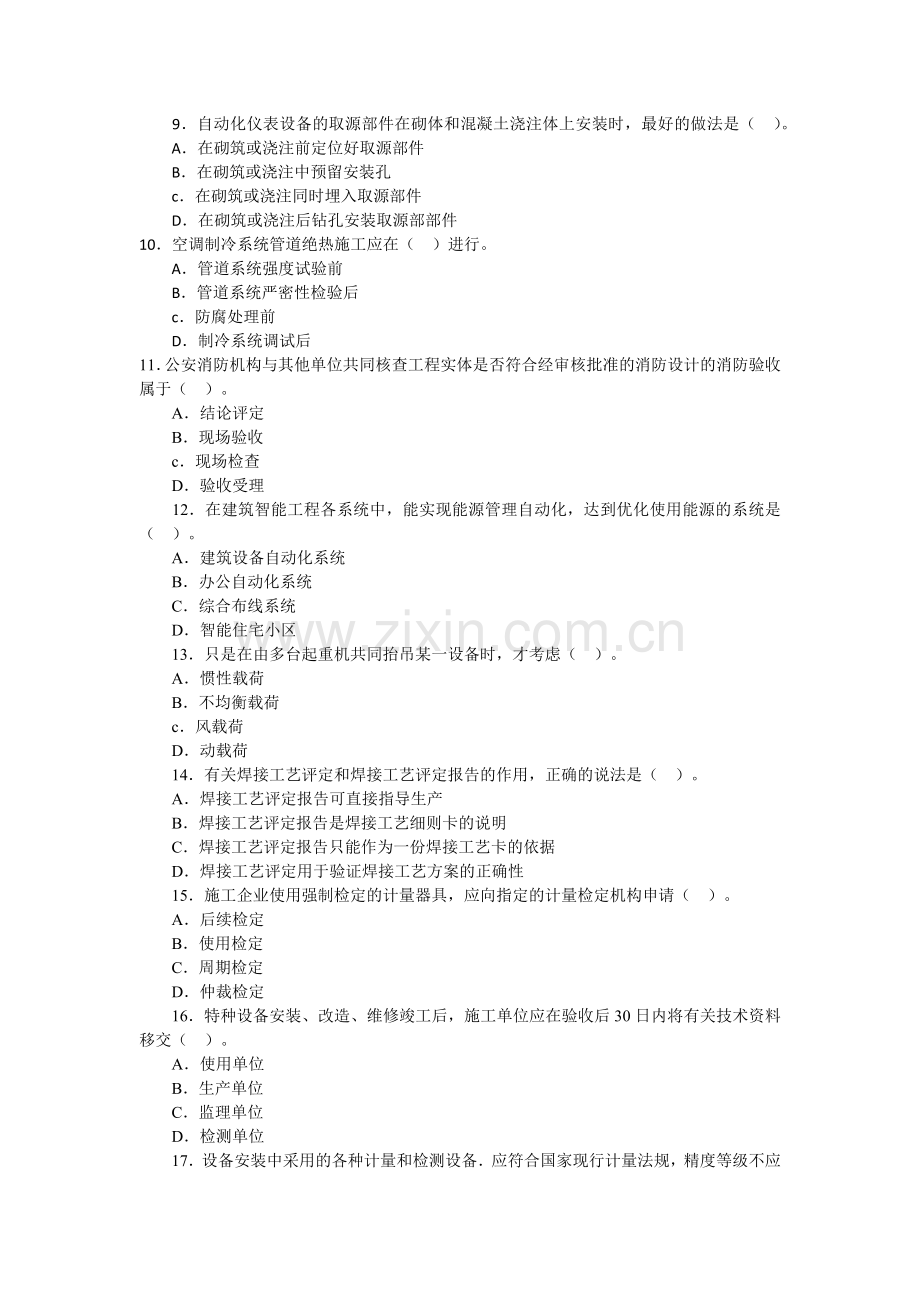

2、、减弱基础振动或控制基础沉降等,最适合采用的基础是()。A扩展基础B联合基础C桩基础D沉井基础6机电设备安装中,()是综合检验设备制造和设备安装质量的重要环节。A工程验收B中间交接C精度检测与调整D调整与试运转7输配电架空线路施工工序为:勘测定位、基础施工、()等。A放线施工、电杆组装、立杆、拉线施工B拉线施工、放线施工、电杆组装、立杆C立杆、拉线施工、放线施工、电杆组装D电杆组装、立杆、拉线施工、放线施工8热力管道安装时设置的坡度应与介质流向相同,以避免()。A发生噪声B气液混合C被堵塞D铺设困难9自动化仪表设备的取源部件在砌体和混凝土浇注体上安装时,最好的做法是()。A在砌筑或浇注前定位好

3、取源部件B在砌筑或浇注中预留安装孔c在砌筑或浇注同时埋入取源部件D在砌筑或浇注后钻孔安装取源部部件10空调制冷系统管道绝热施工应在()进行。A管道系统强度试验前B管道系统严密性检验后c防腐处理前D制冷系统调试后11公安消防机构与其他单位共同核查工程实体是否符合经审核批准的消防设计的消防验收属于()。A结论评定B现场验收c现场检查D验收受理12在建筑智能工程各系统中,能实现能源管理自动化,达到优化使用能源的系统是()。A建筑设备自动化系统B办公自动化系统C综合布线系统D智能住宅小区13只是在由多台起重机共同抬吊某一设备时,才考虑()。A惯性载荷B不均衡载荷c风载荷D动载荷14有关焊接工艺评定和焊

4、接工艺评定报告的作用,正确的说法是()。A焊接工艺评定报告可直接指导生产B焊接工艺评定报告是焊接工艺细则卡的说明C焊接工艺评定报告只能作为一份焊接工艺卡的依据D焊接工艺评定用于验证焊接工艺方案的正确性15施工企业使用强制检定的计量器具,应向指定的计量检定机构申请()。A后续检定B使用检定C周期检定D仲裁检定16特种设备安装、改造、维修竣工后,施工单位应在验收后30日内将有关技术资料移交()。A使用单位B生产单位C监理单位D检测单位17设备安装中采用的各种计量和检测设备应符合国家现行计量法规,精度等级不应低于()的精度等级。A标准规定B最佳等级C使用等级D被检对象18可以不用逐个进行壳体压力试验

5、希j密封性试验的蒯门是输送()的管道阀门。A剧毒流体B可燃流体C设计压力大于1MPaD设计压力等于1MPa热水19负责焊接工艺评定,编制焊接作业指导书和焊接技术措施的焊接人员是()。A焊接热处理人员B焊接技术人员C焊接评估人员D焊接无损探伤人员20油断路器和六氟化硫断路器组装要求相同的是()。A灭弧室在现场解体检查B同相各支持瓷套的法兰面宜在同一水平面上C断路器内充变压器油D断路器内充SF6来源:考试大-一级建造师考试二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得05分)21工程平面控制网的测量方法有()。

6、A三角测量法B导线测量法C水准测量法D三边测量法E电磁波测距22垫铁把设备的重量传递给基础,同时通过调整厚度将设备找平,因此垫铁的放置方法有()。A标准垫法B十字垫法C直线垫法D辅助垫法E交互垫法23在变压器安装现场,采用电桥法和电压降法可以测量()。A。变压器变比B,变压器绕组作星形连接时的吾相绕组的直流电阻C,变压器绕组作三角形连接时的备相绕组的直流电阻D变压器绕组连同套管一起的绝缘电阻E变压器绝缘油的击穿电压24,按压力管道设计单位资格认证与管理办法t将管道分类为()。A低压管道B长输管道C公用管道D高压管道E工业管道25焊缝表面不得有咬边的容器包括()。A材质为不锈钢的容器B材质为铬-

7、钼低合金钢的容器C焊接接头系数为1的容器D高合金钢制造的容器E,材质抗拉强度下限值小于540MPa的容器26吊装过程经常受风的影响,风载荷的计算要考虑的因素有()。A迎风面积B标准风压C起重机重量D待吊物体重量E风载体型系数27以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,可以编制()。A焊接工艺规程B焊接质量手册C焊接工艺卡D焊工作业指导书E焊接评定规范28需要对特种设备制造过程进行监督检验的特种设备有()等。A压力容器B电梯C起重机械D锅炉E大型游乐设施29机械设备安装工程施工及验收通片j规范对试运转规定,施1单位必须带负荷试运转的设备有()等设备。A球磨机B锅炉C风机D泵E压

8、缩机30焊接质检人员的职责包括()。A对现场焊接作业全面检查B编制焊接作业指导书C参与焊接质量管理D确定焊缝检测部位E评定焊接质量三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四,、(五)题各30分)(一)背景资料:某机电总承包公司通过投标承接,一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,井以此作为签订合同的前提。附加条件包括增加净化空调系统工程:将原计划总工期20个目改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部一程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同

9、条款有如下内容:“如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。建 设工程 教 育网编 辑整 理消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检

10、验检测机构,要求监督检查。问题:1业主与总承包公司签订合同时哪些做法违反法律规定?法律依据是什么?2总承包公司与分包单位订立的合同中有哪些不利于总承包公司的条款?指出并说明。3指出消防系统工程验收中不正确之处,正确的消防系统工程验收应如何进行?4指出电梯安装工程监督检验过程中不正确之处,并予以纠正。(二)背景资料:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。附加说明:1配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2试运行包含空负荷单机和联动试运转,考虑

11、不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。建设工 程教育 网施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。问题:1A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。2以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?3高压管件焊缝常用哪

12、几种无损检测方法检测(以优先顺序排序)?4发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?(三)背景资料:某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。建 设工 程 教育网在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行

13、救护,并送往医院住院治疗。项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。问题:1指出项目部的风险评价结果有哪些不妥之处。2在焊接反应器时,电焊作业存在哪些风险?3依据安全生产法及其它安全法规,项目部在这次着火事故前后有哪些违规的地方?4在背景

14、材料给定的条件下,可否让4台原油罐投入使用?说明理由。来源:考试大-一级建造师考试(四)背景资料:某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为3741t,整体到货。在施工现场可提供200t、170t的大型汽车吊各一台。200t、170t汽车吊吊索具重量均为2t。由于现场条件限制,两台吊车的最佳使用工况如下:汽车吊车吊车臂长作业半径(m)额定负荷(t)200t24.4971170t22.71755注:如米用抬吊时,不均衡荷载系数取11。项目技术负责人组织编制了吊装方案并经项目经理审核、批准。问题:1选择现场合适的汽车吊车完成压缩机的吊装任务,并作

15、荷载核算。2选择现场合适的汽车吊车完成燃气轮机的吊装任务,并作荷栽核算。3吊装方案的编制依据是什么?4吊装方案除项目经理审批外,还需报什么人审批?在吊装方案实施前还应征求什么人的意见?5简述吊装方法的选用原则。(五)背景资料:某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制做240吨,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制做统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照建筑安装工程费用项目组成(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为

16、直接工程费的5:间接费为直接费的10;利润为直接费和间接费的8,税率为3.4。合同其他条款如下:建 设工 程教育 网1管道安装费按0.016万元米计算,管道安装实际工程量超过估算工程量10时进行调整,调价系数0.9。2开工前业主向施工单位支付估算合同总价20的工程预付款:工程预付款在最后两个月扣除,每月扣50。3业主每月从施工单位的工程款中按3的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量如下表:时间第3月第4月第5月第6月管道安装工程量(m)5000800090006000工程保修期间,一台现场制

17、做的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。问题:1计算设备安装预算造价(结果保留2住小数),要求列出各项费用计算步骤。2计算全部安装工程预付款总额。3计算第6月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少?4被损坏设备的修理静用应出自何处?参考答案:一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1.A2.D3.C4.D5.C6.D7.D8.A9.C10.B11.C12.A13.B14.D15.C16.A17.D18.A19.B20.B二、多项选择题(共10题,每

18、题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)21.ABD22.ABD23.BC24.BCE25.ABC26.ABE27.ACD28.ACDE29.CDE30.AE 三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)1(本小题5分)业主与总承包公司签订合同时提出了超出招标文件中主合同条款的附加条件(1分),要求总承包公司在合同价不变的条件下增加工程量,工期提前(1分),这种做法违反有关法律规定。法律依据是招标投标法(2分)第59条规定“招标人与中标人不按照招标文件和中标人的投标文件订立

19、合同的(1分),或者招标人、中标人订立背离合同实质性内容的协议的,责令改正;可以处中标项目金额千分之五以上至千分之十以下的罚款”。2(本小题4分)首先,“承包单位可以指示分包商采取必要的措施来加快进度”(1分)对总承包公司不利,因为分包单位可以据此条款采取增加人员、加班加点或其他必要措施保证合同进度,但因此会向总承包公司提出额外的费用补偿要求(1分)。其次对于分包单位的误期损失,总承包公司扣除部分费用作为处罚金(1分)对总承包公司不利,因为分包单位延误工期造成的误期损害,总承包公司应当从商定的价格中扣除部分费用作为误期损害赔偿,不能作为罚金,否则分包单位将反告总承包公司处以罚款的违法责任(1分

20、)。3(本小题5分)建设 工程 教育 网不正确之处有三处:(1)总承包公司向建设单位和公安消防机构提出验收要求(1分)。(2)建设单位组织现场检查和现场验收(1分)。(3)现场检查和验收的单位只有建设单位、监理单位、总承包公司和分包单位(或缺少设计单位)(1分)。消防系统工程竣工后,由建设单位向公安消防机构提出申请(1分),要求对竣工工程进行消防验收;公安消防机构受理验收申请后,按计划安排时间,由建设单位组织设计、监理施工等单位共同参加(1分),进行现场检查、现场验收,得出验收结论,并形成消防验收意见书,最后整个工程将由建设单位,监理单位和施工单位移交给使用单位或生产单位。4(本小题6分)不正

21、确之处有:(1)“电梯安装中接受了当地安全监察机构的指导和监控”(1分)。(2)电梯“由总承包公司调试”(1分)。(3)“最后由建设单位将检验和调试的结果告知”(1分)。应纠正为:(1)电梯安装中必须接受制造单位的指导和监控(1分)。(2)电梯安装后,由制造单位检验和调试(1分)。(3)由制造单位将检验和调试的结果告知(1分)。来源:考试大-一级建造师考试1(本小题2分)工期175天,关键线路为。2(本小题10分)重编的网络计划如下:缩短工期20天(2分),关键线路为(2分)。附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能(1分);考虑试运行不可预见因素多,试运行15d时

22、间有压缩余地,这三项工作存在缩短工期的潜力(1分)。3(本小题3分)施工现场对高压管件焊缝的无损检测方法是:先外观检验;磁粉(MT);渗透(PT);超声(UT);射线(RT)。4(本小题5分)将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货(2分)。A公司索赔成立的条件:高压管件为甲供不合格品不属于承包人责任(1分);已造成承包人的额外损失(1分);A公司及时发出了索赔意向书(1分)。(三)1(本小题5分)焊接不属于风险,它是一种作业活动(或施工工序)(2分)。应急响应不属于风险,它是指发生突发事件采取的应对措施(1分)。未识别和评价出起重伤害风险(2分)。建设 工程教 育 网

23、2(本小题5分,第1、2考点各1分,后4个考点,每个考点答对得1分,答对3个以上得3分)在焊接反应器时,电焊作业存在有触电(1分)、高处坠落(1分)、火灾(1分);物体打击(1分)、弧光灼眼(1分)和烟尘中毒(1分)的风险。3(本小题6分)与该工人签订免责合同(1分)。未告知工人调换工作岗位后存在的危险因素和防范措施(或回答未对该工人进行培训)(1分);未办理该工人意外伤害险(或回答工伤保险)(1分)。未支付该工人工伤医疗费用(1分)。未对该事故报告、调查和处理(2分)。4(本小题4分)不能投入使用(1分)。因消防泵未安装,消防系统不能正常运行和发挥作用(1分)。我国安全生产法、劳动法的三同时

24、制度规定:凡是我国境内新建、改建、扩建的基本建设项目,其安全(卫生)设施必须与主体工程同时设计、同时施工、同时投入生产和使用(2分)。(四)1(本小题10分)由于现场的任何一单台汽车吊均无法吊起82t的压缩机,故压缩机的吊装应考虑采用两台汽车吊进行抬吊(2分)。根据Qj=K1K2Q,取K1=1.1K2=1.1(2分)Q=82+4=86t(1分)Qj=1.11.186=104t(1分)两台汽车吊分别承受的荷载为Q1=Q2=1042=52t(1分)200t吊车臂杆长度为24.4m,作业半径为9m的情况下最大起重量71t,大于52t(1分);170t吊车臂杆长为22.7m,作业半径为7m的情况下,最

25、大起重量75.5t,大于52t(1分)。故一台200t和一台170t汽车吊抬吊作业可以满足压缩机吊装的要求(1分)。2(本小题4分)对燃气轮机,由于Qj=11(37.41+2)=43t(2分)故采用一台170t或一台200t汽车吊均可以满足起吊燃气轮机的要求(2分)。3(本小题4分)编制吊装方案主要依据是:(1)有关规程(规范)(1分);(2)施工组织设计(1分);(3)被吊装设备的设计图纸(有关参数、技术要求)(1分);(4)施工现场情况(1分)。4,(本小题4分)还商报监理工程师(业主)审批(2分)。在吊装方案实施前还应征求吊车司机的意见(2分)。5(本小题8分)建设工 程教育 网(1)技

26、术可行(2分)。从先进可行、安全可靠、经济适用、因地制宜等方面进行技术可行性论证。(2)安全(2分)。对每一种技术可行的方法从技术上进行安全分析。(3)保证进度(2分)。必须考虑所采用的吊装方法不能影响整个工程的进度。(4)成本经济(2分)。进行吊装方法的最低成本核算。(五)1(本小题共9分)直接工程费=300万元措施费=直接工程费5%=3005=15万元(1分)直接费=直接工程费+措施费=300+15=315万元(1分)间接费=直接费10=31510=31.5万元(1分)利润=(直接费+间接费)8%=(315+31.5)8=27.72万元(2分)税金=(直接费+间接费+利润)3.4=(315

27、+31.5+27.2)3.4=12.71万(2分)设备安装预算造价(估价)=直接费+间接费+利润+税金=315+31.5+27.72+12.71=386.93万元(2分)2(本小题共6分)合同预算造价(估价)计算方法一:管道安装预算造价(估价)=230000.016=368万元(2分,计算错误扣1分)合同预算总造价(估价)=38693+368=754.93万元(1分)合同预算造价(估价)计算方法二:合同预算总造价(估价)=230000.016+368.93=754.93)万元(3分,计算错误扣1分)预付款金额=754.9420150.99万元(3分,计算错误扣1分)3(本小题共12分)建设工

28、程教育 网第6月管道安装累计完成工程量27000m,比原估算工程量23000m超出4000m,已超出估算工程量的10(1分),超出部分其单价应进行调整(1分)。超出估算工程量10的工程量=27000-23000(1+10)=1700m(2分,计算错误扣1分)超量部分单价应调整为:0.0160.9=0.0144万元米(1分)第6月管道安装工程量价款=(6000-1700)0.O16+17000.144=93.28万元(3分,计算错误扣1分)第6月应签证的工程款=93.28(1-3)=90.48万元(2分)第6月实际签发的付款凭证=90.48-150.9950=14.98万元(2分)4(本小题共3分)1.5万元的修理费应从施工单位的质量保修金中扣除(3分)。来源:考试大-一级建造师考试

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
