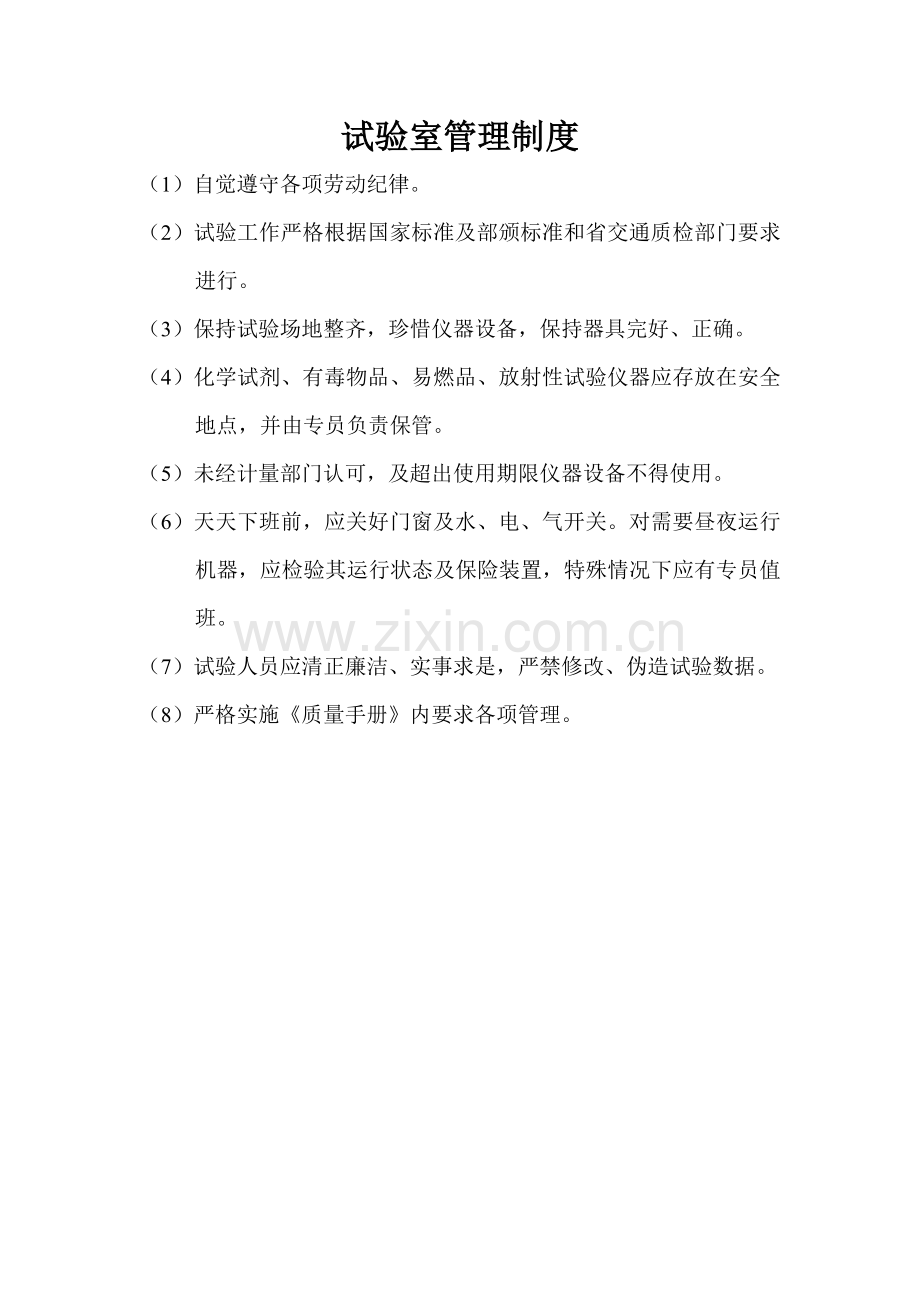

1、试验室管理制度(1)自觉遵守各项劳动纪律。(2)试验工作严格根据国家标准及部颁标准和省交通质检部门要求进行。 (3)保持试验场地整齐,珍惜仪器设备,保持器具完好、正确。(4)化学试剂、有毒物品、易燃品、放射性试验仪器应存放在安全地点,并由专员负责保管。(5)未经计量部门认可,及超出使用期限仪器设备不得使用。(6)天天下班前,应关好门窗及水、电、气开关。对需要昼夜运行机器,应检验其运行状态及保险装置,特殊情况下应有专员值班。(7)试验人员应清正廉洁、实事求是,严禁修改、伪造试验数据。(8)严格实施质量手册内要求各项管理。力学室工作制度(1)试验前应对本室仪器设备、配件、水、电等检验一遍,如有异常

2、,应立即采取方法。进行对环境温度有要求试验项现在还要先调整室内温度。(2)试验人员应对所使用仪器设备完全了解,包含配套仪器及配件怎样正确操作和保养。万能试验机、压力机应在其量程20%80%范围内操作。(3)试验人员在试验前应熟悉每项试验操作程序,避免在试验过程中因查阅操作规程而造成试验操作不连贯。(4)操作过程中应集中注意力,如发觉仪器异常,应立即关机,切断电源,并查明原因。(5)仪器设备定时保养,压力机、万能试验机、应力环等定时检定。(6)下班前,关闭全部门、窗、水、电。水泥室工作制度(1)试验前应检验本室全部仪器设备、配件、水、电是否正常,如有异常应立即采取方法。(2)试验人员应对所使用仪

3、器及配件性能完全了解,做好使用统计。(3)试验人员应熟悉每项试验操作规程,避免在试验过程中查阅操作规程。(4)试验室温度为202,相对湿度不低于50%,试验时应统计室温。(7)定时保养仪器,保持室内清洁,应注意计量仪器检定时限。(8)下班前应检验门、窗、水、电。水泥砼标养室管理制度(1)本标准养护室用于养护砼试块,严格根据相关标准进行,确保 结果正确性。(2)应保持清洁,不得堆放和养护无关物件。(3)室内试件放在专用铁架上,摆放整齐,按结构物桩号、日期统 一部署,便于试块查找。试件间距最少保持3-5cm,不得叠放在一起。(4)室内要求温度为202,温度95%,设定专员维护,每日统计温度应有统计

4、,以备后查。(5)试块必需标识清楚明确,不然本试验室有权拒收,送达试件要立即登记台帐。(6)试件应在要求龄期时做试压日期,不得超龄期试压,试件要有专员管理。无机结合料标养室管理制度(1)室内应保持清洁,不得堆放和养护无关物件。(2)室内试件放在专用架子上,摆放整齐,按路段桩号、日期统一 部署,便于试块查找。试件保持间距,不得叠放在一起。(3)室内温湿度要求:在南方地域应保持为252,湿度大于95%。(4)养生7天,最终一天,应将试件浸泡在水中,水深度应使水 面在试件顶上约2.5cm,以浸泡在水中之前,应称出每个试件质量损失。(5) 件应在要求龄期时做试压日期,不得超龄期试压,试件要有专员管理。

5、(6) 当遇停电、停水时,养护室责任人要采取人工洒水、备用发电机供电等方法保障养护条件符合要求。沥青室工作制度(1)试验前应检验本室全部仪器设备、水、电,如有异常应立即采取方法。(2)试验人员应了解多种仪器设备性能,并做好仪器设备使用统计。(3)沥青加热时应注意温度在要求范围内,并注意通风排气,降低有害气体对操作人员损害。(4)沥青加热容器每项样品试验后应清洗洁净,避免影响其它样品。(5)严格根据要求试验温度操作,温度计必需经过校验后方可使用,做针入度试验时尤其注意标准针是否符合标准。(6)注意防火、防毒,安全操作。(7)试验完成,应将试验仪器擦洗洁净,仪器上不得留有残余沥青,试模、工具等应擦

6、洁净后放回原处。沥青混合料室工作制度(1)每日上班前应对本室仪器设备、水、电进行检验,如有异常应立即采取方法。(2)试验人员在操作前应熟悉各项试验操作步骤及注意事项,做到有条不紊。(3)试验人员需穿工作服,进行沥青混合料加热拌合和沥青抽提试验时,应注意通风、排气,降低有害气体对操作人员损害。(4)三氯乙烯要妥善保管,用过三氯乙烯废液也要根据相关环境保护要求处理。不得乱倒 。(5)试验完成,应将试验仪器擦洗洁净,仪器上不得留有残余沥青,试模、工具等应擦洁净后放回原处。样品室管理制度(1) 需对每件样品进行登记,内容包含委托单位名称、样品数量、样品名称、取样地点、试验项目、登记日期、送样人、接收人

7、。(2) 试验人员在登记样品时,就应依据其试验项目,来初步判定样品数量是否满足要求。(3) 登记单应放在样品醒目位置,样品摆放应有序。(4) 每种样品尽可能一次取出,如需要分批做试验,应考虑每次取样是否有代表性。(5) 试验完成后,有特殊需要样品应留样备查,如无特殊需要,应将剩下样品清理掉。安全、卫生管理制度(1)试验室关键仪器设备必需张挂操作规程,操作人员严格遵守。(2)非本工地试验室人员严禁试验操作,不得随意乱动、调整、靠近。不然,将负担一切责任。(3)电器设备需保持完好无损,任何人不得私自增设和移动电气线路,增加负荷。(4)由专员定时检验电气设备,按用电要求,确保电气设备正常工作。(5)

8、有危险性试验、检测设备需有安全防护装置,每次使用前进行安全检验,多种化学试剂,要妥善保管,小心使用,危险品由专员保管。(6)试验室必需配置消防器材,全部些人员应掌握消防器材使用方法。(7)试验室保持整齐,室内外定时清扫,保持环境卫生。严禁易燃、易爆品和有毒试剂乱放。试验时,必需采取严格防护方法。试验工程师职责(1)认真实施国家规范、规程、技术标准,按要求组织试验工作。(2)配合其它各岗位工程师完成各项试验检测工作,认真做好本职员作,真实填写试验汇报,编制检验、试验计划和项目试验方案。(3)负责指导试验员工作,对试验员进行技术和业务指导。(4)对队部试验室工作情况及试验设备和人员进行管理。(5)

9、对原材料、试件做好质量、数量、规格验收,督促队部立即对原材料、试件做好标识,并分类保管,有效保留。(6)多种试验项目必需在要求时间内完成并立即反馈试验结果。(7)组织做好项目部和队部试验室多种计量器具检测,按周期进行检定和常常性保养。负责做好计量器具建档和保管工作。(8)督促检验本部门试验人员做好施工过程中多种原始统计,完善各项试验台帐。(9)协调队部在试验方面和监理、项目办关系。试验员职责(1)遵照国家相关法规,试验工作经中交部部颁试验规程为依据,以技术规范为准则,全体职员应做到试验工作为工程服务,操作规程化、数据正确、忠于职守、秉公办事。(2)试验工作范围:负担总企业及项目经理部下达各项试

10、验工作任务及路桥工程材料试验和砼配合比工作。(3)配合项目经理部对工程进行质量控制、评定和工程完工质量评定等试验工作。(4)依据技术发展,结合工程实际施工,进行新材料、新制品试验。(5)对试验数据综合分析并定时向上级汇报和提出提议。(6)对各队部试验室系统负责业务指导。(7)遵守总企业一切规章制度,完成上级交办其它任务。(8)定时参与业务学习,不停提升业务水平,努力做好本职员作。化学分析室工作制度(1)试验前应检验试验中所用到全部仪器、试剂,如有异常应立即采取方法。(2)试验仪器、试剂放置合理、有序,试验台要清洁、整齐。(3)试验人员试验前后均应洗手,以免沾污仪器试剂,将有害物质带出试验室。(

11、4)试验人员就熟悉每项试验操作程序,做到有条不紊。(5)对有毒、易燃、腐蚀性药品应严格保管,小心使用。(6)全部使用过容器,应由操作者立即亲自洗净。(7)严格遵守安全用电规程,电炉使用时必需有些人看管。(8)试验人员应掌握通常防火、防爆、防毒知识及必需自救常识。(9)试验结束,工作台面要立即整理,一切仪器、药品、工具要放回原处。有毒废物废液应倒入废液缸,并定时妥善处理。(10)试验结束,检验水、电、门、窗,确保安全。试验统计、分析、复核及审核制度(1)试验人员应使用要求表格,认真填写原始统计,内容应详尽、完整、正确、字迹清楚工整。(2)原始统计用钢笔填写,不准使用铅笔。(3)原始统计数字,不许

12、可随意涂改,如确需涂改按要求措施进行(质量统计控制程序)。(4)原始统计应认真审查,有统计人、校核人署名,作为编写试验汇报依据。(5)原始统计应交资料室,作为技术资料存档备查。(6)试验、检测汇报由项目主办试验员整理填写并签字,由分室负 人复核署名, 然后连同原始统计经试验室责任人审核后签字。(7)试验、检测汇报连同原始统计由档案室负责保管。现场测试管理制度(1)依据业关键求及项目部施工进度,工地试验室责任人安排现场检测计划。由相关试验员实施检测。(2)检测人员应做好检测前准备工作,调试测试仪器,组织好分工,备足配件以防万一。(3)检测前应熟悉规程和评定标准,对检测全过程做到心中有数。(4)应

13、按时抵达测试现场,严格按规程和标准进行现场检测。(5)秉公办事,不受任何外界人为原因干扰,出具汇报应科学,正确、公正。(6)注意安全,现场检测有必需安全保护方法,以免意外发生。试验仪器设备管理制度(1) 仪器设备使用人即是责任人。(2) 仪器设备、计量器具必需根据国家标准计量部门相关要求定时进行检定。对检定合格仪器设备、计量器具其检定证书应保管并建立台帐。(3) 使用珍贵、精密、大型仪器、设备者,均应经培训考评合格,取得操作许可证。(4) 仪器、设备责任人应负责所保管设备清洁卫生、清洗、换油。不用时,应罩上防护罩。长久不用电子仪器,每隔三个月应通电一次,每次通电时间不得少于半小时。(5) 检测

14、仪器、设备不得挪作她用,不得从事和检测无关其它工作。(6) 设备管理员除对全部仪器、设备按周期进行计量检定外,还应对它们进行不定时抽查,以确保其功效正常,性能完好,精度满足检测工作要求。(7) 全部检测仪器,设备使用环境均应满足说明书要求。试验汇报技术责任制技术责任制是试验、检测汇报正确性、科学性和全方面性基础,是试验、检测汇报质量确保,也是考评技术人员业务技术成绩关键依据。为此,对试验技术人员明确以下责任:(1) 项目试验室主任负责统筹安排全室试验、检测工作,并对试验室工作负全方面责任。(2) 技术责任人负责试验、检测技术工作,对检测质量和经审核同意试验汇报负技术责任。(3) 主办试验员对安

15、排承接试验、检测工作全过程及试验汇报正确性负技术责任。(4) 试验人员对自己负担试验检测项目,对提供试验、检测数据及原始统计正确性负担技术性责任。(5) 试验、检测汇报打印。需经主办试验员校对打印人员对试验、检测汇报打印质量负责。(6) 试验汇报应按要求格式编写,内容应完整,数据无误,结论确切公正,不许可涂改,如需改动时,在改动处划两条斜线并加盖公章。(7) 试验检测汇报需由项目室主任、试验人员、复核人员签字,必需时由技术责任人签字,加盖试验专用章和资质章方为有效。人员培训、考评制度(1)人员培训、考评是定时一项关键工作,列入每十二个月工作计划、以不停提升人员素质。(2)采取分散、集中、自学和

16、讲课相结合措施,对全室人员进行培训和考评。(3)集中学习,有计划、有目标对试验规范、规程、标准进行学习, 对新颁布试验规范、规程立即组织学习。(4)除定时参与上下级组织试验操作培训外,本室人员每十二个月举行一次试验项目操作培训,由试验工程师现场讲课操作展现,相互提升试验操作水平,培养新生力量。(5)对近期现行规范、规程组织全室人员立即学习和讨论,并立即落实实施,对新标准、新规范、规程做到试验人员个个熟悉。(6)结合本室计量认证,组织学习质量手册,不停提升管理水平。压力机操作规程(1) 压力机应安装在要求尺寸要求基础上,在使用前必需进行检验,贮油罐内油是否加满,油管接头有否松动,以防漏油。(2)

17、 依据试件要求,更换需要弹簧,在小吨位时,使用小弹簧,以使读数正确。(3) 转动手轮,调整螺杆至合适位置,使上承压板和试件刚好要接触。(4) 旋紧回油阀,打开压力机电源。(5) 开动油泵调整送油阀浮起活塞,校正指针零点,可转动滚花螺母,调整弦线,使指针恰和刻度盘零线重合。使用压力传感器测力压力机也应按要求对控制器先调零,设置好试件截面积。(6) 控制送油阀,按需要速度加荷。(首次试车应注意放去油泵内空气,如滤油器阻塞,亦可能使油泵打不出油或跳动)。(7) 如继续加压主动指针开始回退,指针读数不再增加,或压力传感器测力式压力机加荷装置指示加荷速度为负值时,则表示试件已压至极限强度,将回油阀渐渐退

18、出,使油缸内油放回至贮油罐内。(8) 从动指针所指读数即为该试件极限压力,将被动指针拨回至零点。压力传感器测力式压力机可在控制器上直接读出和打印极限强度。水泥净浆搅拌机操作规程(1) 称取水泥试样500g。(2) 试验用水必需时洁净饮用水,如有争议时,应以蒸馏水为准。(3) 试验室温度为202,相对温度应不低于50%;水泥试样、拌和水、仪器和用具温度应和试验室一致。(4) 水泥净浆搅拌机搅拌锅和搅拌叶先用湿布擦过。(5) 将拌和水倒入搅拌锅内,然后5S-10S内小心将称好500g水泥加入水中,预防水和水泥溅出。(6) 拌和时,先将锅放在搅拌机锅座上,升至搅拌位置。开启搅拌机,低速搅拌120S,

19、停15S,同时将叶片和锅壁上水泥浆刮入锅中间,接着高速搅拌120S停机。水泥胶砂搅拌机及振实台操作规程(1) 试验室温度为202,相对温度应不低于50%。 (2) 接通搅拌机电源程控器,数码显示管为0。(3) 砂罐内装入1350g ISO标准砂,搅拌锅内装入水225g、水泥450g,将搅拌锅装入支座定位孔中,顺时针转动锅至锁紧,再扳动手柄使搅拌锅向上移动处于搅拌工作定位位置。(4) 开启搅拌程序,低速搅拌30s后,加标准砂,机器转至高速搅拌,继续搅拌30s,停拌90 s,此时用刮具把锅壁和叶片上胶砂刮入锅中。再高速搅拌60s,水泥胶砂搅拌完成。各个搅拌阶段,时间误差应在1S以内。然后,扳动手柄

20、使搅拌锅向下移,逆时针转搅拌锅至松开位置,取下搅拌锅。(5) 水泥胶砂振实台应安装在高度约400mm混凝土基座上,防外部振动影响振实效果。(6) 将水泥胶砂三联试模安装固定在振实台上,接通振实台电源。(7) 胶砂分两层装入试模,第一层每槽约装300g,用大播料器刮平,振60s,接着装第二层,用小播料器刮平,振实台振60s。取下试模,用金属直尺以近似垂直角度,从一端刮向另一端,刮去多出胶砂。再用同一直尺以近似水平角度,把表面抹平。标准稠度仪,凝结时间测定仪操作规程(1) 净浆拌和结束后,将拌制好水泥净浆装入已置于玻璃底板上试模中,用小刀插捣、轻轻振动数次,刮去多出净浆,抹平后快速将试模和底板移到

21、维卡仪上,将其中心定在试杆下。(2) 试杆降至净浆表面,拧紧螺丝,忽然放松,统计试杆停止沉入或释放试杆30s时试杆距底板之间距离。整个操作应在搅拌后1.5min内完成。以试杆沉入净浆并距离底板6mm1mm水泥净浆为标准稠度。(3) 初凝时间测定:将圆模放在玻璃板上,将净浆放入圆模内,插捣、振动数次试件在养护箱养护30min。观察试针停止下沉或释放试针30s时指针读数,当试针沉至距底板41mm时,为水泥初凝时间。(4) 进行第一次测定应扶持金属棒,使其慢慢下降,以免试针撞弯。(5) 终凝时间测定:初凝时间测定完成后,立即将圆模同浆体以平移方法从玻璃板上取下翻转180,直径大端向上,放在玻璃板上,

22、再放入养护箱养护。临近终凝每30min测定一次,当试针沉入0.5mm时,即环形附件开始不能在试体上留下痕迹时为水泥终凝时间。(6) 抵达初、终凝时,应反复测一次,两次结论相同才能确定。水泥标养箱操作规程(1) 仪器安放平稳后,应检验箱门开关是否灵活,电气制冷部件是否损坏。(2) 将箱内水箱加水至末层搁架以下、电热管以上2cm。(3) 把侧门打开将加湿器水箱内注满蒸馏水,另把测温干湿盒内塑料球内注满水,并把纱布泡入水中。(4) 接通电源,调整控制仪参数设定,按SET键3秒钟,修改湿度和温度数据,按干湿键切换干温、湿温温度显示。(5) 设定温度为201,湿度90%。(6) 常常检验加温器,水箱,干

23、箱盒内不应断水,盒内纱布要每个月更换。(7) 水箱内水要定时更换,仪器定时检验,湿度、温度每日应统计。温湿自控仪操作规程(1) 标养室温度控制要求252,湿度控制要求95%。(2) 在温湿自控仪水箱中加满水。(3) 在温湿自控仪温湿度传感器水泡中加水,使温湿度传感器能正常工作。(4) 打开电源,按下温湿自控仪控制箱上设定按钮,设定标准温度、标准湿度和控温上限和控温下限。(5) 依据需要,按下加温、加湿、制冷按钮。这时温湿自控仪开始工作。(6) 在使用过程中随时检验水箱内水位,和温湿度控制情况。仪器定时检验,湿度、温度每日最少统计2次。水泥细度负压筛析仪操作规程(1) 将仪器安放在水平地面上,打

24、开后门检验全部零部件是否正常安装。(2) 称取水泥试料25g,倒入试料筛内并盖上筛盖,然后开启仪器,待停机后取下试样筛,将筛余物件倒入天平称量,得出筛析结果。(3) 操作时应调整工作负压在-4000-6000Pa范围内。仪器在2min内自动停止(4) 每次使用后,应用刷子将试验筛网两面轻轻刷清,并把筛网对着光线,检验筛孔后把试验筛保留在干燥容器或塑料袋内当试验筛堵塞时,可将其反置在筛座上,盖上筛盖反吸,再用刷子刷清,若筛网堵塞严重,可先将试验筛放在水中浸泡一段时间再刷洗。(5) 若发觉收尘瓶内水泥细粉快满时,应将收尘瓶从旋风筒上拔下来倒净后再重新装上。(6) 吸尘器应注意定时清灰,以保持收尘袋

25、清洁。光电液塑限测定仪操作规程(1) 将土样加水到一定状态, 搅拌均匀, 并静置到规范要求时间。(2) 调整底脚螺丝,使工作面调至水平。(3) 接通电源,放入圆锥体,使电磁铁吸牢圆锥仪吸头,锥头上涂少许凡士林。(4)调整好零线,选择自动或手动方法。 放入土样,转动升降旋扭,锥尖和土面接触时,使圆锥体自由落下,延时5秒时读数。(6)降下盛土杯,按下“吸”按钮,使仪器工作状态还原。(7)试验完成后, 将仪器擦拭洁净, 装入仪器箱。电子天平操作规程(1) 电子天平应放在平稳、坚固、且无振动台面上。(2)接通电源,按“开关”键,等自检归零后,将样品放在称盘上,等显示出现单位符号“g”后,表示数据稳定,

26、即可读数。(3)在进行精密称量时,请按以下方法进行校正:首先将称盘上物品拿掉,按一下“去皮”键,显示全零,按一次“校正”键,显示“CAL”,数秒后,根据型号性能指标明细表中要求将对应校正砝码加在称盘中心,再按一下“去皮”键,拿去校正砝码,按“去皮”键,数秒后,显示“Og,表示已经校准好,即可进行称量。(4) 计数功效:首先将称盘上物品拿掉,按一下“去皮”键,电子天平显示全零,按“10”或“20”键,天平显示“10pcs”或“20 pcs”,“pcs”出现表示天平已进入计数状态,显示数字表示样品个数,而不是重量,若要回到称量状态,按一下“计数转换”即可,使用计算功效时应注意,其单个样品重量应大于

27、10倍。(5) 电子称应由计量检定部门检定合格方可使用,超出检定使用期要重新检定。沸煮箱操作规程(1)沸煮箱内充水180mm(以内箱体底部起算),将经过养护雷氏夹由玻璃板上取下,雷氏夹两指针朝上,横放于篦板上。(2)接通电气控制箱电源,开启“自动”开关,沸煮箱内水于30分钟左右后沸腾,一组3KW电热器自动停止工作,指示灯灭。再煮3小时沸煮箱内另一组1KW电热器自动停止工作指示灯灭。此时数字显示了210min,电气控制箱内蜂鸣器发出声响,表示工作结束。然后将水由热水嘴放出,打开箱盖待箱体冷却至室温,取出试件进行检测。(3)如沸煮箱内充水温度低于20度时,可先将电气控制箱上手动自动切换开关放在手动

28、位置、升温恒温开关放在升温位置,将水升温至20度左右,将手动自动开关切换到自动位置即可自动运行。(4)沸煮箱内必需用洁净淡水,久用后,箱内可能累积水垢,应定时清洗。(5)箱体外壳必需可靠接地,以保安全。(6)沸煮前,水封槽内必需盛满水,以确保沸煮时起水封作用。水泥胶砂电动抗折试验机操作规程(1)接通电源,按下游动砝码上按钮,用手推进游动砝码,左移,使游动砝码上游标零线对准标尺零线,放开按钮后对准零线可能会有所移动,此时可用手在丝杆右端滚花部分转动丝杆,移动游动砝码,使两根零线重合。(2)调整处于扬角指示板后边位置置零触头螺丝,使刚和游动砝码接触,然后再用螺母锁紧置零触头螺丝,校对游标和标尺零线

29、是否重合,如不重合,应重新调整置零触头螺丝直至重合为止。(3)松开锁紧螺钉,移动大、小平衡砣,使大杠杆尽可能趋于平衡,然后拧紧锁紧螺钉,将大平衡砣锁紧于大杠杆上,移动小平衡砣上螺母,使小平衡砣移动直至大杠杆完全平衡为止,然后用锁紧螺钉将小平衡砣锁紧于大杠杆上,注意大、小平衡砣锁紧必需可靠,以免在使用过程中因为试件断裂,大杠杆下落时受震动而破坏平衡。(4)将试体放入抗折夹具内,以夹具上对准板对准,转动夹具下面手轮,使下拉架上加荷辊和试体接触,并继续转动一定角度,使大杠杆有一定扬角,数值通常由经验估量,标准是试体在断裂时应使大杠杆尽可能处于水平位置,扬角数值可在扬角指示板上读出。(5)按开启按钮,

30、机器开始加荷,试体断裂时,大杠杆下落触动限位开关,断开电动机电源,读数。(6)保持仪器清洁、干燥。刀刃和刀刃承间不得有任何润滑油,以免粘住灰尘。限位开关撞板必需调整到大杠杆下落到底时限位开关刚刚动作,切忌调整在过早使限位开关动作位置,以免撞坏限位开关。电热鼓风干燥箱操作规程(1)燥箱用于试样烘熔、干燥或其它加热用。最高工作温度为300。干燥箱在环境温度小于40,空气相对湿度小于85%条件下工作。(2)用专用插头插座,并用比电源线粗一倍之导线接地。使用前检验电气绝缘性能,并注意有否断路、短路及漏电现象。(3)箱上放入温度计,打开电源调整温控旋钮到设定温度,至交流接触开关刚好断开时检验温度计读数和

31、设定值是否相符,假如有出入则进行微调,直至恒温温度符合设置温度。(4)打开顶部或底部排气孔排除箱内湿气。(5)试品钢板最大平均负荷为15Kg,,放置切勿过重、过密,一定要留有空隙,工作室底板上不能放置试品。(6)干燥箱内严禁放入易燃、易挥发物品,以防爆炸。(7)通上电源,绿色指示灯亮,开启鼓风开关,鼓风电机运转,开启加热电源,干燥箱即进入工作状态。(8)工作时,箱门不宜常常打开,以免影响恒温场。(9)本设备无超温保护装置,故工作时应有专员监测箱内温度,一旦温度失控,应立即断电检验,以免发生事故。离心式沥青抽提仪操作规程(1)将环形滤纸置于100110烘箱内烘干,称重,并统计。打开搜集器盖,再打

32、开料碗盖。(2)将11.5沥青混合料用溶剂(三氯乙烯)浸泡在烧杯内,也可在料碗中浸泡,约一小时。(3)将环形滤纸放在料碗口边缘上,盖上料碗盖并紧固,然后盖好搜集器盖,在排出口处放上回收瓶。(4)打开离心机电源,然后开启电机,这时离心机逐步升速至3000转/分。沥青溶液经过排出口流入回收瓶中,待流出停止后停机。从搜集器盖上端孔中加入新溶剂,数量同前,稍待3-5分钟,反复步骤。如此操作数次,直至流出溶液为清澈淡黄色为止。(6)卸下搜集器上盖及料碗盖,取下环形滤纸,待溶剂蒸发后,置于1055烘箱内烘干,称重,其增重部分,即为矿粉一部分。 ( 7 )取下料碗,清理出料碗中全部矿料。以备下步试验用。沥青

33、混合料自动拌和机操作规程(1)接通电源,依据试验规程或工作需要设定拌和时间和加热温度,将控温部分旋扭置于“工作”位置,控温加热系统开始工作,20分钟后锅内壁即可达成设定温度,机器可开始工作。(2)摇动手柄,降下搅拌锅,这时将事先预热好混合料倒入锅中。(3)摇动手柄,上升搅拌锅,使搅拌叶片伸入锅内,按下面板中“开启”按扭,搅拌机开始搅拌,当搅拌到预置时间时,自动停机。(4)经过手把松开锁紧螺母,倒出搅拌好混合料。(5)试验完成,切断电源。立即趁热清理搅拌锅,保持仪器清洁。必需时在机械传动部位加注润滑油。(6)试验过程中,要注意安全,预防烫伤。沥青软化点测定仪操作规程(1)将黄铜环置于涂有甘油滑石

34、粉隔离剂玻璃板上。(2)将沥青加热熔化后,注入环内。(3)自然冷却30min后,用热刮刀刮去高出环面多出试样。(4)将铜环放置在中层孔板对应园孔上,并套上钢球定位环。将环架置于一定温度水或甘油水槽中15min(水温为50.5,甘油为321,软化点在80以下用水,在80以上用甘油)。(5)烧杯内置入新煮沸并冷却到5蒸馏水,然后将环架、试样等放入,调整水面高度,环架不得有气泡,保持水温或油温。(6)加热烧杯,使水温或油温在三分钟内调整至维持每分钟上升50.5。(7)试样受热软化逐步下坠至和下层底板表面接触时,立即读取温度,正确至0.5。(8)平行试验两次,取其平均值做为结果,正确到0.5。沥青针入

35、度仪操作规程(1)操作前应至标准针进行检验,质量应为100g0.05g。(2)使用前要将仪器调整水平,使水准泡在中央位置。先将恒温水槽内水温调整到指定温度,保持稳定。(3)先将试样注入盛样皿,试样高度应超出估计针入度值10mm,在15-30室温下冷却后,移入恒温水槽到要求时间。(4)将盛样皿放在针入度仪平台上,试旋松升降架背后紧定螺钉,上下移动升降架至适宜位置,旋紧。再用两侧微调手轮慢慢放下针连杆,利用反光镜观察,针尖刚好和试样表面接触时松手,升降架自锁。(5)按下显示器面板上置零按钮,显示为零。(6)按下试杆按钮,标准针落下贯入试样,至5s时自动停止。测量出下落高度,正确到0.5或0.1mm

36、。(7)同一试样平行试验最少3次,各测点相距不少于10mm。每次测后全部应用三氯乙烯擦净。(8)针入度大于200沥青,最少要用3支标准针,试验完成后,才能取出针。(9)试验工作完成后,应将标准针取下,上油保护并装入护套。仪器清理洁净。沥青延度仪操作规程(1)沥青试验拉伸速度为50.25cm/min,低温时,可采取10.05cm/min。(2)试验前检验传动运转是否正常,仪器应放在无振动场所。(3)先将沥青试样在试模内制样,在室温内冷却30-40min,至要求试验温度0.1恒温水槽中,30min后取出,用热刮刀刮平。再将试模和底板放入要求试验温度水槽中1-1.5h。(4)检验仪器延伸速度,加水,

37、保温到试验温度0.1。将试件连同金属模从恒温水箱中取出并将试样安装到试验机上,取下边试模。将试件放入固定,使二者销子中心距离等于金属模上两孔之中心距,并使指针对正标尺零点。水面距试样不少于25mm。(6)开动仪器,试验中如发觉沥青细丝上浮或下沉应在水中加入酒精或食盐,调整水密度重新试验。(7)试件拉断时,读取指针读数,以厘米表示。(8)同一试样,每次平行试验不少于3个。(9)试验完成,立即清理仪器和试模,保持清洁干燥。沥青马歇尔仪操作规程(1)按标准击实法成型马歇尔试件。(2)量测试件高度和直径,如不符合许可误差范围,试件作废,不得进行马歇尔试验。(3)马歇尔试件在恒温水槽中保温30-40mi

38、n,(浸水马歇尔试验时保温48h),马歇尔仪上下压头放入水槽中进行一样保温。(4)取出试件和压头,将马歇尔试样放入压头后置入马歇尔仪上,对好压力传感器和位移传感器位置。(5)开动仪器,加载速度为505mm/min,直到试件达成最大荷载。统计下最大最大荷载和流值。(6)从恒温水槽中取出试件到测出最大荷载时间,不得超出30s。(7)试验完成,立即关闭电源,清理仪器。马歇尔电动击实仪操作规程(1)操作前应检验仪器是否运转良好,锤重和试模是否符合要求。标准试件要求为101.6mm63.5mm。(2)将试模、套筒和击实座上涂少许黄油,放入烘箱中加热1h备用。(3)将拌好沥青混合料,均匀称取一个试件所需用

39、量。连盘放入烘箱中加热。(4)取出试模等,下层垫上吸油性小纸,倒入混合料,用插刀沿周围插捣15次,中间10次。(5)插入温度计,至混合料中心周围,检验混合料温度。(6)等温度符合要求后,在上面再垫一吸油性小纸,将试模放在击实台上固定。(7)开启仪器,击实开始,击实一面后,将试模掉头再击另一面。(8)完成后,取掉上下面纸,检验试件尺寸是否符合要求。(9)击实时,严禁手指或工具伸及试模内,预防出现人身伤害事故。仪器因故障停止时,必需先断电源,再人工将击实锤卡紧,才能取下试模,以防意外下落,对人造成伤害。(10)试验结束,立即清理仪器,必需进加注润滑油。砂当量测定仪操作规程(1)用冲洗管将洗液吸入试

40、筒,直到最下边l00mm刻度处(约需80ML冲洗液)。(2)把相当1201g干料重湿样用漏斗仔细地倒入竖立试筒中。(3)用手掌反复敲打试筒下部,以除去气泡,并使试样立即润湿,然后放置10min。(4)在试筒上塞上塞子,将试筒水平放置,进行振荡(仅用腕振荡,无须晃动手臂)维持振幅23025mm。振荡90次,然后将筒竖直放在试验台上,拧下塞子。(5)将冲洗管插入试筒内,用冲洗液冲洗附在试筒壁上集料。然后逐步将冲洗管插到试筒底部,慢慢转动冲洗管,同时匀速缓慢提升冲选管,使附着在集料表面土粒杂质浮游上来,直到溶液达成380ml刻度线。(6)当冲洗管抽出液面在380ml刻度时,切断冲洗管,然后开动秒表,

41、在没有扰动情况下,静置20min15s。(7)用尺量测从试筒底部到沉淀部分高度h1,如有可能一样测得试筒底部到沉淀部分高度,正确到lmm。(8)将配重活塞渐渐插入试筒里。直至碰到沉淀物时,拧紧套筒螺丝,将尺子零点对准活塞底面,从套筒上读取沉淀物高度h2,正确至lmm。并统计试筒内湿度,正确到1。(7) 按上述步骤进行两个试样平行试验。路面钻孔取芯机操作规程(1) 安装上适宜直径空心钻头。(2) 将钻孔移至所需工作处,用膨胀螺丝将钻孔固定,调整地脚螺丝,使钻机稳定。或用足够重底板固定钻孔取芯机,预防钻孔取芯时机器移动。(3) 接上水源,检验是否有水流出。(4) 开启发电机,打开电路开关。(5)

42、旋转手柄将钻头轻轻接触被切削处,待钻头切进约l0mm时,可经过手柄加压来加紧旋进速度。(6) 待切削完成,可保持旋转,提升钻头,距试件表面约有5mm时,可关闭电源,钻头离开试件表面,关闭水源。(7) 卸去固定螺栓,拖离取芯机,用夹钳取出试样。(8) 使用时,应预防钻头撞击坚硬物体,以免损伤钻头。路面弯沉仪操作规程(1) 将仪器擦净,并安装完成,梁体不得有弯曲变形。(2) 使汽车后轴双轮间隙中心停至被测量点后510cm(承载板试验,应使小横梁中部对准测点)。(3) 将百分表装在百分表支架上,然后将弯沉仪移至被测量点,并调整水平,读出此时百分表初读数。(4) 汽车向前开动5米左右,统计百分表出现最

43、大值及稳定后读数(如承载板试验,统计各级加卸载时百分表读数)。(5) 用热电阻点温度计测量路表温度,作修正用(需要时才测定)。摆式摩擦系数测定仪操作规程(1)将仪器置于测点上,并使摆摆动方向和行车方向一致。(2)转动调平螺丝,使水准泡居中。(3)放松固定把手,转动升降把手,使摆升高并能自由摆动然后旋紧把手,将摆向右运动,按下释放开关,使卡环进入释放开关槽,然后松开释放开关,此时指针应被拨到刻度150处。(4)按下释放开关,摆向左运动,并带动指针向上运动,当摆达成最高位置后下落时,用左手将摆杆接住,引进指针应指零。若不指零时,可稍旋紧或放松针簧调整螺母,反复本项操作,直至指针指零。(5)标定滑动

44、长度。(6)用水浇路面,并用橡皮刷刷刮,然后再洒水,并按下释放开关,指针即可指示出路面摩擦系数值,当摆向回摆时,用左手接住摆,右手提起升柄使滑溜块升高,并将摆向右运动,按下开关,使摆卡环进入释放开关。(7)反复此项,测定五次,取平均值,并除以100,即为路面摩擦系数。路面平整度仪操作规程(1)接好各电缆线,连接电缆时要注意方向。将“电源”开关打开,打印机空走一行,显示器“888”,说明机器工作正常。静态工作状态下,按“工作静态”键,使仪器进入静态工作程序。按开启键并释放之。此时显示器应显示平整取样值,伴随平整传感器顶杆移动,显示数据也做对应改变。按“停止”键并释放之,结束测试,显示器显示“88

45、8”,静态测试关键用于仪器精度检验和计量标定,在仪器在出厂前,计量已标定好,用户不可在不含有计量标定基础条件下,打开机箱,随意再次标定。(2)作状态下,打开“电源”开关,打印机空走一行,显示器显示“888”。释放“工作静态”键,使仪器进入工作状态。由拨码盘从左到右依次输入道路号(三位)、年、月、日(各两位)。(3)按下“开启”键,并释放之,仪器打印出由拨码盘输入年、月、日、道路号等数据,显示器显示出“000”,拖动测量车,即可进行动态测试。以后,仪器自动连续测量,测量车每拖动一个分段,打印机自运打印出该分段一级测量结果,并将路面不平整度均方差送到液晶显示器中。(4)中途需停止检测,可按“停止”

46、键释放之,仪器经过数秒种运算,打印出最终一段距离测量结果。静水天平操作规程(1)静水天平应放在平稳、坚固、且无振动台面上。(2)静水天平应由计量检定部门检定合格,取得合格证书后方可使用。(3)使用前先检验天平水准状态,及横梁状态,无异常情况再开始使用。(4)在容器中加入水,如试验对水温有要求,则应调整水温。(5)在空载情况下调平,使之指示在值,此时容器中水液面应达成溢出孔。(6)在称重篮中放入试样,在右侧加上砝码使其平衡。(电子静水天平不用加码)(7)将全部砝码和横梁上读数相加,得到试样水中重。(电子静水天平直接读数)(8)操作时要小心轻放,预防振动。而且要让水容器中水波动稳定下来时才能读数。容器中水液面应达成溢出孔。(9)使用完成,倒出容器中水,做好清洁工作。检测事故分析制度(1)在检测过程中发觉有不合格现象时,必需仔细分析产生不合格原因,预防本企业所承建工程中出现不合格品非预期使用、安装或投入下道工序,以确保工程质量。(2)当发觉检测结果不合格时,试验人员立即向试验室技术责任人汇报,通知施工责任人,停止该部

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
