资源描述
精品文档就在这里
-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------
--------------------------------------------------------------------------------------------------------------------------------------------

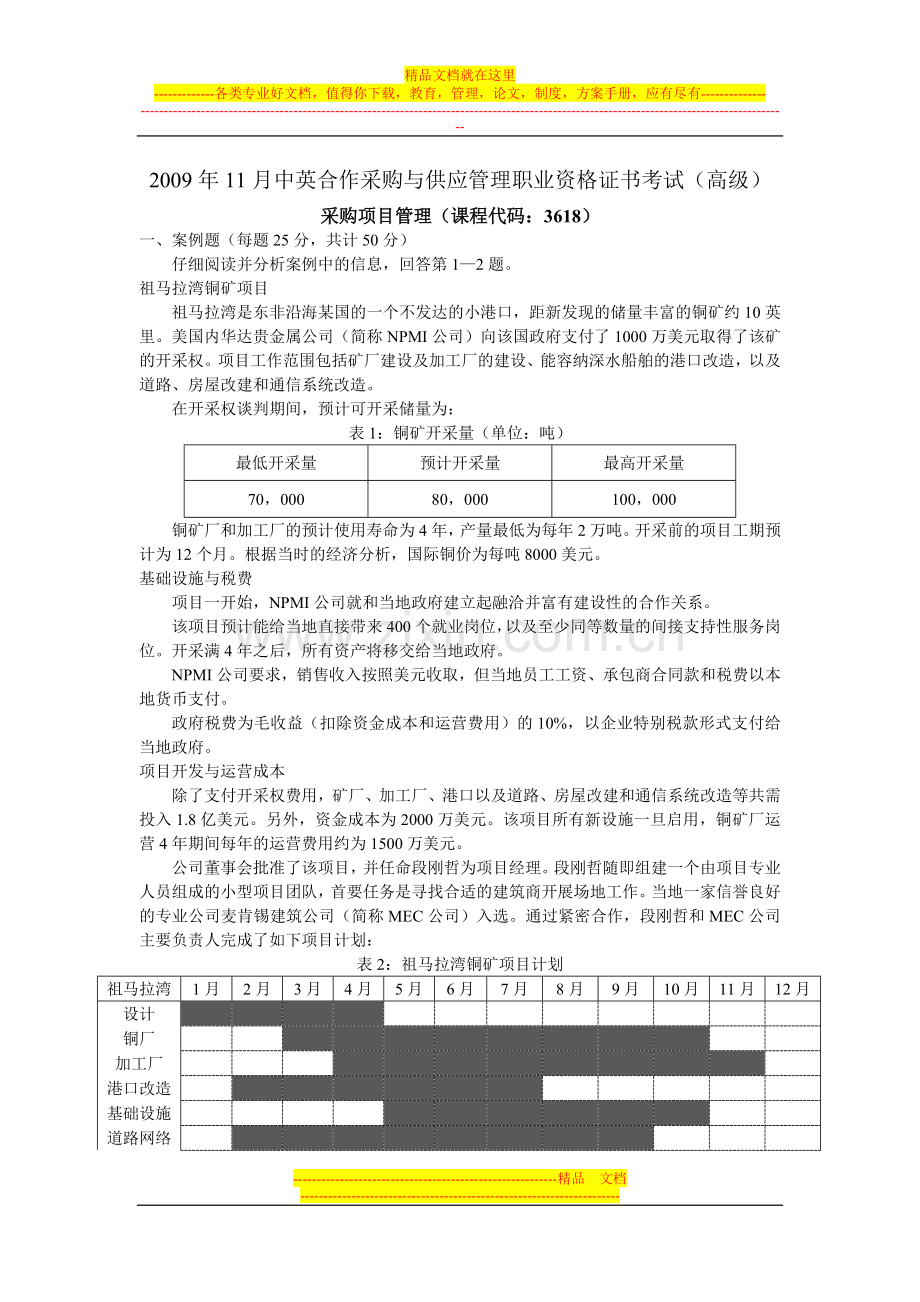

2009年11月中英合作采购与供应管理职业资格证书考试(高级)
采购项目管理(课程代码:3618)
一、 案例题(每题25分,共计50分)
仔细阅读并分析案例中的信息,回答第1—2题。
祖马拉湾铜矿项目
祖马拉湾是东非沿海某国的一个不发达的小港口,距新发现的储量丰富的铜矿约10英里。美国内华达贵金属公司(简称NPMI公司)向该国政府支付了1000万美元取得了该矿的开采权。项目工作范围包括矿厂建设及加工厂的建设、能容纳深水船舶的港口改造,以及道路、房屋改建和通信系统改造。
在开采权谈判期间,预计可开采储量为:
表1:铜矿开采量(单位:吨)
最低开采量
预计开采量
最高开采量
70,000
80,000
100,000
铜矿厂和加工厂的预计使用寿命为4年,产量最低为每年2万吨。开采前的项目工期预计为12个月。根据当时的经济分析,国际铜价为每吨8000美元。
基础设施与税费
项目一开始,NPMI公司就和当地政府建立起融洽并富有建设性的合作关系。
该项目预计能给当地直接带来400个就业岗位,以及至少同等数量的间接支持性服务岗位。开采满4年之后,所有资产将移交给当地政府。
NPMI公司要求,销售收入按照美元收取,但当地员工工资、承包商合同款和税费以本地货币支付。
政府税费为毛收益(扣除资金成本和运营费用)的10%,以企业特别税款形式支付给当地政府。
项目开发与运营成本
除了支付开采权费用,矿厂、加工厂、港口以及道路、房屋改建和通信系统改造等共需投入1.8亿美元。另外,资金成本为2000万美元。该项目所有新设施一旦启用,铜矿厂运营4年期间每年的运营费用约为1500万美元。
公司董事会批准了该项目,并任命段刚哲为项目经理。段刚哲随即组建一个由项目专业人员组成的小型项目团队,首要任务是寻找合适的建筑商开展场地工作。当地一家信誉良好的专业公司麦肯锡建筑公司(简称MEC公司)入选。通过紧密合作,段刚哲和MEC公司主要负责人完成了如下项目计划:
表2:祖马拉湾铜矿项目计划
祖马拉湾
1月
2月
3月
4月
5月
6月
7月
8月
9月
10月
11月
12月
设计
铜厂
加工厂
港口改造
基础设施
道路网络
调试
NPMI公司对项目进行六个月阶段性评估

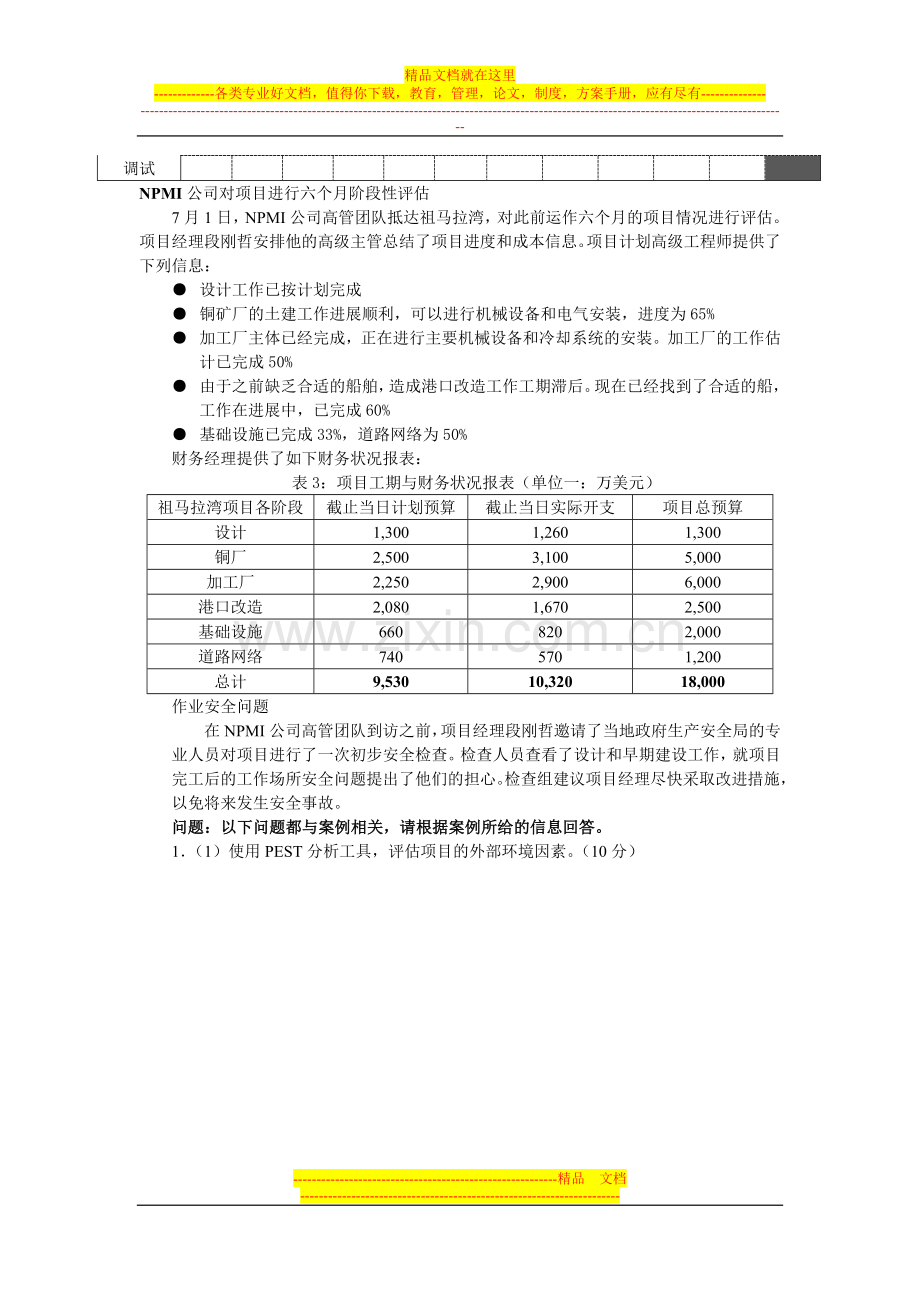

7月1日,NPMI公司高管团队抵达祖马拉湾,对此前运作六个月的项目情况进行评估。项目经理段刚哲安排他的高级主管总结了项目进度和成本信息。项目计划高级工程师提供了下列信息:
● 设计工作已按计划完成
● 铜矿厂的土建工作进展顺利,可以进行机械设备和电气安装,进度为65%
● 加工厂主体已经完成,正在进行主要机械设备和冷却系统的安装。加工厂的工作估计已完成50%
● 由于之前缺乏合适的船舶,造成港口改造工作工期滞后。现在已经找到了合适的船,工作在进展中,已完成60%
● 基础设施已完成33%,道路网络为50%
财务经理提供了如下财务状况报表:
表3:项目工期与财务状况报表(单位一:万美元)
祖马拉湾项目各阶段
截止当日计划预算
截止当日实际开支
项目总预算
设计
1,300
1,260
1,300
铜厂
2,500
3,100
5,000
加工厂
2,250
2,900
6,000
港口改造
2,080
1,670
2,500
基础设施
660
820
2,000
道路网络
740
570
1,200
总计
9,530
10,320
18,000
作业安全问题
在NPMI公司高管团队到访之前,项目经理段刚哲邀请了当地政府生产安全局的专业人员对项目进行了一次初步安全检查。检查人员查看了设计和早期建设工作,就项目完工后的工作场所安全问题提出了他们的担心。检查组建议项目经理尽快采取改进措施,以免将来发生安全事故。
问题:以下问题都与案例相关,请根据案例所给的信息回答。
1.(1)使用PEST分析工具,评估项目的外部环境因素。(10分)
(2)运用“铁三角”原则评估项目六个月(即截止到7月1日)的进展情况。(15分)
2.项目六个月阶段性评估后,NPMI公司的另一名高管飞到祖马拉湾,带来一人惊人的经济信息:“国际铜价市场大幅下滑,已跌至每吨5000美元。当初的测算已无法实现预想的回报。”
(1)利用案例中提供的财务信息,计算铜价变化对公司预期收益产生的前后不同值,并分析这种变化可能给项目带来的影响。(10分)
(2)假如你是项目咨询师,请根据国际铜价变化的情况,写一份报告草案,指出NPMI公司可以采取的各种应对方案。(15分)
二、 论述题(每题25分,共计50分)
请仔细阅读题目,并挑选其中两道题作答。请注意,第3题包括三个小题,第6题包括两个小题。
3.(1)解释项目利益相关者的定义,指出利益相关者的组成。(4分)
(2)解释利益相关者矩阵,选择一个熟悉的项目,说明如何有效管理项目中各种不同的利益相关者。(11分)
(3)举例说明项目生命周期的各个阶段。(10分)
4.评估下列任意三种问题解决方法,并使用例子说明你的论点。(25分)
● 头脑风暴法
● 鱼骨图法
● 因果分析图法
● 决策树法
5.知识管理包括以下几个概念:
● 系统思考
● 个人才能
● 思维方式
● 建立共同愿景
● 团队学习
论述这些概念,并说明如何在采购与物流项目中应用。(25分)
6.为了有效地节省成本,某跨国建筑公司重新任命了一名采购总监。新总监提出了一个重要的采购人员集中办公计划,即将所有采购人员集中到一个新的办公地点,通过重新签订聘用合同来提高绩效,并利用信息系统实现效益最大化。
(1)总监将采购中央集权化新地点搬迁工作任务列表如下:
表4:搬迁任务进度安排表
任务
描述
工期(天)
前置任务
A
完成项目启动文档
5
无
B
开发新办公地点
10
A
C
确定人员调动
5
A
D
新址安装信息系统
5
B
E
所有员工重新签约
1
C
F
新址安装软硬件
10
D
G
配备新址家具
10
B
H
新址资源整合
15
G,F,E
I
新址开始运行
1
H
表中所有工期为工作日(每周5天,周末不加班),不考虑节假日。
1) 根据表中的信息,画出一个项目网络图。(3分)
2) 识别关键路径中的各项任务。(2分)
3) 计算项目的计划工期(只计工作日)。(2分)
4) 任务C工期很紧,为了按时完成项目,计算任务C最多能有几天的延期。(4分)
5) 负责任务F的公司建议等任务D和G完成后才开工。如果同意该建议,评估其对项目完成工期有什么影响。(4分)
(2)新总监建议中的另外一项是要求将采购职能部门组成“矩阵的或项目型架构”。说明并比较这两种架构,指出各自的优缺点。(10分)
请从第3、4、5、6题中任选两道作答。作答时请将题目序号列出。
2009 年11 月中英合作采购与供应管理职业资格证书考试(高级)
采购项目管理(课程代码:3618 )
答案及评分参考
一、 案例题(每题25 分,共计50 分)
1.(1) ( 10 分)
问题目标:
考查考生对项目外部环境的理解,以及PEST系统在实际案例中的应用能力。
答案可能包括:
结构良好的答案应该包括下列因素。与祖马拉湾项目面临的外部风险因素有关的分析,都可酌情给分。
政治法律因素:
l 非洲国家有关法律法规
l 聘用准则、法律、健康与安全(案例中已经提到)
l 案例中提到的企业特别税款
l 政府对外企的政策
l 基础设施的标准、规格
经济因素:
l 项目成本、运行成本、当地劳动力成本
l 币种问题、汇率问题
l 商业税费
l 当地通胀、利率
l 国际市场铜需求变化
社会因素:
l 当地人口分布
l 劳动力可获得情况
l 形成新社区及可能带来的问题
l 外籍员工及家属的社会影响
技术因素:
l 当地是否有采矿业必备的专业技术力量
l 主合同商的能力
l 是否具备必需的特效资源供应能力,比如电力
l 当地经济是否能提供必须的技术支持服务
(2)(15分)
问题目标:
考查考生根据案例信息应用铁三角原则对项目进行评估的能力。
答案可能包括:
l 时间:
根据案例提供的数据,结合甘特图分析比较,可以得出,除港口改造任务外,其他任务的实际进度比计划进度都略有提前:
项目阶段
计划进度%
实际进度%
设计
100
100
铜厂
50
65
加工厂
37.5
50
港口改造
83
60
基础设施
33
33
道路网络
62
50
(表中6个项目任务,列出正确计划进度与实际进度的,每个项目可得1分,共6分;分析进度差别的,给2分,共8分。)
l 成本:
财务报表显示的情况为,项目超出预算计划10%左右。(2分)
比对项目计划进度、项目实际进度情况和实现的挣值(earnde value),目前的情况正常,无需警示或批评。(2分)
l 质量:
目前唯一存在的问题是安全检查人员发现的作业安全问题。(3分)
2.(1)(10分)
问题目标:
考查考生对项目相关财务因素的理解能力。
答案要求使用财务模型进行分析,可能包括:
单位:万美元
收入和成本
项 目
金 额
项目营业收入
铜价(0.8)*产量(80,000)
64,000
项目成本
采矿权
-1,000
投资额
-18,000
资金成本(利息)
-2,000
运营成本
4年:(4年*1,500/年)
-6,000
毛利
37,000
扣除政府税费10%
-3,700
净利润
33,300
以上分析基于预测国际铜价8000美元/吨和预测总开采量。没有考虑其营业收入的时间差异以及预测发生差异的风险。
如果按照下滑了的国际铜价计算,在预计开采量不增加的情况下,净利润将下滑为1.17亿美元。
单位:万美元
收入和成本
项 目
金 额
项目营业收入
铜价(0.5)*产量(80,000)
40,000
项目成本
采矿权
-1,000
投资额
-18,000
资金成本(利息)
-2,000
运营成本
4年:(4年*1,500/年)
-6,000
毛利
13,000
扣除政府税费10%
-1,300
净利润
11,700
(以上计算可用不同形式表现,但前后值需正确,最高5分)
分析:这种收益与初始大量资金投入相比,显然不会得到公司的批准。
如果开采量能达到预测最高值(10万吨),那么项目生命周期的收益将上升到2.07亿。
(分析不同的收益对公司决策层关于该项目的态度的影响,最高5分)
( 2 ) ( 15 分)
问题目标:
考查学生根据案例情景分析实际项目,得出建设性意见的能力。
答案可能包括:
(本小题不存在固定的解决方案。根据不同的合理解决方案和清晰的论证酌情给分。)
l 寻求不增加成本情况下提高开采量:如果预测开采量能实现,或能达到最高开采量,那么项目是可以接受的。
l 重新评估项目成本:项目小组可以寻求低成本、更长时间的开采方式,争取铜价回升。
l 寻求当地政府的财务支持:当地政府或许从整体社会效益、当地产业经济角度考虑,为项目提供补贴支持。
l NPMI 公司可以考虑整体或部分出售项目权益:这个方案或许会产生表面上的收益降低,但通过整体出售或合资,新合作伙伴也许能以更低的成本取得更高的产出,或由于具备更专业技能而提高产出降低成本,使项目变得可以接受。
.考虑将项目“封存”:可以冻结项目活动,封存起来,等待国际铜价合适的时候启动产出。
(每点3 分,最高15 分。其它合理答案,涉及上述相关各点,即可酌情给分。)
二、论述题(每题25 分,共计50 分)
3 . ( l ) ( 4 分)
问题目标:
检验学生在项目管理环境下对利益相关者管理的知识。
答案可能包括:
.解释项目利益相关者定义:对项目成败有积极或消极影响的个人或团体。利益相关者能通过其职位或权力,对特殊资源的控制或对其他个人或团体的影响,从而对项目产生影响。(2 分)
.说明项目利益相关者的组成:
.项目发起人、业主和合作伙伴
.项目使用方― 使用项目交付成果的个人或团体
.地方权力机构、当地或本国政府
.项目团队
.主要合同商、供应商和分包商
(答出以上任意4 种的,给2 分)
3、通过活动,使学生养成博览群书的好习惯。
B比率分析法和比较分析法不能测算出各因素的影响程度。√
C采用约当产量比例法,分配原材料费用与分配加工费用所用的完工率都是一致的。X
C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错
C产品的实际生产成本包括废品损失和停工损失。√
C成本报表是对外报告的会计报表。×
C成本分析的首要程序是发现问题、分析原因。×
C成本会计的对象是指成本核算。×
C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。√
C成本计算方法中的最基本的方法是分步法。X
D当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本
中。×
D定额法是为了简化成本计算而采用的一种成本计算方法。×
F“废品损失”账户月末没有余额。√
F废品损失是指在生产过程中发现和入库后发现的不可修复废品的生产成本和可修复废品的修复费用。X
F分步法的一个重要特点是各步骤之间要进行成本结转。(√)
G各月末在产品数量变化不大的产品,可不计算月末在产品成本。错
G工资费用就是成本项目。(×)
G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对
J计算计时工资费用,应以考勤记录中的工作时间记录为依据。(√)
J简化的分批法就是不计算在产品成本的分批法。(×)
J简化分批法是不分批计算在产品成本的方法。对
J加班加点工资既可能是直接计人费用,又可能是间接计人费用。√
J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产三种,X
K可修复废品是指技术上可以修复使用的废品。错
K可修复废品是指经过修理可以使用,而不管修复费用在经济上是否合算的废品。X
P品种法只适用于大量大批的单步骤生产的企业。×
Q企业的制造费用一定要通过“制造费用”科目核算。X
Q企业职工的医药费、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。X
S生产车间耗用的材料,全部计入“直接材料”成本项目。X
S适应生产特点和管理要求,采用适当的成本计算方法,是成本核算的基础工作。(×)
W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对
Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对
Y引起资产和负债同时减少的支出是费用性支出。X
Y以应付票据去偿付购买材料的费用,是成本性支出。X
Y原材料分工序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。X
Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。(×)
Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对
Z直接生产费用就是直接计人费用。X
Z逐步结转分步法也称为计列半成品分步法。√
A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。
A按年度计划分配率分配制造费用的方法适用于(季节性生产企业)
---------------------------------------------------------精品 文档---------------------------------------------------------------------
展开阅读全文
