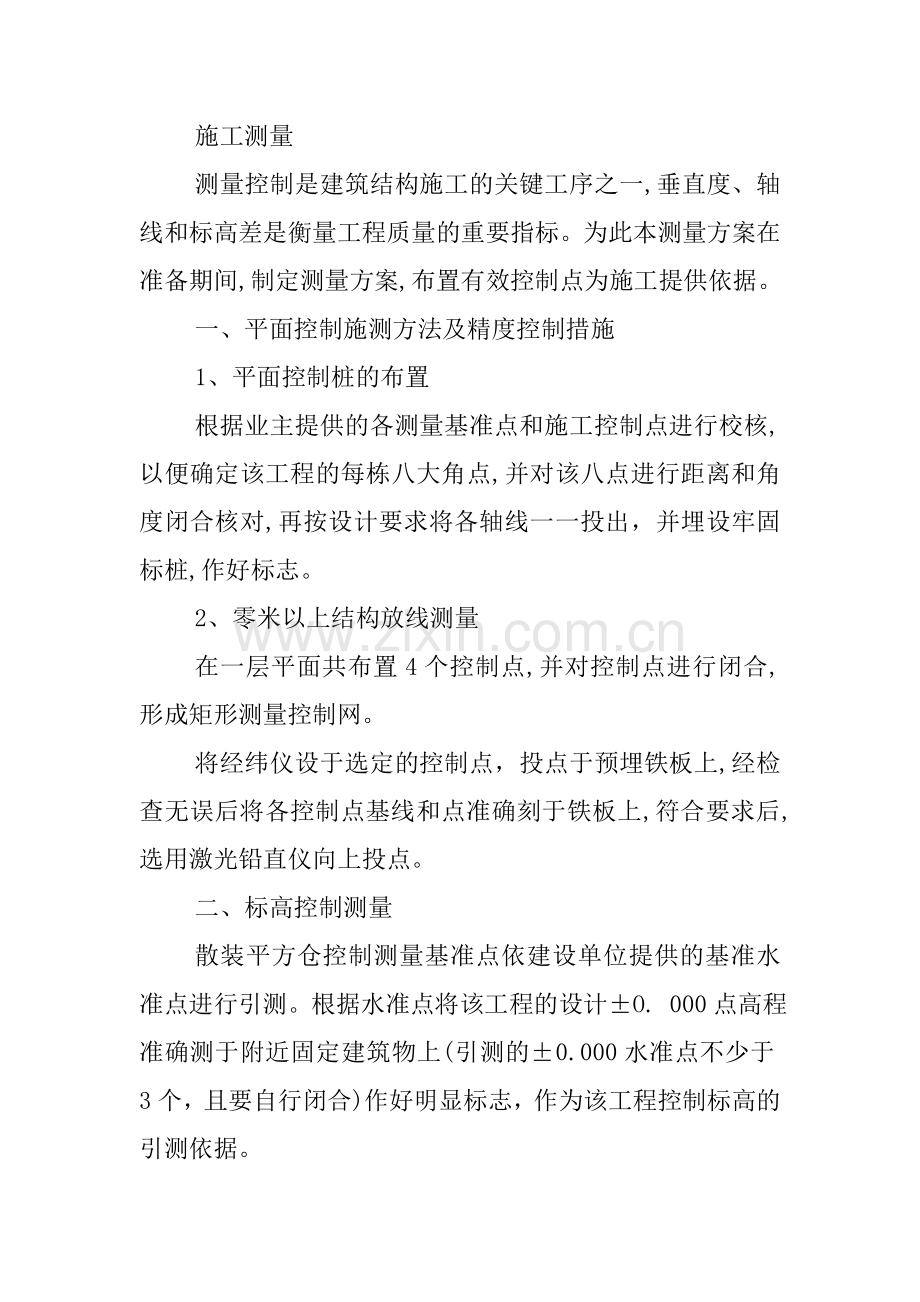

1、施工测量测量控制是建筑结构施工的关键工序之一,垂直度、轴线和标高差是衡量工程质量的重要指标。为此本测量方案在准备期间,制定测量方案,布置有效控制点为施工提供依据。一、平面控制施测方法及精度控制措施1、平面控制桩的布置根据业主提供的各测量基准点和施工控制点进行校核,以便确定该工程的每栋八大角点,并对该八点进行距离和角度闭合核对,再按设计要求将各轴线一一投出,并埋设牢固标桩,作好标志。2、零米以上结构放线测量在一层平面共布置4个控制点,并对控制点进行闭合,形成矩形测量控制网。将经纬仪设于选定的控制点,投点于预埋铁板上,经检查无误后将各控制点基线和点准确刻于铁板上,符合要求后,选用激光铅直仪向上投点

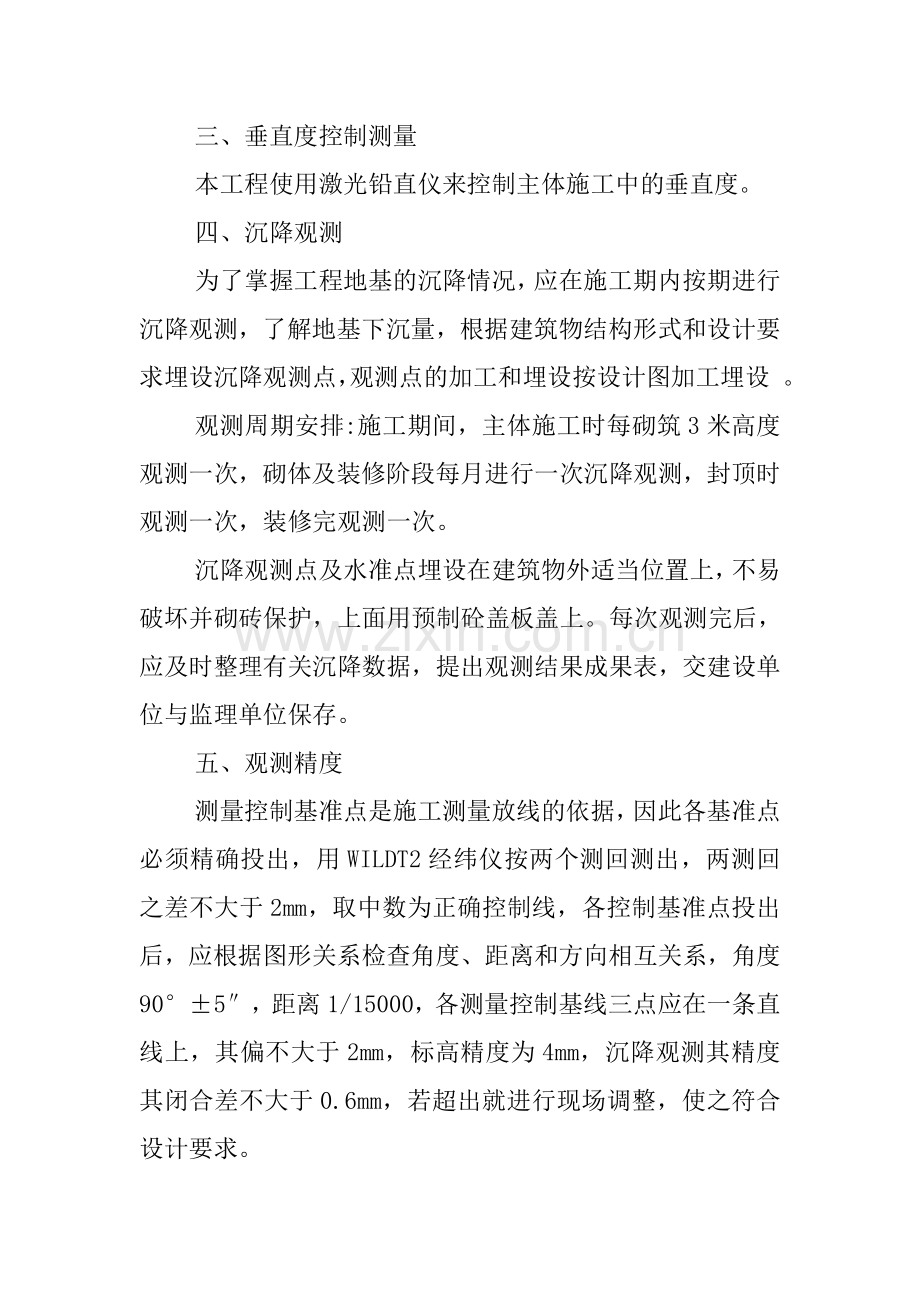

2、。二、标高控制测量散装平方仓控制测量基准点依建设单位提供的基准水准点进行引测。根据水准点将该工程的设计O. 000点高程准确测于附近固定建筑物上(引测的0.000水准点不少于3个,且要自行闭合)作好明显标志,作为该工程控制标高的引测依据。三、垂直度控制测量本工程使用激光铅直仪来控制主体施工中的垂直度。四、沉降观测为了掌握工程地基的沉降情况,应在施工期内按期进行沉降观测,了解地基下沉量,根据建筑物结构形式和设计要求埋设沉降观测点,观测点的加工和埋设按设计图加工埋设 。 观测周期安排:施工期间,主体施工时每砌筑3米高度观测一次,砌体及装修阶段每月进行一次沉降观测,封顶时观测一次,装修完观测一次。沉
3、降观测点及水准点埋设在建筑物外适当位置上,不易破坏并砌砖保护,上面用预制砼盖板盖上。每次观测完后,应及时整理有关沉降数据,提出观测结果成果表,交建设单位与监理单位保存。五、观测精度测量控制基准点是施工测量放线的依据,因此各基准点必须精确投出,用WILDT2经纬仪按两个测回测出,两测回之差不大于2mm,取中数为正确控制线,各控制基准点投出后,应根据图形关系检查角度、距离和方向相互关系,角度905,距离1/15000,各测量控制基线三点应在一条直线上,其偏不大于2mm,标高精度为4mm,沉降观测其精度其闭合差不大于0.6mm,若超出就进行现场调整,使之符合设计要求。六、测量信息反馈施工测量及沉降观察,依据施工测数据,进行计算及比较,观测精度其闭合差超出要求,应及时进行现场调整,并汇编成书面材料,向有关部门报告,作出相应的技术处理,待工程竣工后,施测数据,编制成成果表后,作为竣工资料的一部分交付。七、常用仪器配置序号仪器名称型号数量1全站仪2+2PPmm12激光经纬仪WILDT213普通水准仪自动安平24精密水准仪WILDNS15铟钢尺锢钢16钢尺30M50m各3把7激光铅垂仪12 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
