1、云南保山槟榔江三岔河水电站1#水轮发电机组72小时连续试运行报告一、概况:电站工程位于四川省平武县境内,系涪江上游木瓜墩-铁笼堡河段水电规划的第三级电站,距平武县城29km。工程主要任务是发电,采用引水开发。本电站由引水枢纽、引水发电系统及发电厂区三部分建筑物组成。电站总装机容量76MW,单机容量238MW,年发电量3.8014亿kWh,属中型三等工程,水库为小(1)型水库,电站为中型电站。升压变电工程设主变两台型号为:F10-50000/110;六氟化硫断路器3套;一回110KV出线接入仙任线主网。二、试运行依据:SDJ257-88水电站基本建设工程验收规程DL/T507-2002水轮发电机
2、组启动试验规程GB50150-1991电气装置安装工程电气设备交接试验标准GB8564-1988水轮发电机组安装技术规程GB/T9652.2-1997水轮机调速器与油压装置试验验收规程DL408-91电业安全工作规程三、试运行目的:1全面检验机组制造和安装质量,考核机组振动、摆度、瓦温、油温、定子温度等是否能够稳定且不超标。2检验机组固定部件紧固是否可靠,转动部件各连接是否牢固,机组连续运行时声音是否正常。3机组各轴承是否渗油、溢甩油,机组各管路是否渗水漏气等。4辅助水系统和气系统自动运行是否可靠,是否会出现渗水漏气现象。5全厂电气一次设备运行是否稳定,主要为带电部分运行要可靠,不能出现烧焦发

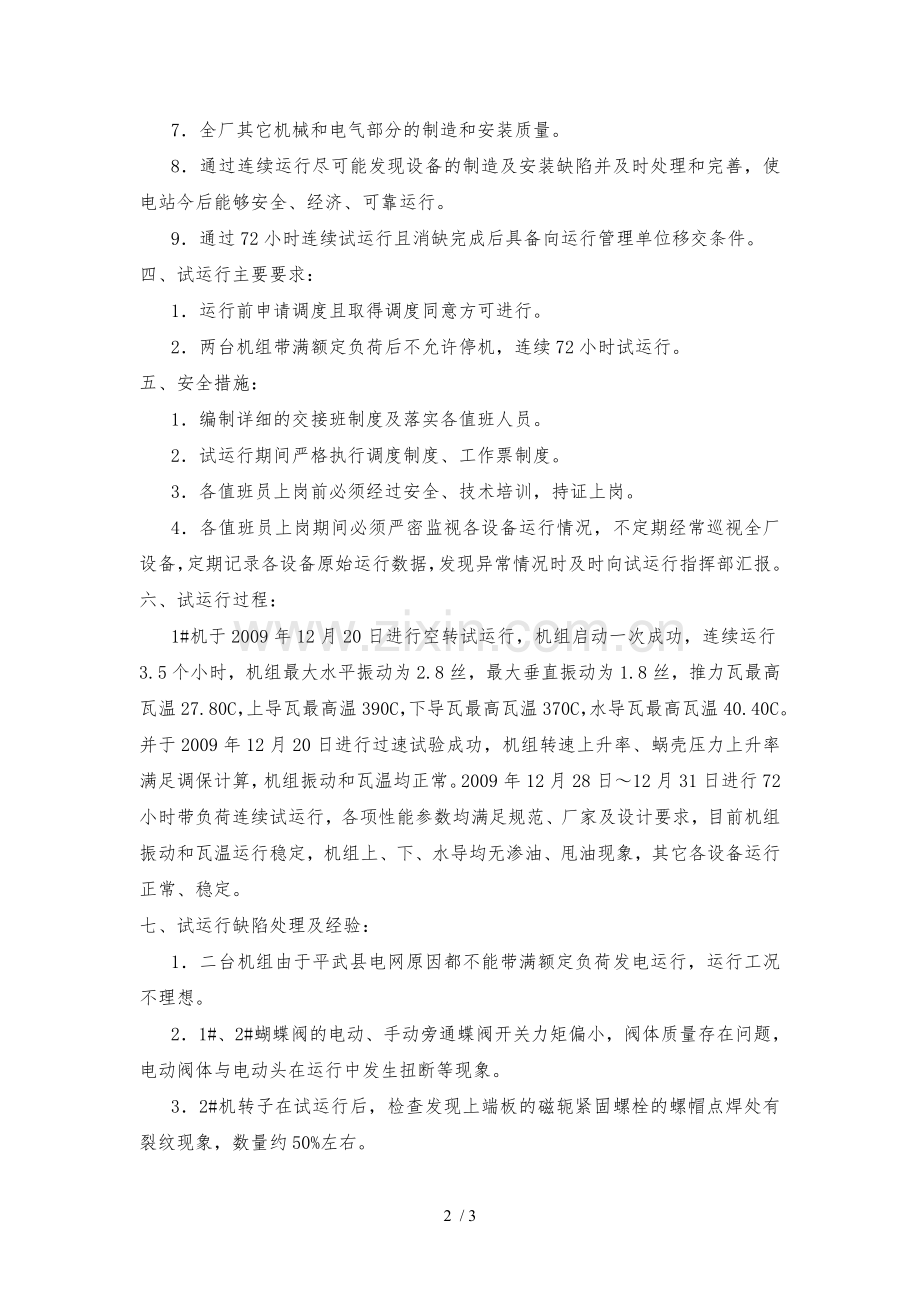

3、黑或变形等现象。6全厂电气二次部分的监控、保护、测量显示等是否稳定运行。7全厂其它机械和电气部分的制造和安装质量。8通过连续运行尽可能发现设备的制造及安装缺陷并及时处理和完善,使电站今后能够安全、经济、可靠运行。9通过72小时连续试运行且消缺完成后具备向运行管理单位移交条件。四、试运行主要要求:1运行前申请调度且取得调度同意方可进行。2两台机组带满额定负荷后不允许停机,连续72小时试运行。五、安全措施:1编制详细的交接班制度及落实各值班人员。2试运行期间严格执行调度制度、工作票制度。3各值班员上岗前必须经过安全、技术培训,持证上岗。4各值班员上岗期间必须严密监视各设备运行情况,不定期经常巡视全
4、厂设备,定期记录各设备原始运行数据,发现异常情况时及时向试运行指挥部汇报。六、试运行过程:1#机于2009年12月20日进行空转试运行,机组启动一次成功,连续运行3.5个小时,机组最大水平振动为2.8丝,最大垂直振动为1.8丝,推力瓦最高瓦温27.80C,上导瓦最高温390C,下导瓦最高瓦温370C,水导瓦最高瓦温40.40C。并于2009年12月20日进行过速试验成功,机组转速上升率、蜗壳压力上升率满足调保计算,机组振动和瓦温均正常。2009年12月28日12月31日进行72小时带负荷连续试运行,各项性能参数均满足规范、厂家及设计要求,目前机组振动和瓦温运行稳定,机组上、下、水导均无渗油、甩
5、油现象,其它各设备运行正常、稳定。七、试运行缺陷处理及经验:1二台机组由于平武县电网原因都不能带满额定负荷发电运行,运行工况不理想。21#、2#蝴蝶阀的电动、手动旁通蝶阀开关力矩偏小,阀体质量存在问题,电动阀体与电动头在运行中发生扭断等现象。32#机转子在试运行后,检查发现上端板的磁轭紧固螺栓的螺帽点焊处有裂纹现象,数量约50%左右。4技术供水系统中的减压阀调试后,低压侧出口压力为0.30-0.40MPa左右,但在低压侧电动阀关闭后,电动阀阀前至减压阀低压侧这一段包括滤水器等设备的压力会突然升至1.0-1.1MPa。八、试运行结论: 电站二台机组72小时连续试运行圆满成功,主机、电气设备和辅助设备等运行性能及运行参数稳定、可靠,结果满足设计和规范要求,现移交运行管理单位投入商业运行。 水电站项目部2016年1月2日监理单位:中国水利水电建设工程咨询昆明有限公司三岔河水电站工程监理部运行管理单位:云南保山槟榔江水电开发有限公司3 / 3
