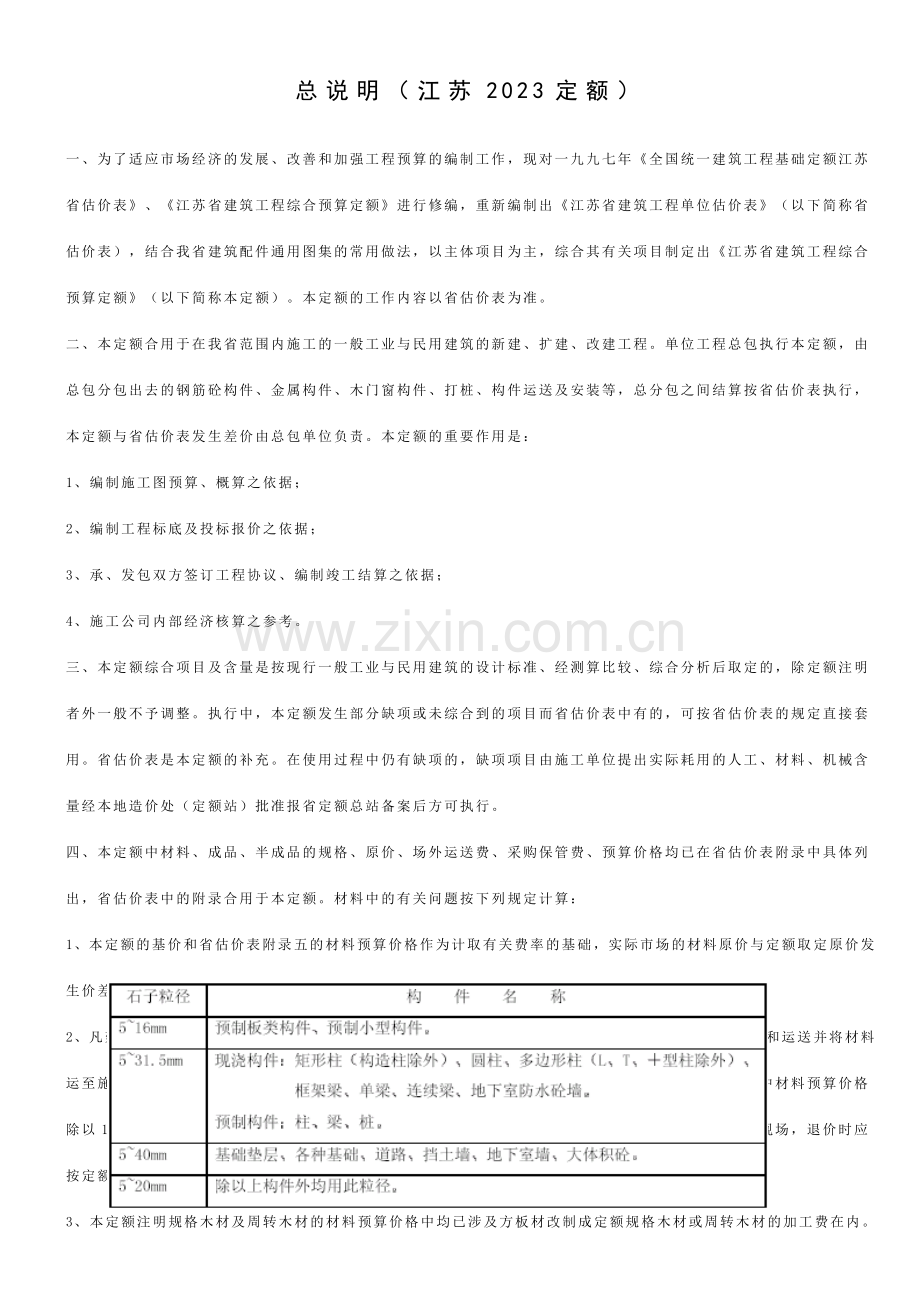

1、总说明(江苏2023定额)一、为了适应市场经济的发展、改善和加强工程预算的编制工作,现对一九九七年全国统一建筑工程基础定额江苏省估价表、江苏省建筑工程综合预算定额进行修编,重新编制出江苏省建筑工程单位估价表(以下简称省估价表),结合我省建筑配件通用图集的常用做法,以主体项目为主,综合其有关项目制定出江苏省建筑工程综合预算定额(以下简称本定额)。本定额的工作内容以省估价表为准。二、本定额合用于在我省范围内施工的一般工业与民用建筑的新建、扩建、改建工程。单位工程总包执行本定额,由总包分包出去的钢筋砼构件、金属构件、木门窗构件、打桩、构件运送及安装等,总分包之间结算按省估价表执行,本定额与省估价表发

2、生差价由总包单位负责。本定额的重要作用是:1、编制施工图预算、概算之依据;2、编制工程标底及投标报价之依据;3、承、发包双方签订工程协议、编制竣工结算之依据;4、施工公司内部经济核算之参考。三、本定额综合项目及含量是按现行一般工业与民用建筑的设计标准、经测算比较、综合分析后取定的,除定额注明者外一般不予调整。执行中,本定额发生部分缺项或未综合到的项目而省估价表中有的,可按省估价表的规定直接套用。省估价表是本定额的补充。在使用过程中仍有缺项的,缺项项目由施工单位提出实际耗用的人工、材料、机械含量经本地造价处(定额站)批准报省定额总站备案后方可执行。四、本定额中材料、成品、半成品的规格、原价、场外

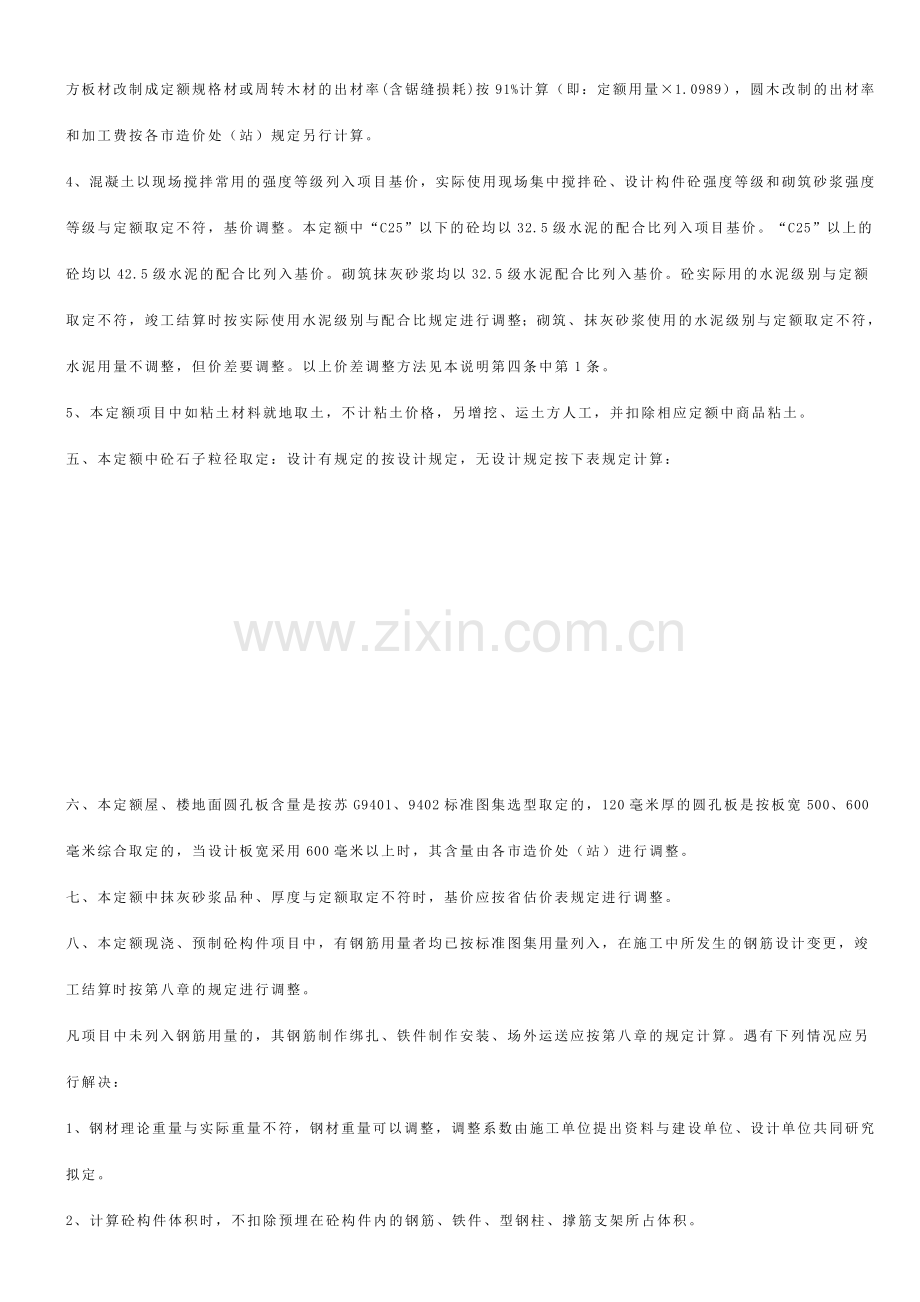

3、运送费、采购保管费、预算价格均已在省估价表附录中具体列出,省估价表中的附录合用于本定额。材料中的有关问题按下列规定计算:1、本定额的基价和省估价表附录五的材料预算价格作为计取有关费率的基础,实际市场的材料原价与定额取定原价发生价差,按各市造价处(站)发布的材料调差办法执行。2、凡建设单位供应的材料均按定额基价或省估价表附录五的材料预算价格取费,建设单位完毕了采购和运送并将材料运至施工工地仓库(或施工单位指定地点)交施工单位保管的,施工单位退价时应按省估价表附录五中材料预算价格除以1.01退给建设单位(该1%是施工单位的现场保管费);凡甲供木材中板材(25毫米厚以内)到现场,退价时应按定额分析用

4、量和每立方米预算价格除以1.01再减49元后的单价退给甲方。3、本定额注明规格木材及周转木材的材料预算价格中均已涉及方板材改制成定额规格木材或周转木材的加工费在内。方板材改制成定额规格材或周转木材的出材率(含锯缝损耗)按91%计算(即:定额用量1.0989),圆木改制的出材率和加工费按各市造价处(站)规定另行计算。4、混凝土以现场搅拌常用的强度等级列入项目基价,实际使用现场集中搅拌砼、设计构件砼强度等级和砌筑砂浆强度等级与定额取定不符,基价调整。本定额中“C25”以下的砼均以32.5级水泥的配合比列入项目基价。“C25”以上的砼均以42.5级水泥的配合比列入基价。砌筑抹灰砂浆均以32.5级水泥

5、配合比列入基价。砼实际用的水泥级别与定额取定不符,竣工结算时按实际使用水泥级别与配合比规定进行调整;砌筑、抹灰砂浆使用的水泥级别与定额取定不符,水泥用量不调整,但价差要调整。以上价差调整方法见本说明第四条中第1条。5、本定额项目中如粘土材料就地取土,不计粘土价格,另增挖、运土方人工,并扣除相应定额中商品粘土。五、本定额中砼石子粒径取定:设计有规定的按设计规定,无设计规定按下表规定计算: 六、本定额屋、楼地面圆孔板含量是按苏G9401、9402标准图集选型取定的,120毫米厚的圆孔板是按板宽500、600毫米综合取定的,当设计板宽采用600毫米以上时,其含量由各市造价处(站)进行调整。七、本定额

6、中抹灰砂浆品种、厚度与定额取定不符时,基价应按省估价表规定进行调整。八、本定额现浇、预制砼构件项目中,有钢筋用量者均已按标准图集用量列入,在施工中所发生的钢筋设计变更,竣工结算时按第八章的规定进行调整。凡项目中未列入钢筋用量的,其钢筋制作绑扎、铁件制作安装、场外运送应按第八章的规定计算。遇有下列情况应另行解决:1、钢材理论重量与实际重量不符,钢材重量可以调整,调整系数由施工单位提出资料与建设单位、设计单位共同研究拟定。2、计算砼构件体积时,不扣除预埋在砼构件内的钢筋、铁件、型钢柱、撑筋支架所占体积。3、现浇、预制砼构件保护层使用塑料卡作垫块时,每m3砼构件中另加现浇:各种基础 2元(10只)

7、预制构件:柱、桩、梁、屋架9元(45只)柱、梁、墙、板6元(30只) 其它 12元(60只)其它 9元(45只)定额中 以10m2水平投影面积为计量单位者 6元(30只)4、现浇和现场预制砼构件未考虑使用早强剂费用,设计需使用或建设单位认可时,其早强剂费用应按每立方米砼构件另增4.00元计算。九、本定额金属构件制作、安装均未涉及焊缝无损探伤(X光透视、超声波、磁粉、着色探伤等)及探伤固定支架制作和被检工件的退磁费用。此费用应按实向建设单位另行计算(不取管理费)。金属构件不管在加工厂或现场制作(钢屋架、托架、桁架除外)均按本定额执行。遇有下列情况应按省估价表规定另行计算。1、制作人工按普通钢材考

8、虑,设计用锰钢等低合金钢时,制作人工乘系数1.10。2、构件安装按焊接编制,设计用螺栓连接时,螺栓费用另计,但定额中电焊条、电焊机相应扣除。3、钢屋架、桁架、托架在现场制作时,基价应调整。十、本定额垂直运送的规定:1、檐高在3.60米内的单层建筑,按本定额各项目基价之和乘0.97系数执行;檐高在20米内的单层、多层建筑按本定额基价执行;檐高(不涉及女儿墙、屋顶水箱、出屋面楼梯间的高度)超过20米的建筑物除按本定额执行外,超过部分的垂直运送、脚手架加固等另按第十一章的相应项目执行。2、檐高在20米内的主体(砼、墙体)项目按塔吊,抹灰按卷扬机考虑,实际使用卷扬机的仍按本定额执行,檐高在20米以上的

9、主体,装饰项目按综合机械编制,实际使用机械与定额取定不符不调整。3、大型机械进(退)场、组装、拆卸费应按本定额第十一章的规定计算,单位工程垂直运送实际使用卷扬机的不能计算此费用。4、单位工程中构件安装点超过20米所增长的费用按省估价表第七章的规定另行计算(此安装增长费与超高费不是同一内容)。十一、檐高的拟定:1、瓦屋面按檐墙中心线与椽子表面相交点的高度计算。2、带挑檐的平屋面以檐墙中心线与平屋面上表面的相交点高度计算。3、带檐沟屋面以檐墙中心线与平屋面上表面的相交点高度计算。十二、本定额机械台班单价中的人工工资单价已调整到26元,燃料动力单价已调整到汽油2.85元/kg、柴油2.50元/kg、

10、煤270元/t、电0.70元/kwh、水1.95元/m3,实际发生的燃料动力单价差按各市造价处(站)规定调整。十三、本定额中材料、半成品、成品除注明外均涉及从工地仓库、现场集中堆放地点或现场加工地点至操作地点的水平和垂直运送,不管实际运距多少,均不调整(特殊情况例外)。但市区沿街建筑在现场堆放材料有困难而不能将材料直接运到单位工程周边,发生再次中转;汽车不能将材料运入巷内的建筑工程;建设单位不能按正常合理的施工组织设计提供材料、构件堆放场地和临时设施用地而发生的二次搬运的工程,可按该工程的定额直接费的1%列入(可取费)。材料不能直接运上山而发生的二次搬运工程,其二次搬运费暂按该工程定额直接费1

11、%列入预算,结算时按实际情况调整。十四、本定额中构件场外运送均按15公里计算,由于省属辖市的行政区域面积不等,构件场外运送距离由各市建委酌情调整。十五、外墙面上刷涂料,内墙、柱、梁、天棚、构件面上刷乳胶漆或涂料均以各章中相应项目带括号涂料含量计算,分别按第三、四章的单项定额执行。十六、以商品价购入的砼构件、金属构件、各类门窗与定额制作的差价,列入材料价差内,除计算税金外,不计取其他费用。十七、机械土方施工和构件运送及大型机械场外运送时,如遇运送道路的路、桥限载而发生加固、拓宽等费用,应按实另行计算。十八、建筑物、构筑物、附属工程中挖出的土方及建筑垃圾以运到现场集中堆放地点为终点,终点以外的运费

12、应另行计算。十九、本定额未考虑使用商品砼,使用商品砼时其结算办法另定。二十、工程用水、电应由建设单位在现场装置水、电表交施工单位保管使用,施工单位应依表计量按上述预算单价付给建设单位;如无条件装表计量,由建设单位直接提供水电的,竣工结算时按以下系数在计取税金之后扣除。工程用水:0.31% ,电:1.20%,合计:1.51%,税后扣除的金额=按单位工程计算出的定额基价(涉及加工厂或购入构件的定额直接费)上列系数。二十一、本定额凡注有“以内”均涉及自身,“以上”均不涉及自身。二十二、本定额由江苏省工程建设标准定额总站负责解释。建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物不管其高度如何均按

13、一层计算建筑面积。其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算,无围护结构算至框架柱外表面。单层建筑物内设有部分楼层者,其首层建筑面积已涉及在单层建筑物内,二层及二层以上应计算建筑面积,顶层仅有栏杆者,该层视作为操作平台。高低连跨的单层建筑物,需分别计算建筑面积时,应以结构外边线(有墙以墙,无墙以柱)为界分别计算。2、多层建筑物建筑面积按各层建筑面积之和计算,首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。3、层高达成2.20米的地下建筑物工程(涉及地下室、半地下室)按其上口外墙(不涉及采光井、防潮层及保护墙)外围水平投影面积计算。自然地面

14、通向地下室的车道、人行道按其通道宽度(涉及上口墙厚)的水平投影面积计算(通道不受高度限制)。4、运用斜坡及深基础的建筑设立架空层,运用建筑物斜坡空间(如看台踏步下面、室外台阶下面等)作为办公、宿舍及其他用途者,其空间部分达成2.20米的应按其围护结构外围水平投影面积计算建筑面积。5、穿过建筑物的通道、建筑物内的门厅、大厅,不管其高度如何,均按一层建筑面积计算。门厅、大厅内有回廊时,按其自然层的水平投影面积计算建筑面积。6、室内楼梯间、电梯井、观光电梯间、提物井、垃圾道、管道井等均按建筑物自然层水平投影面积之和计算建筑面积。无上盖的室外楼梯按其分层水平投影面积的一半计算建筑面积(每层必须达成2.

15、20米),有上盖的室外楼梯按其分层水平投影面积计算建筑面积。7、书库、立体仓库内设计有结构层者,应按结构层计算建筑面积;没有结构层者,按承重书架层或货架层计算建筑面积。8、层高达成2.20米,有围护结构的舞台、灯光控制室(耳光室),按其围护结构的外围水平面积乘以层数计算建筑面积。9、建筑物内设有管道层、贮藏室、技术层、车库等,其层高达成2.20米的应计算建筑面积。10、运用坡屋面的空间做搁楼并加以运用的,不管有、无檐墙,只要有结构楼层者,达成2.20米部分的搁楼空间应按其水平投影面积计算建筑面积。11、有双排柱的雨蓬、车棚、货棚、站台等按柱外围水平面积计算建筑面积;独立柱雨蓬、单排柱车棚、货棚

16、、站台等按其顶盖水平投影面积的一半计算建筑面积。当双排柱雨蓬、车棚、货棚、站台等按柱外围水平面积计算的面积小于顶盖水平投影面积的一半时,按其顶盖水平投影面积的一半计算建筑面积。12、有檐廊的建筑物,其楼层有柱的檐廊,按柱外围水平投影面积计算建筑面积;无柱的檐廊,按檐廊水平投影面积的一半计算建筑面积。底层檐廊、阳台有平台和围护结构(矮墙或栏杆)的,按檐廊、阳台的水平投影面积的一半计算建筑面积,无围护结构的不计算建筑面积。底层檐廊有柱、平台和围护结构的,按檐廊的水平投影面积计算建筑面积;仅有柱、平台,无围护结构的按檐廊水平投影面积的一半计算建筑面积。13、屋面上部有围护结构的楼梯间、水箱间、电梯机

17、房等,其围护结构达成2.20米,按围护结构的外围水平面积计算。14、突出墙外有围护结构且达成2.20米高的墙斗、眺望间、橱窗等按其围护结构外围水平面积计算。15、封闭式阳台、挑廊,按其封闭外围水平投影面积计算建筑面积;不封闭的挑阳台、凹阳台按其结构水平投影面积(不涉及附在梁上的砼线条)的一半计算建筑面积。16、玻璃幕墙作为房屋外墙的按其玻璃幕墙外围水平投影面积计算。17、建筑物与建筑物之间有多层通廊,顶层有顶盖和柱的架空通廊或封闭的架空通廊,按通廊的水平投影面积计算建筑面积;中间或底层有柱(或封闭)的通廊也按通廊的水平投影面积计算建筑面积;顶层不管有、无顶盖,中间、底层仅有栏杆或矮墙的通廊按通

18、廊的水平投影面积的一半计算建筑面积,底层没有栏杆或矮墙的通廊不计算建筑面积;单层有顶盖的通廊不管有无栏杆或矮墙均按通廊水平投影面积计算建筑面积。二、不计算建筑面积的范围:1、突出墙面的构件、配件、附墙柱、垛、勒脚、台阶、悬挑雨蓬以及墙面抹灰、镶贴块材、装饰面层的厚度。2、用于检修、消防等室外爬梯及室外踏步楼梯。3、层高未达成2.20米的设备管道层、贮藏室、设计不运用的深基础架空层及吊脚架空层。4、建筑物内操作平台、上料平台、安装箱或罐体平台、没有围护结构的屋顶水箱、花架、凉棚等。5、独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、栈桥、贮油(水)池、贮仓等构筑物。6、单层建筑物内分隔单层房间、舞

19、台及后台悬挂的幕布、布景、天桥挑台。7、建筑物内宽度大于300毫米的变形缝、沉降缝。三、其他:1、建筑物与构筑物连接成一体的,属建筑物部分按本规则第一、二条规定计算。2、本规则合用于地上、地下建筑物的建筑面积计算,如遇上述未尽事宜,可参照上述规则办理。第一章 土方工程说明一、本定额涉及综合基础土方、人工土方、机械土方、井点降水及基坑排水四个部分。综合基础土方仅合用于单位工程的带形基础、独立基础、独立桩承台的土方工程(综合了放坡、挖、运、回填夯实)。基础垫层的土方已综合在相应的垫层项目内,不再此外计算。人工、机械土方合用于单位工程的整板基础、地下室、设备基础的大开挖土方,也合用于单独编制(概)预

20、算的单位工程或一个单位工程的土方量在5000立方米以上(指挖方或填方量)的工业与民用建筑的土方工程。基坑排水是指地下常水位以下(或深度超过1.50米)、基坑底面积超过20平方米(两个条件同时具有)土方开挖以后,在基础或地下室施工期间(不涉及设计规定待0.00以上主体施工完毕以后再回填基坑土方期间,此期间发生的排水费应另行计算)所发生的排水包干费用,不是挖湿土时的排水费,挖湿土应另按挖湿土定额执行。二、综合基础土方:地槽、坑中已按三类土计算,干、湿土已综合取定并适当考虑了放坡系数,实际施工中土壤类别、含量不同,均不调整。如遇下列情况应按估价表的规定另行计算:1、实际施工中遇有挖淤泥、流砂或地下障

21、碍物;2、基槽(坑)挖出的土经回填后,多余土需外运;3、在挡土板及桩间挖土;4、支挡土板。三、人工土方:分为干、湿土两大类,干、湿土中又按土壤类别分为一、二类综合、三类、四类土三种类别。应按相应干、湿土、类别、深度分别套用。四、机械土方:1、机械挖土方工程量,按机械实际完毕工程量计算。机械的确挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目,人工乘以系数2。机械挖土方单位工程量小于2023立方米或在桩间挖土方,按相应定额乘以系数1.10。2、机械土方是按三类土计算的,如实际土壤类别不同,按省估价表第一章的规定换算,但机械综合比例不变。3、机械

22、挖土均以天然湿度土壤为准,含水率达成或超过25%,定额人工、机械乘以系数1.15,含水率超过40%时,另行计算。4、强夯定额中均考虑了各夯的布点程序和间隔距离及有关辅助机械和材料,夯坑就地取材填平已涉及在定额内。如在某一遍夯能夯击后,设计规定需要用外来土(石)填坑或试夯时,其费用应另行按实计算。五、井点降水及基坑排水:1、轻型井点降水是指由总管与支管串联在一起的井点式降水,每套轻型井点由50根支管与总管组成,局限性一套按一套计算。降水时,每套内的支管长度摊销应按定额规定调整。每套天降水按24小时计算,工期按建设单位已认可的施工组织设计天数计算。2、计算了轻型井点降水,不得再计算基坑排水,同时在

23、人工挖湿土定额中,每立方米扣除湿土机械排水费4.20元。六、本定额中的工作内容、土壤类别划分、人工、机械挖石方工程及其它有关规定均按省单位估价表规定执行。第一章 土方工程工程量计算规则工程量计算规则挖土深度一律以设计室外标高为准,如实际自然地面标高与设计室外标高发生高差时,其工程量在竣工结算时调整。一、综合基础土方及人工土方工程量计算规定:1、地槽工程量地槽底宽地槽长度深其中地槽底宽基础底宽两边工作面宽度;地槽长度计算规定:外墙按墙中心线、内墙按地槽底净长计算。深按设计室外标高到垫层上表面(没有垫层的到基础底面)。2、挖地坑工程量地坑底面积深,其中地坑底面积尺寸为图示基础底面尺寸加工作面宽度,

24、深同地槽。3、土方工程量按自然密实体积计算,回填土分松填、夯填以立方米计算。二、机械土方:机械土方除执行人工土方有关规定外,还应执行下列计算规则:1、推土机推距:按挖方区重心至回填区重心之间的直线距离计算。2、铲运机运距:按挖方区重心至卸土区重心加转向距离45米计算。3、自卸汽车运距:按挖方区重心至填土区(或堆放地点)重心的最短距离计算。4、原土碾压按图示尺寸碾压面积以平方米计算;填土碾压按图示填土厚度以立方米计算。5、强夯法加固地基按夯锤底面积,并根据设计规定的夯击能量和每点夯击数,执行相应定额。三、井点降水及基坑排水:1、基坑、地下室排水工程按土方基坑的底面积(基坑底面积必须超过20平方米

25、)以平方米计算。2、轻型井点降水中井点安装、拆除按支管的根数计算,降水按套天计算,分段降水应按分段的工期天数计算。第二章 基础工程说明一、垫层、基础1、本定额垫层按三类湿土编制,综合了深3米内的挖土、运土,实际与定额不同时不换算(定额有注明者除外),但遇有淤泥、流砂应另行解决。2、砼垫层厚度以15厘米内为准,厚度在15厘米以上的应按砼基础相应项目执行。3、各种垫层、砼基础,从设计室外地面至垫层、基础上表面,深度超过3.60米,每立方米另增长塔式起重机0.038台班(计10.37元);基础上表面在3.60米内、下表面超过3.60米应增长塔式起重机0.019台班(计5.19元)。4、带形基础、独立

26、基础的挖土方按第一章综合基础土方项目执行,本章定额中扣除的相应回填土(挖、运、填)是指各种基础所占去土方的体积,执行中回填土含量不调整。5、整板基础、设备基础、地下室工程,其土方应另列项目按第一章相应定额计算(垫层部分的土方已综合在垫层内,不能另计)。在整板基础上砌砖基础,应加上砖基础中的综合反扣土方。6、基坑钢管支撑为周转摊销材料,其场内运送、回库保养均已涉及在内。支撑处需挖运土方,围檩与基坑护壁的填充砼未涉及在定额内,发生时应按实另行计算。二、打桩本定额的桩基工程仅合用于建筑工程的总包单位,分包、专业施工队伍的打桩、打斜桩、因设计修改在桩间补打桩、基坑内打桩、在地面上打槽(坑)内桩应按省估

27、价表的规定计算。1、打各种桩、压预制钢筋砼方桩和送桩,已按不同的打桩机械品种、桩长进行综合,均按定额执行(实际不同不调整)。送桩后场地隆起土的清除及填桩孔的解决已涉及在内,打离心管桩,在管桩内填的材料,发生时应按实际情况另行计算。2、预制方桩是按现场预制考虑的(离心管桩为商品桩),在加工厂预制应此外增长场外运送费。3、各种灌注桩中的充盈系数和操作损耗是按下表计算的,结算时充盈系数应按打桩记录灌入量进行调整,但操作损耗不变。 4、沉管灌注桩分单打、复打,不管单打、复打,第一次打桩按单打定额执行,在单打的基础上再次打桩按复打定额执行。夯扩桩最后在管内灌注砼到设计高度按一次夯扩执行。砼、砂、碎石、砂

28、石不同的桩种应分别套用定额。5、每个单位工程的打(灌)桩工程量小于下表规定数量时,其人工、机械按相应定额项目乘系数1.25。 6、打方桩、管桩、压方桩定额中已涉及300米内的场内运送,实际超过300米时,基价中应扣除44.69元,另按省估价表第七章的运送相应定额执行。7、打、压预制方桩、离心管桩需接桩时,接头应按相应定额执行。8、坑内桩头端部凿出1米内的钢筋弯入底板或承台者,按凿桩头定额执行;凿出长在1米外的桩头又截断钢筋又凿者,按坑内桩又截又凿定额执行;仅在坑内截断桩按截断桩定额执行;桩头破碎砼后主筋与底板或承台钢筋焊接者,按相应定额执行(焊接钢筋根数不管多少,均按定额执行,不调整)。第二章

29、 基础工程工程量计算规则一、基础与墙身的划分:1、基础与墙身使用同一种材料时,以设计室内地坪为界(有地下室者以地下室设计室内地坪),以下为基础,以上为墙身。2、基础与墙身使用不同材料时,位于设计室内地坪300毫米以内,以不同材料为界,超过300毫米,以设计室内地坪为界。3、独立柱基、桩承台以基础扩大顶面为界,以下为基础,以上为柱身。二、基础垫层按图示尺寸以立方米计算。长度的拟定:外墙按中心线,内墙按基础垫层净长。三、基础1、砼及钢筋砼基础按图示尺寸以立方米计算。带形基础长度的拟定:外墙按中心线,内墙垂直面部分按净长度,斜面部分按斜面中心线计算。通过墙基的孔洞其单个洞口面积在0.3平方米内者不扣

30、。2、砖基础按图示断面乘设计长度以立方米计算(标准砖基础折加高度及附墙垛体积见附表)。长度的拟定:外墙按中心线、内墙按净长,其内外墙基础大方脚接头重叠部分及防潮层所占体积不扣除。3、砖基础上的防水砼带以立方米计算。4、基坑钢管支撑以坑内的钢立柱、支撑、围檩、活络接头、法兰盘、预埋铁件的合并重量按吨计算。四、打桩1、打、压预制钢筋砼桩、离心管桩的体积,均按设计桩长(涉及桩尖,不扣除桩尖虚体积)乘以桩截面面积以立方米计算(离心管桩的空心体积应扣除)。2、送桩:以送桩长度(自桩顶面至自然地坪另加0.5米)乘桩截面面积以立方米计算。离心管桩应扣除空心体积。3、接桩:按每个接头计算。4、打孔沉管、夯扩灌

31、注桩(1)灌注砼、砂、碎石、砂石桩使用活瓣桩尖者,单打、复打桩体积均按设计桩长(涉及桩尖)另加250毫米乘以标准桩管外径,体积以立方米计算。使用预制钢筋砼桩尖者,单打、复打桩体积均按设计桩长(不涉及预制桩尖)另加250毫米乘以标准桩管外径,体积以立方米计算。(2)夯扩桩体积应分别按每次设计夯扩前投料长度(不涉及预制桩尖)乘以桩管标准内径体积计算,最后管内灌注砼按设计桩长另加250毫米乘以桩管标准外径体积计算。(3)打孔沉管灌注桩、夯扩桩使用预制钢筋砼桩尖时,其桩尖个数应另列项目按只计算,单打、复打的桩尖按单打、复打次数之和计算(每只钢筋砼桩尖按40元)。(4)打孔沉管灌注桩空沉管部分,按空沉管

32、的实体积计算。5、钻孔灌注桩:(1)钻土孔与钻岩石孔工程量应分别计算。钻土孔自自然地面至岩石表面之深度乘设计桩截面积,以立方米计算;钻岩石孔以入岩深度乘桩截面积,以立方米计算。土壤与岩石地层分类详见附表。(2)砼灌入量以设计桩长(含桩尖)另加一个直径(设计有规定的,按设计规定)乘桩截面积以 立方米计算;地下室基础超灌高度按现场具体情况另行计算。(3)泥浆外运的体积等于钻孔的体积以立方米计算。6、长螺旋或旋挖法钻孔灌注桩的单桩体积,按设计桩长(含桩尖)另加500毫米再乘以螺旋外径或设计截面积以立方米计算。7、深层搅拌桩、粉喷桩加固地基,按设计长度另加500毫米乘以设计截面积以立方米计算。8、凿砼

33、桩头、坑内桩又截又凿、截断桩均以根数计算,一根桩多次被截断,按截断次数计算。凿灌注桩超灌砼、深层搅拌桩及被截下的断桩砼破碎按立方米计算。9、基坑锚喷护壁成孔及孔内注浆按设计图纸以延长米计算,两者工程量应相等。护壁喷射砼按设计图纸以平方米计算。第三章 墙体工程说明一、本定额由各种墙体(标准砖、粘土多孔砖、砌块墙、钢筋砼墙、各种间壁墙等)的综合定额、带含量的外墙面抹灰综合定额、墙面抹灰(涉及粘贴块料面层、花岗岩板等)单项定额组成。各种外墙内表面及内墙的双面抹灰已综合在定额内,但抹灰面上刷涂料或乳胶漆未涉及在内(定额仅列出带括号含量),应按设计规定以定额含量套本章单项定额。二、各种墙体综合定额的抹灰

34、部分是按照省标准图集苏J9501-5-4、5编制的,凡设计规定符合定额取定者可直接套用;单体设计的抹灰均按未注明图集编号的项目套用,当单体设计对抹灰厚度、配合比有设计规定期,应按省估价表的规定换算。三、各种墙体综合定额内容如下:1、标准砖墙、多孔粘土砖墙、砌块墙综合了砖砌体(含窗台、腰线、门窗洞边接茬用砖)、外墙内表面抹灰、外墙门窗内侧壁的抹灰、内墙双面抹灰。2、钢筋砼墙综合了砼墙体、模板、外墙内表面抹灰、外墙门窗内侧壁、内墙双面抹灰。高度超过3.60米的砼墙体支模超高增长费应另列项目计算。砼墙体高度是指整板基础板顶面(或梁顶面)至上层板底面、楼层板顶面至上层板底面。3、地下室墙综合了砼墙体(

35、砖墙)、模板、抹灰、外墙防潮。4、彩钢板墙按不同厚度分别套用,钢墙架单独列项计算。彩钢板内的墙架综合了钢墙架制作,场内外运送、安装、防锈漆、调和漆。5、间壁墙、隔断、木墙裙综合了龙骨、面层、抹灰或油漆。6、带含量的外墙面抹灰综合了外墙抹灰、外墙门窗外侧壁的抹灰、窗台、腰线、勒脚、分格缝。四、本定额多孔砖、砌块和地下室砼内、外墙体及抹灰均按直形墙编制的。设计为弧形墙,其弧形部分的砌体、砼墙体、模板及抹灰均按省单位估价表的规定换算。五、同一建筑物中的外墙抹灰有几种砂浆品种时,应以省估价表的规定分别按相应项目执行。六、内墙面水泥砂浆粉墙裙按本章单项定额执行,同时应扣除相同数量的内墙面抹灰。七、零星砌

36、体是指砖砌门墩、房上烟囱、地垅墙、水池脚、垃圾箱、花台、台阶上矮墙、砖墩等其它项目的小型砌体,水泥砂浆抹灰已综合在内。设计不抹灰或设计镶贴块料面层应按定额附注规定执行。八、带含量的外墙面抹灰(不涉及女儿墙)和墙面抹灰(涉及粘贴块料面层、花岗岩板等)的单项定额均是按直形墙编制的,在弧形墙面抹灰或镶贴块料面层(涉及挂贴、干挂大理石、花岗岩板)应按省估价表的规定换算,但带含量外墙抹灰含量不变。女儿墙外表面抹灰应另列项目按单项定额执行。九、内、外墙面镶贴块料面层及挂贴花岗岩(大理石)板按本章单项定额执行。第三章 墙体工程工程量计算规则一、基础与墙身的划分:1、砖墙:(1)基础与墙身使用同一种材料时,以

37、设计室内地坪为界(有地下室者以地下室设计室内地坪),以下为基础,以上为墙身。(2)基础与墙身使用不同材料时,位于设计室内地坪300毫米以内,以不同材料分界,超过300毫米,以设计室内地坪分界。2、石墙:外墙以设计室外地坪、内墙以设计室内地坪为界,以下为基础,以上为墙身。二、砖墙工程量按面积以平方米计算。1、长度:外墙按中心线长度,框架间墙及内墙按净长计算。2、高度:(1)外墙的高度,坡(斜)屋面无檐口天棚,算至墙中心线屋面板底;无屋面板,算至椽子顶面;有屋架且室内外均有天棚,算至屋架下弦底面另加200毫米,无天棚,算至屋架下弦另加300毫米;有现浇钢筋砼平板楼层者,应算至平板底面;当墙高遇有框

38、架梁、肋形板梁时,应算至梁底面;女儿墙高度自板面算至压顶底面,砖、砼压顶以延长米计算。(2)内墙高度:内墙位于屋架下,其高度算至屋架底;无屋架,算至天棚底另加120毫米;有钢筋砼楼隔层,算至钢筋砼板底;有框架梁时,算至梁底面;同一墙上板厚不同时,按平均高度计算;平行于空心楼板的墙算至空心板顶面。3、计算墙身工程量时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的砼柱、梁所占面积;不扣除砼构造柱、圈过梁、0.3平方米以内的孔洞、梁头、垫块、外墙予制板头、檩头、木砖、木楞头、檐椽木、门窗走头、砖墙内的钢筋加固、木筋、铁件、壁龛所占面积;突出墙面的虎头砖、压顶线、山墙泛水、烟囱根、门窗套、三皮砖以内的腰线

39、、挑檐等面积亦不增长。4、附墙砖垛、三皮砖以上的腰线、挑檐、烟囱、通风道、垃圾道(每个孔洞横断面超过0.1平方米时,应扣除其所占体积)等以其外型体积按所依附砖墙厚度折算成面积后,并入墙身面积计算。三、钢筋砼墙外墙按图示中心线、内墙按净长乘以墙高按平方米计算,应扣除门、窗洞口及0.3平方米外的孔洞面积。单面墙垛其突出部分以其体积折算成面积并入墙面积内,双面垛(涉及所含的墙)按柱计算。弧形墙按其中心线的弧线长度乘以墙高按平方米计算。墙高的拟定:1、墙与梁平行重叠,墙高算至梁顶面;当设计梁宽超过墙宽时,墙高算至梁底面,梁、墙分别计算。2、墙与板相交,墙高算至板底面。四、地下室钢筋砼墙的计算同钢筋砼墙

40、,墙设计有后浇带时,后浇带面积应扣除。后浇带按墙高度乘宽度以平方米计算,按内外墙不同厚度分别套用相应子目。五、彩钢板墙按净面积以平方米计算,应扣除1平方米以上的门窗洞口面积。墙架支架以吨计算。六、墙面变形缝、抗震缝分不同做法,按延长米计算。七、零星砌体,按图示尺寸以立方米计算。钢筋砖过梁、砖圈梁以及砖墙的转角、内外墙搭接、圆孔板与圆孔板、圆孔板与砖墙连接处的钢筋应按图示以吨计算。在编制预算时可以按每平方米建筑面积0.6公斤计算,结算时进行调整。八、毛石墙、方整石墙按图示尺寸扣除门窗洞口后以立方米计算,单面垛并入墙身工程量内计算,双面垛按柱计算。九、间壁墙、墙裙、隔断按设计长乘高以平方米计算,应

41、扣除门、窗洞口及0.3平方米以上孔洞所占面积。十、带含量的外墙抹灰工程量同相应的外墙墙体工程量,但沉降缝处所占去的两个外墙面抹灰面积应扣除(即带含量的外墙抹灰工程量应比外墙墙体工程量少)。十一、伸缩缝、盖缝、止水带按延长米计算,外墙伸缩缝在墙内、外双面填缝的,工程量应按双面长度计算。十二、镶贴块料面层及花岗岩(大理石)板挂贴1、内、外墙面、零星项目镶贴块料面层均按块料面层的建筑尺寸(各块料面层+粘贴砂浆厚度=25毫米)计算面积,高度按图示尺寸计算,应扣除门、窗、洞口面积,侧壁、附垛贴面应并入墙面工程量中。2、窗台、腰线、盥洗槽脚、水池脚等块料面层均按建筑尺寸的展开面积(涉及砂浆及块料面层厚度)

42、按零星项目计算。3、花岗岩、大理石板砂浆粘贴、挂贴均按建筑尺寸(涉及干挂空间、砂浆、板厚度)的展开面积计算。第四章 柱、梁工程说明一、柱、梁工程涉及:砖、石柱,砼柱、梁,钢柱、梁的综合定额及现浇砼柱、梁外侧面带含量的抹灰定额。二、本定额综合内容如下:1、砖柱综合了柱砌筑、水泥砂浆粉柱面或勾缝(刷涂料仅列出含量)。2、方整石柱综合了柱砌筑、勾平缝。3、现浇砼柱、梁综合了模板、砼、柱室内面抹水泥砂浆、梁室内面抹混合砂浆(柱、梁在室外面抹灰和室内面的刷涂料仅列出了含量)。4、现场预制砼柱、梁综合了模板、构件制作、场内运送按50%综合(小型构件100%)、安装、接头灌缝(刷涂料仅列出含量)。5、加工厂

43、预制砼构件综合了模板、构件制作、15公里场外运送、50%场内运送、安装、接头灌缝,过梁所有综合了场内运送(各种构件刷涂料仅列出了含量)。6、金属构件综合了在加工厂内构件制作、15公里场外运送、安装、调和漆,柱间支撑还综合了场内运送。三、柱、梁面在室外,其柱、梁外侧面抹灰应另列项目计算,按现浇柱、梁外侧面带含量的相应抹灰定额执行,砂浆品种不同应换算。砼柱、梁面抹灰含量(涉及室内、外)已综合考虑,均不调整。1、梁在室内面抹灰品种按混合砂浆,柱在室内面抹灰分别编制了水泥砂浆、混合砂浆,应按设计品种套用。2、柱、梁所有在室内,应将定额中柱、梁面的室外抹灰含量与其室内抹灰含量合并计算。3、柱外侧面的抹灰

44、应按设计套用“现浇砼柱、梁外侧面带含量的抹灰”相应定额。4、柱、梁面镶贴块料面层或部分镶贴、部分抹灰,应按省估价表的相应项目另行计算,同时扣除定额中相同数量的抹灰。四、本定额现浇砼柱、梁的支模高度是按3.60米内编制的,超过3.60米除按本章相应项目计算增长支撑费用外,其砼浇捣脚手架费用应按第十一章的规定另行计算。柱、梁支模高度3.60米是指:无地下室时底层是指设计室外地面至上层板底面,楼层指本层板顶面至上层板底面。五、L、形柱其单面每边宽在1米内按、L、形柱相应定额执行,每根柱两边宽之和超过2米,则该柱按直形墙相应定额执行(其含模量按12平方米/立方米计算)。六、现场预制柱、梁构件受现场条件

45、限制不能就位预制或加工厂预制构件在现场的150米场内运送工程量均按50%进行综合,含量不再调整。超过150米时,应按省估价表第七章的规定执行,同时应扣除相同数量的场内运送。七、柱、梁金属构件不管在附属公司加工厂或现场制作均按本定额执行,但在现场制作时,应扣除相应项目场外运送。单件重在0.5吨内的金属构件安装已综合了150米内的场内运送,超过150米或单件在0.5吨以上的场内运送按省估价表第七章的规定执行。八、砼劲性柱内,用钢板、H、T型钢焊接而成的钢柱制作、安装应按省估价表相应项目执行。砼柱安装后,如有钢牛腿或悬臂梁与其焊接时,钢牛腿或悬臂梁安装应按省估价表钢墙架安装定额执行,钢牛腿制作应按铁

46、件制作定额执行。九、现浇肋形楼板的主、次梁按肋梁定额执行,无现浇楼板的柱间连系梁按框架梁定额执行。十、风道梁定额由风道梁、风道底板、顶板组成,应按设计分别套用定额。第四章 柱、梁工程工程量计算规则一、砖、石柱按图示尺寸的砌体体积以立方米为单位计算。1、砖柱不分柱身和柱基,其工程量合并计算,按砖柱定额执行(标准砖柱基大方脚四边折加高度见附表);砖墙附垛应折算成相应墙厚的平方米,并入所依附的墙身面积内计算。2、石柱分别计算柱身和柱基的工程量,独立柱基扩大顶面以上为柱身。方整石墙单面出垛并入墙身工程量内,双面出垛(涉及墙厚)按柱计算。二、现浇砼柱按图示断面尺寸乘以柱高以立方米计算,依附柱上的牛腿,并

47、入相应柱身体积内计算。柱高按下列规定计算:1、砼柱与柱基的划分:基础扩大顶面以下为柱基,以上为柱身。2、有梁板的柱高,应自柱基上表面或楼板上表面至上一层楼板下表面的高度。如柱的部分断面与板相交,柱高应算至板顶面,但与板重叠部分应扣除。3、无梁板的柱高,应自柱基上表面或楼板上表面至柱帽下表面的高度。4、预制板框架柱高,应自柱基上表面至柱顶高度。5、构造柱按全高计算,应扣除与现浇板、梁相交部分的体积(与砖墙嵌接部分的砼体积已综合在定额含量中,此部分不再此外计算)。三、现浇砼梁按图示断面尺寸乘以梁长以立方米计算。梁长和梁高按下列规定计算:1、梁和柱连接时,梁长算至柱侧面;主梁与次梁连接时,次梁长算至主梁侧面。伸入墙内梁头、梁垫体积并入梁体积内计算。2、弧形梁、拱形梁的梁长按梁中心曲线长度计算,斜梁按斜长计算。3、梁高自梁底算至梁顶面。有梁板凸出板底的肋梁(涉及主梁、次梁)高度应自梁底算至板底面。4、现浇圈梁、过梁合并计算,执行现浇圈、过梁定额。当圈梁与现浇板相交时,其圈梁高度应自梁底算至板底面,搁置预制板的圈梁按图示尺寸计算。单独现浇过梁按图示尺寸计算,图纸无明确表达时,梁长按门窗洞宽另加500毫米计算。5、现浇挑梁外挑部分按相应梁计算,其压入墙身部分与圈梁连接者,按圈过梁计算;压入墙身部分不

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
