收藏 分销(赏)

2013年二级建造师考试《机电工程》管理与实务真题及答案.doc

上传人:a199****6536 文档编号:3493004 上传时间:2024-07-07 格式:DOC 页数:11 大小:83KB
下载 相关 举报

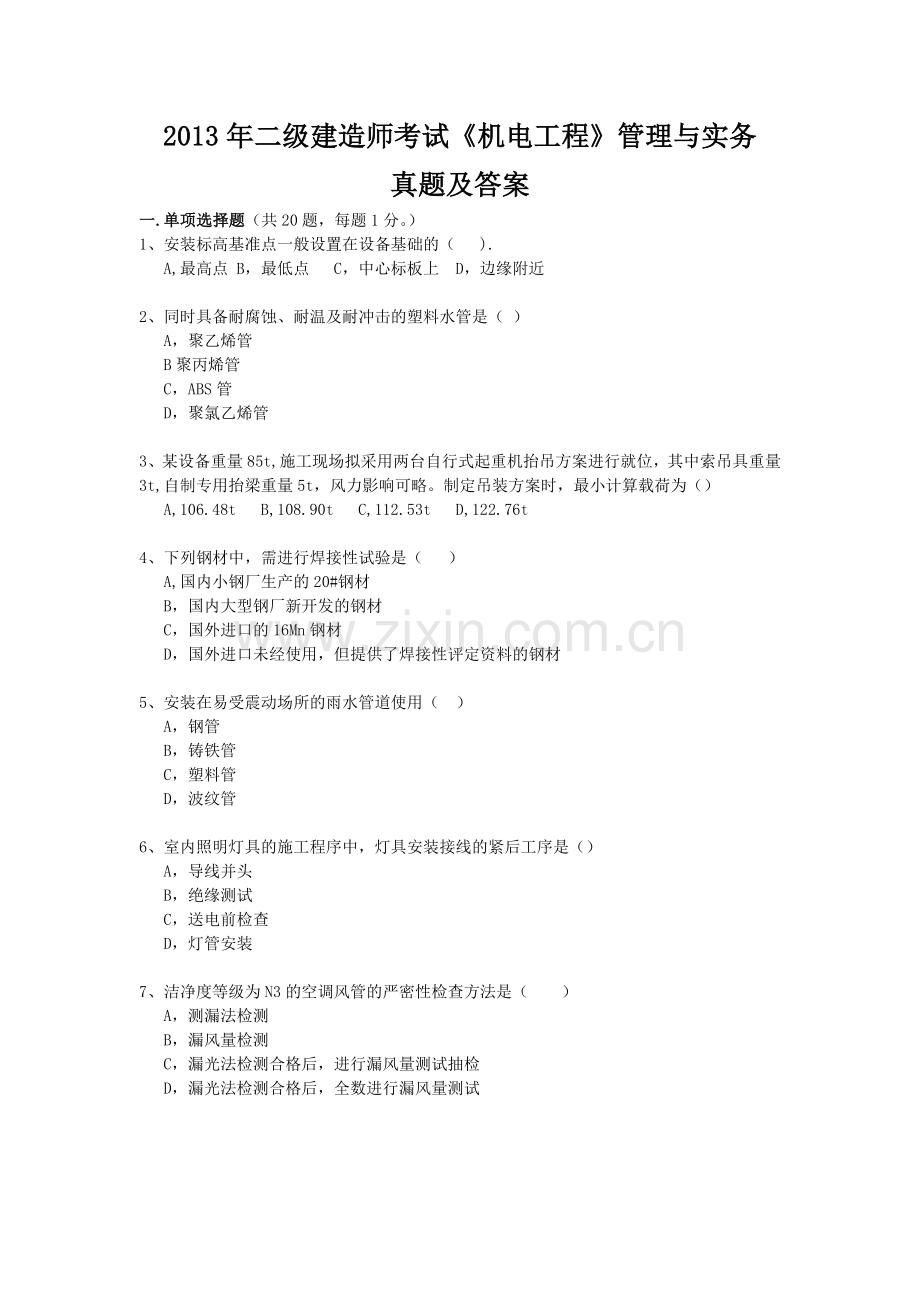

2013年二级建造师考试《机电工程》管理与实务真题及答案.doc_第1页
第1页 / 共11页
2013年二级建造师考试《机电工程》管理与实务真题及答案.doc_第2页
第2页 / 共11页
2013年二级建造师考试《机电工程》管理与实务真题及答案.doc_第3页
第3页 / 共11页
2013年二级建造师考试《机电工程》管理与实务真题及答案.doc_第4页
第4页 / 共11页
2013年二级建造师考试《机电工程》管理与实务真题及答案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、2013年二级建造师考试机电工程管理与实务真题及答案一.单项选择题(共20题,每题1分。)1、安装标高基准点一般设置在设备基础的( ).A,最高点 B,最低点 C,中心标板上 D,边缘附近2、同时具备耐腐蚀、耐温及耐冲击的塑料水管是( )A,聚乙烯管 B聚丙烯管 C,ABS管 D,聚氯乙烯管3、某设备重量85t,施工现场拟采用两台自行式起重机抬吊方案进行就位,其中索吊具重量3t,自制专用抬梁重量5t,风力影响可略。制定吊装方案时,最小计算载荷为()A,106.48t B,108.90t C,112.53t D,122.76t4、下列钢材中,需进行焊接性试验是( )A,国内小钢厂生产的20#钢材

2、B,国内大型钢厂新开发的钢材C,国外进口的16Mn钢材D,国外进口未经使用,但提供了焊接性评定资料的钢材5、安装在易受震动场所的雨水管道使用( )A,钢管 B,铸铁管 C,塑料管 D,波纹管6、室内照明灯具的施工程序中,灯具安装接线的紧后工序是()A,导线并头 B,绝缘测试 C,送电前检查 D,灯管安装7、洁净度等级为N3的空调风管的严密性检查方法是( ) A,测漏法检测 B,漏风量检测C,漏光法检测合格后,进行漏风量测试抽检D,漏光法检测合格后,全数进行漏风量测试8、空调设备自动监控中的温度传感器是通过变送器将其温度变化信号转换成( )电信号A,0-10mA B,0-20mA C,0-10V

3、AC D,0-10VDC9、下列设备中,属于气体灭火系统是( ).A,贮存容器 B,发生装置 C,比例混合器 D,过滤器10、在室温条件下,工作温度较高的干燥机与传动电机联轴器找正时,两端面间隙在允许偏差内应选择( )。A,较大值 B,中间值 C,较小值 D,最小值11、并列明敷电缆的中间接头应( )A,位置相同 B,用托班托置固定 C,配备保护盒 D,安装检测器12、电站锅炉本体受热面组合安装时,设备清点检查的紧后工序是()A,找正划线 B,管子就位 C,对口焊接 D,通球试验13、现场组焊的球形储罐,应制作( )三块产品焊接试板。 A,立焊、角焊、平加仰焊 B,角焊、横焊、对焊C,横焊、平

4、加仰焊、立焊 D,对焊,立焊、平加仰焊14、当取源部件设置在管道的下半部与管道水平中心线成0-45夹角范围内时,其测量的参数是( )。A,气体压力 B,气体流量 C,蒸汽压力 D,蒸汽流量15、检验管道系统强度和严密性的试验是()。A,压力试验 B,真空度试验C,侧漏性试验 D,致密性试验16、采用预制块做保温层的要求是( )A,同层要错缝,异层要压缝,用同等级材料的胶泥勾缝B,同层要错缝,异层要压缝,用高一等级材料的胶泥勾缝C,同层要压缝,异层要错缝,用同等级材料的胶泥勾缝D, 同层要压缝,异层要错缝,用高一等级材料的胶泥勾缝17、硅酸盐耐火浇注施工完后,宜于( )养护。A、过热蒸汽 B、浇

5、水 C、恒温 D、自然18、施工单位在电缆保护区实施爆破作业时,制定爆破施工方案应( )。A、邀请地方建设管理部门参与B、报当地电力管理部门批准C、及时与地下电缆管理部门沟通D、邀请地下电缆管理部门派员参加19、关于特种设备的制造安装要求,错误的说法是( ) A、现场制作压力容器须按压力容器质保手册的规定进行,并接受安全监察部门的监督检查B.电梯安装结束经自检后,应提请国家特种设备安全监察部门核准的检验检测机构进行检验C、承揽特种设备工程前,应取得特种设备安装、改造、维修活动的资格D、锅炉施工中按质量保证手册和与锅炉安装监察部门的约定,接受对锅炉各工序和监检点进行质量检验 20、机电工程注册建

6、造师不得同时担任两个以上建设工程项目负责人,( )除外。二、多项选择题(共10题,每题2分。)21、高层建筑的采暖系统安装工艺流程中,采暖器具安装后的工序有( )A、支架安装 B、支管安装 C、系统试压D、系统冲洗 E、管道保温22、利用建筑物底板内钢筋作为接地体时,整个接地系统完工后,应抽检系统的( ) A、钢筋的直径 B、钢筋焊接点 C、绝缘电阻值D、导通状况 E、接地电阻值23、通风与空调施工中,安装单位应承担的协调配合工作有( ) A、向设备供应商提供设备到货时间B、与装饰单位协调风口开设位置C、向电气单位提供设备的电气参数D、复核及整改土建施工完毕的预留孔洞尺寸E、负责各机电专业管线

7、综合布置的确定24、 设备基础验收时,提供的移交资料包括( )A、基础结构外形尺寸、标高、位置的检查记录B、隐蔽工程验收记录C、设计变更及材料代用证件D、设备基础施工方案E、设备基础质量合格证明书25、电气柜内二次回路的接线要求有()A、按图施工,接线正确B、导线允许有一个中间接头C、电缆和导线的端部应标明其回路编号D、每个接线端子上的接线最多不超过三根E、配线应整齐、清晰和美观26、用于发电机的冷却介质有( )A、空气 B、惰性气体 C、氢气 D、水 E、润滑油27、关于阀门的安装要求,正确的说法有( )A、截止阀门安装时应按介质流向确定其安装方向B、阀门与管道以螺纹方式连接时,阀门应处于关

8、闭状态C、阀门与管道以焊接连接时,阀门应处于关闭状态D、闸阀与管道以法兰方式连接时,阀门应处于关闭状态E、安全阀应水平安装以方便操作28.施工现场使用的计量器具,项目经理部必须设专(兼)职计量管理员进行跟踪管理,包括( )的计量器具。A.向外单位租用 B.法定计量检定机构C.施工单位自有D.有相应资质检测单位E.由建设单位提供29.注册二级建造师执业电力工程中,火电机组工程的规模标准包括( )。A.1030万千瓦机组冷却塔工程B.单项工程合同额5001000万元发电工程C.20万千瓦及以下机组升压站工程D.20万千瓦及以下机组附属工程E.1030万千瓦机组消防工程30.机电工程专业注册建造师签

9、章的合同管理文件包括( )。A.工程分包合同B.索赔申请报告C.工程设备采购总计划表D.分包工程进度计划批准表E.工程质量保证书三、案例分析题(共4题,每题20分)(一)背景资料A施工单位于2009年5月承接某科研单位办公楼机电安装项目,合同约定保修期为一年。工程内容包括:给排水、电气、消防、通风空调、建筑智能系统。其中:办公楼实验中心采用一组(5台)模块式水冷机组作为冷热源,计算机中心采用10%余热回收水冷机组作为冷热源;空调供回水采用同程式系统。在各层回水管的水平干管上设置由建设单位推荐、A施工单位采购的新型压力及流量自控式平衡调节阀;试验中心的纯水系统由建设单位指定B单位分包施工;大楼采

10、用楼宇自控系统对通风空调、电气、消防等建筑设备进行控制。A施工单位作为总承包方对B分包单位的进场施工、竣工验收以及技术、质量、进度等进行了管理。2011年4月,由建设单位组织对建筑智能化系统进行了验收;项目于2011年5月整体通过验收。2012年7月,计算机中心空调水管上的平衡调节阀出现故障,35层计算机中心机房不制冷,建设单位通知A施工单位进行维修,A施工单位承担了维修任务,更换了平衡调节阀,但以保修期满为由,要求建设单位承担维修费用问题:1.A施工单位对B分包单位的管理还应包括哪些内容?2.简述建筑智能化系统竣工验收程序3.A施工单位要求建设单位承担维修费用是否合理?说明理由4.平衡调节阀

11、更换前应做什么试验?维修完成后应进行什么性质的回访?(二)背景资料某施工单位承接了5km10KV架空线路的架设和一台变压器的安装工作。根据线路设计,途径一个行政村,跨越一条国道,路径一个110KV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。项目部在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:事件1:该线路架设到110KV变电站时,施工单位考虑施工方便,将变电站的一片绿地占为临时施工用地,受到电力管理部门的处罚。事件2:在施工过程中项目经理仅采用定期召开内部协调会,没有充分利用其他方法和形式加强内部沟

12、通,结果造成施工进度拖延。经过公司内外协调方法和形式的改进,最终使该线路工程顺利完工。问题:1、施工单位在沿途施工中需要与哪些部门沟通协调?2、简述架空线路电杆组立后导线架设程序的主要内容、3、事件1中,电力管理部门对施工单位处罚的内容有哪些?4、事件2中,施工单位内容沟通协调还有哪些方法和形式?(三)背景资料A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。B施工单位在投标截止时间前两天已送达了投标文件,在投标截止时间前一小时,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后十分钟才送达标书。按评标程序,C施工单位中标。C施工单位经

13、过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;完成了电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的涡壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和涡壳遭受浸湿。由于及时调整了后续工作,未造成项目工期延误。问题:1、分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。2、管道系统试压中有哪些不妥之处?3、管道系统试压还应具备哪些条件?4、C施工单位处理涡壳进水事故的处置是否妥当?说明理由

14、。此项处置属于哪一种质量事故处理方式?(四)背景资料某安装公司承建一高层商务楼的机电工程建设项目,该高层建筑处于闹市中心,有地上30层,地下3层,工程改建的主要项目有变压器、成套配电柜的安装调试、母线安装、主干电缆敷设;给水主管、热水管道的安装;空调机组和风管的安装;冷水机组,水泵,冷却塔和空调水主管的安装,变压器成套配电柜,冷水机组和水泵安装在地下2层,需从建筑物原吊孔吊入,冷却塔安装在顶层,安装公司项目部进场后,编制了施工组织设计,施工方案和施工进度计划,根据有限的施工场地设计了施工总平面图,并经建设单位和监理单位审核通过安装公司项目部将变压器、冷水机组及冷却塔等设备的吊装分包给专业吊装公

15、司,吊装合同签订后,专业吊装公司编制了设备吊装方案和安全技术措施,因改建项目周界已建满高层建筑,无法采用汽车吊进行吊装,论证后,采用桅杆式起重机吊装,通过风险识别评估,确定了风险防范措施,改建项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计来注明,项目部按施工验收规范进行水压试验,并验收合格,问题:1、项目部编制施工进度计划时,哪些改建项目应安排在设备吊装完成后施工?2、临时施工平面图设计要点有哪几项内容?3、在设备吊装施工中存在哪些风险?4、热水管道水压试验的压力要求有哪些?参考答案:1-5 DCCBA6-10 BACAA11-15 BDCCA16-20 CBBCD21 C

16、DE22 DE23 BC24 AB25 AE26 CE27 BD28 CE29 DE 30 AD一、单选题:(20分)单选题1.预埋标高基准点-应靠近设备基础边缘 P4 最下面一行2.耐腐蚀、耐温及耐冲击熟料管-ABS P7 (五)33.起重机计算载荷-三项相加X1.1X1.1 即(85+3+5)*1.1*1.1=112.53 P11 因为是两台设备,而且是最小应该乘两次1.1 ,支架需不需要吊装讨论中4.企业需进行焊接试验的是-国外16mn P16 二 (一)1倒数第三行 国内新钢种国外未经使用的钢种由钢厂提供焊接试验5.易受振动的管道-钢管 P23 倒数第四行 6.灯具安装接线的紧后工序-

17、送电前的检查 P28 第三行7. N4级风管按高压风管对待(n1-n5)严密性检查应该选用-漏风法 P32 4.第六行和P34 第四行8.空调传感器是将阻值变化信号转化成-010VDC P37 第一行9.下列哪种是气体灭火器的部件-贮存容器 P47 5.(1)10.汽轮机、干燥机在运行时通蒸汽两端面间隙选择-较大值 P53 (一)第六行11.明敷电缆的中间接头应用-板托至固定 P58 三 (一)12.设备清点检查紧后工序时-通球试验 P64 最上面一行13.现场组焊的球形储罐应制作-立、横、平加仰 P67 五 (一)2.14.下列在下半部分,成045夹角的范围是-蒸汽压力 P72 一 3. 这

18、题我错了,我选的是蒸汽流量了15.强度和严密性试验是属于-压力试验 P77.(一)1.16.采用预制块做保温时-同层要错缝,异层要压缝,用同等材料的胶泥勾缝 P83 (二)4.17.硅酸盐耐火浇注适宜于-浇水养护 P88 (四)1.18.爆破施工时应-邀请地下电缆管理部门参加 P234 4例如 19.一下特种装备安装说法错误的是-电梯中间缺少制造单位检查 P23820.建造师不得同时担任两个以上项目负责人除非-同一工程分期施工的 P242 第三段最后两行,建设单位同意是错的,因为那是个逗号!二、多选21 CDE 高层建筑:管道试验 管道冲洗 管道保温;p2522防雷接地系统完工后应抽验系统的-

19、导通状况、接地电阻值 P30 (八)23、DE 通风空调安装中,安装单位需要做的工作是:复合预留孔洞尺寸、电气专业提供有关设备的电气参数、机电各专业 P33 24、AE 设备基础验收 : 基础结构、设备基础质量证明书25.二次回路的接线要求-配线整齐、清晰、美观、 允许有中间接头(错、不允许有中间接头)、每个接线端子最多有三根(错,最多两根)、导线的端部应标明回路编号、按图施工,接线正确 P5826.发电机的冷却介质包括-空气、氢气、水冷却、润滑油(我没选,不过算不算油冷却)p6027.阀门安装正确的是-法兰连接时,应在关闭状态下安装、螺栓连接时,应在关闭状态下安装、阀门应按介质流向确定安装方

20、向 p76 5. (2)28.哪些需要设专职计量管理人员的,选项只记得国家强制性检验和检验机构检验的,和现场计量器具,答案未知请补充 P23029.合同的签章文件有哪些-工程的分包合同、索赔申请报告、材料采购计划表 p249 最上面30.二级建造师可担任的火电机组工程有-1030万的冷却塔、5001000万元的单项发电工程,还有记不清P247P249以下题目不知道是多选的那一题:二次回路的接线要求:错的两个,其余三个应该是对的:中间可以有接头;每个接线端子接线最多3根:P58阀门安装正确的是:根据介质流向进行安装;法兰连接,阀门关闭;螺纹连接,阀门关闭;(焊接连接,阀门打开;安全阀垂直安装)

21、ABDP76二级机关,火电机组工程二级的:1030万千瓦的冷却塔工程;5001000万元的发电工程;其它的记不到了。P247简答题目三 案例题:案例一 1、A公司(总包)对B分包单位还包括哪些管理?总承包方对分包工程施工,应从施工准备、进场施工、工序交验、竣工难收、工程保修对及技术、质量、安全、进度、工程款支付等进行全过程的管理。 p932、简述建筑智能化竣工验收的顺序: 先产品,后系统,先各系统,后系统集成p393、A拒绝向建设单位承担保修费是否合适?说明理由不合适。根据规定,A施工单位与建设单位虽然有合同一年保修期的约定,但该合同约定显然违背了国家法律法规,是无效的规定。A公司不能对合同约

22、定保修期限而拒绝承担保修责任。p2154、更换调节阀之前需要做哪些试验?保修后需要进行什么性质的回访? 模拟动作和压力试验。p38保修后做技术性回访,由于该调节阀是新设备,需了解其使用性能和效果p214案例二 1、施工单位应与哪些单位沟通? 与当地村委会,交通部门,电力部门沟通。 应与业主、监理工程师及设备供应商沟通。p8172、电力管理部门可以对施工单位的处罚有哪些?责令停止作业,恢复原状并赔偿损失p2343、电杆组立后导线架设有哪些程序?导线展放-导线的连接-紧线-绝缘子上导线固定和跳线连接p57 4、问题? 案例三 1、A单位的投标文件和B单位的变更文件是否能得到建设单位的接受?说明理由

23、 B单位在投标截止日期前对原投标的的变更按规定是允许的,可以接受。 2、管道系统的不妥之处? 不应该用橡胶盲板。因为管道压力为8MPa,因使用钢制盲板。p223、管道系统试验还需具体什么条件? p224、施工单位对压缩机积水事故的处理程序是否妥当?说明理由。采取的是哪种质量处理方式? 不合适。程序为:事故报告、现场保护、事故调查、撰写质量事故调查报告、事故处理报告。采取的处理方式是返修处理。案例四 1、哪些改建项目应该在设备吊装之后进行?2、临时平面布置图设计要点有哪些? 起重机的布置,设备组合,加工及堆放场地布置,交通运输平面布置,办公、生活等临时设施布置;供水、供电、供热线路布置;经济指标

24、。p1093、吊装过程中存在哪些风险? 4、施工单位还有哪些内部协调方式和形式? 内部沟通协调的主要方法和形式包括初定期召开协调会议外,还应充分利用下列的方法和形式加强内部沟通,不定期的部门会议或专业会议及座谈会,利用巡检深入班组随时交流与沟通,定期通报现场信息,内部参观典型案例并发动评议,利用工地宣传工具与员工沟通等等合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2

25、 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4 职责4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合

26、同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
