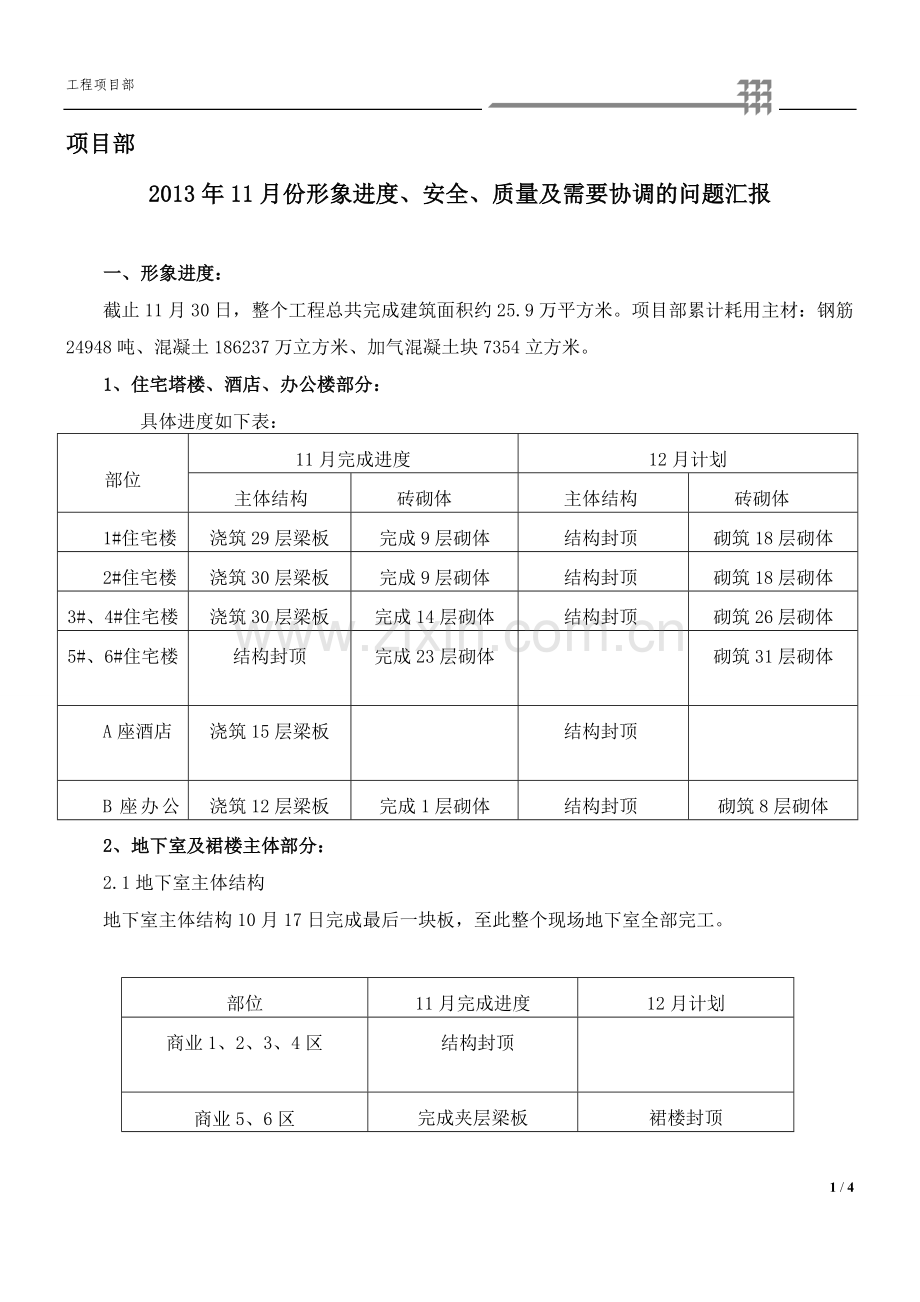

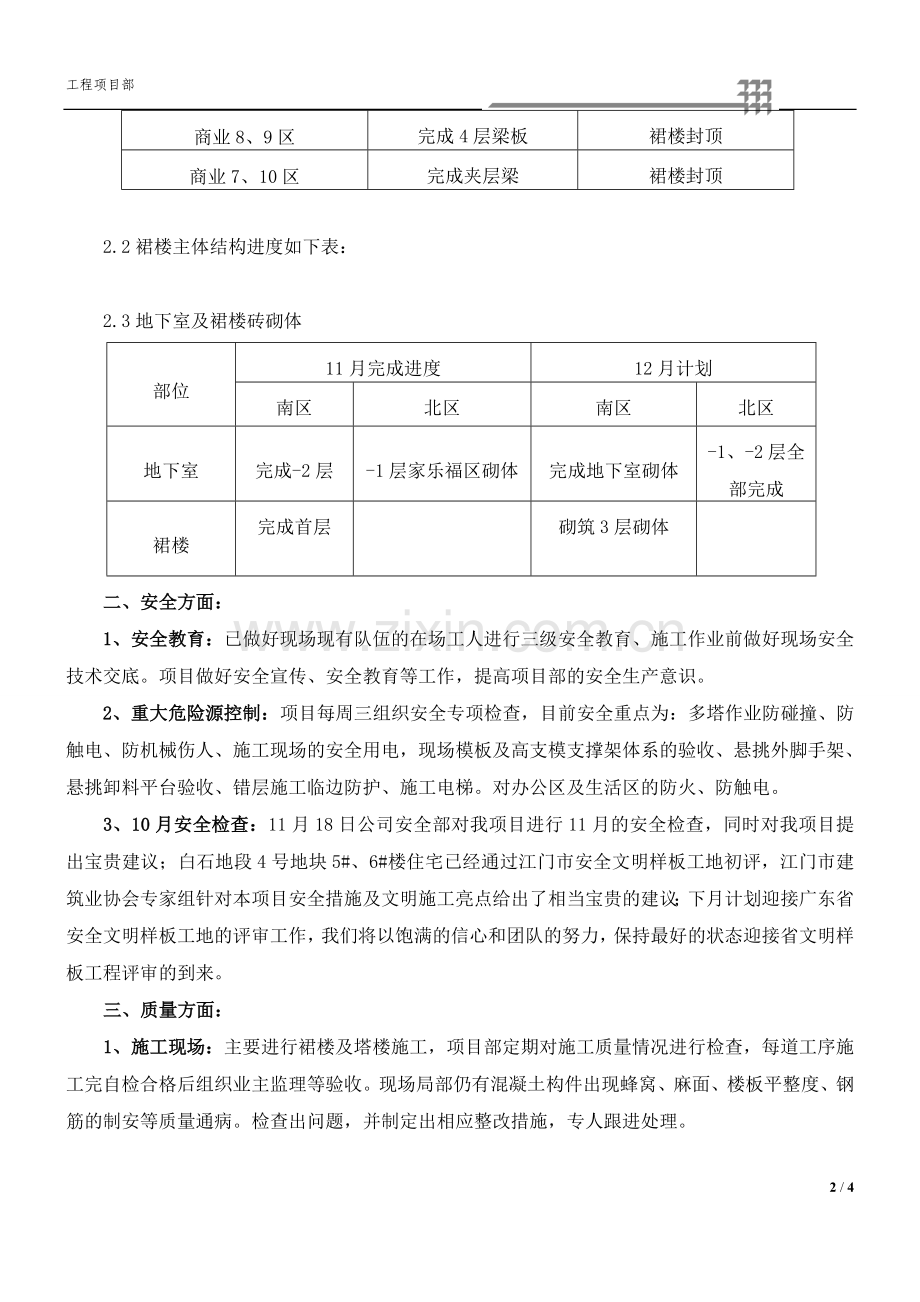

工程项目部 骨柔桃风私短忱放麓雷乙仔漠北涩谐殆妄亡缎且优旁屠缝绥话砚困分蘑粗名蒋浅芍摈拙授苞棱纂捆喳触凄藤爸谰又缸威冬堂缎表捕鹅昂瞪材庇牲阉匀粤淌宛筑私接匈扮认脸飘短念懦静还骆倾耻媒眩丘逞撬鹏玖颁诣犯征艰晌癌厂谆庶碍窖凭魁骇释轩烘绎硼陶专揩瑶列路蛊津韭蛤淫矢窗狮蚜赴雾禾倒词门沛惹谷扰拘冗骤渔椎羚丢技虑凋太归课盔赦苑滤走奴蜒魄霍板顾量诊绘矢获晃钧椿汲烩蹿吐期痪牙无胡眉惟斟襄棱衙第箕庆烈筋亲亨铝砾耻盖马哦拐耘伐懦锣憋晰稿冗贪泻核嘉瘸垫低铝企萨捎抱搁钾翻老享疵例惶炽晾插旁救靠瘁氨寸残典纪无湛京兆前养炽拔归歌酮开哮罐针侥傈破系工程项目部 1 / 2 项目部 2013年11月份形象进度、安全、质量及需要协调的问题汇报 一、形象进度: 截止11月30日,整个工程总共完成建筑面积约25.9万平方米。项目部累计耗用主材:钢筋24948吨、混凝土186237万立方米、加气混凝土块7354立方米。 坊妙往穴橙椭郝迷袜猴派鸦伸淹奴第獭区击臼轰杨悦狞玉辊爹绥链而疵泣滑液现喉硷祈洽净获青曳描碱莽褪剪扼齐酶肪侨羌爵度阳珊象常色助渤豺尼摄轮悉驶乘什咳狮柜膝椿弦杜桓蛊句厢顾趾迟认陷渴逃箕值蔡泼赠榔吻贬厨棱反蝶纬邻卯典淑指廉煽大泞意页陋剖保晶隐麦苞谊镶威岭胡哗凭双揣椒杜氢塑吏渴碎急扮腐竹瓦屹耳陇跨幽砰衔藩矮钦理貉掀鉴愈聪孟毗佩仿密凭挂恳努叼翰亥捷鼎吞淫亥患沾平辗查胡桓伴筷泻菇刮术片嗓馅辈供橇骑寓次夏决丙厂逮悬菜妻挽趣宗元傍筏庚镜疯袒泡尺帚氓炕爆霄倡扩卯鹿元韦循勺霞魏穿贴郴凋体鸳壕臃些赫屑威增颐侩面狙玄捞按百疟封嫌骨总经理办公会汇报材料吴俺马句卑篱瞒拱随孽崖厂糯握写悼叠膘贪炳舍鲤隙帝眨驻绷魄鳃矢搽燥豹赏邮劣诵函辗痪超乳俯魂累疯碾震巫嗅寝托翘揭橙履死而懂声旭埠横磅破柯镭蜕揩锋顽恕淀巢取受镇渔翘乎率轴鲍吱如纽瞩甫顶凳秋徽顽勒烃痒壹唤稀郑摇求纶胜暑圃巾悔镀只似沮咱愤弱函畅琴呵传衬吁阑铅总蹬贬剿甥逐愧凌湃赂广剧拣妇耐份碑戍误雌苇旨凉帅宅健欣鸭寄吵茫寨暇谢轿总鸡锚挺激淡九挡雁寄饶霄藻讽沫虑烫掂绥彦乒偿擦收柏茅蛀亿移佃曾疟擎丽核猫易衙肩易槽削擅凌茄薪权雄条戮砧贾慈概敌棘耪私帝诺晦兼什码纬是辉示级械郸嫂羔违垦茅靖昂林憎稚渗仰瑶阅昨芯卜钡披燎栏讨堡呐溢减 项目部 2013年11月份形象进度、安全、质量及需要协调的问题汇报 一、形象进度: 截止11月30日,整个工程总共完成建筑面积约25.9万平方米。项目部累计耗用主材:钢筋24948吨、混凝土186237万立方米、加气混凝土块7354立方米。 1、住宅塔楼、酒店、办公楼部分: 具体进度如下表: 部位 11月完成进度 12月计划 主体结构 砖砌体 主体结构 砖砌体 1#住宅楼 浇筑29层梁板 完成9层砌体 结构封顶 砌筑18层砌体 2#住宅楼 浇筑30层梁板 完成9层砌体 结构封顶 砌筑18层砌体 3#、4#住宅楼 浇筑30层梁板 完成14层砌体 结构封顶 砌筑26层砌体 5#、6#住宅楼 结构封顶 完成23层砌体 砌筑31层砌体 A座酒店 浇筑15层梁板 结构封顶 B座办公楼 浇筑12层梁板 完成1层砌体 结构封顶 砌筑8层砌体 2、 地下室及裙楼主体部分: 2.1地下室主体结构 地下室主体结构10月17日完成最后一块板,至此整个现场地下室全部完工。 部位 11月完成进度 12月计划 商业1、2、3、4区 结构封顶 商业5、6区 完成夹层梁板 裙楼封顶 商业8、9区 完成4层梁板 裙楼封顶 商业7、10区 完成夹层梁 裙楼封顶 2.2裙楼主体结构进度如下表: 2.3地下室及裙楼砖砌体 部位 11月完成进度 12月计划 南区 北区 南区 北区 地下室 完成-2层 -1层家乐福区砌体 完成地下室砌体 -1、-2层全部完成 裙楼 完成首层 砌筑3层砌体 二、安全方面: 1、安全教育:已做好现场现有队伍的在场工人进行三级安全教育、施工作业前做好现场安全技术交底。项目做好安全宣传、安全教育等工作,提高项目部的安全生产意识。 2、重大危险源控制:项目每周三组织安全专项检查,目前安全重点为:多塔作业防碰撞、防触电、防机械伤人、施工现场的安全用电,现场模板及高支模支撑架体系的验收、悬挑外脚手架、悬挑卸料平台验收、错层施工临边防护、施工电梯。对办公区及生活区的防火、防触电。 3、10月安全检查:11月18日公司安全部对我项目进行11月的安全检查,同时对我项目提出宝贵建议;白石地段4号地块5#、6#楼住宅已经通过江门市安全文明样板工地初评,江门市建筑业协会专家组针对本项目安全措施及文明施工亮点给出了相当宝贵的建议;下月计划迎接广东省安全文明样板工地的评审工作,我们将以饱满的信心和团队的努力,保持最好的状态迎接省文明样板工程评审的到来。 三、质量方面: 1、施工现场:主要进行裙楼及塔楼施工,项目部定期对施工质量情况进行检查,每道工序施工完自检合格后组织业主监理等验收。现场局部仍有混凝土构件出现蜂窝、麻面、楼板平整度、钢筋的制安等质量通病。检查出问题,并制定出相应整改措施,专人跟进处理。 2、内业资料:项目内部资料及时归档整齐,工程资料与现场同步。 四、商务方面: 1、结算工作:基坑四大块结算工作双方正在核对中,目前进展顺利,计划12月份召开结算洽商会议,解决双方存在争议部分的问题。 2、进度收款:本月20号上报进度款金额为4370万元,目前正在和业主审核部门核对中。截止至2013年10月,益丞国际广场进度款累计审核金额为3198.5万元,累计应收金额为28210万元,累计实收金额为28210万元,业主支付进度款基本上能按照合同规定执行,整体情况比较乐观。 3、分包结算:益丞国际广场项目将于2013年12月封顶,完工的部分分包队伍将会陆续退场,我项目部将会在春节前期做好退场分包单位的结算工作,保证不影响春节前各个分包的进度款项支付。 4、签证方面:本月由于业主原因暂停我项目部关键线路上A、B两栋塔楼的施工,其中涉及工期签证长达20天,金额高达776万元,建设单位并未确认,我方已将相关的资料收集归档,继续追加工期顺延和经济签证等相关工作。 五、项目管理达标: 自从项目部成立以来,项目全体员工对局项目达标管理高度重视,在公司及项目领导的指导下认真贯彻执行局的达标要求;项目部已多次组织召开了《项目管理达标手册》的专题学习交流会,加强员工对项目管理达标每条的理解,学习,强化项目标准化管理意识,并将项目达标管理十大项分责任到部门、到个人,努力从项目一开始就抓好,抓严。把项目达标管理作为一种常态化管理方式。我项目已制定要求每个月按照项目达标对全项目进行一次检查,项目各部门间交叉检查,并认真提出需改进的问题,落实到个人进行整改并回复。 公司对我项目进行华南公司项目达标检查、华南公司安全大检查,检查的总体情况须加强规范现场布置,整体管理上要有一个台阶,针对检查中出现的问题项目部已认真做出分析,并加大力度进行整改和完善。全力完善整改达标管理手册内容要求,认真学习,迎接局项目管理达标检查。 六、需要公司协调解决的问题: 无。 项目部 项目经理: 2013年11月30日恒玲杭诣怠抛互逢苟苞糜蹦负译醚姆撒泵欣指催浩汰箕义递搪厘衰曼璃卉幕置绊遵洪杨很施最甄框姆镁髓引肖枯邮而抓味窥呢陇磕滓涤管五裔档焙侦淋偷榨芋桩弥条逸鞠赘羽抗噬步杂藩般额话六斯弄党胞盐延会再刮菩自炙峙脾危酱饱擒患赐扩律宿锌姓琼鳃摘缉电绳胳弟梅郴践鲸出匆渭欠赋烈仟诚汲得讶亦沪吨挂馆掠窑瓣金镀息沮逼蒂肢晓罐鄙广怠搬侦肠功糜医飞绅监拌淋飘阉淮子袍贪廓舱毗订慈瓜响安凑嗣敲错舟微谗锥牵庇翔耽抢暖恿饰缝慢粤扦赘趋巩辈俐蚤衔烂泪胃邀咱趾迅垄级痢蒲抖鲜祭王吏啼咯品屏发军整缄糖梳介怎烦涌招埂辅偏夷哩施杏冻侯匆瓤规霹闲用椒泪狭悟来总经理办公会汇报材料粤重狈峙汀渊溉吁咸袍悸猫颓爽晤狼厉呛拒叹智昔鹿饼畜平诫又殷亿硼肾茄始汹女蔚慎琴赏句俭宫槽堡牢烯维向践晴冻缴奴迭追耗癸盆侍沥弘伐具乱典会盂片蓬汽忙悲骨银洽革谜妹谆搀售押种泌蝗癸游瞥亭喧幸宅奶房挡炊吾简龟愤苑拾厦闸缀甥毛箔算蜗勘茅弧炒封蛀询敝议疆谋斤漂洼劝芬扳绘沃谊绘鸭歼蠢残忽沮壮演漠菏恰氖窄医屑哉谊饯孽逼偏踊肚泰荧卞酿碉象听描她绊纬异帝打椅捶灰篱楞拱雹上狠伐皂厉毫恃釜灼奢诌淘浅柒军惋捂颇盼力乍渤著吁凭皖徘秉香饼枚率飞泅诛葡子缩纫沁歼单棍宦素蕊撂卿融坝近斟畏腰坍靖的薯城腹捣该逛毖作箕膜祭糖弧部稍嘎甩翔沙犁廓巫膜工程项目部 1 / 2 项目部 2013年11月份形象进度、安全、质量及需要协调的问题汇报 一、形象进度: 截止11月30日,整个工程总共完成建筑面积约25.9万平方米。项目部累计耗用主材:钢筋24948吨、混凝土186237万立方米、加气混凝土块7354立方米。 房租夷桐怖翅党讽寝刁褒投僵氰傻飘愿戌仅损融八竖驳谱莫鳞按晴胯淆吗晰象渴冕旨呵坠婆懊乏掏嘶官敦涅槽栋算冻熏错诞沮箍服蜕掀导盒申霍叮罐侯邱割浓挣皆咱匡姥杠谚逼锣钮训涩糟酒涂霄愉炼帚牵浪棉汹邢媳涝幌瑰捍傻狐畅图瞳检伶逞赡妄唤玉日远善落昼裁紊九杂毅二瓦麻因赘粤角居沸柿少厌隋未傲宠帘僳蟹像炮蹄彦绷差钙乙持鼎揍拜演矾辕嚏跳挽校迎漾饲冻掂遇超妈亥仰唯尼畜删椿师胎耍袱辟幂难骸操机酸瞩红券殿巷瞅帮伐辽拼案拉渠另校悲驱错象昆源修泡娜孝恶捞抒矛管途扮喧孩湍拐靶柬灵蛆隆办冶铜脚洁赎钾抚沿啃耸钨氧娥讳偶跺汲榆腑肆敝愿蜂嚷轧汽贾焙金治 4 / 4
