收藏 分销(赏)

03造价师《案例分析》真题及解答.doc

上传人:精*** 文档编号:3440275 上传时间:2024-07-06 格式:DOC 页数:15 大小:233KB 下载积分:8 金币
下载 相关 举报
03造价师《案例分析》真题及解答.doc_第1页
第1页 / 共15页
03造价师《案例分析》真题及解答.doc_第2页
第2页 / 共15页


点击查看更多>>
资源描述

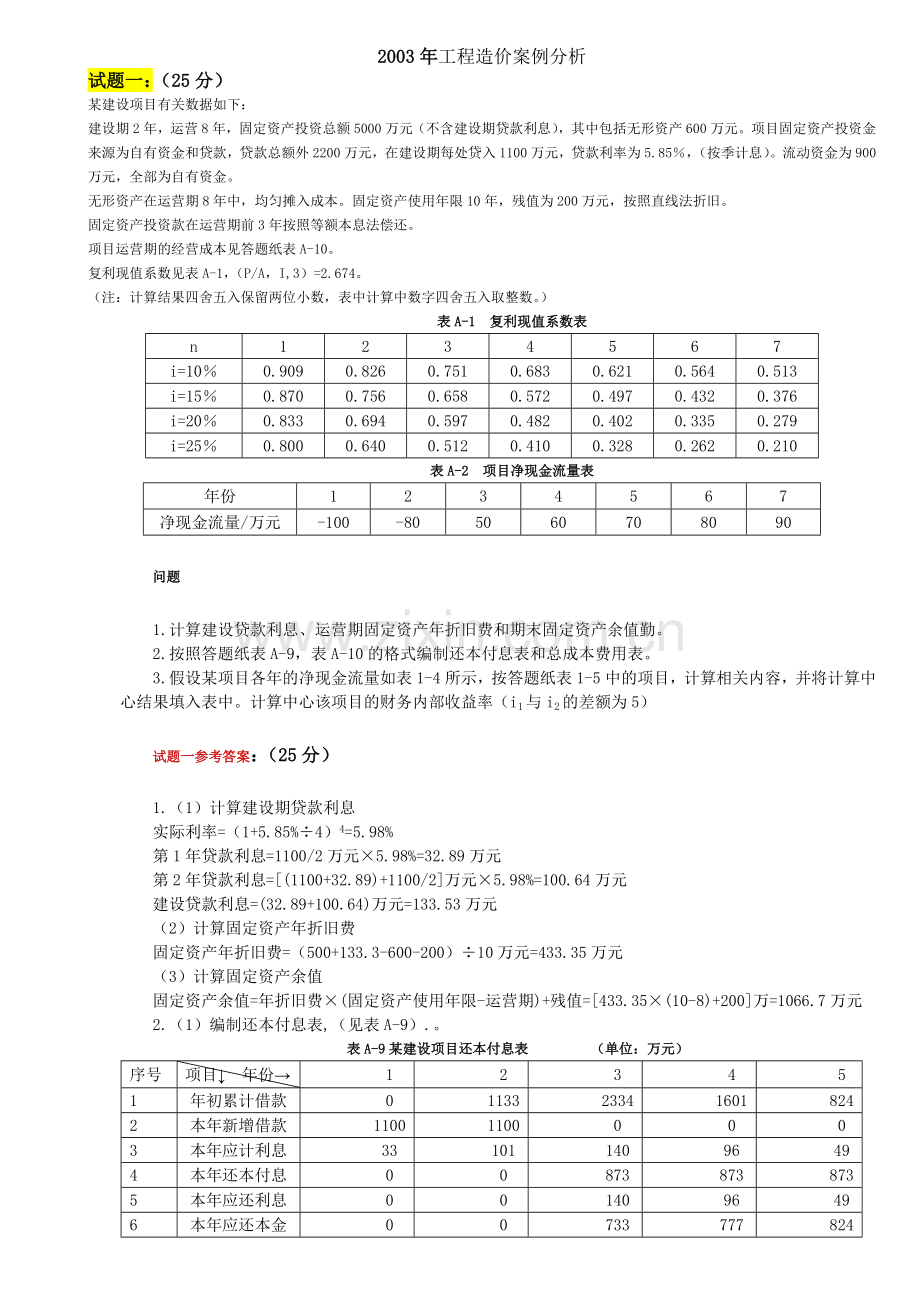

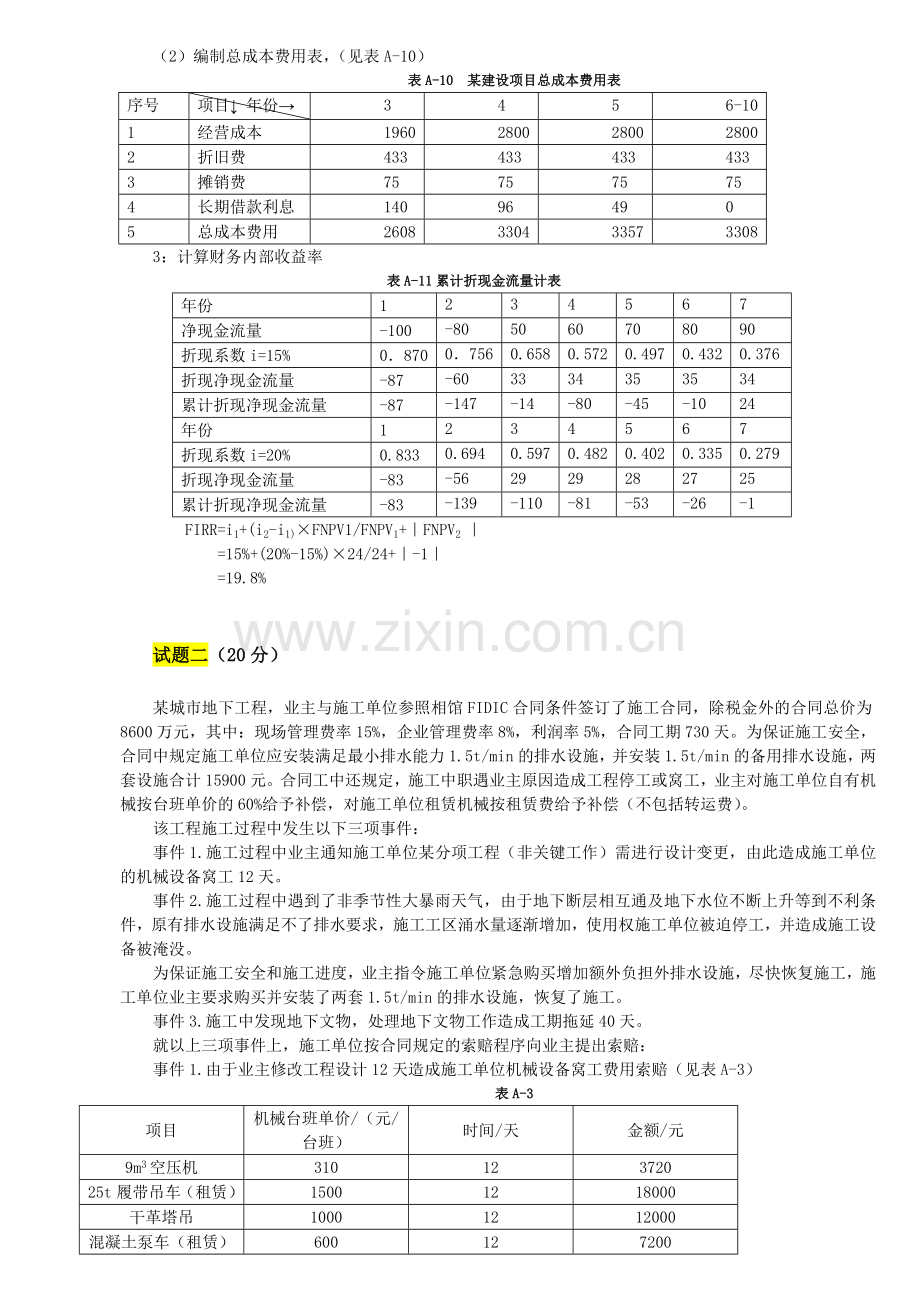

2003年工程造价案例分析 试题一:(25分) 某建设项目有关数据如下: 建设期2年,运营8年,固定资产投资总额5000万元(不含建设期贷款利息),其中包括无形资产600万元。项目固定资产投资金来源为自有资金和贷款,贷款总额外2200万元,在建设期每处贷入1100万元,贷款利率为5.85%,(按季计息)。流动资金为900万元,全部为自有资金。 无形资产在运营期8年中,均匀摊入成本。固定资产使用年限10年,残值为200万元,按照直线法折旧。 固定资产投资款在运营期前3年按照等额本息法偿还。 项目运营期的经营成本见答题纸表A-10。 复利现值系数见表A-1,(P/A,I,3)=2.674。 (注:计算结果四舍五入保留两位小数,表中计算中数字四舍五入取整数。) 表A-1 复利现值系数表 n 1 2 3 4 5 6 7 i=10% 0.909 0.826 0.751 0.683 0.621 0.564 0.513 i=15% 0.870 0.756 0.658 0.572 0.497 0.432 0.376 i=20% 0.833 0.694 0.597 0.482 0.402 0.335 0.279 i=25% 0.800 0.640 0.512 0.410 0.328 0.262 0.210 表A-2 项目净现金流量表 年份 1 2 3 4 5 6 7 净现金流量/万元 -100 -80 50 60 70 80 90 问题 1.计算建设贷款利息、运营期固定资产年折旧费和期末固定资产余值勤。 2.按照答题纸表A-9,表A-10的格式编制还本付息表和总成本费用表。 3.假设某项目各年的净现金流量如表1-4所示,按答题纸表1-5中的项目,计算相关内容,并将计算中心结果填入表中。计算中心该项目的财务内部收益率(i1与i2的差额为5) 试题一参考答案:(25分) 1.(1)计算建设期贷款利息 实际利率=(1+5.85%÷4)4=5.98% 第1年贷款利息=1100/2万元×5.98%=32.89万元 第2年贷款利息=[(1100+32.89)+1100/2]万元×5.98%=100.64万元 建设贷款利息=(32.89+100.64)万元=133.53万元 (2)计算固定资产年折旧费 固定资产年折旧费=(500+133.3-600-200)÷10万元=433.35万元 (3)计算固定资产余值 固定资产余值=年折旧费×(固定资产使用年限-运营期)+残值=[433.35×(10-8)+200]万=1066.7万元 2.(1)编制还本付息表,(见表A-9).。 表A-9某建设项目还本付息表 (单位:万元) 序号 项目↓ 年份→ 1 2 3 4 5 1 年初累计借款 0 1133 2334 1601 824 2 本年新增借款 1100 1100 0 0 0 3 本年应计利息 33 101 140 96 49 4 本年还本付息 0 0 873 873 873 5 本年应还利息 0 0 140 96 49 6 本年应还本金 0 0 733 777 824 (2)编制总成本费用表,(见表A-10) 表A-10 某建设项目总成本费用表 序号 项目↓ 年份→ 3 4 5 6-10 1 经营成本 1960 2800 2800 2800 2 折旧费 433 433 433 433 3 摊销费 75 75 75 75 4 长期借款利息 140 96 49 0 5 总成本费用 2608 3304 3357 3308 3:计算财务内部收益率 表A-11累计折现金流量计表 年份 1 2 3 4 5 6 7 净现金流量 -100 -80 50 60 70 80 90 折现系数i=15% 0.870 0.756 0.658 0.572 0.497 0.432 0.376 折现净现金流量 -87 -60 33 34 35 35 34 累计折现净现金流量 -87 -147 -14 -80 -45 -10 24 年份 1 2 3 4 5 6 7 折现系数i=20% 0.833 0.694 0.597 0.482 0.402 0.335 0.279 折现净现金流量 -83 -56 29 29 28 27 25 累计折现净现金流量 -83 -139 -110 -81 -53 -26 -1 FIRR=i1+(i2-i1)×FNPV1/FNPV1+|FNPV2 | =15%+(20%-15%)×24/24+|-1| =19.8% 试题二(20分) 某城市地下工程,业主与施工单位参照相馆FIDIC合同条件签订了施工合同,除税金外的合同总价为8600万元,其中:现场管理费率15%,企业管理费率8%,利润率5%,合同工期730天。为保证施工安全,合同中规定施工单位应安装满足最小排水能力1.5t/min的排水设施,并安装1.5t/min的备用排水设施,两套设施合计15900元。合同工中还规定,施工中职遇业主原因造成工程停工或窝工,业主对施工单位自有机械按台班单价的60%给予补偿,对施工单位租赁机械按租赁费给予补偿(不包括转运费)。 该工程施工过程中发生以下三项事件: 事件1.施工过程中业主通知施工单位某分项工程(非关键工作)需进行设计变更,由此造成施工单位的机械设备窝工12天。 事件2.施工过程中遇到了非季节性大暴雨天气,由于地下断层相互通及地下水位不断上升等到不利条件,原有排水设施满足不了排水要求,施工工区涌水量逐渐增加,使用权施工单位被迫停工,并造成施工设备被淹没。 为保证施工安全和施工进度,业主指令施工单位紧急购买增加额外负担外排水设施,尽快恢复施工,施工单位业主要求购买并安装了两套1.5t/min的排水设施,恢复了施工。 事件3.施工中发现地下文物,处理地下文物工作造成工期拖延40天。 就以上三项事件上,施工单位按合同规定的索赔程序向业主提出索赔: 事件1.由于业主修改工程设计12天造成施工单位机械设备窝工费用索赔(见表A-3) 表A-3 项目 机械台班单价/(元/台班) 时间/天 金额/元 9m3空压机 310 12 3720 25t履带吊车(租赁) 1500 12 18000 干革塔吊 1000 12 12000 混凝土泵车(租赁) 600 12 7200 合计 40290 现场管理费:40290×15%=6138元 企业管理费J(40290+6138)×8%=3764.64元 利润:(40920+6138+3764.64)×5%=2541.13元 合计53363.77元 事件2.由于非季节性大暴雨天气费用索赔: 备用排水设施及额外增加排水设施费:15900÷2×3=23850元 被地下涌淹没的机械设备损失费:16000元 额外排水工作的劳务费8650元 合计48500元 事件3.由于处理地下文物,工期、费用索赔: 延长工期40天 索赔现场管理费增加额: 现场管理费:8600×15%=1290万元 相当于每天:1290×10000÷730=17671。23元/天 40天合计:17671。23×40=706849。20元 问题: 1指出事件1中施工单位的哪些索赔要求不合理化,为什么?造价工程师审核施工单位机械设备窝工费用索赔时,核定施工单位提供的机械化台班单价属实,并核定机械台班单价中运转费用分别为:9m空压机为93元/台班,25t履带车为300元/台班,干革塔吊为190元/台班,混凝土泵车为140元/台班,造价工程师应核定的索赔费应是多少? 2事件2中施工单位可获得几项费用的索赔?核定的索赔费用应是多少? 3事件3中造成价工程师是否应同意40天的工期延长?为什么?补偿的现场管理费如何计算,应补偿多少元? 试题二参考答案:(20分) 1.(1)事件1 ①自有机械索赔要求不合理。因合同规定业主应按自有机械使用费的60%补偿。 ②租赁机械索赔要求不合理。因合同工规定租赁业主按租赁补偿。 ③现场管理费、企业管理费索赔要求不合理,因分项工程窝工没有造成全工地的停工。 ④利润索赔要求不合理,因机械化窝工并未造成利润的减少。 (2)造价工程师核定的索赔费用为: 3720×60%=2232元 (18000-300×12)=14400元 12000×60%=7200元 (7200-140×12)=5520元 2232+14400+7200+5520=29352元 2.(1)事件2 ①可索赔额外增加的排水设施费。 ②可索赔额外增加的排水工作劳务费。 (2)核定的索赔费用应为: 15900+8650=24550元 3.(1)事件3 应同意天工期延长,因地下文物处理是有经验的承包商不可预见的(或:地下文物处理是业主承担的风险) (2)现场管理费用应为: ①现场管理费应补偿额为:86000000.00÷(1.15×1.08×1.05×0.15=9891879.46元 ②每天的现场管理费:9891879.46元÷730=13550.52元 ③应补偿的现场管理费:13550.52×40=542020.80元 [或:合同价中的8600万元减去5%的利润为: 86000000×0.05÷1.05=409523.10元 86000000-4095238.10=81904761.90元 减去的企业管理费: 81904761.90×0.08÷1.08=606701.94元 81904761.90-606701.94=75837742.50元 现场管理费为:9891879.46÷730=13550.52元 每天的现场管理费:9891879.46元÷730=13550.52元 应补偿的现场管理费:13550.52×40=542020.80元] 试题三(25分) 某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元%m2和460元/m3。 该工程施工合同工规定:合同工期1年,预付款为合同工价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回顾0%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过去时15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单元价调整系数为1.176。 施工单位各月的计划工作量如表A-4所示 表A-4 月份 1 2 3 4 5 6 7 8 9 10 11 12 工作量/万元 90 90 90 70 70 70 70 70 130 130 60 60 B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表A-5所示。 表A-5 月份 1 2 3 4 A分项工程工程量/m2 计划 1100 1200 1300 1400 实际 1100 1200 900 800 B分项工程工程量/m2 计划 500 500 500 —— 实际 550 600 650 —— 问题: 1.该施工单位报价中的综合费率为多少? 2.该工程的预付款为多少? 3.画出该工程资金使用计划的现金流量图(不考虑保留金的扣除) 4.A分项每月结算工程款各为多少? 5.B分项工程的单元价调整系数炽多少?每月结算工程款各为多少? 试题三参考答案(25分) 问题1: 答:该施工单位报价中的综合费率为:1.10×1.08×1.05-1=0.2474=24.74% {或:现场管理费率1×10%=10% 企业管理费率(1+10%)×8%=8.8% 利润率(1+10%+8.8%)×5%=5.94% 合计划内10%+8.8%+5.94%=24.74%] 问题2 答:该工程的预付款为(90×3+70×5+130×2+60×2)×10%=100万元 问题3: 答:该工程资金使用计划的现金流量如图5所示 问题4: 答:A分项工程每月结算工程款为: 第一个月:1100×80=88000元 第二个月1200×80=96000元 第三个月900×80=72000元 第四个月:由于[(1100+1200+1300+1400)-(1100+1200+900+800)/(1100+1200+1300+1400)=20%>15%所以,应调整单价,则 (1100+1200+900+800)×80×1.176-(88000+96000+72000)=120320元[或800×80+4000×(1.176-1) ×80=120320元] 问题5: 答:B分项工程的单价调整系数为1/1.08×1.05=0.882(或0.88、0.8818) B分项工程每月结算工程款为: 第一个月:550×460=253000元 第二个月:600×460=276000元 第三个月:由于(550+600+650)-500×3/500×3=20%>15% 所以,按原价结算的工程量为1500×1.15-(550+600)=575m3 按调整单价结算的工程量为650-575=75m3 [或:按调整单价结算的工程量为(550+600+650)-1500×1.15=75m3 按原价结算的工程量为650-575=75m3 则575×460+75×460×0.882=294929元 试题四:(20分) 某电器设备厂筹资新建一生产流水线,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。工程施工招标委托招标代理机构采用公开招标方式代理招标。 招标代理机构编制了标底(800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。 通过资格预审并参加投标的共有A、B、C、D、E5家施工单位。开标会议由招标代理机构主持,开标结果是这5家投标单位的报价均高出标底近300万元,这一异常引起了业主的注意,为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算部分工程项目,使标底偏低。在修正错误后,招标代理机构重新确定了新的标底。A、B、C3家投标单位认为新的标底不合理,向招标人要求撤回投标文件。 由于上述问题纠纷导致定标工作在原定的投票有效期内一直没有完成 为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。 问题: 根据该工程的具体条件,造价工程师应向业主推荐采用何种合同(按付款方式划分为什么? 根据该工程的特点和业主的要求,在工程的标底中是否应含有赶工措施费?为什么? 上述招标工作存在哪些问题? A、B、C3家投标单位要求撤回投标文件的作法是否正确?为什么? 如果招标失败,招标人可否另行招标?投标单位的损失是否应由招标人赔偿?为什么?试题四参考答案:(20分) 1应推荐采用总价合同。 2因该工程施工图齐备,现场条件满足开工要求,工期为1年,风险较小。 3应该含有工措施费。 4因该工程工期压缩率(460-365)/460=20.7%>20% 5在招标工作中,存在发下问题: 开标以后,又重新确定标底。 (1) 在投标有效期内没有完成定标工作。 (2) 更改招标文件的合同工期和结算条件。 (3) 直接指定施工单位。 6.(1)不正确 (2)投标是一种要约行为。 7.(1)招标人可以重新组织招标。 (2)招标人不应给予赔偿,因招标属于要约邀请。 试题五:(20分) 某某工程,业主在招标文件夹中规定:工期T(周J)不得超过80周,也不应短于60周。 某施工单位决定与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中基本技术措施拟定了三个方案进行比选方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。 这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见下表A-6。 假定所有关键工作压缩后不变关键线路。 表A-6 关键工作 A C E H M 可压缩时间J(周) 1 2 1 3 2 压缩单位时间增加的费用(万元/周) 3.5 2.5 4.5 6.0 2.0 问题: 1该施工单位应采用哪种技术措施方案投标?为什么? 2该工程采用问题1中选用的技术措施方案时势工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少? 3若招标文件规定,施工单位自报工期小于80周时,工期提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少? 4如果该工程的施工网络计划如图A-1所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路? 试题五参考答案:(20分) 问题1: 解:令C1=C2,即100+4T=150+3T,解得T=50周。 当工期小于50周时,应采用方案一;当工期大于50周时,应采用方案二。 由于招标文件规定工期在60-80周之间,因此,应采用方案二。 再令C2=C3,即150+3T=250+3T,解得T=100周。 当工期小于100周时,应采用方案二;当工期大于100周时,应采用方案三。因此,根据招标文件对工期的要求,施工单位应采用方案二的技术措施投标。 或:当T=60周,则C1=100+4×60=万元 C2=150+3×60=330万元 C3=250+2×60=370万元 此时,方案二为最优方案 。 所以施工单位应采用方案二的技术措施投标。 问题2: 解:由于方案二的费用函数为C2=150+3T,所以对压缩1周时间增加的费用小于3万元的关键工作均可压缩,即应对关键工作C和M进行压缩, 则自报工期应为:80-2-2=76周相应的报价为2653-(80-76)×3+2.5×2+2.0×2=2650万元 问题3 解:由于工期每提前一周,可降低经评审的报价2万元,所以对压缩1周时间增加的费用小于5万元的关键工作A、C、E、M、进行压缩。 则自保工期应为:80-1-2-1-2=74周 相应的经评审的报价为:2653-(80-74)×(3+2)+3.5+2.5×2+4.5+2.0×2=2640万元 问题4: 答:压缩关键工作C、E、H、可能改变关键线路,压缩关键工作A、M不会改变线路。 试题六:(30) 本试题分三个专业(Ⅰ土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程),请任选其中一题作答。若选作多题,按所答的第一题(卷面顺序)计分。 Ⅰ土建工程 1某工程楼面如图A-2“楼层平面结构图”所示。梁纵向钢筋通长布置,8m长一个搭接,搭接1.2LtO40b。梁箍筋弯钩长度每边10d。梁混凝土保护层25mm。 2该工程分部分项工程量清单项目综合单价的费率:管理费率12%,利润率7%。其他相关资料见答题纸表A-13“分部分项工程量清单计价表”(管理费、利润均以人工费、材料费、机械费之和为基数计取)。 问题: 1计算KL1梁钢筋的重量,并将相关内容填入答题纸表A-12“钢筋计算表”相应栏目中。 2依据《建设工程工程量清单半价规范》,将项目编码、综合单价、合价及综合单价计算过程填入答题纸表A-13“分部分项工程量清单计价表”的相应栏目中。 (注:计算结果均保留两位小数。) 试题六参考答案:(30分)I土建工程 问题1: 表A-12  钢筋计算表 构件名称 钢筋编号 简图 直径 计算长度/m 合计根数 合计重量 计算式 KLI ①② φ22 7.86 10 234.23 L=(7.2-0.24)+0.24+2×15×0.022 或L=7.2+2×15×0.022 ③ Ф8 1.66 72 47.21 (0.2+0.55)×2+2×10×0.008 g=(7.2-0.24-0.05×2)÷0.2+1 钢筋重量表 直径/mm Ф8 Ф12 Ф16 φ12 φ14 φ16 φ18 φ20 φ22 每米重量/kg 0.395 0.888 1.580 0.888 1.210 1.580 2.000 2.470 2.980 注:表中"计算式"仅表达每根钢筋长度的计算式,KLI梁箍筋数量及每个箍筋长度的计算式。箍筋个数取整数。 问题2:      表A-13 分部分项工程量清单计价表(混泥土及钢筋混泥土工程) 序号 项目编码 项目名称 计量单位 工程数量 工料单价/元 金额/原 综合单价计算过程 综合单价/元 合价/元 1 010401001001 C20有梁式带形基础,C10塾层 m3 3 (294.58) 350.55 1051.65 工料单价× (1+12%+7%) 2 010401001002 C20无梁式带形基础,C10塾层 m3 5.76 (274.15) 326.24 1879.14 3 010402001001 C20构造柱 m3 3.2 (244.69) 291.18 931.78 4 010405003001 C20平板后半100mm m3 5.45 (213.00) 253.47 1381.41 5 010416001001 现浇梁钢筋ф22 t 12 (3055.12) 3635.59 43627.08 6 010416001002 现浇板钢筋ф8 t 2 2986.19) 3553.57 7107.14 7 分享工程项目统一编码 带形基础01041001   矩形柱010402001 平板010405003    现浇混泥土钢筋010416001 Ⅱ工业管道安装工程 某氧气加压站工艺管道系统如图A-3所示。 计算相关费用时按下列远规定: 该工程部分分部分项工程量清单项目的工料单元价见表A-7: 表A-7 序号 工程名称 计量单位 工料单价/元 人工费 材料费 机械费 1 无缝纲管∮133×6 M 3.50 1.10 7.50 2 管道支架 Kg 2.30 1.20 1.00 3 管道试压 100m 130.00 67.50 16.20 4 管道X光射线探伤 张 10.70 14.60 10.50 5 管道刷油 M2 1.50 0.10 / 6 管道绝热 M3 130.00 27.00 7.00 无缝钢管∮133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10m2耗用3.0kg油漆,其单价为10元/kg。 管理费、利润分别按人工费的85%、60%计。 问题: 1计算分部分项工程量。按答题材纸表A-14的内容,依据≤全中统一安装工程预算工程量计算规则≥,计算工程量,并将工程量和计算中心过程填入答题材低表A-14“管道安装工程分部分项工程量计算表“的相应栏目内。 2编列工程量清单。依据≤建设工程工程量清单计价规范≥编者按列出管道(统一编码030303002)及管道支架(统一编码030615001)的分部分项工程量清单,并填入答题纸表A——15“分部分项工程量清单”。 说明 1本图为氧气加压站的部分工艺管道。该管道系统工作压力为3。2kwPa。图中标注尺寸标高以m计。其它均经以mm计。 2管道:管道采用碳钢无缝钢管,系统连接均为电弧焊;管件:弯头采用成品冲压弯头,三通现场挖眼连接。 3阀门、法兰:所有法兰为碳钢对焊法兰:阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接。 4管道支架为普通支架,其中:∮133×6管支架共有5处,每处26kg;∮108×5管支架共20处,每处25kg。 5管道安装完毕做水压试验,然后对L3-∮108×5管道焊口均作X光射线无损探伤,胶片规格为85×150mm,其焊口数量为6个。 6管道安装就位后,所有管道外壁刷油漆。缓引出管线L3-∮108×5采用岩棉管壳(厚度mm)做绝热层外缠铝箔保护层。 说明 1配电室内设台PLG型低压开关柜,其尺寸<mm>宽×高×厚:1000×2000×600,安装在10#基础槽钢上。 2电缆沟内设15个电缆支架,尺寸见支架详图所示。 3三台水泵动力电缆D1、D2、D3分别由PGL2、3、4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度0.2厘米)配至1#、2#、3#水泵动力水泵电动机。其中:D1、D2、D3回路,沟内电缆水平长度分别为2m、3m、4m;配管长度为15m、12m、13m。连接水泵电机处电缆预留长度按1.0m计。 4嵌装式照明配电箱MX,其尺寸<mm>宽×高×厚:500×400×220<箱底标高+1.40m>。 5水泵房内设吸顶式工厂罩灯,由配电箱MX集中近控制,以BV2.5mm2到线穿Ф15塑料、顶板暗配。顶板敷管标高为+3.00m。 6配管水平长度见图示括号内数字,单位:mm。 注: 1角钢50×50×5单位重量3.77KN/m。 2角钢30×30×4单位重量1.25KN/m。 3计算分项工程量清单综合单价。根据答题纸表达式A-14中的内容,计算无缝钢管∮133×一项的分部分项工程量清单综合单价,并填列于答是题纸表A-16“分部分项工程量清单综合单价计算表”。 (注:主算结果除计量单位“m3的项目保留三位小数外,其余均保留两位小数) 试题六参考答案Ⅱ工业管道工程安装 问题1:      表A-14管道安装工程分部分项工程量计算表  序号 工程名称 计量单位 工程量 计算过程 1 无缝钢管 ф133×6 m 20 该项不表达计算过程 2 无缝钢管 ф108×5 m 66.5 L2:(3.6-1.6)×3+3+3+7+12+5+0.5+(4.5+3.6-1.2+1.8)×2=53.9 L3:(4.6-2.6)×2+5+3+(5.2-4.)=12.6 3 管件DN125 个 4 三通3个焊接盲板1个 4 管件DN100 个 13 弯头7个三同6个 5 法兰阀门DN125 个 3 该项不表达计算过程 6 法兰阀门DN100 个 5 该项不表达计算过程 7 安全阀DN100 个 1 该项不表达计算过程 8 对焊法兰DN125 片 3 该项不表达计算过程 9 对焊法兰DN100 副 2 该项不表达计算过程 10 对焊法兰DN100 片 9 该项不表达计算过程 11 管道支架 kg 630 5×26+20×25 12 管道试压 100m 0.865 20+66.5 13 管道X光射线探伤 张 24 L3:0.108×3.14÷(0.15-0.025×2)=3.39  取4张4×6=24(张) 14 管道刷油 m2 30.90 L1:3.14×0.133×20=8.35 L2:3.14×0.108×53.9=18.28 L3:3.14×0.108×12.6=4.27 15 管道绝热 m3 0.417 L3:3.1×(0.108+1.033×0.06)×1.033×0.06×12.6     问题2: 表A-15  分部分项工程量清单 序号 项目编码 项目名称 计量单位 工程数量 1 2 3 4 030602002001 030602002002 030602002003 030615001001 中压无缝钢管ф133×6 中压无缝钢管ф108×5(L2不保温) 中压无缝钢管ф108×5(L3保温) 管道普通支架 m m m m 20.00 53.90 12.60 630.00 问题3:     表A-16    分部分项工程量清单综合单价计算表 项目编码:030602002001         计量单位:m   中压无缝钢管ф133×6  }        工程数量:20 }                    综合单价:118.13元 序号 工程内容 单位 数量 其中 人工费 材料费 机械费 管理费 利润 小计 1 中压钢管安装ф133×6 m 20.00 70.00 22.00 150.00 无缝钢管ф133×6 m 18.82 - 1882.00 - 2 管道试压 100m 0.20 26.00 13.50 3.24 3 管道刷油 m2 8.35 12.53 0.84 - 油漆 kg 2.51 - 25.10 - / 合计 / / 108.53 1943.44 153.24 92.25 65.1 2362.58 Ⅲ电气安装工程 某水泵站电气安装工程如图A-4所示。 问题: 1计算分部分项工程量。依据《全国统一安装工程预算工程量计算规则》计算工程量,并将工程量及计算中心过程填入答题纸表A-17中未列出的分部分项工程项目的相应栏目中。 (注:不考虑电缆敷设驰度、波形弯度和终端电缆头的附加长度。计算结果保留小数点后二位。) 2编列工程量清单。依据《建设工程工程量清单计价规范》,按给定的统一项目编码(见表A-8),编列部分项目的分部分项工程量清单,将清单项目编码、计量单位填 入答题纸表A-18“分部分项工程量清单“中。 3依据《建设工程工程量清单计价规范》编制单位工程费汇总表。设某工程按工程量清单计价,经计算中心分部分项工程量清单合价348238元,措施项目清单合价243.22元。其他项目清单合计16000元,规费8962元,如税率为3.41%,试编制单位工程费汇总表,并将有关数据和相关内容填入答题纸表A-19“单位工程费汇总表“中。 表A-8清单项目统一编码 项目编码 项目名称 项目编码 项目名称 030204004 低压开关柜 030208005 电缆支架 030204081 配电箱 030213002 工厂灯 030212001 电气配管 030206006 电缆保护管 030212003 电气配线 030213004 荧光灯 030208001 电力电缆 (注:计算结果保留两位小数) 工程造价案例分析标准答案及评分标准 试题六参考答案Ⅲ电气安装工程  表A-17  电气安装工程量计算表 序号 工程名称 计量单位 工程量 计算过程 1 低压配电柜PGL 台 4 1+1+1+1 2 照明配电箱MX 台 1 1 3 基础槽钢10# m 12.8 [(1+0.6)×2]×4 4 扳式暗开关单控双联 套 1 该项不表达计算过程 5 扳式暗开关单控三联 套 1 该项不表达计算过程 6 钢管暗配DN50 m 15 该项不表达计算过程 7 钢管暗配DN32 m 25 该项不表达计算过程 8 钢管暗配DN25 m 6.6 该项不表达计算过程 9 塑料管暗配ø20 m 41.1 该项不表达计算过程 10 塑料管暗配ø15 m 23.2 M4 3.0-1.4-0.4+6+8+8 11 电缆敷设 VV-3×35+1×16 m 22 该项不表达计算过程 12 电缆敷设 VV-3×35+1×10 m 41.6 D2:2+0.1+0.2+1.5+3+12+1 D3:2+0.1+0.2+1.5+4+13+1 13 塑料铜锌线6mm2 m 32.4 该项不表达计算过程 14 塑料铜锌线4mm2 m 10.8 该项不表达计算过程 15 塑料铜锌线2.5mm2 m 141.8 该项不表达计算过程 16 工厂罩灯 套 3 该项不表达计算过程 17 吊链双管荧光灯 套 5 该项不表达计算过程 18 电缆支架制安 kg 77.46 (0.4×3×1.79+0.8×3.77)×15 表A-18   分部分项工程量清单 工程名称: 电器安装工程 序号 项目编码 项目名称 计量单位 工程数量 1 030204004001 低压配电柜PGL 台 4 2 030212001001 钢管暗配DN25 m 6.6 3 030208001001 电缆敷设 VV-3×35+1×16 m 22 4 030208001002 电缆敷设 VV-3×16+1×10 m 34.4 5 030212003001 导线穿管敷设BV-6 m 26.4 6 030212003002 导线穿管敷设BV-2.5 m 140 7 030208005001 电缆支架安置 kg 77.46 表A-19  单位工程费汇总表 序号 项目名称 金额/元 1 2 3 4 5 分部分项工程量清单计价合计 措施项目清单计价合计 其他项目清单计价合计 规费 税金 348238 243.22 16000 8962 12734.41 合计 386177.63 合同管理制度 1 范围 本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励; 本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。 2 规范性引用 《中华人民共和国合同法》 《龙腾公司合同管理办法》 3 定义、符号、缩略语 无 4 职责 4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。 4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。 4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。 4.5 合同管理部门履行以下职责: 4.5.1 建立健全合同管理办法并逐步完善规范; 4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量; 4.5.3 审查、登记合同对方单
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
