收藏 分销(赏)

维修保障合同书范本.doc

上传人:可**** 文档编号:3428682 上传时间:2024-07-05 格式:DOC 页数:7 大小:68KB
下载 相关 举报

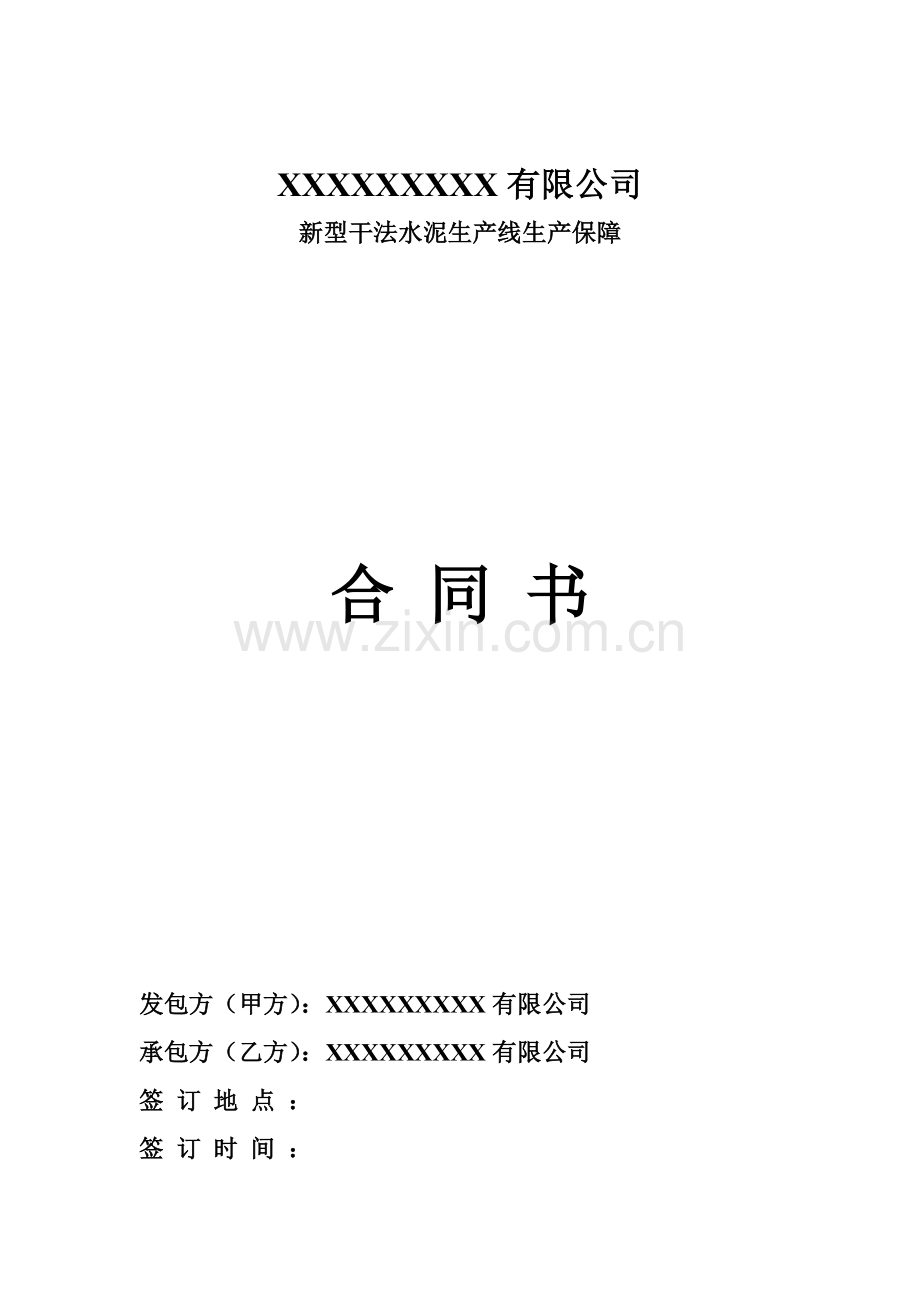

维修保障合同书范本.doc_第1页
第1页 / 共7页
维修保障合同书范本.doc_第2页
第2页 / 共7页
维修保障合同书范本.doc_第3页
第3页 / 共7页
维修保障合同书范本.doc_第4页
第4页 / 共7页
维修保障合同书范本.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、XXXXXXXXX有限公司新型干法水泥生产线生产保障合 同 书发包方(甲方):XXXXXXXXX有限公司承包方(乙方):XXXXXXXXX有限公司签 订 地 点 :签 订 时 间 :发包方(甲方):XXXXXXXXX有限公司 (以下简称甲方)承包方(乙方):XXXXXXXXX有限公司(以下简称乙方)依据中华人民共和国合同法及其它有关法律、行政法规;遵循平等、自愿、公平和诚实信用的原则,双方就本企业生产保障任务协商一致,订立本合同。一、甲方根据本企业的生产状况和技术实力,决定新型干法水泥熟料生产线生产保障任务委托乙方完成,保障范围包括生产线日常维修保养、计划检修、备品备件供应。二、乙方在xxxx

2、xxxx公司,配备维修人员和机具,储备备品备件,满足甲方日常维修、计划检修、连续生产的需要。三、日常维修保养3. 1在分公司领导下,在各签约厂派驻经验丰富的机电工程师各一名,参与负责甲方的设备管理,监督指导岗位工对设备进行力所能及的维修保养,分公司在宜兴设置维修队(96人),人员结构以机电技术人员、机装维修人员、电装维修人员、铆焊制安人员组队(见表一),负责处理各签约厂岗位工不能解决的问题,保证生产线的运转率。 保障分公司维修人员配备表 表一序号专业及工种人数人力资源配置结构组成及职责1机械9工程师、专业技术人员、质检员、归口项目部质安科2电气9工程师、专业技术人员、质检员、归口项目部质安科3

3、设备维修班长9高级技师、负责机械设备维护保养、担任班长4电气维修班长9高级技师、负责机械设备维护保养、担任班长5设备维修工27高级工9人、中级工9人、初级工9人(兼班组安全员)6电气维修工9高级工4人、中级工3人、初级工2人(兼班组安全员)7铆焊班长3技师、负责铆焊件的制作安装、担任班长8铆工9高级工4人、中级工4人、初级工1人(兼班组安全员)9焊工9高级工4人、中级工5人10起重工3高级工1人、中级工2人3. 2设备日常维护保养工作内容整理整理设备现场,把不用的杂物,旧配件等清理到规定的地方,需用的东西放在规定安放的地方。整顿把操作需要的东西准备好,如维护用的工具、润滑工具、润滑油、需备的小

4、配件、运转记录等准备齐全。润滑按润滑管理的有关规定,进行设备的润滑,包括保持备用润滑油的足量储备、清洁,保证润滑机械和冷却系统正常运转,按时按质按量加油、注油。检查按巡回检查制度的规定进行检查,包括红外线测温仪,测速仪、振动仪先进手段的应用,也包括用听、摸、嗅等老方式办法监察设备;还包括开车前、停车后的检查等。紧固对设备固定联接部位的松动进行拧紧等工作,重点要检查地脚螺栓。调整调整皮带、链条、输送带、钢丝绳等松紧程度的工作。安全检查安全保险设施是否动作灵敏,齐全完好,保证人身和设备的安全。3. 3努力做到“四无”(无积灰、无杂物、无松动、无油污);“六不漏”(不漏油、不漏水、不漏灰、不漏电、不

5、漏气、不漏风)。维护保养工作主要在设备运转时进行,也可在临时停车时进行,在定检和检修时要结合进行。维护保养有关事宜需填入设备运转记录、巡回检查记录、岗位工作日志,要按规定填写齐全、清楚。巡检从设备角度对影响产量、质量、料耗、能耗、安全、污染、寿命等故障进行检查,通过设备维护保养的管理,提高设备的完好率和运转率。巡检主要有维修工的班巡检和主机定期巡检。检查过程和结果要填报巡检记录表,巡检记录表由业主分管部门提供。设备维护保养还包括定检、定期检查精度、小修。定检周期按业主有关规定进行,检修时间一般不超过1-3个工作班,即8-24小时。小修周期按业主有关规定进行,检修时间一般不超过1-3个工作日,即

6、24-72小时。定期检验精度应与定检和小修同时进行,要配置计量检测器具和仪表。3. 4设备维护保养工作的分工整理、整顿、润滑、检查、紧固、调整、安全的七项日常设备维护保养工作,当业主岗位工人或巡检工能自行完成,我们负责指导、监督、技术交底,当业主岗位工或巡检工力度不足时,由保障小分队协助参与完成。定检、定期检验精度、小修由项目部工程科与业主分管部门协商,排出日计划,明确周期,所有工作均由保障小分队负责完成,业主的巡检工、维修工给予协助。3. 5甲、乙方的责任和义务序号甲方负责检修项目乙方责任和义务1负责提供检修项目负责承接所提供的检修项目2负责提供检修参考图纸负责提供设备(可从甲方备件库采购)

7、、主辅材料负责检修过程中工器具负责提供收费备件、主辅材料负责施工过程中的所有辅助性工作3负责提前开好检修备件、材料领料单负责检修车辆自备4负责提供检修电源和照明电源自己负责安排人员接线,晚间检修除现场已有的照明外,照明自己解决5负责检修队伍与生产之间的工作协调检修现场应有专门的负责人进行协调和技术负责6提供检修技术要求负责向检修单位提供详细的检修记录7负责试车组织工作参与试车工作,并做到工完场清8负责维修保养质量的监督负责按国家规范要求进行维修保养9负责拆除废料的清除出厂工作负责按甲方的要求保质保量完成维修保养任务3. 6费用收取5000t/d生产线投产两年内日常维修保养300万元/年,按月支

8、付。 同一厂区两条生产线以上的签约厂投产两年内收费按最低产量生产线收费标准+50万元/年条线。 投产时间越长,日常维修保养工作量越大,从第三年起,每条线每年递增10万元,但最高限额2500t/d生产线不超过170万元/年,5000t/d生产线不超过190万元/年。四、计划检修的中修、大修(含例外性抢修与突击检修) 由分公司工程科会同业主分管部门对生产系统中、大修理周期进行确定,并负责编制年度大修理计划,在分公司领导下,由机、电施工队负责实施。分公司工程科负责编制中、大修改方案,分公司质安科负责质量检查和验收。 生产系统的中、大修理周期,一般按照系统的主要设备主机的大、中修理周期决定,其修理停机

9、时间,按该主机的中、大修理计划工作量决定,实际生产中,中、大修理周期的确定是在检查设备的实际状况,考虑生产的安排,考虑准备工作进展情况等因素后,在中、大修理年计划中具体规定的。一般每年一个生产系统最多安排一次。在设备安排中、大修理工作时,生产系统定期检验精度同步安排,由分公司工程科在编制中、大修理施工方案时一并考虑,分公司质安科负责监督检查。4. 1设备中、大修理工作运作方法 编制中、大修理年度计划,对主机及系统的主要设备确定检查工作量; 编制主机及系统的主要设备中、大修理方案,汇集主机定检记录; 确定主机及系统的主要设备存在的问题和缺陷,明确修理的关键过程; 中、大修理的施工准备:人员、机具

10、、设备、润滑油脂、技术资料等; 组织施工队实施,填报公司OK单,交付前组织验收。4. 2甲、乙方责任和义务序号甲方负责检修项目乙方责任和义务1负责提供检修项目负责承接所提供的检修项目2负责提供检修参考图纸负责提供设备清单、主辅材料负责检修过程中工器具负责提供收费备件、主辅材料负责施工过程中的所有辅助性工作3负责提前开好检修备件、材料领料单负责检修车辆自备4负责提供检修电源和照明电源自己负责安排人员接线,晚间检修除现场已有的照明外,照明自己解决5负责检修队伍与生产之间的工作协调检修现场应有专门的负责人进行协调和技术负责6提供检修技术要求负责向检修单位提供详细的检修记录7负责试车组织工作参与试车工

11、作,并做到工完场清8负责维修保养质量的监督负责按国家规范要求进行维修保养9负责拆除废料的清除出厂工作负责按甲方的要求保质保量完成维修保养任务4. 3费用收取 中修、大修(含例外性抢修与突击检修)根据双方确定的维修计划协商确定维修费用。五、备品备件的储存5. 1备件管理 协助业主做好水泥工厂备件的划分工作,并由我公司保障:a. 备用零件主机、辅机易磨易损件,它是备件的主要部分。b. 备用组件为提高检修效率,将备用零件预组装起来贮备。c. 备用部件提高检修效率,将备用零件预组装起来为部件贮存。d. 备品备件是外购的产品,称为备品,如滚动轴承、紧固件等。e. 备用材料有些备件是以材料状态准备的,使用

12、时需要进行简单加工。f. 备用毛坯、半成品在具备一定的机修力量,可以进行备件的加工制作。g. 备用工具是指具备组成部件的工具性零件,在水泥厂主机随机订购的备用工具为常见如:找正平尺、专用扳手、装配专用液压油枪等。 (1) 由保障分公司牵头制定综合备件管理制度,并建立工厂资料数据信息库,对主机、辅机分别建立备件卡,通过备件的加工费用,减少备件的储备,达到备件经济储备的目标。 (2) 保障分公司基地在宜兴将设置备件中心仓库,并按服务对象内容,在建立各工厂资料数据库基础上,中心仓库管理职能部门将对甲方的备件建立健全的备件台帐,库房按台帐做好备件的标识,明确检验状态,合理储备存放。 (3) 保障公司负

13、责组织备件管理工作a. 根据“综合备件管理制度”和业主协商、沟通,依配件供应合同条款来划分供应范围,初步拟定分级别组织管理和供应为好,即按A、B、C分类法定级,A、B类为级由保障分公司供应,C类为级由业主自行采购。b. 明确备件管理的目标(指管理目标的数量化)c. 明确备件管理的组织(指分工管理与集中管理相结合)。d. 备件的供应管理,指供应计划的编制、采购、加工、定货和进货检验与试验的落实,并要求供应速度快、供货准确,满足检修进度;供货质量优良,满足工艺尽快恢复生产和稳定产量。e. 备件的库存管理,包括备件的验收、保管、发放内容,应执行分公司发布的物资管理制度SZC/LMC03.11.07-

14、2003.f. 保障分公司备件中心仓库管理职能部门应做好备件的分类工作。g. 保障分公司备件中心仓库管理职能部门应做好备件的管理的基础工作: 确定备件的原始资料;备件目录;备件的定额制定。保障分公司将和业主协商,在备件储备与供应上应充分考虑备件定额管理和经济性,即备件储备和库存量能满足工厂日常维护保养和检修的需求,保证工艺线连续生产,又要为业主节约资金(指生产流动资金、大修理资金、更新改造资金),具体工作如下:a. 制定备件消耗定额;b. 制定备件储备定额;c. 经济订货批量;d. 促进备件占用资金周转与节约;e. 关注备件储备的保险性;f. 掌握经济的订货方式。一座先进的现代化大中型水泥厂要

15、保证连续运转,考虑备件储备的保险性,以防万一,则备件管理也十分繁重。此项工作由保障分公司负责运作,并向业主提交备件管理的全过程细则和相关管理办法。5. 2费用收取 每条生产线第一年备品备件费500万元/年,使用后补足额度。 同一签约厂两条生产线以上的备品备件费第一年收费标准为500万元/年+200万元/年.条线。使用后补足。 从第二年起每条生产线备品备件费递增50万元/年,使用后补足额度。 资金充裕的签约厂除缴纳基本备品备件费外,每多缴纳300万元/年备品备件费,享受比市场价递减1%的优惠。六、日常维修保养、计划检修验收规范、JCJ03-90水泥机械设备安装工程施工及验收规范、GB50231-

16、98、GB5027050278-98机械设备安装工程施工及验收规范等一套、GB300-88建筑安装工程质量检验评定统一标准、GB50254259-96电气装置安装工程施工及验收规范、GBJH93-86工业自动化仪表工程施工及验收规范、GBJ303-88建筑电气安装工程质量验收及评定标准、GB50202-95钢结构工程施工及验收规范、GB3323-85焊接射线探伤标准、JB3964-85焊接工艺评定、JB741-80钢制焊接压力容器技术条件、GB50236-98现场设备、工业管道焊接工程及验收规范、GB50235-97工业金属管道工程施工及验收规范、YB844-75耐火制品的分型及定义、GB42

17、72-80设备管理保温技术通则、HGJ215-80绝热工程施工及验收技术规范、JGB81-91建筑钢结构焊接规程七、质量与验收 1、乙方应认真按照标准、规范和设计的要求检查维修,随时接受甲方委派人员的检查检验,为检查检验提供便利条件。2、达不到约定条件或不符合有关标准、规范、设计要求,甲方委派人员一经发现,乙方必须按照甲方委派人员的要求返工、修改。3、隐蔽工程具备隐蔽验收条件或中间验收部位达到协议条款约定的中间验收条件,乙方自检合格后在隐蔽和中间验收48小时前书面通知甲方委派人员参加验收。通知中包括乙方自检记录、隐蔽和中间验收的内容、验收时间和地点。乙方准备验收记录。验收合格后甲方委派人员在验

18、收记录上签字,之后方可继续施工。验收不合格,乙方在限定时间内返工后重新验收,直至合格为止。八、甲乙双方因合同发生争议,可按协议条款的约定,采用以下方式解决。1、双方协商解决;2、在甲方所在地法院起诉; 发生争议后,除出现下列情况的,双方都应继续履行合同,保护好成品,并保持工作连续。1、 双方协议停止施工;2、 法院要求停止施工。九、因乙方在施工现场发生安全事故,责任和费用由乙方自负。本合同未尽事宜,由双方协商解决。本合同一式四份,甲乙双方各执两份,甲乙双方签字、盖章后生效。甲方:XXXXXX 乙方:XXXXXX限公司法人代表: 法人代表:单位地址: 单位地址: 邮政编码: 邮政编码:电话: 电话:传真: 传真:开户银行: 开户银行:银行帐号: 银行帐号:签字代表: 签字代表:(签字): (签字):日期: 年 月 日 日期: 年 月 日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 合同范本

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
