收藏 分销(赏)

施工管理-报告.doc

上传人:人****来 文档编号:3426055 上传时间:2024-07-05 格式:DOC 页数:24 大小:100.50KB 下载积分:10 金币
下载 相关 举报
施工管理-报告.doc_第1页
第1页 / 共24页
施工管理-报告.doc_第2页
第2页 / 共24页


点击查看更多>>
资源描述

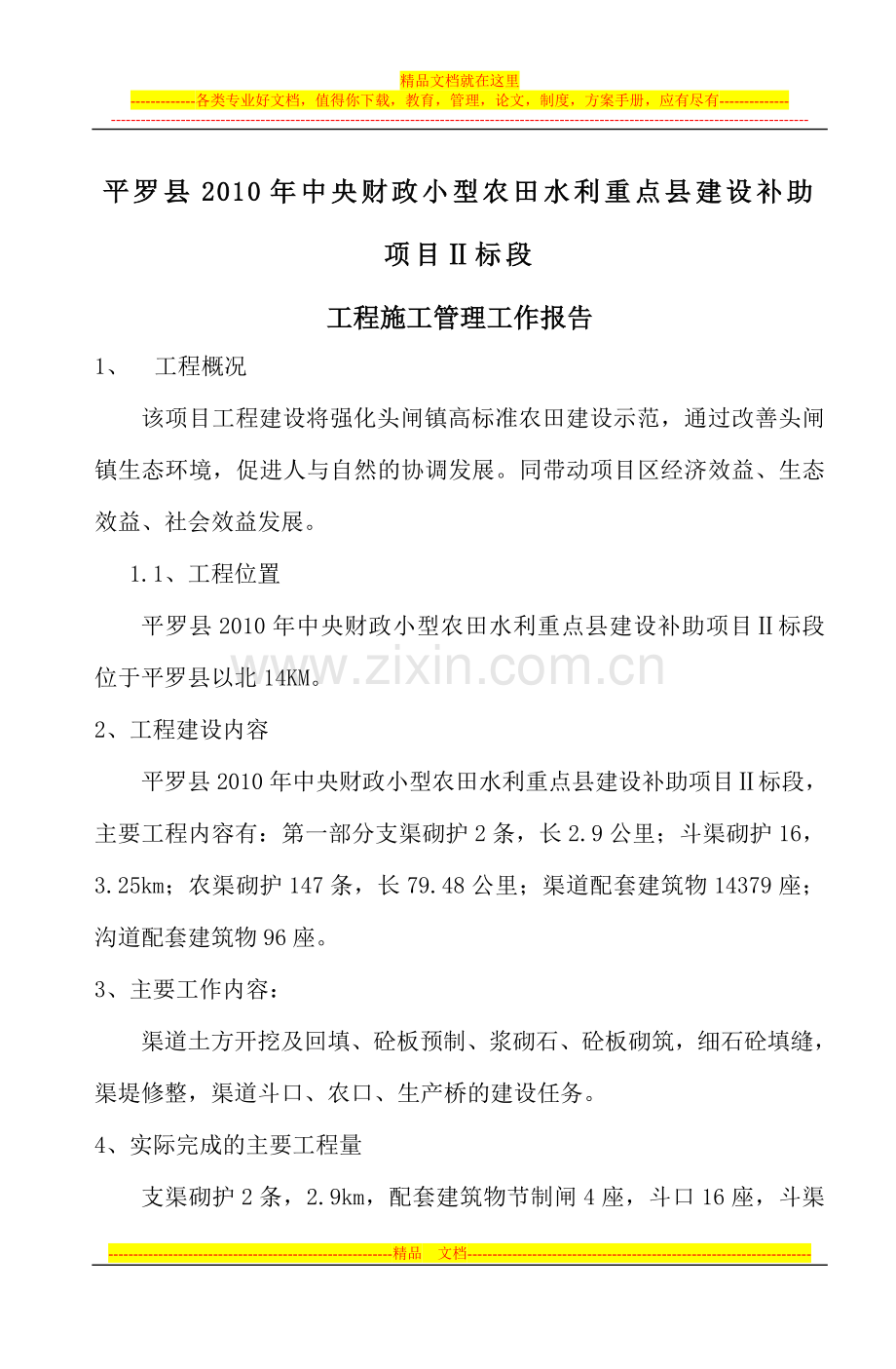

精品文档就在这里 -------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- -------------------------------------------------------------------------------------------------------------------------------------------- 平罗县2010年中央财政小型农田水利重点县建设补助项目Ⅱ标段 施 工 管 理 工 作 报 告 平罗县陶乐吉兴水利水电工程有限公司 二0一一年三月 平罗县2010年中央财政小型农田水利重点县建设补助项目Ⅱ标段 工程施工管理工作报告 1、 工程概况 该项目工程建设将强化头闸镇高标准农田建设示范,通过改善头闸镇生态环境,促进人与自然的协调发展。同带动项目区经济效益、生态效益、社会效益发展。 1.1、工程位置 平罗县2010年中央财政小型农田水利重点县建设补助项目Ⅱ标段位于平罗县以北14KM。 2、工程建设内容 平罗县2010年中央财政小型农田水利重点县建设补助项目Ⅱ标段,主要工程内容有:第一部分支渠砌护2条,长2.9公里;斗渠砌护16,3.25km;农渠砌护147条,长79.48公里;渠道配套建筑物14379座;沟道配套建筑物96座。 3、主要工作内容: 渠道土方开挖及回填、砼板预制、浆砌石、砼板砌筑,细石砼填缝,渠堤修整,渠道斗口、农口、生产桥的建设任务。 4、实际完成的主要工程量 支渠砌护2条,2.9km,配套建筑物节制闸4座,斗口16座,斗渠砌护16条,长3.25km,套建筑物158座,其中农口126座,生产桥10座,节制闸22座,农渠砌护129条,长90.41km,沟道清淤11.96km,沟道配套建筑物共96座,其中农沟尾水67座,斗沟尾水8座,支沟尾水5座,生产桥16座。C20砼U板预制6068.72 m3。 6、工程参建各方, 建设单位:平罗县水利工程建设管理中心 质监单位:石嘴山市灌排与质量监督站 监理单位:宁夏铸诚监理咨询有限公司 设计单位:石嘴山市水利勘测设计院有限公司 施工单位:平罗县陶乐吉兴水利水电工程有限公司 7、工期及质量目标 7.1进度安排 根据招标文件规定的时间要求,2010年9月8日开工,2010年11月28日竣工,我公司通过合理安排,实际开工时间2010年9月8日开工,竣工时间2010年11月18日。 7.2质量目标 本标段工程在施工中,严格按照有关施工技术规范规定和设计图纸要求精心组织,严格管理,安全文明施工,工程质量自检达到 合 格。 二、工程施工过程 1、施工总体布置原则: (1)根据施工需要,分阶段分步骤安排进度计划,各阶段前后衔接,紧凑合理,因地制宜,有利生产,方便生活,易于管理,安全可靠,经济合理、节约用地,利用空地,尽量少占或不占耕地,充分利用现有道路。 (2)根据本工程特点,合理利用土地,因地制宜,统筹兼顾,以利充分发挥生态环境效益。 (3)根据本地区特点,实施节水灌溉,降低造价,减少投资,使工程完工后迅速发挥效益,体现规划的先进性,适用性和科学性。 (4)施工过程中由于点多面广,分散不集中,以道路布置为重点,项目区内道路以施工道路为主,合理安排建筑物施工及渠道施工的先后顺序,确保道路畅通,原材料就近堆放,且保证交通畅通,砼板存放于预制厂,统一安排调用。 2、工程总进度 本项目工程合同工期为2010年9月8日开工,2010年11月28日竣工,实际工期2010年9月8日开工,2010年11月18日完工。 3、施工组织管理 为了保证该项目区工程建设的质量和进度,加强施工管理机构,公司成立了工程建设总部,公司经理任项目主管,同时,确定有一定施工经验的工程师担任项目经理,并选定了一批工作能力强,工作经验丰富,责任心强的人员组成项目经理部,按项目法进行施工组织管理。公司总部在劳动力、设备、物资、资金等方面最大限度地加以提供,并科学合理配置,使项目经理部真正成为强有力的施工项目管理指挥中心,由项目经理直接负责工程的生产、质量、安全和施工进度,组织指挥和协调施工过程中的各项工作,与项目部各成员共同承担和履行合同中的权利,责任和义务,最大限度地调动和发挥每一个工作人员的最大技能和工作积极性,由项目经理选择业务能力强,技术素质高的六个施工队分别承担本工程的施工任务。 3.1施工项目经理部组成 本工程项目部由10人组成 项目经理1名,技术负责人1名,技术员1名,质检员1名,安全员1名,资料员1名,财务、物资后勤1名,施工班组长2名,施工组织机构主要管理人员详见主要施工现场管理人员配置表。 项目经理 技术总负责 技术组 质检组 安全组 财务统计 物资后勤 施 工 队 3、2施工组织管理机构职能 项目经理主要负责项目实施的全部管理及施工组织领导工作,组织编制工程项目施工组织设计,对项目范围内的各单位工程的进度、质量、安全、成本和场容等进行监督管理,按时向公司领导汇报,按时向上级有关部门递交各类统计报表。 技术负责对工程施工技术、质量负直接领导责任,负责技术指导和施工测量、放线工作、重点部位、工序、单元质量控制点的技术咨询,业务培训工作,具体落实各项技术指标和质量目标的实施,严格执行设计及规范的技术要求,及时提出合理的设计变更,配合项目经理做好施工质量的终检工作。 质检员协助技术负责人搞好整个项目的工程质量管理,在施工过程中严把质量关,督促施工人员严格按施工规范与安全操作规程施工,严肃纪律,遵守施工程序,做好质量检验评 主要施工管理人员表 序号 姓名 性别 年龄 职务 职称 备注 1 陈 福 男 37 项目经理 助 工 2 张 军 男 29 技术负责人 助 工 3 王剑敏 男 34 质检负责 助 工 4 王继红 女 33 技术员 助 工 5 狄清源 男 32 质检员 技术员 6 李 刚 男 27 安全员 技术员 7 张彩霞 女 29 材料员 技术员 8 万月萍 女 34 统计员 助 工 9 马金仁 男 47 施工员 技术员 10 雍 涛 男 34 施工员 技术员 记录及表册资料的填报整理,对工程质量进行复检。 安全员负责施工现场的施工安全及治安保卫工作,严格执行安全劳动条例,督促施工人员正确使用安全防护用品、用具,发现质量、安全事故隐患及时提出改进意见,坚决制止不符合安全操作规程的施工。 施工员负责施工队员的组织和管理,根据施工方案严格按施工规范和安全操作规范施工,对质量通病和可能发生的质量问题、安全问题采取预防措施,防患于未然,对工序作业质量进行初检,做好施工记录,听从技术人员指导,服从监督和质检人员监督,高质量、高标准完成施工任务。 后勤人员负责主要设备及材料的采购准备工作,并对采购设备材料进行检验,保证工程所用材料、设备的合格、安全。 4、主要施工方法及经过 1、 预制砼板施工方案 (1)、施工布置 1.1、遵循“因地制宜、四通一平、便于施工”的原则,选择满足施工要求的预制场地。 1.2、周密布置,精心组织,根据砼板不同规格、型号和数量确定施工班组,明确各自职责。 1. 3、加强财务、后勤管理,及时储备工程所需材料、资金,保证工程如期顺利完成。 1. 4、根据进度计划和预制砼板工程量,进行劳动强度分析,配置预制砼板机具和人员,确保工程按进度计划完成。 (2)、施工准备 1、技术准备 1.1、认真会审设计图纸,了解设计意图,统计砼预制板数量、规格、尺寸。 1.2、严格砼预制板生产工艺,制定切实有效防护措施,防止砼板预制过程中质量通病的发生。 1.3、认真组织技术交底,落实开工前的培训教育,从思想认识、工艺操作、施工规范及安全管理诸方面进行培训教育,杜绝违规指挥、违章作业、违反劳动纪律的行为,确保安全。 1.4、建立健全质量管理体系和技术服务体系,落实岗位责任制,注重安全文明生产;做到事事有人管,工作有人做。 2、现场准备 2.1、预制厂 预制场地的选择是前期准备工作的关键,一要满足施工的需要,有足够的预制、堆放、养护场地,二要考虑施工用电、用水满足施工需要,三要考虑交通运输方便,砂、石料进场及砼板运输畅通。 场地满足施工需求,进行场地平整,硬化,“四通一平”建设。 2.2、设备购置 根据设计图纸和工程量要求,购置、制作必要的施工机具和模具设备。设备的购置要满足生产量及工期的需要,符合设计要求,安全易操作,且适宜施工现场条件。 2.3、材料进场 进场材料选购宜选择固定料场合格材料,材料进场后按品种、规格分类堆放,设立醒目标志牌,并取样做材质检验。 进场材料质地良好,须经现场质检员及工程监理检验合格后方可使用;砂子含泥量不超过2%,石子级配要均匀合理。 水泥进场必须有出厂合格证或进场实验报告,并对其品种、标号、包装、出厂日期等检查验收。做好防雨、防潮措施,控制堆放高度,一般不超过10袋。 3.砼工艺施工 ①水泥:本工程使用32.5R普通硅酸盐水泥,满足砼设计标准要求。 ②骨料:砂料质地坚硬,清洁级配良好,细度模数在2.4—2.8范围内。 ③粗骨料:质地坚硬,清洁、级配良好,力学性能符合《JGJ53—792》规范规定,粗骨料粒径分级为5—20mm、20—40mm、40—80mm和80—150mm组成,常为二级配或三级配。 ④配合比设计:满足抗压、抗渗、抗冻、抗裂要求,同时满足施工和易性要求,机械拌和,配合比采用重量称重级配,砼坍落度根据结构部位、砼运输与浇筑方法和气候决定,本工程砼浇筑使用振捣器振捣。 ⑤砼浇筑:由于施工期天气的原因,砼需加入早强剂和防冻剂,浇筑砼前,质检人员、监理到场检查浇筑准备工作,做好记录,征得监理工程师同意后开始浇筑,浇筑砼应按规定的次序方向、分层进行,以砼不再显著下沉,不出现气泡,并开始泛浆时为准。 ⑥缺陷修补和整饰 砼表面所有缺陷应进行修补,立模浇筑的砼缺陷在拆模后24小时内完成修补,任何蜂窝、凹陷或其它损坏有缺陷的砼,应通知监理工程师,取得工程师同意方可进行处理,并有详细记载,修补时,应预先清除洗净再用砂浆砼重新填补整饰,填补部分加强养护,砼浇筑成型后的偏差不得超过构件的允许偏差值。 ⑦养护及保护 (1)砼浇筑完毕后,在24小时内加以覆盖和浇水养护; (2)砼的浇水养护日期:硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的砼,不得少于7天,掺用缓凝型外加剂不得少于14天。 2、浆砌石砌筑工程施工方案 1.1、砌石工程在砌筑前,按施工详图及有关规定仔细检查和核测尺寸、高程及基础处理情况。经基础验收和结合面处理检验合格后方可施工。 1.2、砌筑前尽量按照工程部位及需要数量备料,并按要求挑选合格石料。 1.3、浆砌石采用座浆法砌筑。在砌筑前,对土基应先洒水浸湿并夯实基面。在砌筑时也应先洒水湿润基面,对于天然地基应先铺一层厚2—5cm的同标号砂浆,对于砼底板应先凿毛处理并洁净后再铺砂浆,然后安砌石块,砌筑时应干摆试放分层砌筑,座浆饱满。砌石要求平整、稳固、密实、合理错缝。 ①平整:砌体的外露面应平顺和整齐,同一层面的石块大致砌平,分段砌筑时接头处砌成阶梯形。 ②稳固:石块安置必须自身稳定,大面朝下,无尖角薄片突出,并适当摇动或敲击使其稳定可靠。 ③密实:每层铺浆厚度,料石宜为2—3cm,块石宜为3—5cm,严禁石块间直接接触。铺浆应均匀,竖缝填塞砂浆后插捣至表面泛浆为止。缝宽超过5cm时,填塞洁净的小石片,但必须先填砂浆后塞石片。 ④错缝:同一砌层内相邻的和上下相邻的砌石应错缝,不允许出现重直通缝。 1.4、对每一层砌层,先砌角石、面石、后砌填腹石。面石与填腹石交错砌筑连成一体。 1.5、块石砌体外露面宜选用表面方正,平整的大块石。丁石不得少于砌筑总量的五分之一。面石缝隙不得超过3cm,砌体内部砂浆缝隙不得超过8cm。 1.6、浆砌块石的砌体里层,平缝度不应大于3cm,竖缝宽度不应大于5cm,上下层竖缝必须错开。 1.7、砌石护坡一律采用丁砌,不得大面朝外,不采用灌浆的方法。 1.8、新砌好的砌体,砂浆凝固前避免震动。如有局部石块松动时,应垂直将石块提起,清除旧浆后重新座浆砌筑。 1.9、砌石中途停止时,应将最后砌层的石块安砌牢固。再砌筑前,应清除砌体上的松散砂浆及杂物,冲洗洁净后,再铺浆砌筑。 1.10、将要砌到设计高程时,选用质地优良,块体较大的石料砌筑顶部,做到封顶平整,坚固美观。 3、渠道砌筑工程施工方案 1.1、渠道砌筑施工顺序流程图 施工准备 施工放样 清淤拆旧 土方开挖 土方回填夯实 渠道内坡整修 砼板衬砌 勾缝养护 伸缩缝处理 封沿整拜 1.2、渠道防渗砌护前,对已完成土石方工程的渠道断面衬砌基面进行检查,符合设计要求时,方可进行防渗砌护。 1.3、根据设计图纸、技术规范及要求,编制渠道防渗砌护的施工组织设计、技术措施,经监理工程师审批后实施。 1.4、渠道砌护分段施工,渠段划分长度为伸缩缝的整数倍。 4、土方工程 1.1、测量放线 ①渠道开工前,应复核设计单位提供的高程点高程,丈量渠道距离。测量仪器必须经国家计量单位校正,并按一定周期自己检查校正,施工测量放线严格按(SL52—93)《水利水电工程测量规范》有关规定执行。 ②开挖前复测纵横断面,地形平坦时,中桩每25m放标准断面一个,地形起伏较大时,中桩加密为5—20m,且横断面测量,应超过外坡角1m,距离丈量不超过一整尺为宜。 ③开挖前,每100m设距离及高程控制桩一个,引出渠道中线30m,中桩每200m留观测台一处,便于轴线控制,转点桩沿渠纵轴线延长引出,并做鲜明标志和作好记录。 1.2、施工准备 ①渠道挖方:开挖前进行挖填平衡计算,确定开挖运土道路及弃土位置、面积。 ②渠道填方:填土前将基面和坡面杂草、树根、乱石等杂物彻底清除干净,选择合格回填土料,使填方段基面、坡面基本平整。 ③渠道土方开挖回填施工方法 本标段砌护各级渠道总长12325m,属老渠改造改造,两拜土方各有挖填,土质为Ⅰ、Ⅱ类土,故渠道土方施工采用机械与人工结合的方法,土方开挖采用人工开挖,土方回填采用机械碾压、夯实,人工补夯的方法进行施工。 5、渠道主要施工方法 1.1、挖方: 土方开挖分部工程包括边坡土方开挖和渠底土方开挖两个部分。边坡土方开挖应首先按照测好的线路自上而下将大的土方挖出,预留10cm保护层,再进行削坡,边削坡边进行检查,禁止凹腰再贴坡现象发生。 1.2、填方: 渠道土方回填采用机械回填碾压,渠道回填土方以砂质壤土或砂质粘土为宜,土中不得夹有树根、草皮、垃圾等杂物,铺设层厚度不大于25cm,铺土应摊平,厚度均匀,含水量要适宜,一般以用手可攒成团,掉到地上能摔碎的土料为宜。当气候干燥,土层表面水分蒸发较快时,铺料与夯实表面均应适当洒水湿润,以保证施工最优含水量。每铺一层新土前,应将前一层土的表面进行刨毛,使上下层易于结合。为保证坡角的压实干密度达到设计要求,每层铺土宽度留有余地,削坡后,以保证砼板砌筑于夯实或碾压密实的地基上。夯实好的土料,必须经检查或报请监理验收后,方可铺下一层土,夯实土料的干密度必须符合设计干密度。填筑面应力求均衡上升,如相临两施工段进度不等,形成高差时,必须限制差度,最大不超过0.8m。当坡面土方回填较少,无法用夯进行施工时,可将坡面用水洒湿、刨毛后,用木制拍板将含水量适当的土拍于坡面之上,土方回填时应注意切不可有内坡面存在树根的现象,一定要将树根的根系全部清除,否则将会影响土方开挖及砼板的铺设。铺土中,过湿的土块和夯实中出现的橡皮土必须清除干净,并用新土重新夯实。 1.3、渠道防渗砌护工程 渠道防渗衬砌工程,按设计施工,分六个施工段,每个施工段施工长度近2.7km,每个施工段由五个施工小组组成,即回填组、修坡组、衬砌组、勾缝组、建筑物组,每个小组由专人负责施工。标准断面见渠道衬砌横断面图。 1.4、渠道标准断面内坡整修 渠道断面内坡修整,待断面土方回填开挖后,以每10.5m中线控制桩,测放修坡控制线,采用人工每10.5m先沿坡向修出两个50cm宽的标准断面(误差控制在±1cm)后挂线,用板锹进行人工整修,待符合设计要求后,方可进行下道工序。 1.5、砼板衬砌 ①砼板衬砌前,对砌板砂浆做配合比实验,砂子要用中粗砂,并要检查水泥、砂子、砼预制板、水质是否符合设计要求,严格按配合比称量配料,采用机械拌和。砼板运输要求按运板计划运至现场,堆放按每个伸缩缝段的数量合理沿渠顶堆放,使用时用溜槽将板溜到渠底备用,衬砌前板的侧面在填缝前用钢丝刷刷干净。 ②砼板衬砌,以每条伸缩缝10.5m作为一个控制衬砌段,先衬砌坡面板,后衬砌渠底板,衬砌时均用挂线尺压到伸缩缝处,坡面板的位置、坡脚高度及坡面坡度均需符合设计要求,坡面板砌筑完成后再衬砌渠底板,渠底板的高程,轴线位置,铺砌方式必须符合设计要求。 1.6、板缝及伸缩缝处理 ①板缝处理,严格按渠道防渗工程技术规范进行,在填筑板缝细石砼前,将板缝内浮土等杂物清理干净,洒水湿润砼板,然后用C20细石砼填缝。填缝要密实,表面与预制板齐平压实收光,及时洒水养护。 ②伸缩缝处理,应先清除缝内泥土杂物,使缝壁清洁、干燥,将制好的聚乙烯油膏填料灌入缝内,迅速用小铁铲或木棒向缝内抹压,使填料与缝壁充分粘结,表面平整。当填料冷却后,将制好的油膏,温度控制在120—130℃,填入上部缝隙,填满压实,使表面光滑平整与缝壁粘牢。 6、配套建筑物施工方法 ①斗口施工的关键在于管口与浆砌石的结合面与土方回填工程。管口与浆砌石结合处理方法:在管口砌筑浆砌石前,先将管口与浆砌石接触面涂刷一层107胶水泥浆,然后用高标号砂浆在事先预留的间隙中浇筑,特别是涵管底部,要认真观察,防止漏水现象。 土方回填在管子周围用杵子或10磅铁锤捣固密实。为了防止夯土时将管子破坏,管子上部填土与两侧填土用手提夯夯填,每层夯填厚度不能超过15cm。 另外,斗口八字墙、台帽砼浇筑,应横向预留伸缩缝两道。 ②引水闸、生产桥、量水堰及分水口、启闭机制安的施工方法及技术措施均严格按照《宁夏中、小型水利工程施工技术细则》及有关施工技术规范执行。 三、施工质量管理 1、 建立健全质量保证体系 我公司多年来,不断加强质量管理,建立和完善质量管理体系,提高质量管理水平,认真贯彻“百年大计,质量第一”的方针,努力争创优质工程,在本项目整个施工过程中,我公司始终本着以提高质量为中心,狠抓质量管理,严格按设计图纸和施工技术规范施工,重点作了以下工作: (1)设立质量管理机构。 成立以公司领导为项目主管的质量管理组,主要负责工程的质量、进度、安全检查控制,施工过程中,实行定期或不定期的质量检查监控,确保质量目标与安全目标的实现。 (2)建立各项管理制度。 项目部开工前召开全体管理人员质量管理会、交底,明确责任及施工质量标准、工期、操作规程、工艺标准、安全要求,做到责任明确到组、落实到人,细分至工段以及原始记录、施工日记、资料整理等都严格按制定的相应的各项制度执行,如:项目经理职责、三检制、材料员职责、安全员职责等。 (3)制定工程质量保证措施。 为实现工程总目标,从开工前准备到施工验收的各个过程,开展全面质量管理,精心组织施工,严格规范要求,每道工序质量把关,对员工进行全面质量管理教育,牢固树立“百年大计,质量第一”的观念,贯彻预防为主,预防与检查相结合的方针,防患于未然,彻底根除事故隐患;遵守监理质量管理制度,自觉接受监理检查和监督,不断改进,使整个施工过程处于监理的监控之下,加强“三检”制度。 (4)发杨“比、学、赶、帮、超”传统。班组间相互学习、观摩,召开现场会,找差距、学经验,班组间明争暗赛,促进工程质量、进度。 2、质量控制方法及检测根据 本项目工程根据宁夏水利水电建设工程质量检测中心试验室的试验配合比及试验报告对工程进行检测,施工中监理、现场质检员随机抽检各检测项目,严格控制各项指标,对于原材料、中间产品质量、启闭机等重要指标,先检查后使用,杜绝不合格产品进入工地。 3、工程质量自检情况 本工程根据项目特点划分为1个单位工程,5个分部工程,208个单元工程(详见项目划分表),在实施过程中,工程技术、质检人员与现场监理对每项单元工程质量进行检查与复核,本着实事求是、公正合理的原则,如实对每项单元工程质量及分部工程质量进行自检、评定,结果如下: (1)砼板预制:共计60个单元工程全部合格,其中1个单元工程评为优良,优良率1.66%,本分部工程质量自评为合格; (2)支渠砌护:共计38个单元工程全部合格,其中6个单元工程评为优良,优良率15.8%,本分部工程质量自评为合格; (3)斗渠砌护:共计59个单元工程全部合格,其中13个单元工程评为优良,优良率22.0%,本分部工程质量自评为合格; (4)农渠砌护:共计22个单元工程全部合格,其中2个单元工程评为优良,优良率9.1%,本分部工程质量自评为合格; (5)沟道整治工程:共计29个单元工程全部合格,其中5个单元工程评为优良,优良率17.24%,本分部工程质量自评为合格; 根据以上分部工程评定结果:5个分部工程全部合格,该单位工程自评为合格工程。 四、文明施工与安全生产 1、 施工安全保证措施 本项目工程安全管理目标为:无重大责任事故,无违章施工,轻伤率控制在3‰以下。 (1)加强安全生产,建立健全了上岗前工人安全教育制度,使全体施工人员必须懂得施工操作规则,遵守各种技术规范,严格执行各项操作规程,杜绝了因操作不当造成的一切事故。 (2)项目经理是施工安全第一责任人,设置专职安全员及各级质检人员,加强了安全技术管理,认真执行“安全第一,预防为主”的方针,制止违章作业,充分发挥专、兼职安全员的监督作用,加强施工全过程的监督检查,重点部位、危险场所,进行重点监督,将事故隐患消除在萌芽状态之中,保证了职工人身安全和生产的正常运行。 (3)施工现场及砼板预制用电场所,张挂醒目安全标牌,昼夜派专人值班巡逻,严防失窃和其他恶性事件的发生。同时,住地严禁赌博、汹酒,消除了一切不安全因素。 (4)成立安全机构、项目经理坚守工地,夜间排班定岗,随时检查。 (5)建立各级岗位责任制,签订安全责任状,并落实到人,分工责任明确。 2、 文明施工措施 在施工过程中,项目部本着“抓管理,促进度,保质量,创效益”的原则,科学管理,文明施工,切实做到了以下几点: (1)驻地管理人员均能持证上岗,现场文明标志、安全标志,施工责任标志等设施齐全完整。 (2)施工现场的场貌整齐,临时设施、施工材料的堆放有序,施工警示标牌设置明显,工作现场随干随清理,生活区及生产区垃圾、废物送到指定地点,做到工程完场地清,保护树木,爱护花草,并作好环境恢复工作。 (3)炊事员上岗前进行体检,项目部安全员经常对民工集体宿舍、食堂卫生条件进行检查,不合格的及时整改。 (4)文明驾车,适速驾驶,控制尘埃和噪音,做好机械设备维修保养工作,施工机具完好无损,设备技术状态良好,为保障工艺质量提供了条件,夯实了基础。 五、价款结算与财务管理 1、我公司在专项资金管理方面,制度健全,按工程进度进行阶段报告申报资金,保证资金及时正常到位。 2、在银行设立专户,做到专户存储、专款专有,没有挪用、占用建设资金的情况。 3、合理管理和使用资金,保证了工程正常施工和顺利进行。 4、积极缴纳应付税款,响应国家税收管理制度。 六、工程管护措施 按合同规定,施工单位对所实施的项目内容保修期一年,计划通过运行,使斗农渠合并后能真正起到节水效应,重点对渠系建筑物及砌护渠道加强管护工作:如派专人巡视渠道,谨防人为破坏;及时与运行单位进行沟通,制定制度,加大宣传力度,确保工程管护工人落到实处。 附件 1、工程施工管理大事记 2、单位、分部工程质量评定表 平罗县陶乐吉兴水利水电工程有限公司 二0一一年三月 施工管理人员表 职 务 姓 名 职 务 职 称 项目主管 唐慧勇 经 理 工程师 项目经理 马金仁 项目经理 助 工 技术负责人 陈 福 技术负责 助 工 技术员 吴 波 技术员 助 工 质量管理 狄清源 质检员 助 工 资料整理 张彩霞 资料员 助 工 安全管理 任迎霞 安全员 助 工 财务、后勤 徐红玲 会计 助理会计师 施工班组长 杨建军 施工员 高 中 施工班组长 谢立新 施工员 高 中 2010年读书节活动方案 一、     活动目的: 书是人类的朋友,书是人类进步的阶梯!为了拓宽学生的知识面,通过开展“和书交朋友,遨游知识大海洋”系列读书活动,激发学生读书的兴趣,让每一个学生都想读书、爱读书、会读书,从小养成热爱书籍,博览群书的好习惯,并在读书实践活动中陶冶情操,获取真知,树立理想! 二、活动目标: 1、通过活动,建立起以学校班级、个人为主的班级图书角和个人小书库。 2、通过活动,在校园内形成热爱读书的良好风气。 3、通过活动,使学生养成博览群书的好习惯。 4、通过活动,促进学生知识更新、思维活跃、综合实践能力的提高。 三、活动实施的计划 1、 做好读书登记簿 (1) 每个学生结合实际,准备一本读书登记簿,具体格式可让学生根据自己喜好来设计、装饰,使其生动活泼、各具特色,其中要有读书的内容、容量、实现时间、好词佳句集锦、心得体会等栏目,高年级可适当作读书笔记。 (2) 每个班级结合学生的计划和班级实际情况,也制定出相应的班级读书目标和读书成长规划书,其中要有措施、有保障、有效果、有考评,简洁明了,易于操作。 (3)中队会组织一次“读书交流会”展示同学们的读书登记簿并做出相应评价。 2、 举办读书展览: 各班级定期举办“读书博览会”,以“名人名言”、格言、谚语、经典名句、“书海拾贝”、“我最喜欢的___”、“好书推荐”等形式,向同学们介绍看过的新书、好书、及书中的部分内容交流自己在读书活动中的心得体会,在班级中形成良好的读书氛围。 3、 出读书小报: ---------------------------------------------------------精品 文档---------------------------------------------------------------------
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
