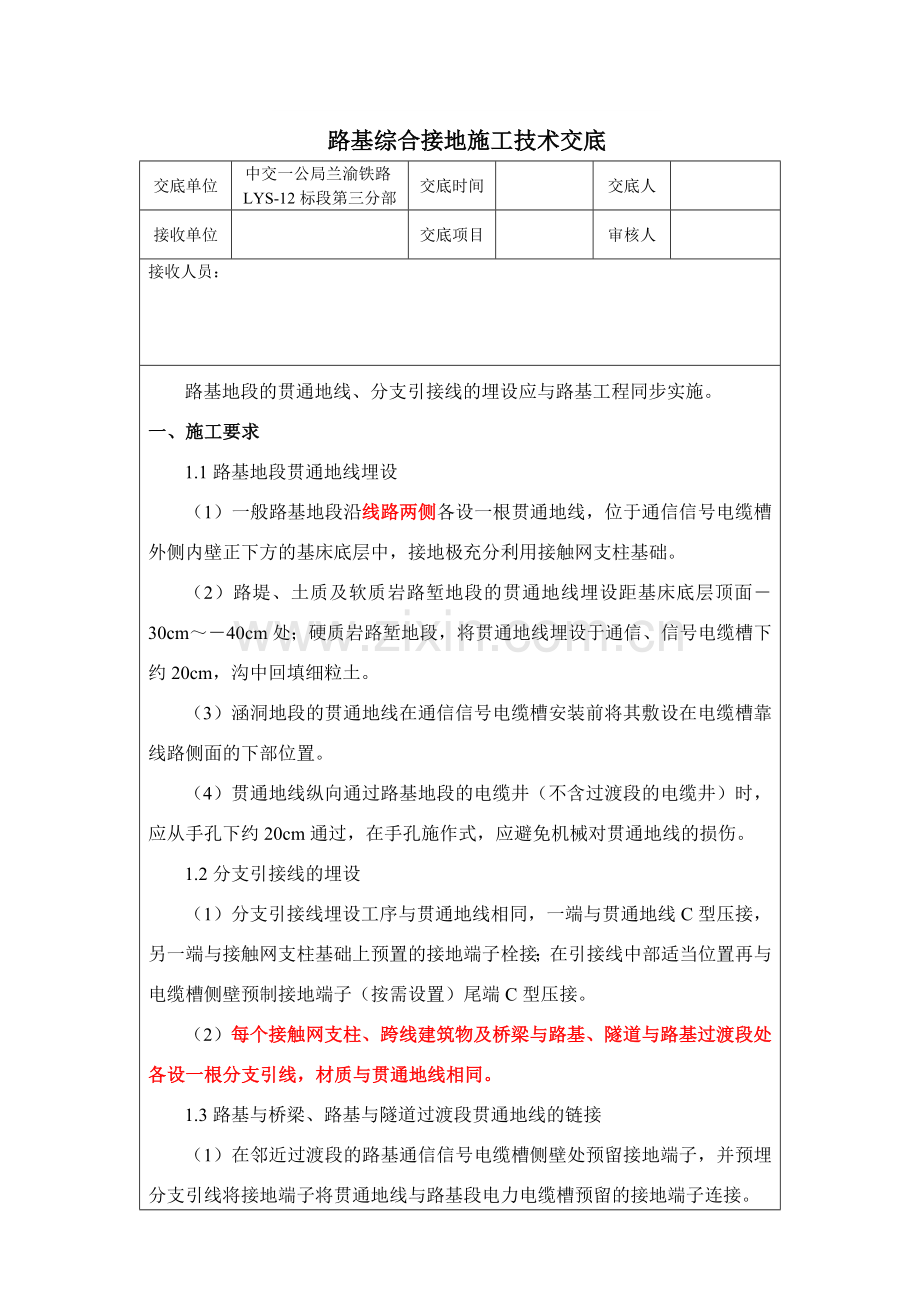

资源描述

1、交底单位路基综合接地施工技术交底中交一公局兰渝铁路LYS-12标段第三分部交底时间交底人接收单位交底项目审核人接收人员:路基地段的贯通地线、分支引接线的埋设应与路基工程同步实施。一、施工要求1.1路基地段贯通地线埋设(1)一般路基地段沿线路两侧各设一根贯通地线,位于通信信号电缆槽外侧内壁正下方的基床底层中,接地极充分利用接触网支柱基础。(2)路堤、土质及软质岩路堑地段的贯通地线埋设距基床底层顶面30cm40cm处;硬质岩路堑地段,将贯通地线埋设于通信、信号电缆槽下约20cm,沟中回填细粒土。(3)涵洞地段的贯通地线在通信信号电缆槽安装前将其敷设在电缆槽靠线路侧面的下部位置。(4)贯通地线纵向通

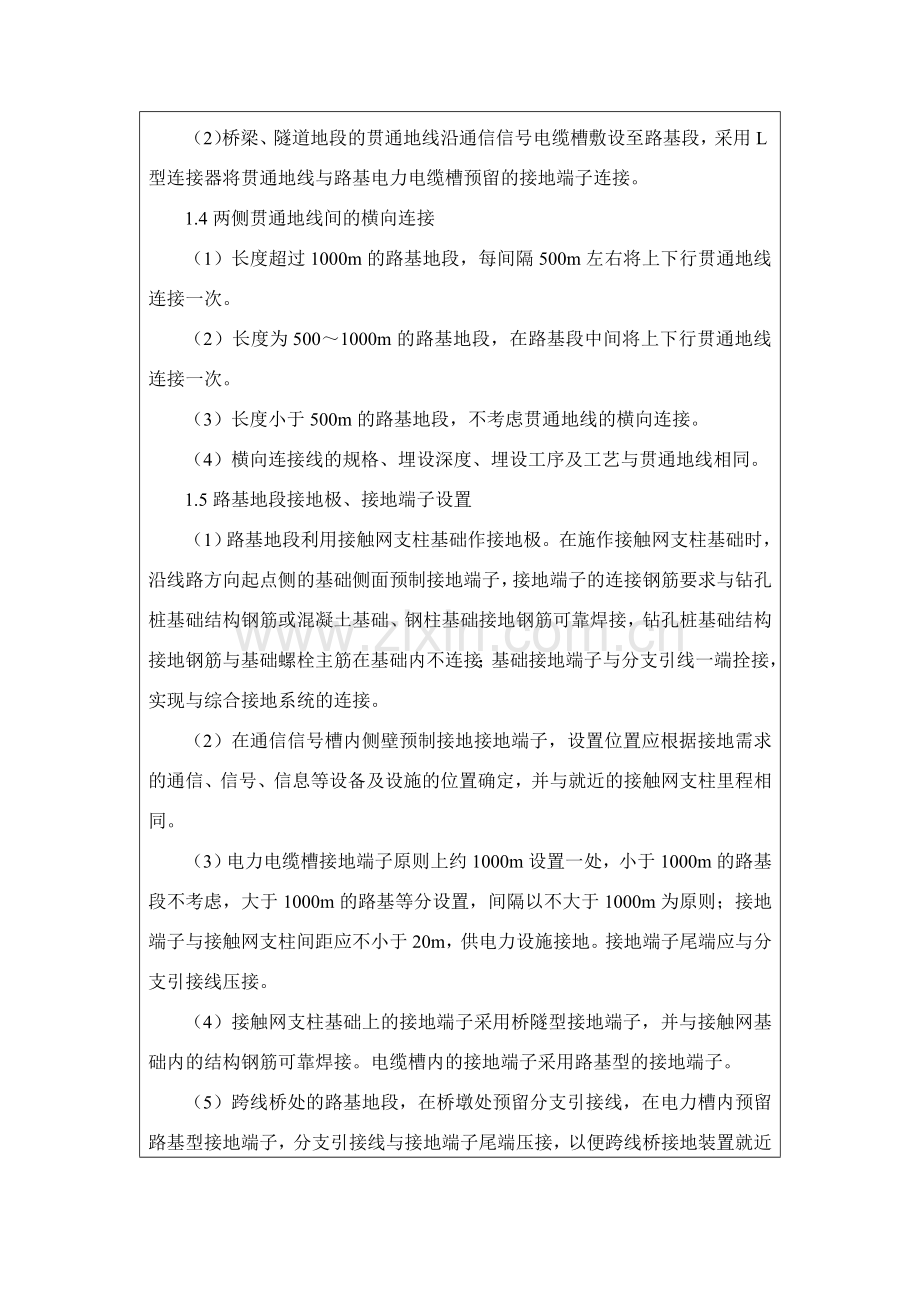

2、过路基地段的电缆井(不含过渡段的电缆井)时,应从手孔下约20cm通过,在手孔施作式,应避免机械对贯通地线的损伤。1.2分支引接线的埋设(1)分支引接线埋设工序与贯通地线相同,一端与贯通地线C型压接,另一端与接触网支柱基础上预置的接地端子栓接;在引接线中部适当位置再与电缆槽侧壁预制接地端子(按需设置)尾端C型压接。(2)每个接触网支柱、跨线建筑物及桥梁与路基、隧道与路基过渡段处各设一根分支引线,材质与贯通地线相同。1.3路基与桥梁、路基与隧道过渡段贯通地线的链接(1)在邻近过渡段的路基通信信号电缆槽侧壁处预留接地端子,并预埋分支引线将接地端子将贯通地线与路基段电力电缆槽预留的接地端子连接。(2)

3、桥梁、隧道地段的贯通地线沿通信信号电缆槽敷设至路基段,采用L型连接器将贯通地线与路基电力电缆槽预留的接地端子连接。1.4两侧贯通地线间的横向连接(1)长度超过1000m的路基地段,每间隔500m左右将上下行贯通地线连接一次。(2)长度为5001000m的路基地段,在路基段中间将上下行贯通地线连接一次。(3)长度小于500m的路基地段,不考虑贯通地线的横向连接。(4)横向连接线的规格、埋设深度、埋设工序及工艺与贯通地线相同。1.5路基地段接地极、接地端子设置(1)路基地段利用接触网支柱基础作接地极。在施作接触网支柱基础时,沿线路方向起点侧的基础侧面预制接地端子,接地端子的连接钢筋要求与钻孔桩基础

4、结构钢筋或混凝土基础、钢柱基础接地钢筋可靠焊接,钻孔桩基础结构接地钢筋与基础螺栓主筋在基础内不连接;基础接地端子与分支引线一端拴接,实现与综合接地系统的连接。(2)在通信信号槽内侧壁预制接地接地端子,设置位置应根据接地需求的通信、信号、信息等设备及设施的位置确定,并与就近的接触网支柱里程相同。(3)电力电缆槽接地端子原则上约1000m设置一处,小于1000m的路基段不考虑,大于1000m的路基等分设置,间隔以不大于1000m为原则;接地端子与接触网支柱间距应不小于20m,供电力设施接地。接地端子尾端应与分支引接线压接。(4)接触网支柱基础上的接地端子采用桥隧型接地端子,并与接触网基础内的结构钢

5、筋可靠焊接。电缆槽内的接地端子采用路基型的接地端子。(5)跨线桥处的路基地段,在桥墩处预留分支引接线,在电力槽内预留路基型接地端子,分支引接线与接地端子尾端压接,以便跨线桥接地装置就近接入综合接地系统。(6)路基地段声屏障综合接地:由导电材料制成声屏障及支架应在结构内预留接地端子,就近与路基电缆槽或接触网基础预留接地端子连接。二、施工工艺2.1路基填筑并压实至高于贯通地线埋设深度约60mm高程的同时,预留出60mm深、宽度略大于贯通地线直径的“小槽”,以敷设贯通地线。2.2先向“小槽”内回填40mm粒径不大于5mm的土壤,敷设贯通地线,再次回填40mm粒径不大于5mm的土壤,进行人工夯实; 2

6、.3人工夯实后,必须在“小槽”上方覆盖不少于100m、粒径不大于5mm的土壤,才能进行正常的路基填筑和机械压实作业。2.4在敷设贯通地线时,同时在接触网支柱基础处预留分支引线,一端与贯通地线C型压接,施工边坡防护前,将引接线埋设于边坡防护层。合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4

7、职责4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照

8、、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
