1、底部立柱标准立柱标准横桥横桥长4.Om长4.Om长4.0m长2.0m12个48个36个2个卡头脚手板安全网厚25mm3*6m24个120m250块(3)内隔墙板施工:待楼面、墙面修补、清扫干净后,弹好立线及定位线,开始安装。先在空心石膏条板接触的部位刷SG791胶液一道,然后用SG791胶与石膏调成的胶泥涂在条板的上端及一例,一人在另侧推,使条板之间粘紧,一人用特制撬棍在条板底部向上顶,一人打木楔,使条板与板底挤紧。施工中随时用靠尺测量其平整度及垂直度,将板缝挤出的胶泥刮平。粘接条板的胶泥中的SG791胶液一般为石膏量的60%,如板缝过大,胶泥中可掺入石膏量12倍的细砂。为防止凝固后浪费,胶泥

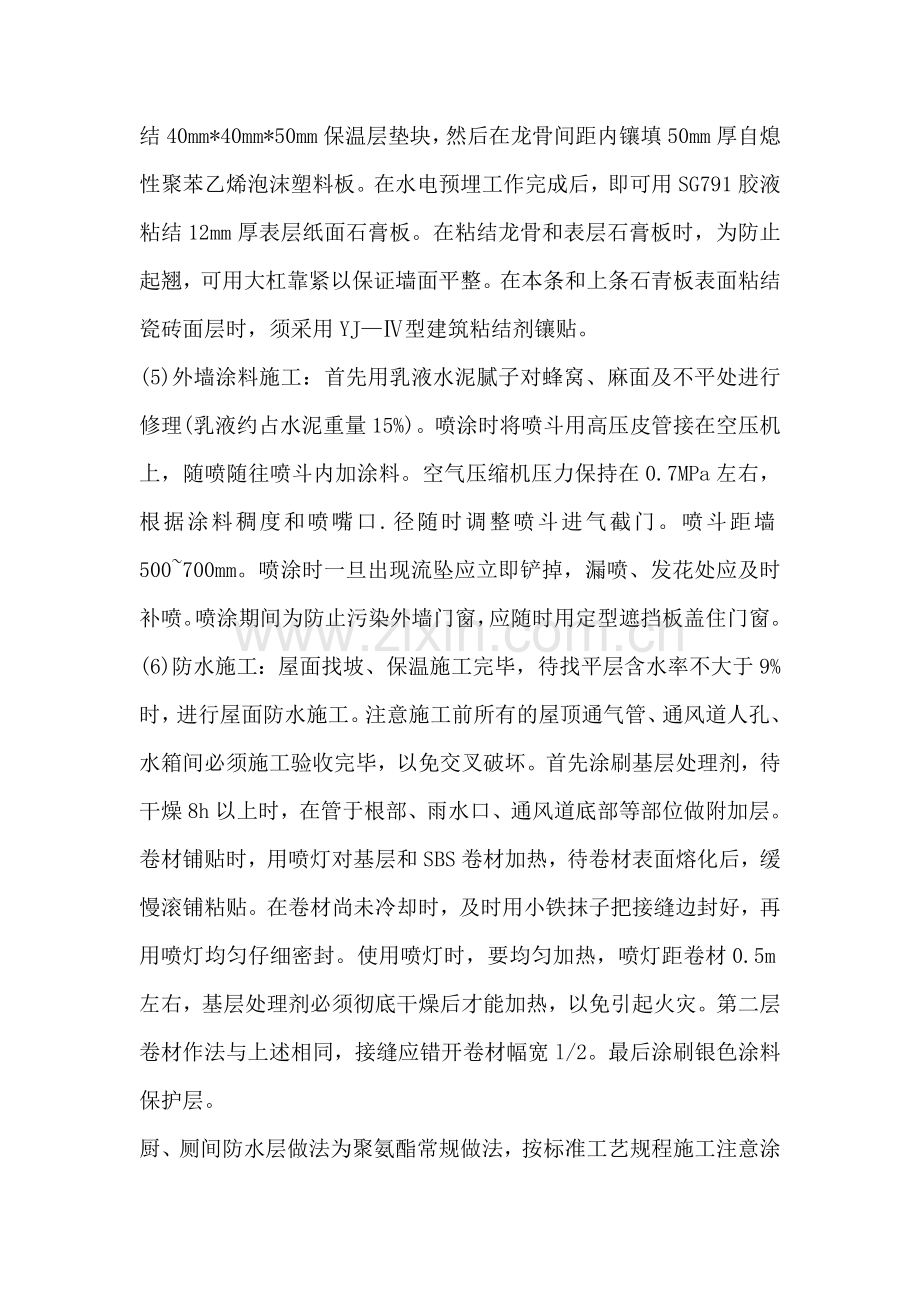

2、配制量以一次不超过20min使用时间为准。板底缝隙一般不超过30mm,用C20细石混凝土堵严。(4)外墙内保温施工:混凝土墙面修补、清理后弹好分档线,按线粘接70mm*70mm防水石膏板标块(20mm厚),然后在标块上粘70mm*80mm石膏板垂直龙骨和水平龙骨。垂直龙骨间距应为450mm左右以符合表层石膏板模数;水平龙骨除沿顶、沿地两道外,沿外窗上下端各设一道。为确保空气层50mm厚,上下每隔300mm左右在混凝土墙背后粘结40mm*40mm*50mm保温层垫块,然后在龙骨间距内镶填50mm厚自熄性聚苯乙烯泡沫塑料板。在水电预埋工作完成后,即可用SG791胶液粘结12mm厚表层纸面石膏板。在

3、粘结龙骨和表层石膏板时,为防止起翘,可用大杠靠紧以保证墙面平整。在本条和上条石青板表面粘结瓷砖面层时,须采用YJ型建筑粘结剂镶贴。(5)外墙涂料施工:首先用乳液水泥腻子对蜂窝、麻面及不平处进行修理(乳液约占水泥重量15%)。喷涂时将喷斗用高压皮管接在空压机上,随喷随往喷斗内加涂料。空气压缩机压力保持在0.7MPa左右,根据涂料稠度和喷嘴口.径随时调整喷斗进气截门。喷斗距墙500700mm。喷涂时一旦出现流坠应立即铲掉,漏喷、发花处应及时补喷。喷涂期间为防止污染外墙门窗,应随时用定型遮挡板盖住门窗。(6)防水施工:屋面找坡、保温施工完毕,待找平层含水率不大于9%时,进行屋面防水施工。注意施工前所

4、有的屋顶通气管、通风道人孔、水箱间必须施工验收完毕,以免交叉破坏。首先涂刷基层处理剂,待干燥8h以上时,在管于根部、雨水口、通风道底部等部位做附加层。卷材铺贴时,用喷灯对基层和SBS卷材加热,待卷材表面熔化后,缓慢滚铺粘贴。在卷材尚未冷却时,及时用小铁抹子把接缝边封好,再用喷灯均匀仔细密封。使用喷灯时,要均匀加热,喷灯距卷材0.5m左右,基层处理剂必须彻底干燥后才能加热,以免引起火灾。第二层卷材作法与上述相同,接缝应错开卷材幅宽l/2。最后涂刷银色涂料保护层。厨、厕间防水层做法为聚氨酯常规做法,按标准工艺规程施工注意涂膜厚度不得小于2mm。应随时保持通风条件,以防挥发的气体造成操作人员中毒。劳

5、动组织(1)在结构施工阶段,为使各工种互相搭配合理,均衡施工,采用混合队形式。其中吊装工14人,木工22人,钢筋工7人,电焊工3人,混凝土工20人,架子工2人,翻斗车司机3人,机械工2人,2ll量放线工3人,抹灰修理工4人,共计80人。因场地狭小,为避免劳动力过度集中,给现场带来料具堆放场地紧张、现场施工管理困难的局面,在结构施工阶段不考虑安排装修劳动力。(2)装修施工采用专业班组单独施工。其中抹灰工24人,木工20人,油工16人,防水工5人,机械工2人,翻斗车司机2人,水暖工16人,电工20人。雨期施工方案(1)现场道路两侧挖明排水沟,纵向坡度3。(2)塔吊及井架安装避雷装置,接地电阻不应大

6、于10塔道、桥式脚手架、井架下部均应在搭设时高出自然地坪100mm,以防雨水浸泡造成悬空或下陷。(3)外线工程管道沟槽应严格按规定放坡,施工前准备2台潜水泵,雨后及时抽水。(4)所有堆放构件处支座必须坚固,雨后变形的支座不得堆放构件,经处理后才能重新使用。(5)现场中、小型机械必须按规定加防雨罩或搭防雨棚。闸箱防雨漏电接地保护装置应灵敏有效。每星期检查一次线路绝缘情况。(6)雨天浇筑混凝土时应减小坍落度,必要时可将水泥单方用量提高一级。暴雨时应停工。(7)外檐涂刷遇雨停工,雨后及时修补冲坏的墙面。墙面基层含水量超过20%时,应待墙面干燥后再刷涂料。及时安装水落管,防止雨水口处自然排水导致墙面过

7、湿,无法做涂料。工期定额本工程基础施工工期为59d,结构施工工期为30d,装修施工工期为67d,总计162d(包括基础施工后结构施工前立塔式起重机6d)。按照建筑安装工程工期定额规定,此类建筑总工期应为240d,本工程可提前78d。人工、材料概算根据本工程特点,参考同类型其它建筑物施工经验,预计主要材料及人工如下:应按两层需用量与其他构件同时进场。钢窗在结构施工后期一次进齐。(3)钢筋半成品、水电预埋管材、预埋铁件按专业需要进场,但备料不得少于两层用量。工具、机械、设备计划本工程主要施工机具、设备见下表。主要施工机具计划名称规格或性能单位数量塔式起重机搅拌机装载机(搅拌站后台用)推土机翻斗车电

8、焊机卷扬机振捣器大钢模及钢平台、三角挂架吊灰斗电锯电锤桥式脚手架钢管井架倒链空气压缩机涂料喷斗电缆电焊把线照明电缆钢丝绳安全网套管机射钉枪清理屋面用吹风机电动涂料搅拌器汽油喷灯TQ60/80JS3500.6m355马力400LBx3-330JJK-1ATZ-50,TZ-30全套1.2m3MJ104全套高25m3tO.6m350mm22*1.5mm212.5mm3*6mSD-302300W300W3L台台台台辆台台台个台合座台台个mmmm块台台个个311114215.2212162414012080230401221个主要项目施工方法第一节 基础工程为节约大型机械施工费用,全部基础工程(土方、砌

9、筑、钢筋、混凝土)除砂浆、混凝土采用机械搅拌和水平运输采用小翻斗车外,其余均由人工施工。因基槽深度大于1.5m,挖土时应按规定的1:0.33放坡,即基槽上口应比下口每侧加宽0.85m。由于本工程地处居民区内,挖土时必须在四周圈起钢管护身栏,高度1.2m,四角设警告牌,夜间设红色路灯。槽边堆土或其他材料距槽边不小于1m。在槽内施工的所有人员必须戴安全帽。肥槽填土前,应先清理槽内杂物,小于0.6m宽的肥槽用木夯夯实填土,每层虚铺厚度20cm,大于0.6m宽的肥槽可采用蛙式打夯机夯实,每层虚铺厚度不大于30cm。每层填土隔40m取样做干密度试验,其值不得低于1.658/cm3。第一节 结构工程(1)

10、垂直运输机械选择:选用TQ60/80型塔式起重机一台(塔身高30m,回转半径25m)进行综合吊装,从首层第二流水段起,每昼夜完成一个流水段的全部吊装工作。每流水段(按较大段计)工作量约178吊次,按每台班80100吊次计,起重机需开22.5台班,才能满足需要。每一流水段实物量及吊次见下表。每一单元实物量及吊次表吊运项目实物量吊次用运项目实物量吊次钢筋及钢筋网片内墙拆纵横板内墙合纵横扳内墙拆、合横墙模板外墙拆外模板外墙拆、合里侧模板外墙合外模板阳台分户板、栏板楼板1.6t10块10块20块10块10块10块11块38块8310201010101119阳台、楼梯内外墙混凝土板缝、现浇板混凝土隔断板

11、、通风道外墙里侧保温板木工零星用科钢平台,三角架合计7块38m38m39套73884459178本工程楼面采用预应力短向圆孔板,最大重量不足1t,最重吊运物品是钢制大模板(重2t),选用TQ60/80型塔式起重机最小吊重3t,可满足需要。(2)钢筋绑扎:墙板钢筋由加工厂配料,现场点焊成网片,手工绑扎,其他钢筋在现场配料。为减轻白天垂直运输压力,钢筋绑扎一般在夜间进行。墙板网片筋绑好后,及时绑好垫架,以保证墙板混凝土保护层厚度。楼板安装完后,应仔细清理锚固筋,保证位置准确。浇筑混凝土,必须留专人整理钢筋,重点是现浇板上部的负弯矩筋。(3)模板安装:模板安装全部在白天进行。数量、规格见下表。支模前

12、模板底部用低强度砂浆抹好找平层,以防止预制板不平造成跑浆。大钢模及钢平台、三角挂架数量表用途名称规格(m)数量(块)内墙钢模6.6m进深4.5m进深3.9m开间2.7m开间l号正、反2号正(3号正)2号反4号正4号反(3号反)5号正、反6号正、反6.28*2.543.88*2.544.18*2.544.18*2.543.88*2.543.46*2.542.26*2.54各53224各4各2外墙模板6.6m进深4.5m进深3.9m开间2.7m开间11号正11号反12号正12号反13号正13号反14号正14号反15号正15号反16号正16号反17号正17号反6.70*2.546.28*2.544.

13、30*2.543.88*2.543.68*2.543.58*2.543.68*2.543.58*2.543.68*2.543.58*2.542.86*2.542.26*2.542.86*2.542.26*2.5411112222442222内墙钢平台2.7m开间3.9nn开间4.3*2.56.4*2.54.3*3.86.4*3.82233外墙钢平台3.9m开间2.7m开间6.6m进深4.2m进深3.8*1.52.6*1.53.2*1.52.0*1*5121244三角挂架64个内墙模板应先跳仓支横墙板,待门洞口及水电预埋件完成后合另一例模板。门口可采用先立口方法,在模板上打眼,用双角钢及花篮螺栓

14、固定木门口,最后立内纵墙模板。注意25层所有单元隔墙留900mm*1960mm施工洞。外墙应先支里侧模板,里侧模板立在下层顶板上。窗洞口模板用专用合页固定在里模板上,待里模板与窗洞模板支完后合外侧模板。外侧模板立在外墙悬挂三角平台架上。注意25层在A轴轴间利用1.5m宽外窗留施工洞。模板支完验收后满铺钢平台,这样既可解决浇筑混凝土时的安全防护问题,又可在浇筑混凝土时减少浪费。钢平台在浇筑完毕后随时拆除吊运,为第二日拆模创造条件。模板拆除顺序与上述相反,应注意拆模后检查所有穿墙螺栓是否拔掉,以免吊运时起重机将墙拉坏。拆模后及时清理模板。结构施工时正值雨季,水溶性脱模剂易被雨水冲刷,应选用油溶性脱

15、模剂。(4)混凝土浇筑:采用现场搅拌混凝土。混凝土必须分层浇捣。为避免将门口挤歪,门口两侧应同时下料浇筑。外墙浇筑时应从窗口模板振捣孔观察、补振,防止窗口下部混凝土出现空洞或漏振。混凝土各项材料(包括早强减水剂)都必须严格按照配合比施工。应留有供拆模、安装楼板时参考的混凝土试块。(5)构件吊装:楼板安装前墙体混凝土强度应不低于4MPa,因楼板搭墙尺寸较小,应按下图做硬架支模。楼板、阳台板就位后应随即用10*10(cm)方木支顶,并应保持连续三层。阳台、雨罩根部甩出的尾筋是焊接施工中易出事故的部位,必须指派专人施工。阳台栏板、通风道随楼层安装。楼梯安装前,板底必须坐浆,安装后及时用4mm厚钢板将

16、楼梯板与休息平台焊接牢固。楼板硬架支模图(6)脚手架支搭:内墙模板顶部满铺钢平台,用塔吊吊运。外墙采用三角挂架上铺钢平台作为施工作业面,外绑护身栏。三角挂架挂在下层外墙伸出的弯钩螺栓上(见下图);挂架数量按一层楼配齐(阳台处除外),用塔吊提升。挂三角挂架时,外墙混凝土强度应不小于7.5MPa。三角挂架示意图第一节 装修工程(1)垂直运输:装修材料垂直运输采用钢管井架,设在A轴墙外侧轴间,结构施工期间25层应在此处留施工洞。选用一台JJK-1A型卷扬机,牵引力为10kN。(2)脚手架搭设:外装修采用桥式脚手架,其规格与数量见下表。脚手架搭设方法与施工注意事项参见有关的建筑安装工程脚手架安全技术操

17、作规程。桥式脚手架需用材料表名称规格数量名称规格数量底部立柱标准立柱标准横桥横桥长4.Om长4.Om长4.0m长2.0m12个48个36个2个卡头脚手板安全网厚25mm3*6m24个120m250块(3)内隔墙板施工:待楼面、墙面修补、清扫干净后,弹好立线及定位线,开始安装。先在空心石膏条板接触的部位刷SG791胶液一道,然后用SG791胶与石膏调成的胶泥涂在条板的上端及一例,一人在另侧推,使条板之间粘紧,一人用特制撬棍在条板底部向上顶,一人打木楔,使条板与板底挤紧。施工中随时用靠尺测量其平整度及垂直度,将板缝挤出的胶泥刮平。粘接条板的胶泥中的SG791胶液一般为石膏量的60%,如板缝过大,胶

18、泥中可掺入石膏量12倍的细砂。为防止凝固后浪费,胶泥配制量以一次不超过20min使用时间为准。板底缝隙一般不超过30mm,用C20细石混凝土堵严。(4)外墙内保温施工:混凝土墙面修补、清理后弹好分档线,按线粘接70mm*70mm防水石膏板标块(20mm厚),然后在标块上粘70mm*80mm石膏板垂直龙骨和水平龙骨。垂直龙骨间距应为450mm左右以符合表层石膏板模数;水平龙骨除沿顶、沿地两道外,沿外窗上下端各设一道。为确保空气层50mm厚,上下每隔300mm左右在混凝土墙背后粘结40mm*40mm*50mm保温层垫块,然后在龙骨间距内镶填50mm厚自熄性聚苯乙烯泡沫塑料板。在水电预埋工作完成后,

19、即可用SG791胶液粘结12mm厚表层纸面石膏板。在粘结龙骨和表层石膏板时,为防止起翘,可用大杠靠紧以保证墙面平整。在本条和上条石青板表面粘结瓷砖面层时,须采用YJ型建筑粘结剂镶贴。(5)外墙涂料施工:首先用乳液水泥腻子对蜂窝、麻面及不平处进行修理(乳液约占水泥重量15%)。喷涂时将喷斗用高压皮管接在空压机上,随喷随往喷斗内加涂料。空气压缩机压力保持在0.7MPa左右,根据涂料稠度和喷嘴口.径随时调整喷斗进气截门。喷斗距墙500700mm。喷涂时一旦出现流坠应立即铲掉,漏喷、发花处应及时补喷。喷涂期间为防止污染外墙门窗,应随时用定型遮挡板盖住门窗。(6)防水施工:屋面找坡、保温施工完毕,待找平

20、层含水率不大于9%时,进行屋面防水施工。注意施工前所有的屋顶通气管、通风道人孔、水箱间必须施工验收完毕,以免交叉破坏。首先涂刷基层处理剂,待干燥8h以上时,在管于根部、雨水口、通风道底部等部位做附加层。卷材铺贴时,用喷灯对基层和SBS卷材加热,待卷材表面熔化后,缓慢滚铺粘贴。在卷材尚未冷却时,及时用小铁抹子把接缝边封好,再用喷灯均匀仔细密封。使用喷灯时,要均匀加热,喷灯距卷材0.5m左右,基层处理剂必须彻底干燥后才能加热,以免引起火灾。第二层卷材作法与上述相同,接缝应错开卷材幅宽l/2。最后涂刷银色涂料保护层。厨、厕间防水层做法为聚氨酯常规做法,按标准工艺规程施工注意涂膜厚度不得小于2mm。应

21、随时保持通风条件,以防挥发的气体造成操作人员中毒。劳动组织(1)在结构施工阶段,为使各工种互相搭配合理,均衡施工,采用混合队形式。其中吊装工14人,木工22人,钢筋工7人,电焊工3人,混凝土工20人,架子工2人,翻斗车司机3人,机械工2人,2ll量放线工3人,抹灰修理工4人,共计80人。因场地狭小,为避免劳动力过度集中,给现场带来料具堆放场地紧张、现场施工管理困难的局面,在结构施工阶段不考虑安排装修劳动力。(2)装修施工采用专业班组单独施工。其中抹灰工24人,木工20人,油工16人,防水工5人,机械工2人,翻斗车司机2人,水暖工16人,电工20人。雨期施工方案(1)现场道路两侧挖明排水沟,纵向

22、坡度3。(2)塔吊及井架安装避雷装置,接地电阻不应大于10塔道、桥式脚手架、井架下部均应在搭设时高出自然地坪100mm,以防雨水浸泡造成悬空或下陷。(3)外线工程管道沟槽应严格按规定放坡,施工前准备2台潜水泵,雨后及时抽水。(4)所有堆放构件处支座必须坚固,雨后变形的支座不得堆放构件,经处理后才能重新使用。(5)现场中、小型机械必须按规定加防雨罩或搭防雨棚。闸箱防雨漏电接地保护装置应灵敏有效。每星期检查一次线路绝缘情况。(6)雨天浇筑混凝土时应减小坍落度,必要时可将水泥单方用量提高一级。暴雨时应停工。(7)外檐涂刷遇雨停工,雨后及时修补冲坏的墙面。墙面基层含水量超过20%时,应待墙面干燥后再刷

23、涂料。及时安装水落管,防止雨水口处自然排水导致墙面过湿,无法做涂料。工期定额本工程基础施工工期为59d,结构施工工期为30d,装修施工工期为67d,总计162d(包括基础施工后结构施工前立塔式起重机6d)。按照建筑安装工程工期定额规定,此类建筑总工期应为240d,本工程可提前78d。人工、材料概算根据本工程特点,参考同类型其它建筑物施工经验,预计主要材料及人工如下: (1)基础用工1600工日,结构用工2400工日,装修及屋面4900工日,水电用工1990工日。(2)现浇混凝土钢筋总计64.6t,每平方米用量14.80kg。(3)现浇混凝土水泥用量408t,每平方米用量93.5kg。(4)结构

24、工期30d,用塔式起重机75台班,台班产量为58.2m2。质量、安全、环境保护技术措施第一节 质量管理本工程是实行建设监理的工程。开工前所有施工管理人员必须参加监理单位组织的设计交底会议和监理工作交底会议,熟悉和认真执行监理单位规定的各项检查制度和各分项工程的报验程序。各项工序施工中都应留有一定的验收和交接检时间。质量员应在项目经理指导下,按照工程总评为优良的前提下,制定各分部、分项工程的质量目标分数值,施工中严格按照目标值进行预测、预控。技术员在认真按照上级规定整理技术档案同时,还应根据工程进度和标准工艺规程编制不同施工项目的工艺卡。日常质量管理如下:(1)施工管理人员必须认真熟悉图纸,学习

25、大模板多层住宅结构设计与施工规程,对进场的各工种进行详细的技术、安全书面交底,没有接受交底的工人不应进行操作。(2)建筑物每个流水段都应设置标准轴线控制桩,用经纬仪从标准桩将线引至楼上,放线误差应控制在每个单元之内。(3)钢筋保护层垫架措施应牢固。施工中出现位移的竖直钢筋与上部钢筋连接时,不应弯成死弯,只能按1:6弯成灯草弯,如因此造成搭接长度不够时,必须加焊。(4)合模前应认真检查预埋件、水电管线、门窗洞口是否安装牢固,位置是否正确,并将杂物清理干净。浇筑混凝土时,应派专人看护模板,及时处理跑浆部位。拆模时混凝土强度不应低于1MPa。拆模后须将模板清理干净,才能刷隔离剂。(5)为防止出现烂根

26、现象,混凝土浇筑前,应先在模板内浇50mm厚同等级砂浆。搅拌混凝土时粗细骨料须每车过磅。拆模后应在混凝土强度较低时用水泥砂浆将跑浆、蜂窝、麻面等处补好。各部位的混凝土采用喷水养护,至少不低于3昼夜。(6)楼板搭墙尺寸应均匀,如出现搭接少于20mm的情况,应制订处理方案,获监理单位批准后按方案处理,不得自行继续施工,板下缝隙应及时用干硬性豆石混凝土捻实,小于20mm的缝隙,可用1:2水泥砂浆塞实。(7)防水卷材和聚氨酯涂料必须使用具有防伪标志的、获得认证资质的厂家的产品。防水操作人员应具有上级单位考试合格的上岗证。屋面防水完成后须做24h的蓄水试验。厨、厕间在防水工程完成后和装饰面层完成后各做一

27、次24h蓄水试验。对试验中有问题部位应及时返修并做好记录。(8)上、下水管道的坡度不应小于规定的最小坡度。管道焊接处不得出现咬肉、气孔、砂眼。焊口处破坏的镀锌层应及时刷防锈漆。卡件必须与墙体连接牢固,与管道紧密接触。管道丝扣连接处麻头应及时清理干净。各种管道及附件的防锈漆由水暖工涂刷,刷油前注意认真处理铁锈、污垢。(9)给水管穿越门厅、居室、门口、壁柜处,均应做防结露保温层。暖气管穿楼板、穿墙时,均应设置钢制套管,穿越壁橱、吊柜时必须设置保温层。(10)卫生器具安装应顺直。坐便器低水箱必须使用法定单位认证的防虹吸水箱配件。水箱零件应齐全,制动灵活。坐便器排水胶管连接必须用不小于14号的铜丝绑扎

28、两道。坐便器固定螺栓不得破坏防水层。安装镀铬零件必须采用平口扳子,严禁使用管钳子。(11)各种管道、炉片、卫生器具最迟在喷浆前做完打压试水、验收工作,防止一旦出现渗漏造成污染返工而延误工期。(12)电气暗敷20mm及其以下的管路,用套丝管箍连接;25mm以上的,打喇叭口焊接。线管采用丝扣连接时,管箍两端必须焊接跨接地线。管路超长需加接线盒或将管径加大一级,管内不得设置接头。拉线开关与插销水平距离应大于300mm。多股导线连接必须用套管压接,套管截面大于导线截面时,用线芯将套管填满再压接。导线连接均应裹粘胶塑料带,外包黑胶布。线路中的金属箱体、盒本体必须连接保护地线。(13)各种灯具安装均应与房

29、间对称,潮湿处安装的灯具应加石棉垫。灯具安装应在土建油漆、喷浆后进行。工序排不开时,需在安装完毕的灯具外侧包纸保护。(14)加强成品保护,防止施工过程中碰撞损坏成品。预制楼梯采用定型角钢踏步护角保护;内木门口下半部采用废U形轻钢龙骨做套保护;水磨石窗台板、陶瓷卫生洁具、插销座等安装后一律贴纸保护。装修施工末期每层设成品保护员1人,游动监督、检查。第一节 安全消防管理(1)大模板的安装、拆除、吊运及堆放必须按照大模板多层住宅结构设计与施工规程中有关安全条款执行。(2)首层平支一道安全网(重网),除南侧塔道处可适当减窄外,其他三面一律6m宽。(3)首层进入洞口应搭宽3m、长2m的保护棚,其上满铺5

30、0mm厚木板。其他洞口一律封死。(4)利用正式工程楼梯栏杆随层焊接以代替防护栏。通风道应随层安装,以尽量减少施工层的孔洞口。(5)阳台栏板随层焊接、安装,以代替护身栏,减少装修时的工作量。(6)大模板要面对面堆放,堆放坡度7580并临时拴牢,在楼层堆放时应有可靠的防风、防碰撞措施。(7)桥式脚手架基础要平整、夯实,并垫十字交叉2层50mm厚木板。立柱全高垂直偏差应小于50mm。四角柱必须两方向和建筑物固定,其他柱必须与建筑物刚性连接固定。(8)井架缆风绳应齐全牢固,钢丝绳尽端卡扣不少于3个。靠建筑物一例要层层与建筑物拉顶牢固。(9)电焊机上应有防雨罩,下有防潮垫,电源接头设防护装置。(10)所

31、有振捣器、打夯机、电锤等手持电动工具,其电闸箱要安装灵敏有效的漏电保护装置。(11)所有电气焊工、信号工、架子工、暂设电工,必须持有上级单位考试的合格证方能操作。(12)现场施工应遵守有关消防规定及用火申请制度,现场消防道路应随时保证畅通。消火栓不压不挡,夜间设有红色警灯。(13)楼内不准设置仓库。油料库、防水材料库、木构件库采用非燃性材料支搭,长期备有灭火器材。油工配料在指定房间进行,严禁在库房内配料。第一节 材料管理所有进场材料、设备均应有出厂合格证。其中水泥、防水材料、钢窗、各种电气设备等还必须购买国家、上级技术监督部门认可的厂家的产品。钢材、水泥、砖、防水材料进场后必须按规定进行复试,

32、合格后才能使用。第一节 环境保护措施由于本工程是在已建居民小区插建的楼房,环保工作是全体施工人员和管理人员必须高度重视的工作,特做以下规定:(1)进场前与建设单位和当地居民管理单位取得联系,在公安和环保部门指导下,订立协议,明确各方权利和义务。(2)贴出“安民告示”,设立群众来访接待组,主动邀请居民代表开会,介绍开、竣工日期和各项环保措施。建立起互相理解信任、相互支持配合的良好关系。(3)噪声超过55dB的工程一律安排在早上6时至晚上22时进行。各种木材、金属的切割工作一律在现场东北角的作业棚进行。作业棚搭成封闭式,内墙表面挂50mm厚自熄性聚苯板吸声。混凝土浇筑最迟在下午18时开始,保证4h

33、内浇完。如前道工序误期,临时订购商品混凝土以提高施工速度,确保晚上22时以前结束混凝土振捣工作。(4)清运施工垃圾采用封闭式灰斗。现场道路指定专人适量洒水,减少扬尘。出场的车辆派专人用水清洗轮胎。建筑垃圾出场需用苫布覆盖。(5)搅拌机前台设置沉淀池和储水池,刷罐水及清洗车辆用水必须流入沉淀池经沉淀后才可以排入储水池。此废水用作冲洗石于和道路洒水,沉淀池必须每天清掏。现场污水严禁流出施工区域。(6)夜间照明灯具尽量把光线调整到现场以内。严禁把强光源辐射到附近宿舍楼。施工准备工作一、测量放样1、根据施工图会审纪要及有关单位确定,隔堤以南(即污水厂至隔堤部分),管中心线距沿江堤坝底脚18m,;隔堤坝

34、以北(即隔堤至出江口部分)管中心线距沿江堤坝底脚34m。因此,本工程管中心线定位即以沿江堤坝为参照进行放样。污水厂出厂过河钢管根据出厂管位置,同时考虑管线的顺直度进行放样。隔堤处穿越堤坝位置会同甲方、监理方、水利等部门共同确定。2、水准点控制体系:依据国家一级或二级水准点或污水厂内的高程控制点,沿管线敷设位置,于沿江堤坝的适当位置,每150m 测设水准控制点,根据测量复核标准的有关规定,形成高程控制体系。3、第二工段的支座位置的测设:由于混凝土支座的养护期的因素,支座位置的测设须提前完成,从理论上可以按每5m 为中心间距进行放样。二、原材料采购与复试1、钢筋:产地苏钢2、水泥:采用星阁(袋装)

35、425#水泥3、黄砂:产地临海下中粗砂4、碎石:产地椒江采石场,粒径不大于30mm5、预应力管:宁波水泥管厂6、钢管:宁波美亚钢管有限公司上述原材料的产地及规格均经业主及监理认可,复试工作将及时按设计和有关规定要求进行复试,复试时将在监理人员旁证下进行取样。混凝土支座C15 的级配已送市政质监站试验室检测。三、临时设施、施工用电和施工用水1、本工程施工用电主要为沟槽排水、钢管焊接、混凝土支座浇捣时服务。以考虑到施工条件等现场实际情况,隔堤以南的施工用电拟以柴油发电机解决沟槽排水和钢管焊接的施工用电,考虑到设备的利用率,尽量使管线安装和钢管焊装的时间错开。隔堤以北的施工用电,请业主协助在24+2

36、50m 附近的适当位置即混凝土搅拌机放置的位置接入,用电量为40KW。2、施工用水接至搅拌机放置的位置,用水量为10T/d。3、业主应在开工令下达之前办理好施工用电和施工用水的接入工作。四、工作计划安排考虑到隔堤两侧安装工艺的不同,拟在施工程序作如下按排:1、隔堤以南拟以边开挖,边进行基础处理,边安装边回填的流水作业形式进行,每天的计划进度为100m,预计1518 天完成,主体管线的安装和第一步回填工作,钢制管配件的制作在过程中穿插进行。过河的敷设在全线安装总体完成后重点突破,预计须用35 天的时间。2、隔堤以北的工程,在隔堤以南安装的时间段内,进行混凝土浇捣,全部完成预计为35 天。须28

37、天养护后进行明管敷设,敷设进度计划为80m/天,预计25 天完成。在此过程隔堤以南部分的钢制分项工程已基本完成,在完成穿堤钢管的同时完成支座的二次浇捣。3、穿堤钢管待第二工段完成80%时,即总工期的第55 天时,即可以进行预制和江堤开挖,待全线基本完成后重点突破,预计5 天完成江堤修复。根据上述安排,总工期为90 天的进度要求是可以保障的。五、设备、人员、材料进场计划项目部人员在开工令下达之日起立即就设备及材料的进场计划如下:1、第一工段,在开工令下达后的第三天开始沟槽开挖,为此设备、人员材料的进场必须以2 天的时间进行妥善安排,由于近阶段的充分准备,完成该准备工作是完全有把握的,具体计划如下

38、:(1)船式挖土机立即组织进场。(2)用于管道基础处理的块石、碎石、中粗砂沿管线敷设位置就近沿途堆放,排管工作目前已基本完成,余留部分计划在开工令下达之前努力完成。2、第二工段:在开工令下达之前安排好设备及材料进场的准备工作,确定好搅拌机放置的位置及材料堆场,开工令下达后立即组织进场或提前组织进场。(1)搅拌机提前进场。(2)水泥、碎石、黄砂在2 天内全部进入堆场。(3)模板的数量,以每天完成120 座支座的进度要求进行组织。本工程的机械设备及人员结构详见附表。施工方案及技术措施一、运布管根据现场实际情况,采取二次搬运,沿管线敷设位置进行布管,同时布管位置以不影响其它辅助材料的进场为原则。采用

39、小型拖拉机及专用运管拖车,以江堤护坡为便道进行运布管。二、沟槽开挖沟槽开挖采用船式挖土机进行沟槽开挖,由于临近江堤,经会审确定沟槽开挖深度为1.5m(据此,局部管顶可能高出现状地面),管顶上部覆土有问题,放坡系数暂定1:1.00。由于地处滩涂,沟槽开挖出现塌方的可能性较大,因此,放坡系数有可能根据现场作调整,工程量增加部分将会同设计监理共同确定。由于沟槽深度较浅,沟槽开挖不准备采取其它保护措施,均采取放坡来确保不塌方。沟槽机械开挖时预留20cm,作为人工清槽。沟槽排水的处理:每50米设置一个集水坑,集水井位于沟槽外测,以污水泵抽出。三、管道基础处理沟槽成槽后及时铺设垫层,竹帘、碎石和砂直运到现

40、场,用20.8竹帘铺底,块石垫层铺到厚度0.4m,要求块石尖头向下、密排,夯入土中,块石间隙灌砂密实,砂为中粗砂,砂石为粗砂或最大粒径小于30mm的天然级配合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4 职责4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领

41、导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),

42、检查合同的履行情况;4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
