收藏 分销(赏)

分部工程质量报审表GAI整机.doc

上传人:精**** 文档编号:3383373 上传时间:2024-07-03 格式:DOC 页数:33 大小:431.04KB
下载 相关 举报
分部工程质量报审表GAI整机.doc_第1页
第1页 / 共33页
分部工程质量报审表GAI整机.doc_第2页
第2页 / 共33页
分部工程质量报审表GAI整机.doc_第3页
第3页 / 共33页
分部工程质量报审表GAI整机.doc_第4页
第4页 / 共33页
分部工程质量报审表GAI整机.doc_第5页
第5页 / 共33页
点击查看更多>>
资源描述

1、分部工程质量报审表工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号:010104 致兰州开元工程监理有限责任公司哈密三塘湖风电项目监理部:根据施工承包协议的规定, 3D60 分部工程现已施工完毕,经我公司三级自检,质量符合国家标准和技术规范以及本工程设计的规定,请审查和验收。 施工项目部(章):项目经理: 日 期: 监理项目部审查意见:监理项目部(章):专业监理工程师: 总监理工程师: 日 期: 注 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。 3D60 分部工程质量验收记录工程名称新疆哈密二期三塘湖第三风电场D区100MW工

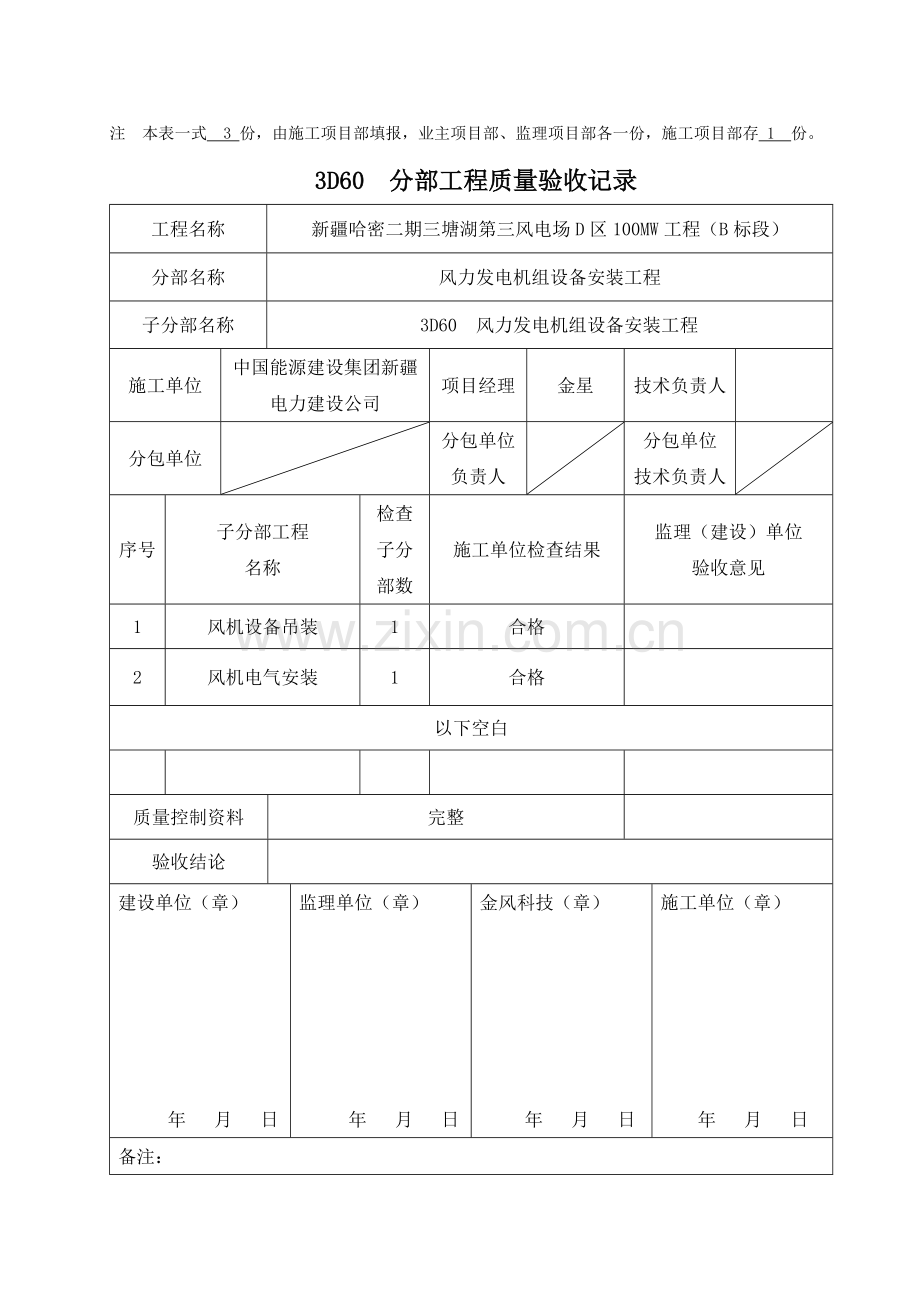

2、程(B标段)分部名称风力发电机组设备安装工程子分部名称 3D60 风力发电机组设备安装工程施工单位中国能源建设集团新疆电力建设公司项目经理金星技术负责人 分包单位分包单位负责人分包单位技术负责人序号子分部工程名称检查子分部数施工单位检查结果监理(建设)单位验收意见1风机设备吊装1合格2风机电气安装1合格以下空白质量控制资料完整验收结论建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。子分部工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区

3、100MW工程(B标段) 编号:01010401 致 兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 子分部工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范以及本工程设计的规定,请审查和验收。附件: 3D60 子分部工程质量验收记录施工项目部(章):项目经理: 日 期: 监理工程师意见:监理项目部(章):总/专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。分部工程质量验收记录工程名称新疆哈密二期三塘湖第三风电场D区100MW工程(B标段)分部名称风机机械安装分项工程名称电控

4、柜、塔架、施工单位中国能源建设集团新疆电力建设公司项目经理金星技术负责人兰伟 分包单位分包单位负责人分包单位技术负责人序号分项工程名称检查分项数施工单位检查结果监理(建设)单位验收意见1电控柜1合格2塔架1合格3机舱安装1合格4发电机安装1合格5叶轮组合1合格6叶轮安装1合格验收结论建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。 分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有

5、限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 下段塔筒吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章):专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。 下段塔筒吊装安装检查评估表 编号: FX-001机位号3D60吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速10m

6、/s(10分钟)合格不合格2.塔筒外观无损伤、无防腐破坏、无脏物、清洁筒体内外表面、法兰表面清洁合格不合格3.基础环法兰面及平整度无油脂、无毛刺和凸出物法兰镀锌层良好、平整度差值3mm合格不合格4.基础环法兰密封胶涂抹涂抹均匀、对的法兰面外倒角处涂抹密封胶,规定胶在涂抹时,距法兰外边往内5mm,所涂抹胶体宽度5mm、厚度34mm合格不合格5.钢丝绳、卸扣、吊带齐全、完好有出厂合格证、无裂纹、无变形、无损坏;钢丝绳报废标准参见国家标准GB/T 5972-2023起重机用钢丝绳检查和报废实用规范合格不合格6.吊具焊接件完好有出厂合格证、探伤报告,无裂纹、无变形、无损坏合格不合格7.吊点吊点位置合适

7、折对四点吊装,四个主吊具在塔筒上法兰上应均布,并且上面两个吊具及下面两个吊具之间连线呈水平,辅助吊具应安装在塔筒下法兰的最高点处;合格不合格8.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺栓螺纹部位及螺母与垫片的接合面涂抹固体润滑膏合格不合格9.法兰对接标记标记对的对接对的合格不合格10.螺栓,螺母,垫片安装螺栓规格对的、方向一致垫片倒角端朝向螺栓头和螺母,螺母上有文字的一侧朝上;螺栓方向:螺栓从下往上穿过法兰孔合格不合格11.电动扳手预紧预紧所有螺栓预紧合格不合格12.下塔、基础环之间连接螺栓紧固力矩符合技术规定紧固对角线方向分三次紧固,下塔与基础环M42*270 1650N.m、2475N.m、33

8、00N.m;合格不合格13.塔壁、塔筒法兰防护防腐无破损打力矩时,用皮革或橡胶垫等对塔壁及塔筒法兰防护合格不合格14.塔架入口梯子安装对的安装、紧固安装牢固、梯子台阶面水平、整体无歪斜合格不合格15.人孔门盖板对的安装、紧固合页安装紧固、盖板搭接面足够合格不合格16.底平台面板所有安装完毕连接螺栓所有紧固、平台之间、平台与塔壁无干涉、拱起现象,平台与塔壁间隙均匀合格不合格17.强条起吊塔筒吊具必须齐全。起吊点要保持塔筒直立后下端处在水平位置。应有导向绳导向。执行不执行施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行起吊前应认真检查风电机设备,防止物品坠落。执行不执行验收结论:建设单

9、位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 中段塔筒吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章

10、):专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。中段塔筒吊装安装检查评估表 编号: FD-002机位号 3D60 吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速10m/s(10分钟)合格不合格2.塔筒外观无损伤、无防腐破坏、无脏物、清洁筒体内外表面、法兰表面清洁合格不合格3.法兰面无油脂、无毛刺和凸出物法兰镀锌层良好合格不合格4.密封胶涂抹涂抹均匀、对的法兰面外倒角处涂抹密封胶,规定胶在涂抹时,距法兰外边往内5mm,所涂抹胶体宽度5mm、厚度34mm合

11、格不合格5.钢丝绳、卸扣、吊带齐全、完好有出厂合格证、无裂纹、无变形、无损坏;钢丝绳报废标准参见国家标准GB/T 5972-2023起重机用钢丝绳检查和报废实用规范合格不合格6.吊具焊接件完好有出厂合格证、探伤报告,无裂纹、无变形、无损坏合格不合格7.吊点吊点位置合适对四点吊装,四个主吊具在塔筒上法兰上应均布,并且上面两个吊具及下面两个吊具之间连线呈水平,辅助吊具应安装在塔筒下法兰的最高点处;合格不合格8.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺栓螺纹部位及螺母与垫片的接合面涂抹固体润滑膏合格不合格9.法兰对接标记标记对的对接对的合格不合格10.螺栓,螺母,垫片安装螺栓规格对的、方向一致垫片倒角端朝

12、向螺栓头和螺母,螺母上有文字的一侧朝上;螺栓方向:螺栓从下往上穿过法兰孔合格不合格11.电动扳手预紧预紧所有螺栓预紧合格不合格12.中塔、下塔之间连接螺栓紧固力矩符合技术规定紧固对角线方向分三次紧固,下塔与基础环M42*240:1650N.m、2475N.m、3300N.m;合格不合格13.塔壁、塔筒法兰防护防腐无破损打力矩时,用皮革或橡胶垫等对塔壁及塔筒法兰防护合格不合格14.塔架入口梯子安装对的安装、紧固安装牢固、梯子台阶面水平、整体无歪斜合格不合格15.人孔门盖板对的安装、紧固合页安装紧固、盖板搭接面足够合格不合格16.平台面板所有安装完毕连接螺栓所有紧固、平台间、平台与塔壁无干涉、拱起

13、现象,平台与塔壁间隙均匀合格不合格17强条施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行起吊塔筒吊具必须齐全。起吊点要保持塔筒直立后下端处在水平位置。应有导向绳导向。执行不执行验收结论:建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程现已

14、施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 塔架吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章):总/专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。上段塔筒吊装安装检查评估表 编号: FD-003机位号 3D60 吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速10m/s(10分钟)合格不合格2.塔筒外观无损伤、无防腐破坏、无脏物、清洁筒体内外表面、

15、法兰表面清洁合格不合格3.法兰面无油脂、无毛刺和凸出物法兰镀锌层良好合格不合格4.基础环法兰密封胶涂抹涂抹均匀、对的法兰面外倒角处涂抹密封胶,规定胶在涂抹时,距法兰外边往内5mm,所涂抹胶体宽度5mm、厚度34mm合格不合格5.钢丝绳、卸扣、吊带齐全、完好有出厂合格证、无裂纹、无变形、无损坏;钢丝绳报废标准参见国家标准GB/T 5972-2023起重机用钢丝绳检查和报废实用规范合格不合格6.吊具焊接件完好有出厂合格证、探伤报告,无裂纹、无变形、无损坏合格不合格7.吊点吊点位置合适对四点吊装,四个主吊具在塔筒上法兰上应均布,并且上面两个吊具及下面两个吊具之间连线呈水平,辅助吊具应安装在塔筒下法兰

16、的最高点处;合格不合格8.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺栓螺纹部位及螺母与垫片的接合面涂抹固体润滑膏合格不合格9.法兰对接标记标记对的对接对的合格不合格10.螺栓,螺母,垫片安装螺栓规格对的、方向一致垫片倒角端朝向螺栓头和螺母,螺母上有文字的一侧朝上;螺栓方向:螺栓从下往上穿过法兰孔合格不合格11.电动扳手预紧预紧所有螺栓预紧合格不合格12.上塔、中塔之间连接螺栓紧固力矩符合技术规定紧固对角线方向分三次紧固,下塔与基础环M42*240:1650N.m、2475N.m、3300N.m;合格不合格13.塔壁、塔筒法兰防护防腐无破损打力矩时,用皮革或橡胶垫等对塔壁及塔筒法兰防护合格不合格14.塔

17、架入口梯子安装对的安装、紧固安装牢固、梯子台阶面水平、整体无歪斜合格不合格15.人孔门盖板对的安装、紧固合页安装紧固、盖板搭接面足够合格不合格16.平台面板所有安装完毕连接螺栓所有紧固、平台间、平台与塔壁无干涉、拱起现象,平台与塔壁间隙均匀合格不合格17强条施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行起吊塔筒吊具必须齐全。起吊点要保持塔筒直立后下端处在水平位置。应有导向绳导向。执行不执行验收结论:建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:注 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项

18、目部存 1 份。分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 机舱吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章):总/专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。机舱吊装安装检查评估表 编号: FD-004机位号 3

19、D60 吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速10m/s(10分钟)合格不合格2.所有塔筒紧固力矩所有螺栓都已安装电动扳手拧紧后,至少第一遍力矩(50%终拧力矩)所有完毕合格不合格3.法兰面及偏航轴承螺纹孔清洁镀锌层良好、清理塔筒顶法兰面、偏航轴承法兰面及螺纹孔、保持清洁合格不合格4.机舱外壳体拼接对的螺栓连接对的合格不合格5.测风支架安装方向对的安装牢固合格不合格6.塔筒上法兰密封胶涂抹涂抹均匀、对的法兰面外倒角处涂抹密封胶,规定密封胶在抹时,距法兰外边往内5mm,所涂抹胶体宽度5mm、厚度34mm合格不合格7.

20、机舱涂密封胶密封均匀、美观机舱片体结合部位、测风支架底座一圈涂抹密封胶,规定整齐、均匀、压实、无缝隙合格不合格8.机舱爬梯连接对的牢固可靠合格不合格9.吊物孔盖板对的牢固可靠合格不合格10.吊具检查齐全、完好有出厂合格证、无裂纹、无变形、无损坏;合格不合格11.吊点吊具安装位置符合设计规定牢固可靠、与天窗、测风支架无干涉合格不合格12.机舱外观清洁无损伤合格不合格13.螺栓,垫片安装螺栓规格对的,安装方向一致垫片倒角端朝向螺栓头合格不合格14.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺栓螺纹部位及螺母与垫片的接合面涂抹固体润滑膏合格不合格15.电动扳手预紧预紧所有螺栓预紧合格不合格16.机舱与上段塔筒

21、紧固力矩对角线方向紧固分三次紧固M30*330:600N.m、900N.m、1200N.m合格不合格17.塔架毛刷及接脂盘安装安装、紧固毛刷与塔壁无缝隙毛刷紧贴塔壁、固定螺栓个数符合规定合格不合格18.机舱毛刷与发电机密封检查毛刷紧贴发电机毛刷必须紧贴发电机,密封胶管均匀粘贴在毛刷和发电机之间,粘贴牢固,密封严实合格不合格19.机舱卫生无垃圾、杂物无任何垃圾、杂物遗留合格不合格20.强条施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行起吊机舱时,起吊点应保证无误。起吊机舱必须配备对讲机,系好导向绳执行不执行验收结论:建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章)

22、 年 月 日施工单位(章)年 月 日备注:本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 发电机吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章):总/专业监理工程师: 日 期: 本表一式 3 份,由施工项

23、目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。发电机吊装安装检查评估表 编号:FD-005机位号 3D60 吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速10m/s(10分钟)合格不合格2.所有塔筒及机舱与塔筒紧固力矩螺栓连接完好第三遍力矩(100%终拧力矩)所有完毕合格不合格3.底座、定轴法兰面及螺纹孔清洁清洁无任何污染物、清理干净法兰面和螺纹孔合格不合格4.导正棒安装对的等分安装三根导正棒,位置是:12点、4点、8点合格不合格5.排水孔自粘胶带无胶带所有黄黑自粘胶带撕掉合格不合格6.钢丝绳、卸扣、吊带等

24、吊具齐全、完好有出厂合格证、无裂纹、无变形、无损坏;钢丝绳报废标准参见国家标准GB/T 5972-2023起重机用钢丝绳检查和报废实用规范合格不合格7.吊点吊具安装位置符合设计规定牢固可靠、翻身吊具与横梁成90,位置在拉门的正上方合格不合格8.揽风绳安装安装对的固定在44钢丝绳上,揽风绳需靠上合格不合格9.发电机定轴倾角符合设计规定定轴法兰面与垂直方向倾斜角为5(法兰下端距离法兰上端铅垂线228mm)合格不合格10.电机外观清洁无损伤,防腐层完好合格不合格11.转速检测盘无变形、损伤防护完好合格不合格12.螺栓,螺母,垫片安装螺栓规格对的、方向一致垫片倒角端朝向螺栓头和螺母,螺母上有文字的一侧

25、朝外;合格不合格13.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺栓螺纹部位及螺母与垫片的接合面涂抹固体润滑膏 (MOLYKOTE G-Rapid Plus)、旋入定轴法兰的长端不涂合格不合格14.辅助吊具安装孔安装M1630螺栓螺栓涂抹固体润滑膏拧入合格不合格15.电动扳手预紧预紧所有螺栓预紧合格不合格16.定轴与机舱底座紧固力矩对角线方向紧固分三次紧固M36*310:1025N.m、1537N.m、2050N.m合格不合格17.机舱底座表面防护防腐无破损打力矩时,用皮革或橡胶垫等对机舱底座表面法兰防护合格不合格18.发电机定子轮毂处密封密封严实,手拽不下来橡胶管用胶液粘贴在发电机定子与轮毂连接处,连

26、接要首尾相接,无缝隙,不漏胶,且用手不能将胶管移动合格不合格19.强条施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行吊装前吊装人员必须检查吊车各零部件,对的选择吊具。执行不执行验收结论:建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:注 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。分项工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号: 致兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 分项工程

27、现已施工完毕,经项目部自检,质量符合国家标准和技术规范及本工程设计的规定,请审查和验收。附件: 3D60 叶轮吊装安装检查评估表施工项目部(章):项目经理: 日 期: 专业监理工程师审查意见:监理项目部(章):总/专业监理工程师: 日 期: 本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。叶轮吊装安装检查评估表 编号:FD-006机位号 3D60 吊装日期 年 月 日序号检查项目视觉检查及检查内容技术规定检 查 结 果1.吊装风速符合吊装风速规定轮毂中心高平均风速8m/s(10分钟)合格不合格2.所有联接紧固力矩符合规定至少第三遍力矩(100%终拧力矩)

28、所有完毕合格不合格3.叶片外观光滑、清洁无任何损伤、裂纹合格不合格4.叶片吊点吊点合适在叶片重心位置合格不合格5.变桨锁安装符合规定变桨前打开变桨锁, 0度组叶片安装变桨锁、锁定牢固合格不合格6.叶片法兰面及螺纹孔清理清洁无任何脏污清理干净法兰面及螺纹孔合格不合格7.双头螺栓安装螺栓长度一致螺栓露出长度一致合格不合格8.螺母,垫片安装安装对的、方向一致变桨盘处安装垫圈和螺母,变桨轴承处只装螺母,不用垫圈,螺母及垫片平面朝向法兰合格不合格9.螺栓润滑膏涂抹螺栓润滑膏涂抹均匀露出螺纹部位及螺母与垫片的接合面涂抹固体润滑膏、旋入叶片法兰部分不涂合格不合格10.三片叶片0度对接标记对接准确叶片0刻度线

29、与变桨轴承指针上的0刻度线对齐合格不合格11.叶片与变桨轴承紧固力矩对角线紧固分三次紧固M30466:600N.m、900N.m、1200N.m合格不合格12.轮毂表面防护防腐无破损打力矩时,用皮革或橡胶垫等对轮毂表面进行防护合格不合格13.叶片支撑安装支撑安装可靠支撑安装高度合适、满足规定合格不合格14.导流罩连接螺栓螺栓规格对的、连接完好螺栓紧固牢固、无漏装、接触面平整无间隙合格不合格15.导流罩密封均匀、美观整齐、均匀、压实、无缝隙合格不合格16.挡雨环安装美观可靠挡雨环紧贴毛刷、结构胶胶液足够填充挡雨环与叶片之间的间隙;挡雨环边沿、开口处连接板及铆钉处涂密封胶合格不合格17.叶片挡块安

30、装牢固、可靠牢固、可靠合格不合格18.整个轮毂变桨系统清理无任何脏污、杂物清理干净导流罩、轮毂等部件合格不合格19.轮毂法兰面及螺纹孔清理清洁无任何脏污清理干净法兰面及螺纹孔合格不合格20.主吊吊带安装吊带完好,吊点位置对的安装位置对称一致、吊带张紧一致合格不合格21.辅吊吊带安装吊带完好,吊点对的吊带安装牢固、按叶片上标记安装辅助吊带合格不合格22.叶尖护带揽风绳安装叶尖护带完好、位置对的结实、安装可靠且便于拆卸合格不合格23.叶轮导正棒安装对的等分安装三根导正棒,位置:12点、4点、8点合格不合格24.发电机锁定销松开时与转子无干涉锁定销是否完全松开,不会与转子刹车盘干涉合格不合格25.电

31、动扳手预紧预紧所有螺栓预紧合格不合格26.轮毂与发电机动轴紧固力矩对角线方向紧固分三次紧固M36*220:1025N.m、1537 N.m、2050 N.m合格不合格27.轮毂连接螺栓润滑膏涂抹螺栓润滑膏涂抹均匀螺纹部位及螺母与垫片的接合面涂抹固体润滑膏 合格不合格28.齿形带安装位置位置合适变桨盘中心位置、端头压到顶头合格不合格29.齿形带安装及压板螺栓紧固齿形带无损伤和跑偏现象,螺栓规格数量对的螺栓紧固合格不合格30.空中人工变桨符合规范两个手拉葫芦配合使用进行变桨,边紧边松合格不合格31.齿形带频率调整符合设计规定齿形带频率符合设计值合格不合格32.调节滑板螺栓力矩符合设计规定对称紧固,

32、一次紧固;83.5N.m合格不合格33.变桨后位置位置准确限位开关距档块约5 cm(叶片90度)合格不合格34.其他设备完好无任何设备损坏合格不合格35.轮毂防腐检查及清洁无防腐破损、无遗留杂物防腐完好、无任何垃圾、工具等遗留合格不合格36.整机力矩对角线紧固整机三遍力矩所有完毕合格不合格37.机组卫生无任何垃圾、杂物等塔筒、机舱、发电机、叶轮内干净整洁,无任何垃圾、杂物、工具等遗留合格不合格38.强条施工现场应根据需要设立警示性标牌、围栏等安全设施。执行不执行起吊前应认真检查风电机设备,防止物品坠落。执行不执行起吊桨叶必须保证有足够的起吊设备。应有两根导向绳,导向绳长度和强度应足够。应用专用

33、吊具,加护板。工作现场必须配备对讲机。保证现场有足够人员拉紧导向绳,保证起吊方向,避免触及其他物体。执行不执行验收结论:建设单位(章) 年 月 日监理单位(章) 年 月 日金风科技(章) 年 月 日施工单位(章)年 月 日备注:本表一式 3 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 1 份。子分部工程质量报验申请单工程名称:新疆哈密二期三塘湖第三风电场D区100MW工程(B标段) 编号:01010402 致 兰州开元工程监理有限责任公司哈密三塘湖风电项目 监理部:根据施工承包协议的规定, 3D60 子分部工程现已施工完毕,经项目部自检,质量符合国家标准和技术规范以及本工程设计的规定,请审查和验收。附件: 3D60 子分部工程质量验收记录施工项目部(章):项目经理: 日 期: 监理工程师意见:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
