收藏 分销(赏)

人工回填土施工工艺标准.doc

上传人:super****30541 文档编号:33698 上传时间:2020-11-26 格式:DOC 页数:3 大小:78KB
下载 相关 举报
人工回填土施工工艺标准.doc_第1页
第1页 / 共3页
人工回填土施工工艺标准.doc_第2页
第2页 / 共3页
人工回填土施工工艺标准.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

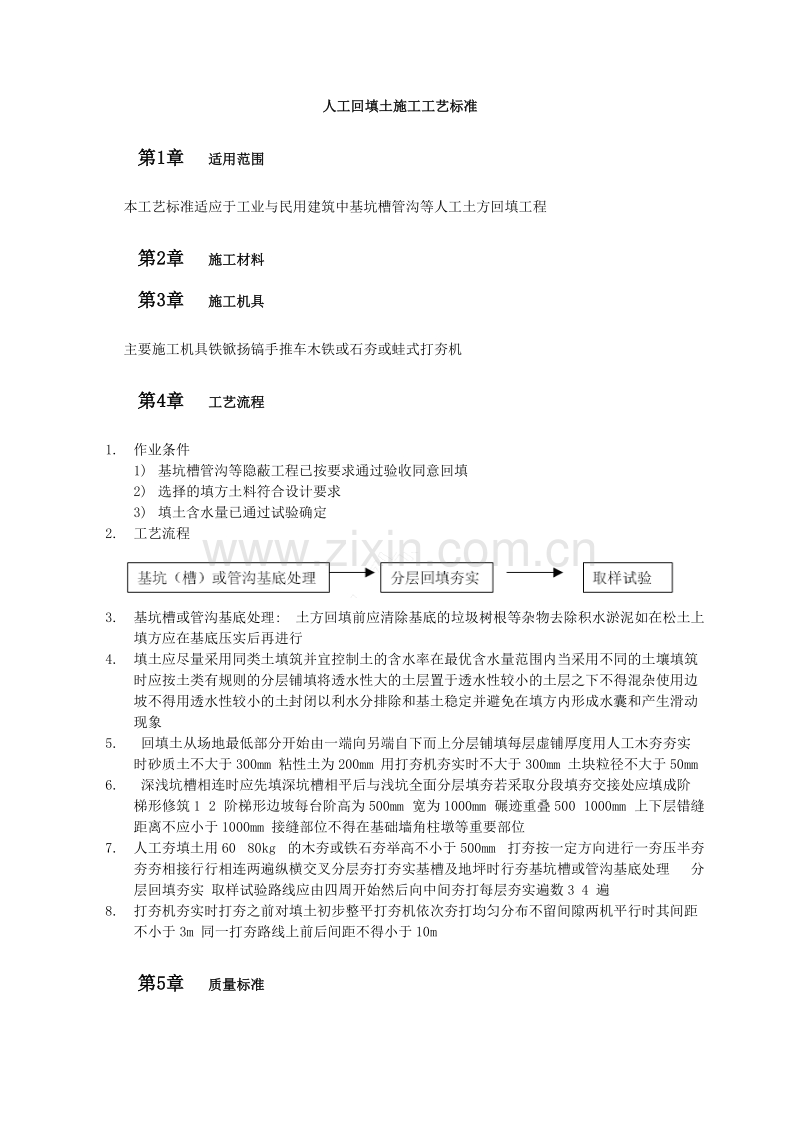

1、人工回填土施工工艺标准第1章 适用范围本工艺标准适应于工业与民用建筑中基坑槽管沟等人工土方回填工程第2章 施工材料第3章 施工机具主要施工机具铁锨扬镐手推车木铁或石夯或蛙式打夯机第4章 工艺流程1. 作业条件1) 基坑槽管沟等隐蔽工程已按要求通过验收同意回填2) 选择的填方土料符合设计要求3) 填土含水量已通过试验确定2. 工艺流程 3. 基坑槽或管沟基底处理: 土方回填前应清除基底的垃圾树根等杂物去除积水淤泥如在松土上填方应在基底压实后再进行4. 填土应尽量采用同类土填筑并宜控制土的含水率在最优含水量范围内当采用不同的土壤填筑时应按土类有规则的分层铺填将透水性大的土层置于透水性较小的土层之下

2、不得混杂使用边坡不得用透水性较小的土封闭以利水分排除和基土稳定并避免在填方内形成水囊和产生滑动现象5. 回填土从场地最低部分开始由一端向另端自下而上分层铺填每层虚铺厚度用人工木夯夯实时砂质土不大于300mm 粘性土为200mm 用打夯机夯实时不大于300mm 土块粒径不大于50mm6. 深浅坑槽相连时应先填深坑槽相平后与浅坑全面分层填夯若采取分段填夯交接处应填成阶梯形修筑1 2 阶梯形边坡每台阶高为500mm 宽为1000mm 碾迹重叠500 1000mm 上下层错缝距离不应小于1000mm 接缝部位不得在基础墙角柱墩等重要部位7. 人工夯填土用60 80kg 的木夯或铁石夯举高不小于500m

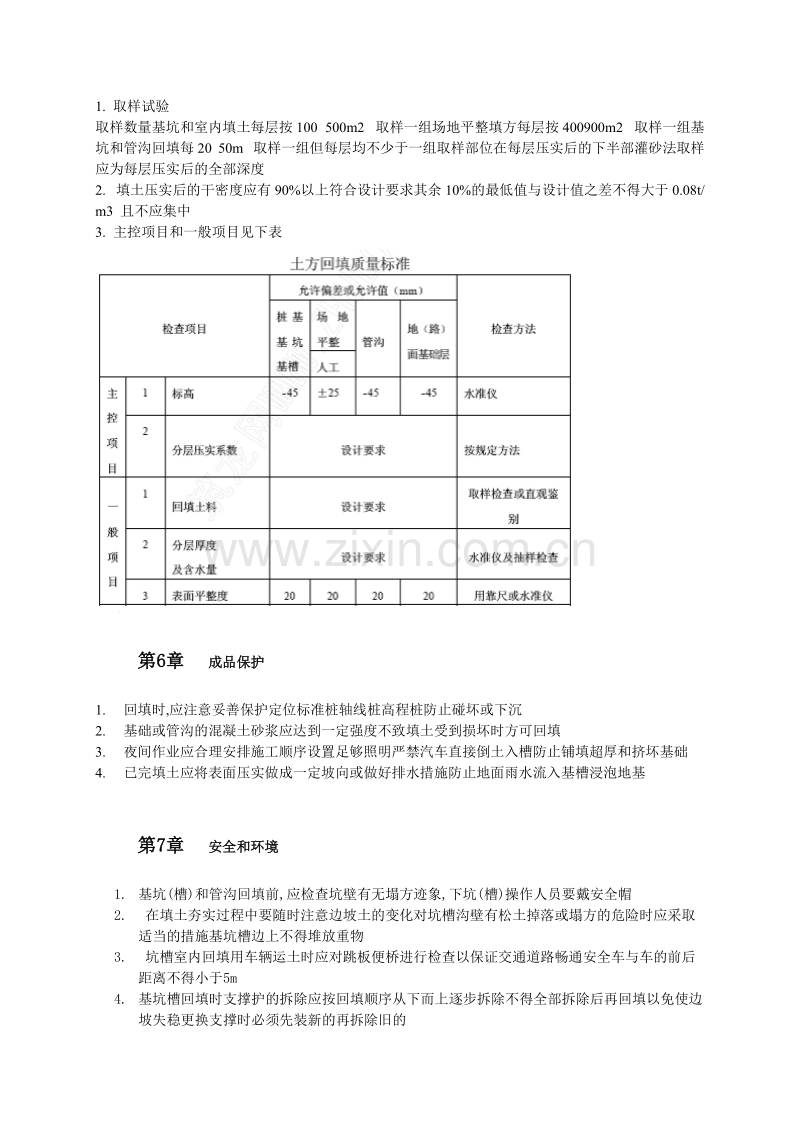

3、m 打夯按一定方向进行一夯压半夯夯夯相接行行相连两遍纵横交叉分层夯打夯实基槽及地坪时行夯基坑槽或管沟基底处理 分层回填夯实 取样试验路线应由四周开始然后向中间夯打每层夯实遍数3 4 遍8. 打夯机夯实时打夯之前对填土初步整平打夯机依次夯打均匀分布不留间隙两机平行时其间距不小于3m 同一打夯路线上前后间距不得小于10m第5章 质量标准1. 取样试验取样数量基坑和室内填土每层按100 500m2 取样一组场地平整填方每层按400900m2 取样一组基坑和管沟回填每20 50m 取样一组但每层均不少于一组取样部位在每层压实后的下半部灌砂法取样应为每层压实后的全部深度2. 填土压实后的干密度应有90%

4、以上符合设计要求其余10%的最低值与设计值之差不得大于0.08t/ m3 且不应集中3. 主控项目和一般项目见下表第6章 成品保护1. 回填时,应注意妥善保护定位标准桩轴线桩高程桩防止碰坏或下沉2. 基础或管沟的混凝土砂浆应达到一定强度不致填土受到损坏时方可回填3. 夜间作业应合理安排施工顺序设置足够照明严禁汽车直接倒土入槽防止铺填超厚和挤坏基础4. 已完填土应将表面压实做成一定坡向或做好排水措施防止地面雨水流入基槽浸泡地基第7章 安全和环境1. 基坑(槽)和管沟回填前,应检查坑壁有无塌方迹象,下坑(槽)操作人员要戴安全帽2. 在填土夯实过程中要随时注意边坡土的变化对坑槽沟壁有松土掉落或塌方的

5、危险时应采取适当的措施基坑槽边上不得堆放重物3. 坑槽室内回填用车辆运土时应对跳板便桥进行检查以保证交通道路畅通安全车与车的前后距离不得小于5m4. 基坑槽回填时支撑护的拆除应按回填顺序从下而上逐步拆除不得全部拆除后再回填以免使边坡失稳更换支撑时必须先装新的再拆除旧的5. 使用蛙式打夯机要两人操作其中一人负责移动胶皮线操作夯机人员必须戴胶皮手套以防触电两台打夯机在同一作业面上夯实前后距离不得小于5m第8章 注意事项1. 基坑槽回填应在相对两侧或四周同时进行回填与夯实2. 土料含水量一般以手握成团落地开花为宜当含水量过大应采取翻松晾干风干换土回填搀入干土或其他吸水性材料等措施若土料过干则应预先洒水湿润3. 对有密实度要求的填方在夯实之后要对每层回填土的质量进行检验符合设计要求后才能填筑上层一般采用环刀法或灌砂法取样测定土的干密度求出土的密实度或用小轻便触探仪直接通过锤击数来检验干密度和密实度4. 室内地坪道路路基的回填土应有一段自然沉实的时间测定沉降变化稳定后再进行下道工序施工5. 雨天不宜进行回填土必须进行回填时应分段尽快完成且宜采用砂土石屑等填料周围应有防雨和排水措施第9章 质量记录本工艺标准应具备以下质量记录1. 土方回填工程检验批质量验收记录2. 回填土料试验报告3. 回填土含水量试验报告4. 回填土压实试验报告土方回填施工记录

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
