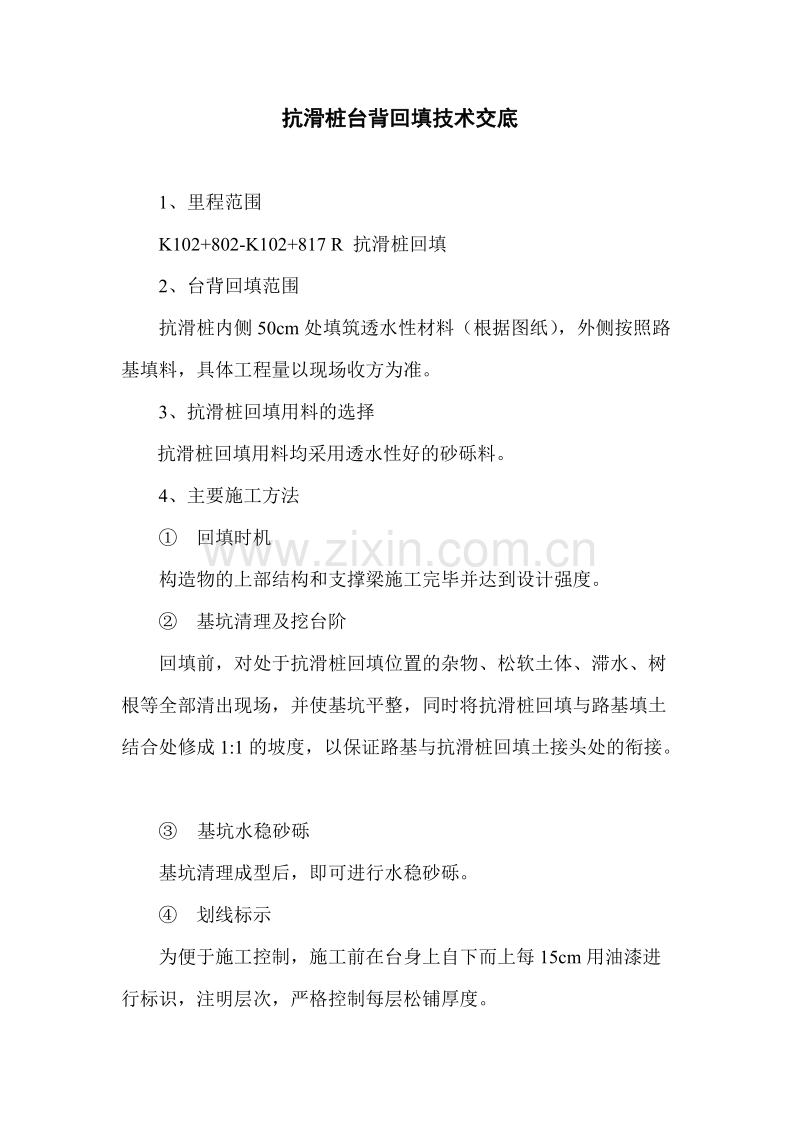

抗滑桩台背回填技术交底 1、里程范围 K102+802-K102+817 R 抗滑桩回填 2、台背回填范围 抗滑桩内侧50cm处填筑透水性材料(根据图纸),外侧按照路基填料,具体工程量以现场收方为准。 3、抗滑桩回填用料的选择 抗滑桩回填用料均采用透水性好的砂砾料。 4、主要施工方法 ① 回填时机 构造物的上部结构和支撑梁施工完毕并达到设计强度。 ② 基坑清理及挖台阶 回填前,对处于抗滑桩回填位置的杂物、松软土体、滞水、树根等全部清出现场,并使基坑平整,同时将抗滑桩回填与路基填土结合处修成1:1的坡度,以保证路基与抗滑桩回填土接头处的衔接。 ③ 基坑水稳砂砾 基坑清理成型后,即可进行水稳砂砾。 ④ 划线标示 为便于施工控制,施工前在台身上自下而上每15cm用油漆进行标识,注明层次,严格控制每层松铺厚度。 ⑤ 上料铺筑 由反铲配合自卸汽车将合格的回填用料运至构造物就近堆放,采用装载机转至回填工作面,人工摊铺,控制每层松铺厚度在15cm以内,并控制好平整度。砂砾料的最大粒径不宜大于10cm,砾料含量不应小于30﹪。 ⑥ 碾压及检测 碾压采用一台18t压路机,另外配备一台振动夯用于碾压大压路机无法碾压的“死角”位置。抗滑桩回填必须做到两边对称进行,对每道构造物可采取一边松铺,另一边碾压的方式,在构造物的两边形成流水作业,满足对称回填的要求,直至回填完成。 每一层自检合格后报现场监理工程师验收,每三层验收合格后报驻地监理工程师抽签。压实度不小于96﹪。 每层自检4处,并做好检测记录,监理在自检频率基础上抽检50﹪。 构造物上部构造及支撑梁施工完并达到设计强度 基坑清理 结合处修坡 逐 层 验 收 逐 层 压 实 逐 层 上 料 摊 铺 填 料 选 择、备 料 水稳砂砾施工 划分层填筑标识线 自检、抽检压实度 抗滑桩回填工艺流程 4、验收计价 业主及监理验收合格计量后,项目部才予以计量。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
