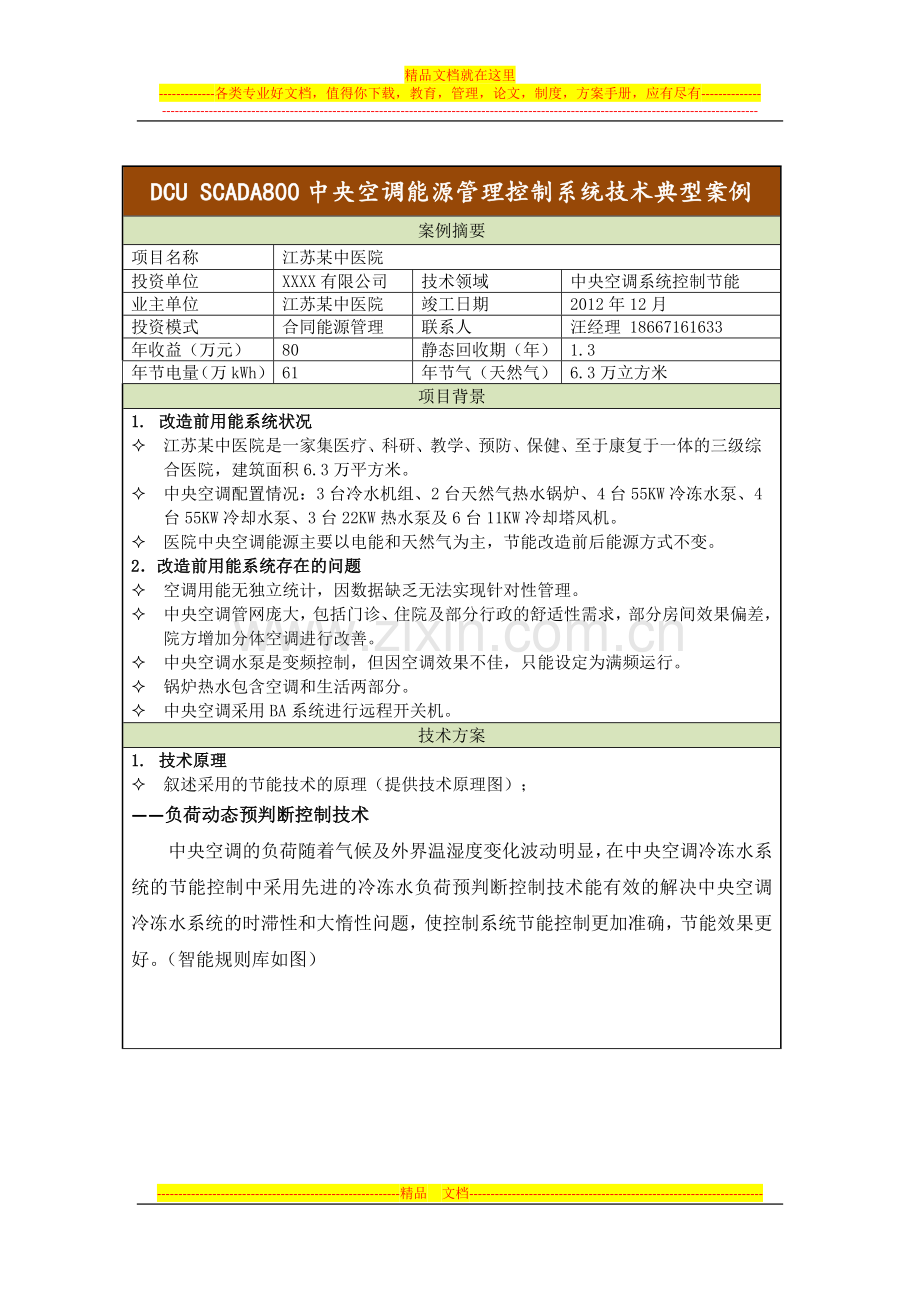

DCU SCADA800中央空调能源管理控制系统技术典型案例
案例摘要
项目名称
江苏某中医院
投资单位
XXXX有限公司
技术领域
中央空调系统控制节能
业主单位
江苏某中医院
竣工日期
2012年12月
投资模式
合同能源管理
联系人
汪经理 18667161633
年收益(万元)
80
静态回收期(年)
1.3
年节电量(万kWh)
61
年节气(天然气)
6.3万立方米
项目背景
1. 改造前用能系统状况
² 江苏某中医院是一家集医疗科研教学预防保健至于康复于一体的三级综合医院,建筑面积6.3万平方米。
² 中央空调配置情况:3台冷水机组、2台天然气热水锅炉、4台55KW冷冻水泵、4台55KW冷却水泵、3台22KW热水泵及6台11KW冷却塔风机。
² 医院中央空调能源主要以电能和天然气为主,节能改造前后能源方式不变。
2.改造前用能系统存在的问题
² 空调用能无独立统计,因数据缺乏无法实现针对性管理。
² 中央空调管网庞大,包括门诊、住院及部分行政的舒适性需求,部分房间效果偏差,院方增加分体空调进行改善。
² 中央空调水泵是变频控制,但因空调效果不佳,只能设定为满频运行。
² 锅炉热水包含空调和生活两部分。
² 中央空调采用BA系统进行远程开关机。
技术方案
1. 技术原理
² 叙述采用的节能技术的原理(提供技术原理图);
——负荷动态预判断控制技术
中央空调的负荷随着气候及外界温湿度变化波动明显,在中央空调冷冻水系统的节能控制中采用先进的冷冻水负荷预判断控制技术能有效的解决中央空调冷冻水系统的时滞性和大惰性问题,使控制系统节能控制更加准确,节能效果更好。(智能规则库如图)
——区域冷量均衡控制技术

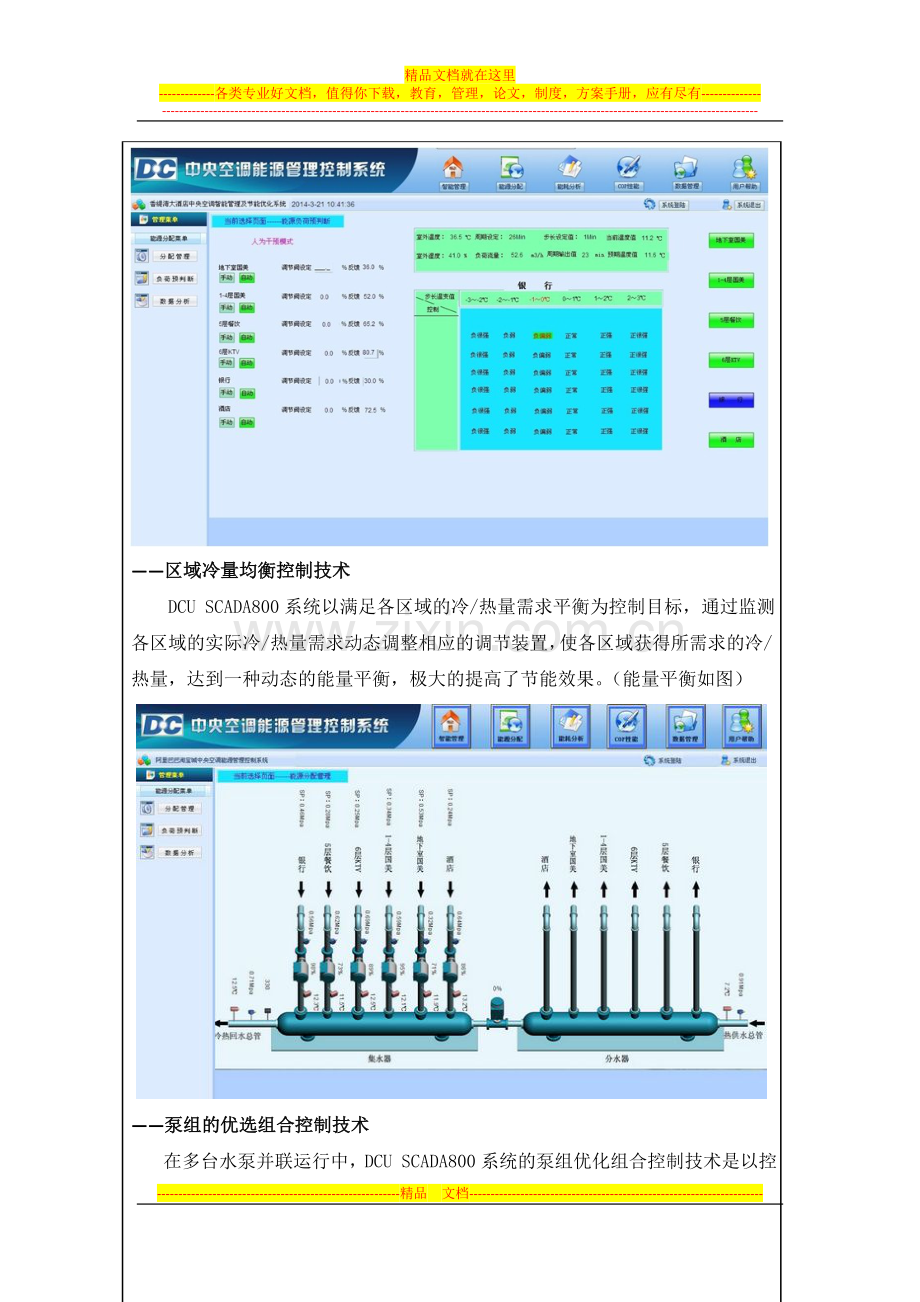

DCU SCADA800系统以满足各区域的冷/热量需求平衡为控制目标,通过监测各区域的实际冷/热量需求动态调整相应的调节装置,使各区域获得所需求的冷/热量,达到一种动态的能量平衡,极大的提高了节能效果。(能量平衡如图)
——泵组的优选组合控制技术
在多台水泵并联运行中,DCU SCADA800系统的泵组优化组合控制技术是以控制系统实时监测计算的负荷所需的水流量为控制目标,并根据水泵的效率特性推算出满足该流量及压力等条件下所需运行的水泵台数及输出流量,使泵组消耗的功率达到最低,达到最佳的节能效果。(针对并联水泵如图)
——主机小温差补偿节能优化控制技术
当空调系统在运行过程中,冷水机组可能会随着负荷的变化而偏离其最佳运行工况,此时主机的运行COP值会大幅度降低,DCU SCADA800控制系统的主机小温差补偿节能优化控制技术可以确保主机在任何负荷条件下,都有一个优化的运行环境,始终处于最佳运行工况,从而保持效率(COP)最高、能耗最低,实现主机和水系统的节能优化。
——基于COP优化的主机群控技术
在多台冷水机组并联运行中,DCU SCADA800中央空调能源管理控制系统可以随着空调负荷的实际变化自动实现主机的加减机控制,通过监测实际负荷值、冷冻水温度、设定的约束时间以及主机的效率特性等参数,自动的选择最佳的主机运行台数,在控制主机所供冷量和空调实际负荷相平衡的同时保证主机的高效率运行,达到最佳的节能效果。
——冷却水最佳温度控制技术
以提高空调整体COP值为目的,DCU SCADA800中央空调能源管理控制系统利用冷却水最佳回水温度控制技术,自动寻找某一负荷下最佳空调工况时所对应的冷却水回水温度作为控制目标,通过变流量控制达到冷却水系统节能的效果。
² 叙述电能替代技术的关键能效指标:
提升管理效率、提高综合COP、降低单位能耗
² 叙述该技术适用条件和技术优势:
适用对象:冷水中央空调系统
技术优势:不改变原先使用现状、提升空调品质、节能效果达25%以上。
2.技术方案
² 结合工艺流程图简述节能改造技术方案:
主要改造成节能运行及智能管理的系统,整改对象为主机、冷冻泵、冷却泵、热水泵、管网、锅炉和冷却塔风机。
² 技术方案实施的要求
Ø 业主提供改造过程中所需的电源;
Ø 场地空间根据现场情况确定系统设备的规格;
Ø 本系统改造保留原启动方式,改造前后能耗可直接由原设备、改造后设备控制运行对比得出;
3.经济分析
² 介绍项目投资模式
本工程采用合同能源模式:全部由节能服务公司进行投资,业主不需要支付任何费用。项目总投资120万,服务商年维护费用约5万元,年节能费用近80万元,合同分享期为5年。
项目实施
1. 简述项目实施流程;
² 确定前期调研、勘察的相关参数(谈合同期间)
² 确定传感器、阀门、系统设备的安装位置(谈合同期间)
² 定货及组织强弱电施工(合同签定后3天)
² 系统设备生产
² 货到安装、调试
² 现场培训
² 试运行
2.项目实施流程中应注意的重要问题;
² 实施前和业主单位确认具体改造方案包括:时间安排、设备就位位置、强电改造方式、能耗检测工具及检测方法、节能率检测方法。
² 实施中应和业主单位密切沟通,确保不影响空调的正常使用安排
3.项目工期
² 改造周期45天,其中供货时间为30天。
项目节能量及效益
1、 叙述节能量测量方案及项目节能量核算;
² 本项目由第三方检测中国质量中心进行节能率的评估并出具节能检测报告。
² 评估方法:对比法,即前后连续24小时,用原系统控制下中央空调主机、水泵、冷却塔风机的24小时耗电和节能系统控制下中央空调主机、水泵、冷却塔风机的24小时耗电的对比。
² 评估条件:前后工况一致、前后开启设备数量一致、前后天气气候一致、情况基本一致
² 叙述项目节能效益,每年节省标煤约330吨。
项目经验总结
1.总结项目技术方案设计、施工过程中的重要经验和亮点;
² 项目虽然已经使用很长时间,但仍然可以节能技改;
² 中央空调改造必须是整体的节能改造,局部改造增加效果的不确定性;
² 项目运行后,空调效果得到改善;
² 部分原设备可以进行改造并利用;
2.总结项目执行过程中可供其他单位借鉴的成功经验,如项目实施过程中遇到的困难和问题,已经解决的成功经验,无法解决的工作建议等。
² 最主要是选对技术服务公司,专业的公司才能提供最专业的产品,节能率25%只是相应技术过程的最后结果。
² 节能改造需要克服的问题比较多,重在沟通,尤其是和业主单位工程部人员的沟通尤为重要。
² 回头想想,任何难题都可以解决,相信我们有办法。
² 建议每个单位尝试了解空调能耗组成及总量、排查浪费出处、摸索并提高管理水平、了解同行业中节能先进单位的管理经验及设备使用情况、了解市场新技术。
项目推广前景
1、分析本技术在本省推广的潜力及前景。
² 目前老项目改造仅以调查的医院、5星酒店仅这两块,大部分都可以进行改造;
² 其他象工业企业、综合建筑、办公楼等潜力无发估量;
² 新建项目,源源不断;
