1、海航海尚庭院海航海尚庭院 基坑支护基坑支护及土方工程及土方工程专项施工方案专项施工方案 第一章第一章 工程概述工程概述 一、一、项目项目工程概况工程概况 海航海尚庭院位于海口市滨海大道与创业路交汇处西南角。占地约 50亩(约 33000),由 6 栋 3 层豪华观海套房、9 栋 3 层观海套房、3 栋 2层商务套房、7 栋 2 层豪华套房、6 栋 4 层观海套房、1 栋 12 层会馆服务中心组成,总建筑面积 26276.29,其中地下 11246.48,地上 15029.81(不含未拟定方案的会馆服务中心建筑面积)。二、二、土方土方工程特点工程特点 场地位于海成二级阶地及前缘交界处,南侧属海成

2、二级阶地地貌单元,北侧属海成二级阶地前缘地貌单元,场地起伏较大,地势呈南高北低,整体呈斜坡状。场地最大高差约 11.58m。1 1、场地高差较大导致开挖、外运困难场地高差较大导致开挖、外运困难 场地较大,共 50 亩,东西向长约 210m,南北向约 160m,场地最大高差为 11.58m。地表土为回填素土,无法直接行车,必须铺设一条 7 米宽,先铺 300 厚火山石后再铺 60 厚石屑的环形临时道路方可行车。2 2、地下通道的施工是制约整个工期的关键、地下通道的施工是制约整个工期的关键 本项目土方工程共分三大块,一是北侧的 27#豪华观海套房,二是中间1#会所、826#楼,三是南侧 2732#

3、行政观海套房,中间地下通道(1#会所、826#楼)基础土方开挖是整个项目土方工程的关键。地下通道基坑深度:南侧深度超过 5m,属于深基坑范畴。在完毕地下通道及会所基础土方回填之前无法开挖 27#32#别墅基础土方,由于地下通道按规定放坡开挖基坑土方后,无法解决材料运送的临时道路,只有待回填地下通道及会所基础土方后方可开挖 27#32#观海套房基础土方。三、支护结构设计方案三、支护结构设计方案及施工规定及施工规定 会所及地下通道南侧基坑深度约为 6.5m;27#楼基础开挖深度约 1.9m;2732#楼基础开挖深度约为 1.6m。本基坑支护设计重要是针对地下通道深基坑部分,结合现场实际情况,采用

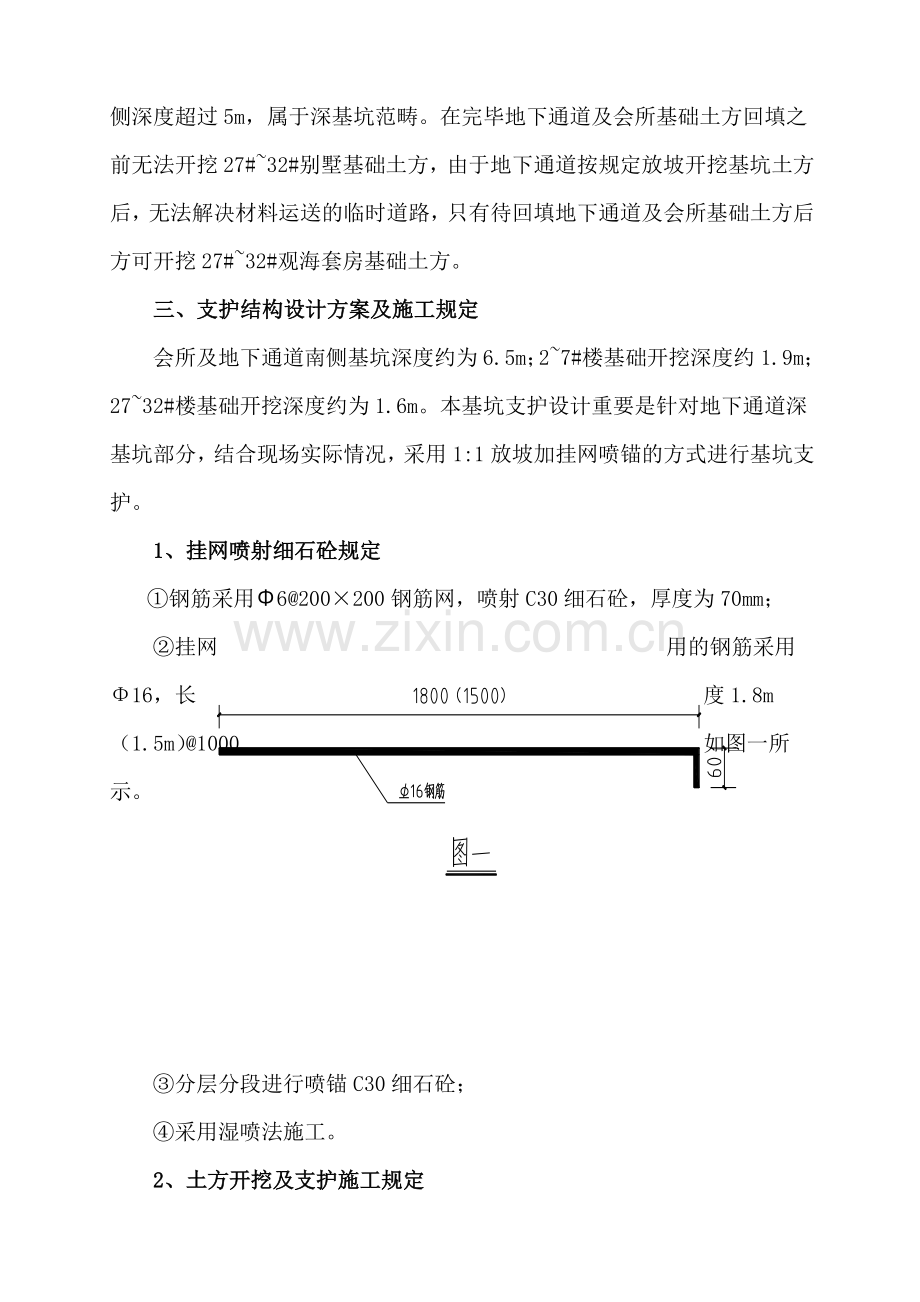

4、1:1 放坡加挂网喷锚的方式进行基坑支护。1 1、挂网喷射细石砼规定挂网喷射细石砼规定 钢筋采用6200200 钢筋网,喷射 C30 细石砼,厚度为 70mm;挂网用的钢筋采用16,长度 1.8m(1.5m)1000如图一所示。分层分段进行喷锚 C30 细石砼;采用湿喷法施工。2 2、土方开挖及支护施工规定、土方开挖及支护施工规定 在施工过程中应做到施工场地及基坑排水通畅,不积水,基坑周边1.5m 范围内严禁堆放材料及机械设备;开挖应分层分段开挖。土方开挖应与基坑支护和监测密切配合,严禁超挖。如遇局部边坡位移过大,应停止挖土,待找到因素并采用了相应解决措施后,才可继续挖土。3 3、木麻黄桩施工

5、规定、木麻黄桩施工规定 木麻黄桩桩长 3m,最小尾径 10cm;开挖至基底标高时,沿基坑外边线边开挖边压木麻黄桩,木麻黄桩间距 400。4 4、支护结构监测规定、支护结构监测规定 本基坑工程安全等级按三级标准进行监测,监测内容为水平位移和竖向位移,其最大水平位移可按不超过 1.4H%,最大地面沉降值不超过 1.0H%控制(H 为基坑深度);根据建筑基坑工程监测技术规范(GB50497-2023)相关规定,基坑工程变形监测工作应委托第三方专业单位承担;监测频率:土方开挖期间 1 次/3d,地下室底板浇筑后 1 次/10d,直至土方回填完毕。出现下列情况之一时,应提高监测频率:a监测数据达成报警值

6、;b.监测数据变化较大或者速率加快;c.存在勘察未发现的不良地质;d.超深超长开挖或未及时加撑等违反设计工况施工;e.基坑及周边大量积水、长时间连续下雨、市政管道出现泄漏;f.基坑附近地面载荷忽然增长或超过设计限制(基坑周边 3m 范围内不得集中堆载或动载超过 4t);g.周边地面突发较大沉降或出现严重开裂;h.临近建筑突发较大沉降、不均匀沉降、构筑物出现严重开裂;i.基坑底部、侧壁出现管涌、渗漏或流砂等现象。当出现上述现象时应进行危险报警,并应对基坑支护结构和周边环境中的保护对象采用应急措施。当支护结构出现险情时,可根据情况采用坡顶卸载、坑底坡脚回填或堆砂袋等应急措施。四、地质条件四、地质条

7、件 1、地质构造地质构造 拟建场地在大地构造上属于琼北新生代断陷盆地,该盆地重要由其南缘近东西向的王五文教深大断裂所控制,盆地重要由于受到北东向临高断裂及北西向马袅断裂、颜春岭道崖断裂和荣山岭南断裂等及近东西向展布的马袅铺前断裂的切割次级构造自西向东划分为临高地垒、福山地堑、花场地垒、白莲地堑和云龙地垒。琼山地区断裂构造重要有东西向、南北向、北西向和北东向四组,近东西向断裂控制着断陷盆地的形成和发展,而北东向、北西向断裂控制着内部次级构造的形成。四组断裂明显有多期次活动特性,控制着新生代多次火山活动。上述构造距离拟建场地较远,对本工程影响不大。地层从上到下可分为 6 个工程地质层及一个单元亚层

8、,即素填土、粘土、中砂、-1 粘土、砾砂、粉质粘土。2、地层结构及岩性特性、地层结构及岩性特性 各土层岩性及埋藏分布特性分述如下:第层素填土(Q4ml):灰黄、灰红色,松散,干稍湿,重要由砂、粘性土组成,局部含少量植物根系。该层在场地均有分布,揭露层厚0.401.70m,平均厚度 0.78m,出露地表,层顶高程为 5.9817.56m。第层粘土(Q2m):红褐-棕红色,软-可塑状,含较多中粗砂,任性一般,干强度较高,切面稍光滑,无摇震反映。该层在场地南侧分布,分布不连续,揭露层厚 0.304.00m,平均厚度 1.96m,层顶埋深 0.501.50m,层顶高程 10.9316.08m。第层粘土

9、(Q2m):灰红-灰黄色,可塑-硬塑状,局部呈半成岩状,局部夹薄层粉细砂,层韵不明显,干强度中档,切面较光滑,无摇震反映。揭露层厚 0.708.70m,平均厚度 3.00m,层吗,埋深 0.404.10m,层顶高程9.2516.56m。第层中砂(Q2m):灰黄-棕黄色、灰白-灰红色,湿-饱和,稍-中密为主,局部松散,砂粒成分重要为石英、长石,含少量粘性土,亚圆形,分选性良好,级配不良,颗粒成分 2.010mm 占 3.2%,2.00.5mm 占 16.3%,0.50.25mm 占 46.5%,0.250.075mm 占 26.2%,0.075mm 占 8.2%。揭露层厚 0.408.20m,平

10、均厚度 4.29m,层顶埋深 0.509.30m,层顶高程4.9413.52m。第层-1 粘土(Q2m):灰红色,可塑,层间含少量薄砂层,干强度中档,切面光滑,无摇震反映。该层在场地南侧分布不连续,揭露层厚1.004.40m,平均厚度 2.72m,层顶埋深 2.8013.10m,层顶高程4.0411.12m。第层砾砂(Q1m):黄褐色,饱和,中密状为主,含卵石,砂粒成分重要为石英、长石,含少量粘土,亚圆状,分选性一般,级配不良,颗粒成分2.010mm占36.9%,2.00.5mm占23.7%,0.50.25mm占13.2%,0.250.075mm占13.6%,0.075mm占12.5%。该层在

11、场地均有分布,揭露层厚1.0011.10m,平均厚度 5.40m,层顶埋深 3.5016.10m,层顶高程-0.669.64m。第层粉质粘土(N2m):棕褐-黄褐色、青灰色,可塑-硬塑为主,局部坚硬状,局部夹薄层粗砂层,层间含较多薄层砂,纹层理发育,局部呈半成岩状,干强度中档,切面稍光滑,无摇震反映。该层大部分钻孔有揭露,未揭穿,揭露厚度 2.0017.60m,平均厚度 10.69m,层顶埋深 6.5022.00m,层顶高程-5.252.16m。3、地下水地下水 本次勘察揭露地下水属孔隙性潜水,重要含水层为中砂和砾砂,重要受大气降水的入渗及侧向径流补给,渗透性好,水量丰富,以水平向径流,向北边

12、大海排泄,水位受季节及潮汐影响变化明显。钻孔稳定水位埋深 2.308.50m,高程为 3.297.39m。根据区域水温观测资料,该区域水位变幅约为 1.002.00m,且受潮汐及降雨的影响较大。第二章第二章 重要分项工程重要分项工程施工方案施工方案 一、施工管理目的一、施工管理目的 1、施工部署原则:项目实行目的管理,运用先进技术,精心组织,精心施工,优质、高速、低耗完毕本基坑支护及土方开挖工程。2、质量目的:保证本支护工程质量合格,满足施工规定。3、工期目的:保证在计划时间内水泥搅拌桩、钢管土钉及土钉墙、槽钢腰梁等支护任务。4、安全生产目的:杜绝重大伤亡、设备隐患,把各种安全隐患消除在萌芽状

13、态,并保证基础施工期间的安全。5、文明施工目的:执行现场标准化管理,创一流文明施工现场。6、服务目的:与各方密切配合,为基础施工发明条件,使业主满意。二、施工准备二、施工准备 1、内业工作、内业工作 1.1 熟悉图纸、会审施工图,领略施工组织设计意图。提出支护工程用重要材料、土方开挖施工设备需求计划,并根据工程开展情况逐步安排进场时间。1.2 对业主提供的坐标和水准点进行复核,做好轴线控制桩位和半永久性水准点,作出放线测量报告并及时与建设方会签。1.3 拟定基础开挖深度及放坡规定。1.4 搭设施工临时设施,敷设现场临时水电供应管线。2、外业工作、外业工作 2.1 场地平整及土方调配 由于现场原

14、地面标高南北差距较大,同一纬度的土方高差也比较明显,场地土方,该平整的平整、该挖的挖、该填的填。2 2.2 2 安全施工措施安全施工措施 施工场地较大,现状只有南北两面有围墙,东边警务室的南侧围墙已按业重规定砌筑 2.2 米高。现还剩西侧围墙尚未砌筑存在一定的安全隐患。由于景观设计方案正在设计中,无法提供西侧挡土墙图纸,为了保证施工期间的安全,采用彩钢板临时围挡的办法,围挡高度 2.50m,总长度约 200m。2 2.3 3 测量放样测量放样 根据规划部门放的控制桩,引至墙面或地面上,按基础施工约 0.8m 工作面规定放出基坑底部及基坑顶部边线。3、施工协调、施工协调 3 3.1 1 积极参与

15、涉及业主、监理、设计、地质、施工等各方参与的协调会议,及时解决施工过程中出现的问题,保证施工顺利进行。3.2 通过业主与政府部门之间进行勾通协调,解决好与公安、城管、环卫等政府部门的工作关系,认真解决好与周边单位的关系,减少外来干扰,把重要精力投入施工,决不能因外界矛盾而影响施工。三、三、土方开挖土方开挖 (一)工艺规定(一)工艺规定 1、基坑(槽)开挖程序:测量放线切线分层开挖修坡、护坡整平留足预留土层人工清基。相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。因场高差较大,必须阶梯式分层开挖,如下图所示。第一次先开挖平整南侧高坡土方,以南侧相邻的原有别墅围墙为界,开挖平整至 17.50m

16、 高程处,高台宽度约 3m,按 1:0.75 修坡,如图二所示;接着再开挖 2732#行政观海套房至 13.50m 高程;接着开挖 2732#楼与地下通道之间的土方至 11.50m 高程;然后再开挖地下通道及会所基础土方。地下通道及会所基坑按 1:1 放坡,共分三次开挖,第一次土方开挖至10m 高程,待挂网喷锚后(16 钢筋土钉,土钉长 1.8m,间距 1m,喷射细石砼厚度 70,细石砼强度 C30),方可进行第二次开挖;第二次开挖至底板垫层底标高-7.27m(绝对高程 6.73m),边挖边压木麻黄桩,桩长 3m,尾径 100,桩距 400,然后挂网喷锚16 钢筋土钉,土钉长 1.5m,间距

17、1m,喷射细石砼厚度 70,细石砼强度 C30,钢筋网片均为6200200;第三次开挖集水坑、电梯井以及会所局部底板或个别承台标高较低的土方。基础底板结构标高未考虑 7 厚防水层,故基础土方开挖标高应比结构标高低 7。接着开挖 27#豪华观海套房基础土方。27#楼均按单体楼全面开挖至设计标高-1.60m(绝对高程 5.60m)。回填地下室肥槽土方后再开挖 2732#行政观海套房。2732#楼基础连成一片,故基础土方采用全面开挖至设计标高-1.60m(绝对高程 12.40m)。2、本工程中的基坑土方开挖重要应解决好与支护施工间的关系,做到两者施工间影响最小为原则,同时采用分层分段分区开挖。开挖采

18、用由西到东的顺序分段开挖。土方开挖具体施工方法为:采用挖掘机按每层开挖高度进行土方开挖。宜保存上下基坑的临时运送通道,土方开挖保持中央高、四周低的地面排水坡度,用挖掘机在该层基坑四周挖出一道排水沟和集水井,用污水泵将积水抽到基坑外的排水沟内,再转至相应排水系统。当开挖至设计基底标高时,预留 10cm 的土体,采用人工进行基底的修平。在基坑顶部周边及基底四周砖砌设立排水沟和集水井(基顶 8 个、基底 16 个),120 墙,沟净宽 300,深 300;集水井净空尺寸 100010001000,MU7.5 水泥砖,M7.5 水泥砂浆砌筑、内壁及底部抹灰(1:2.5 水泥砂浆 20 厚)。3、在基坑

19、(槽)边沿上侧堆土或堆放材料时,应与基坑边沿保持 1.5m以上距离,以保证坑边直立壁或边坡的稳定。当土质良好时。堆土或材料应距挖方边沿 1.0m 以外,高度不宜超过 1.5m,并在已完基础一侧不应过高堆土,以免使基础、墙、柱产生歪斜裂缝。4、外运弃土 在整个施工期间,土方拟采用随挖随运的方式进行。认真贯彻政府有关规定,统一规划,合理布置,创建一个文明施工环境。保洁措施:a、在出口设洗车槽。集中车辆冲洗污水,统一集中、解决、排放。b、运土车辆在出门前洗车槽边由专人修铲在车边、车轮上的积土,并用高压水枪冲洗车轮、车身。c、车辆出门时做最后检查,防止车辆挡土板脱落,避免土方洒落导致污染。d、挖土期间

20、场内、场外道路保洁工作由专人负责,及时清理卡车上滴漏的土方等杂物。e、当天土方开挖结束,立即对工地现场及周边道路进行冲洗,不污染环境。5、在基坑(槽)挖土过程中,应随时注意土质变化情况,如基底出现软弱土层、枯井、古墓,应与设计单位共同研究,采用加深、换填或其他回固地基方法解决。遇有文物,应做好保护,妥善解决后再施工。6、雨期施工时,基坑(槽)应分段开挖,挖好一段浇筑一段垫层,并在基坑(槽);同时应经常检查边坡和支护稳定情况,必要时适当放缓边坡坡度或设立支撑,以防止坑壁受水浸泡导致塌方。7、对测量控制定位桩、水准点应注意保护。挖土、运土、机械行驶时,不得碰撞,并应定期复测检查其是否移位、下沉;平

21、面位置、标伉和边坡坡度是否符合设计规定。8、注意事项 土方开挖要与基坑支护施工密切配合,实际可以根据现场施工规定进行。基坑土方开挖是基坑工程成败的关键工序,施工中应科学加以组织,要作到快速、合理、控制好基坑的稳定和变形、保护好护坡等。不管是任何土层,基坑土方开挖由于地基卸荷、土体应力释放,总会一定限度的引起基坑的稳定和变形问题。但合理的分层、分区、对称、均衡开挖,有助于控制变形的发展。对于有支护的基坑土方开挖,需注意下列问题:a、防止挖土后坑底回弹变形过大。回弹变形与土的种类、坑深、坑的面积、是否浸水、暴露时间和挖土顺序等有关。挖土进程中减少基坑回弹变形的有效措施,是设法减少土体中有效应力的变

22、化,减少暴露时间,并防止地基浸水。因此,在基坑土方开挖过程中,应使降水设备始终正常运营。在特殊情况下,则需对下部土层进行加固解决。b、施工应连续作业,基坑(槽)挖完后应尽快进行下道工序施工,以减少对地基土的扰动和破坏。c、基坑支护施工是动态设计和信息化施工,应用监测信息指导挖土施工,保证支护系统周力环境的安全。d、基坑土方开挖时做好基坑内的抽、排水工作,保证积水平面在开挖土方面以下。e、土方工程是影响工期的基坑安全的关键工序,土方开挖施工必须密切与基坑支护配合。f、基坑(槽)开挖,应设水平桩控制基底标高,标桩间距应不大于 3.0m,并加强检查,以防止超挖;如发现局部超挖,应采用低压缩性材料,如

23、中粗河砂、砂石混合等分层回填夯实。g、土方开挖应先从底处开挖,分层分段依次进行,完毕最低处的挖方,形成一定坡势,以利泄水,并且不得在影响边坡稳定的范围内积水。(二)施工方法(二)施工方法 1、基坑开挖:为了有效运用工作面,保证挖掘机连续作业,根据建筑组成部份的平面尺寸,开挖深度、土方量以及难易限度等客观条件以建筑将全场地划分为三个施工段。挖掘机开挖深度只能挖至距设计基底标高约 10cm 处,再采用人工开挖的方法挖至设计标高。2、土方外运 本工程土方需所有外运,采用自卸汽车装载转运至土场,运距约 12km。运载的车辆应证照齐全,车厢定好严禁超载,离开工地时要清洗干净方可放行。(三)机械选择与配备

24、(三)机械选择与配备 城市建设中基础土方开挖,习惯上是用反铲挖土机配备自卸汽车进行施工,本工程亦不例外。挖土机的选择重要以施工组织所划分的层段,开挖深度、截面尺寸、土质及环境等因素为依据,而挖土机的数量最重要考虑工作大小、土方量、施工进度规定以及经济效果等因素。本工程拟选用两台噪音较低的进口卡特牌 320D 型反铲挖土机投入施工作业,其工作装置性能如下:320D 型反铲挖土机性能表 性能名称 性能指标 铲土容量(m3)1.0 臂杆长度(m)7 最大卸土半径(m)8.55 运土汽车的选择配备重要考虑,运土道路的情况、运距、工作面等因素并应与挖土机斗容量和生效率相及配,由于目前情况下运距估计局限性

25、,参考附近相类似工程的施工经验,计划投入 6 辆载重 8T 的自卸汽车配合挖土机施工,施工中再根据实际情况作适当调整。(4)土方开挖应注意的事项:由于自卸汽车自始至终在坑上面装土,因而坑面土层应能适合重型汽车行走,必要时可回填石粉或碎砖(石);同时坑面应保持有两台汽车能自由调头的宽度(约 1520m)以便车辆进出,同时加快出土速度。基坑开挖后,应在底部每隔一定距离设一临时集水井,用潜水泵及时将坑内残留的积水和流入坑内的雨水及地面水及时排走。挖土过程中,应有专职的施工员跟班指挥,严禁超挖,保证边坡坡度及开挖标高在控制范围内。如遇雨天,当雨水冲刷边坡导致土方流失时,应用塑料薄膜或彩布条将坡面进行覆

26、盖。夜间施工必须要有足够的灯光照明,挖土机须备活动灯架(装 1000W碘钨灯)六个,其中槽底挖土工作面 2 个,槽上装车工作面 2 个,路面一个,大门口一个;要有专人指挥挖掘和车辆进出;配备足够的通信指挥设备并保证信号畅通,相关构件及建筑物应挂设指示灯。基坑开挖过程中,应天天早、中、晚定期对平面控制桩、水准点、基坑平面位置、水平标高、等进行观测,发现异常情况应及时向有关单位报告,并采适当的解决措施。基坑开挖后,距基槽边线 3m 以内,不准机械行驶和停放,堆放的物品材料严格控制在 2 吨/以内,以防基坑支护系统失稳坍塌。(5)应急解决措施 开挖过程中当出现危急情况时,除要及时向有关单位报告外,尚

27、应立即作出如下应急解决措施:开挖过程中当发现基坑支护有过大变形及位移时,应立即停止施工,并对坡边进行覆土解决。基坑开挖施工中,必须注意监测,发现位移、沉降有异常情况,必须分析现情况,采用应急措施。土方开挖时加强观测,并与土方施工人员密切配合,如遇局部变形较大等紧急情况,及时局部回土反压,稳定基坑。(6)质量安全保证措施 针对挖土期间易发生的安全隐患,制定相应的措施加以防范。挖土机作业范围内,严禁任何人员进入。各类机械及车辆的司机和操作人员必须持证上岗,并做好班前后交底工作。土方开挖严禁超深,如确因无法避免导致的超挖,应用素混凝土或道渣填实,不得回填虚土。坑底最后土方采用人工挖除,防止或减小机械

28、挖土对地基的扰动。已开挖至设计标高的基坑区域应即时浇筑垫层,严禁任意扰动。开挖过程中加强监测,及时反馈土体加弹情况,采用不合法手段有效措施,杜绝事故发生。基坑周边设立排水沟及集水井,排除坑内积水,施工过程中应及时疏通,防止堵塞。四、四、挂网喷锚挂网喷锚 1 1、材料规定、材料规定 1 1.1 1 土钉:土钉:采用 1.8m(1.5m)长16 钢筋1000。1 1.2 2 喷射混凝土:喷射混凝土:强度等级为 C30,面层厚度 70mm。2 2、重要机具设备重要机具设备 一部混凝土喷射机,一台空压机,空压机额定功率为 75kw。3 3、作业条件、作业条件 3.1土钉施工前应清楚施工场地的土层分布和

29、各土层的物理力学特性。3.2按1:1开挖边坡土方,人工修整边坡。3.3对施工涉及范围内周边地下设施进行全面调查,防止因土钉的施工对这些地下设施导致不必要的损害。4 4、施工工艺流程、施工工艺流程 开挖工作面人工修坡绑扎钢筋网喷射细石砼完善坡顶、土坡面和坡脚的排水系统。5 5、喷射混凝土及钢筋网片作业应符合下列规定、喷射混凝土及钢筋网片作业应符合下列规定 5.1 喷射作业应分层分段进行,同一作业面内喷射顺序应自下而上,一次喷射厚度不小于 30mm,面层厚度最薄处不宜小于 50mm。5.2 喷射混凝土时,喷头与喷射面应保持垂直,距离为 0.61.0m。但在钢筋部位,应先喷填钢筋后方,然后再喷填钢筋

30、前方,防止在钢筋背面出现空隙。5.3 喷射混凝土终凝 2h 后,应喷水养护,养护时间根据气温拟定,宜为37d。5.4 钢筋网片可用焊接或绑扎,网片允许偏差10mm,钢筋网铺设时,每边的搭接长度应不小于一个网格边长,坡面上下段钢筋网的搭接长度应大于 300mm。5.5固定钢筋网片的钢筋土钉长第一层为1.8m,第二层土钉长度为1.5m,按1m1m间距布置。6 6、施工要点、施工要点 6.1土钉安设应按设计规定,认真安插,保证安设质量。6.2施工中应对土钉长度、位置,以及喷射混凝土厚度及强度等进行检查。6.3每段支护体施工完后,应检查坡顶或土坡面位移,坡顶沉降及周边环境变化,如有异常情况应及时采用措

31、施,恢复正常后方可继续施工。6.4 上层土钉注浆体及喷射混凝土面层达成设计强度的 75%后方可开挖下层土方及下层土钉施工。6.5基坑开挖和土钉墙(挂网喷锚)施工应按设计规定自上而下分段分层进行。五、五、木麻黄桩木麻黄桩 1 1、材料、材料 木麻黄桩长度3m,尾径100,尾径采用圆盘锯锯成尖状;2 2、施工要点、施工要点 开挖至基底标高时,运用挖掘机边开挖,边沿着基坑外围施打木麻黄桩,桩距400。六六、基坑监测基坑监测 本工程基坑支护部分对基坑顶面的水平位移、基坑周边的水位进行监控量测。基坑开挖监测可根据前段开挖期间监测到的土体变位、支护结构受力状况以及变形状况等各种行为表现,提取大量的岩土信息

32、和结构信息,及时比较勘察、设计所预期的性状与监测结果的差别,对原设计成果进行评价,并判断现行施工方案的合理性。通过反分析方法计算和修正岩土力学参数,预测下阶段施工过程中也许出现的新动态,为优化和合理组织施工提供可靠信息,对后期开挖方案与开挖环节提出建议,对施工过程中也许出现的险情进行及时的预报和制定相应措施。当有异常情况时,立即采用必要的工程应急措施,将工程质量安全隐患消灭在萌芽状态,以保证基坑开挖和后续结构工程能顺利安全地进行施工。基坑监测项目、监测点布置及其数量见设计规定,现将各监测项目分述如下:(1)监测目的 在基坑施工过程中,应对基坑支护结构、基坑周边的土体和相邻的建构筑物进行综合、系

33、统的监测,以对工程情况进行全面的了解,保证工程顺利进行。通过及时准确的监测资料分析,可以及时了解基坑以及周边环境的现状和变化情况,可以及时根据基坑运营状况的变化,做出相应的解决措施,避免基坑工程事故的发生。(2)监测内容及仪器方法 支护结构水平位移监测 监测仪器:南方 NTS350 全站仪。监测方法:视准线法。测点平面布置:沿南侧基坑边线,每隔 1520m 设立一水平位移观测点。具体做法:沿基坑边沿设立一条视准线,在该线的两端设立基准点 A、B,在此基准线上沿基坑边沿设立若干个水平位移观测点。观测时,根据每次观测数值与初始读数之间的差距,计算出水平位移值。测量时,应记录好观测时间、观测点累计位

34、移量,并经常性的计算各测点的变形速率,从而推断基坑短期时间内的运营状况。支护结构沉降监测 监测仪器:南方 NTS350 全站仪。测点平面布置:沿基坑边线,每隔 1520m 设立一沉降观测点。具体做法:沿基坑边沿设立一条视准线,在该线的两端设立基准点 A、B,在此基准线上沿基坑边沿设立若干个沉降观测点。观测时,根据每次观测数值与初始读数之间的差距,计算出沉降值。测量时,应记录好观测时间、观测点累计沉降量,并经常性的计算各测点的沉降速率,从而推断基坑短期时间内的运营状况。注意事项:水准基准点,应埋设在变形区以外的基岩或原状土层上,亦可运用稳固的建筑物、构筑物,设立墙上的水准点。基坑周边地面沉降监测

35、 为监测基坑开挖及支护施工也许对周边地面导致的影响,应对周边地面进行沉降观测。观测时可采用全站仪或水准仪进行观测。测点设立在地面基坑拐点以及长边中部,测点设立在建筑物旁边的地面上。本地面沉降量过大或出现沉降速率的忽然增大时,应暂停基坑开挖,待查明因素并作出解决后方可进行下步施工。七七、土方回填、土方回填 (1)施工准备 回填土材料:宜优先运用基槽中挖出的优质土。回填土内不得具有有机杂质,粒径不应大于 50mm,含水量应符合压实规定。淤泥和淤泥质土不能用作填料。碎石、砂土(使用细、粉砂时应取得设计单位批准)和爆破石碴,可作表层以下的填料。含水量符合压实规定的粘性土,可作各层的填料。作业条件:填土

36、基底已按设计规定完毕或解决好,并办理验槽签证。并做好水平高程的测设。基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验罢手续,且结构已达成规定强度。土方工程回填前应根据设计规定,合理拟定填料含水量、每层填土厚度和压实遍数等施工参数。(2)操作工艺 填料为砂土或碎石类土(充填物为砂土)时,回填前宜充足洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。回填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具的性能参照下表选定。填方分层的铺土厚度和压实遍数 压实机具 压实机具 每层铺土厚度(mm)每层压实遍数(遍)平辗 200300 6-8 人工打夯 300 3-4

37、 注:辗压时,轮(夯)迹应互相搭接,防止漏压。采用机械压实的填土,在角隅用人工加以夯实。人工填土,每层填土厚度为 200mm,夯重为 6070kg。打夯要领为“夯高过膝,一夯压半夯,夯排三次”。夯实基坑,行夯路线由四边开始,夯向中间。(3)施工注意事项 回填土应按规定每层取样测量夯实后的干容重,在符合设计或规范规定后才干回填上一层。严格选用回填土料质量,控制含水量、夯实遍数等是防止回填土下沉的重要环节。雨天不应进行填方的施工。如必须施工时,应分段尽快完毕,且宜采用碎石类土和砂土、石屑等填料。现场应有防雨和排水措施,防止地面水流入坑(槽)内。土方工程质量应符合土方与爆破工程施工及验收规范(GB5

38、0201-2023)标准。基坑支护采用 1:1 放坡开挖,沿基坑外边线施打木麻黄桩,桩长 3m,尾径 100,桩距 400,沿边坡面挂网喷射 C30 细石砼 80厚,施工时严格遵照建筑地基解决技术规范(JGJ792023),建筑地基基础设计规范(GB5007-2023)。八八、施工进度计划施工进度计划 土方开挖计划工期 25 天,计划进一套砼喷射设备(一部砼喷射机,一台空压机),年前人员组织困难,计划只开挖地下通道至第一层喷锚位置,约 10.00m 标高处,年后组织足够的机械设备及人员,连续作业,这样对工程质量很有利,避免基坑开挖至设计标高后长时间裸露。在施工过程中考虑到机械保养等因素影响,应

39、注意合理安排时间,保证计划进度准时完毕,力争缩短工期。九九、质量管理目的与保证措施质量管理目的与保证措施 质量目的:达成合格标准。本着“质量第一,信誉第一”的宗旨,将对该工程的质量进行严格管理。施工前做好图纸自审、会审工作,达成指导施工的目的,通过层层技术交底,使各级人员通晓本工程施工方法、技术措施、安全规定、质量标准。实行严格的质量奖惩措施,奖优罚劣,对不合格的人员坚决撤换。项目部实行三级质检制度,即每台机施工员进行自检、专职质检员初检、再经公司质安部抽检,然后协同监理、甲方进行检查。具体质量保证措施如下:现场施工及管理人员必须严格遵守各自的岗位职责,强化质量意识,定期召开工程进度、质量协调

40、例会,切实保证施工过程严格按照有关规程、规范、设计的规定、施工工艺技术规定或施工方案执行。质量把关贯彻到人,各负其责,职责分明。质量负责人在施工过程中处处检查,层层把关。每班施工认真作好具体的原始记录。所有原始记录汇总归档。保持施工设备状态良好,经常进行检查、保养和维修。施工过程中安排专人负责测量标高及边坡监测工作。现场施工负责人对整个施工过程进行具体的施工日记记录。现场技术负责人认真作好资料校核、汇总、施工过程的自检与信息反馈工作。施工中同业主和设计有关人员保持联系,场地条件或其他因素以致达不到设计规定期,要及时进行协商,采用改善措施。重要的事项以书面文字告知,签证后归档。十十、工期管理目的

41、与保证措施工期管理目的与保证措施 工期管理目的:精心组织、为求提前完毕。具体的工期保证措施有:1)精心编写施工组织设计,保证重点,统筹兼顾。2)认真作好施工准备,涉及公司资质、材料、设备的报验工作,人员、后勤保障和技术、质量交底等工作。3)合理组织施工,有章有序,统一指挥。分工细致,层层贯彻,名负其责。施工中不断完善施工工艺,提高施工速度和效率。强化质量意识,防止因质量问题而导致返工。5)加强设备检修,保证燃料和配件等及时补给、发明良好的施工环境。6)搞好业主、监理、本地部门和群众的关系,发明良好的施工环境。7)建立奖罚严明的责任制,提高工作效率。十十一一、安全管理目的与保证措施安全管理目的与

42、保证措施 安全管理目的:设备完好,人人平安。在现场施工中,应严格执行建设工程施工现场管理规定、项目施工安全手册 及建设单位和总承包单位各项安全文明生产规章制度中的有关规定。根据本工程情况,具体措施有:1)在施工过程中,严格执行本工地制订的安全施工措施。对第一次进入现场的施工人员,要明确有关安全制度,进行有关安全意识教育等的交底,并办理安全教育签证手续。班前的安全活动由质安员负责按公司规定的内容进行。2)非有关工作人员不得进入工地现场。3)挖机进场前必须向甲方索取有关地下管线图检查空中及地面有无管线,若有则按规定留足安全距离,或采用有效的安全防护措施。4)开工前必须检查施工设备,并进行必要的维修

43、保养。5)工作时必须戴安全帽,不得赤脚,穿拖鞋及赤膊;严禁违章指挥和违章操作,特殊工种的上岗证件放到项目部存查。6)在施工现场的人员要密切注意桩机的动态,防止发生意外事故。7)施工现场用的电缆、电线应尽也许做到架空,电缆电线通过施工通道时,一定要加保护设施,以免车辆滚压导致电线破裂,发生触电事故。生活用电不许乱接乱拉,注意用电安全。8)工地设两名专职电工管理平常施工用电工作,每一开关箱应加设漏电保护开关;所有电动机具都应按规定接地线;检修时,开关箱应挂牌示意。十十二二、环保和文明施工管理目的与保证措施环保和文明施工管理目的与保证措施 环境和文明施工目的:争创“文明施工单位”,做到“履约信誉好、

44、质量安全好、料机管理好、队伍建设好、环境氛围好、综合治理好”。具体保证措施有:1)施工人员必须服从甲方、质监、监理等有关管理人员的指挥。2)施工、机具、材料应摆放整齐、不乱堆乱放。3)遵守本地城市监察管理条例。4)严禁深夜施工,以免影响邻居民休息。5)做好场地排水,防止施工用水、泥浆满地流。6)遵守本地治安管理条例,不惹事生非。7)保护环境卫生,不随地大小便。垃圾应拿到指定地点丢弃。第第三三章章 综合应急预案综合应急预案 一、火灾应急预案一、火灾应急预案 1、目的:加强火灾防范措施及火灾发生时的应急解决能力。2、预演地点:海航海尚庭院项目部施工现场 3、参与部门和人员:海航海尚庭院项目部:邢干

45、、卓海雄、翟建华、黎义山 生产部:朱赛菊、李明亮 质安部:凌衍飞、许晓杰 4、预演时间:工程施工过程预演一次。5、准备工作:项目部要开一次管理人员动员会,明确各自的责任,备齐灭火器。6、紧急情况解决环节(1)事故发生后,现场有关人员(安全员)立即报告现场总指挥。(2)现场总指挥以最快的方式组织抢救或通报社会求援机构,并根据残余危险的情况拟定立即组织抢救还是紧急疏散。(3)发生重大或大事故后,项目部安全员迅速报告公司,公司工程管理科迅速报告总公司,并在事故发生 24 小时内向上级部门提交书面报告。7、以书面形式总结经验。二、爆炸应急预案二、爆炸应急预案 1、目的:加强危险品爆炸的应急解决能力。2

46、、预演地点:海航海尚庭院项目部施工现场 3、参与部门和人员:海航海尚庭院项目部:邢干、卓海雄、翟建华、黎义山 生产部:朱赛菊、李明亮 质安部:凌衍飞、许晓杰 4、预演时间:工程施工过程预演一次。5、准备工作:项目部要开一次管理人员动员会,明确各自的责任。6、紧急情况解决环节(1)事故发生后,现场有关人员(安全员)立即报告现场总指挥。(2)现场总指挥以最快的方式组织抢救或通报社会求援机构,并根据残余危险的情况拟定立即组织抢救还是紧急疏散。(3)发生重大或大事故后,项目部安全员迅速报告公司,公司工程管理科迅速报告总公司,并在事故发生 24 小时内向上级部门提交书面报告。7、以书面形式总结经验。三三

47、、人员触电应急预案、人员触电应急预案 1、目的:提高电工的用电防范意识。2、预演地点:精细化工安顿住宅楼项目部施工现场 3、参与部门和人员:精细化工安顿楼工程项目部:邢干、卓海雄、翟建华、黎义山 生产部:朱赛菊、李明亮 质安部:凌衍飞、许晓杰 4、预演时间:工程施工过程预演一次。5、准备工作:项目部要开一次管理人员动员会,明确各自的责任,备齐灭火器。6、紧急情况解决环节(1)事故发生后,现场有关人员(安全员)立即报告现场总指挥。(2)现场总指挥以最快的方式组织抢救或通报社会求援机构。(3)发生重大或大事故后,项目部安全员迅速报告公司,公司工程管理科迅速报告总公司,并在事故发生 24 小时内向上

48、级部门提交书面报告。7、以书面形式总结经验。四四、食物中毒应急计划、食物中毒应急计划 1、中毒食物根源:采购变质食物,蒸煮加工前清洗不干净,食堂生活区环境污染,食物存放不宜等,食物中毒的发生,严重影响员工的身体健康,并有也许发生重大中毒伤亡事故。2、防止措施:规定食堂工作人员必须持有健康证方可上岗,后勤采购人员采购食物时,必须认真负责,不宜采购过期变质的食物,伙房后勤人员蒸煮加工前一定要将需用的生食物冲洗干净,防止食物的防腐剂或浓药清洗不干净导致食后中毒,注意食堂区的环境卫生,防止食物膳前苍蝇等菌染,食物存放要适宜,过夜食物要用时,应观看检查能用的才干重用,不得重用变质发酶的食物,存放食物应加

49、纱盖保护,生熟菜必须分开存放。3、一旦发生食物中毒,项目经理应负责组织人员进行及时抢救,如需要救护车,安全员负责拨打 120 救护车,同时将中毒情况报告公司。4、事故解决,项目经理组织人员配合相关部门人员调查解决,组织人员对中毒员工细心护理照顾,根据调查结果因素以书面总结经验教训,并记录事故资料备案。五五、爆炸应急计划、爆炸应急计划 1、危险品爆炸根源:气割、气焊施工使用的氧气,乙炔瓶灌,食堂使用的煤气液灌,施工现场使用的油漆、涂料瓶灌,仓库存放的易燃易爆化学瓶灌等,如施工过程或存放管理不好发生爆炸,易导致人员伤亡或发生重大火灾并对工地导致一定的经济损失和环境影响。2、防止措施:现场施工明火种

50、必须远离瓶灌,如气割、气焊时使用的氧气和乙炔必须分开放置,不宜聚一起放置使用,使用后或闲置存放时必须经常检查各瓶灌的密封性能,防止泄漏发生爆炸,存放仓库和现场的各种易燃易爆瓶灌必须标记警示牌和挂设严禁明火等标记牌,注重员工的防焊并意识和加强管理,施工使用的气割、气焊时应严格做到人走气源关掉。3、一旦发生爆炸事故,项目经理负责现场总指挥,安全员负责对外联系,如发生人员伤亡应及时拨打 120 救护车,因爆炸发生重大火灾应及时拨打 119 火警,并同时报告公司,项目经理负责现场指挥抢救,并组织现场人员及时安全撤离。撤离时,必须有组织序秩进行,不要惊恐相争而导致进一步的伤亡,人员撤离时必须向去门方向和

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
