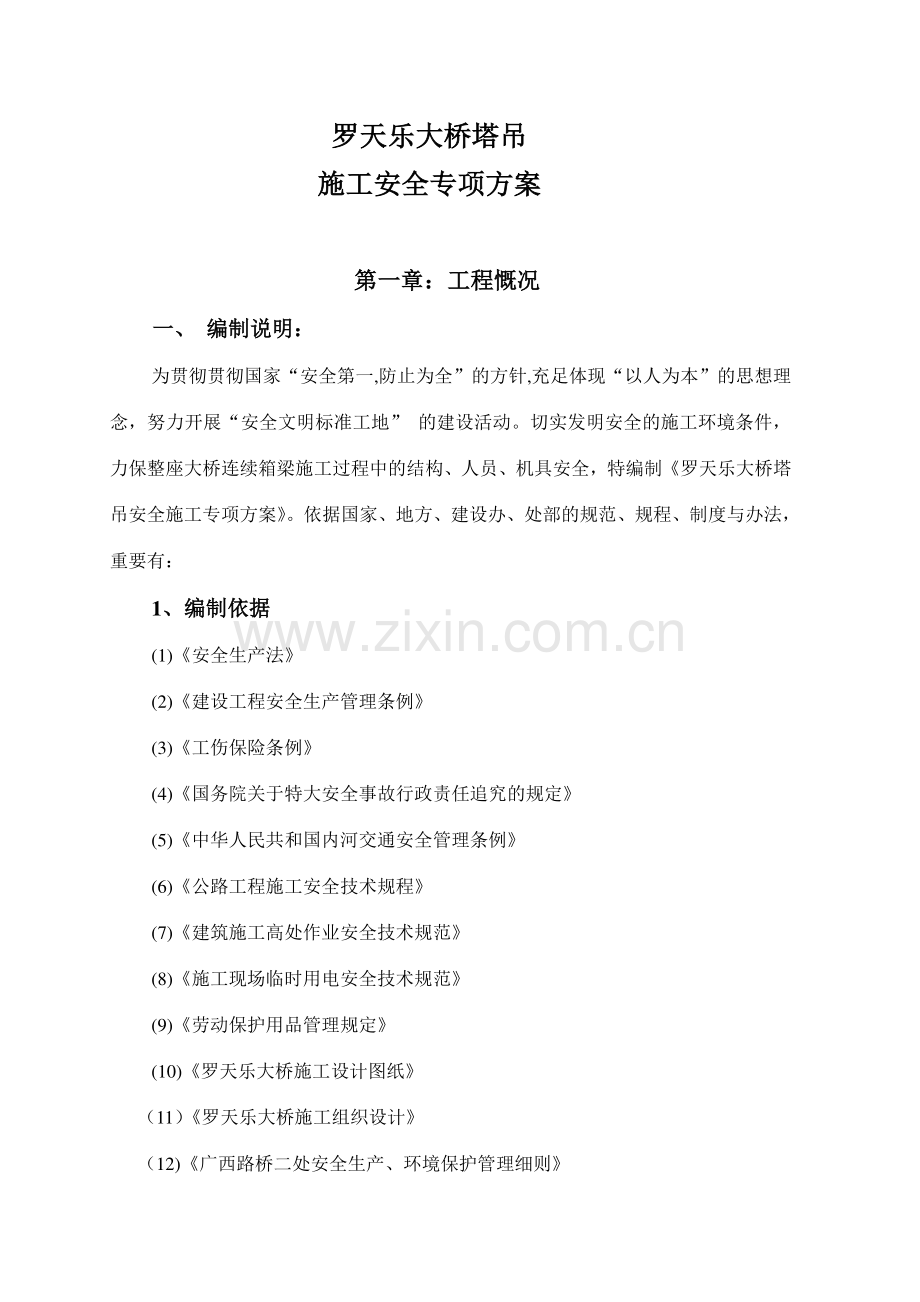

1、罗天乐大桥罗天乐大桥塔吊塔吊 施工安全专项方案施工安全专项方案 第一章:工程慨况第一章:工程慨况 一、一、编制说明:编制说明:为贯彻贯彻国家“安全第一,防止为全”的方针,充足体现“以人为本”的思想理念,努力开展“安全文明标准工地”的建设活动。切实发明安全的施工环境条件,力保整座大桥连续箱梁施工过程中的结构、人员、机具安全,特编制罗天乐大桥塔吊安全施工专项方案。依据国家、地方、建设办、处部的规范、规程、制度与办法,重要有:1、编制依据、编制依据(1)安全生产法(2)建设工程安全生产管理条例(3)工伤保险条例(4)国务院关于特大安全事故行政责任追究的规定(5)中华人民共和国内河交通安全管理条例(6
2、)公路工程施工安全技术规程(7)建筑施工高处作业安全技术规范(8)施工现场临时用电安全技术规范(9)劳动保护用品管理规定(10)罗天乐大桥施工设计图纸(11)罗天乐大桥施工组织设计(12)广西路桥二处安全生产、环境保护管理细则(13)国家其它相关法律、法规及有关施工安全、机械保养、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。二、二、工程简介工程简介 罗天乐大桥桥跨布置为 840m(T 梁)+126+240+126(连续刚构)+440m(T 梁)+16 m(T 梁)。桥梁总长 763m。该桥最高桥墩高达 131.421m,主跨上构最大跨径为 240m
3、,工程投资 0.89亿元。工期 24 个月。由于受龙滩电站蓄水的影响,施工工期短,技术难度大,工艺复杂。三、三、自然条件及施工环境自然条件及施工环境 1、地形、地貌、地形、地貌 罗天乐大桥位于广西天峨县与贵州省罗甸县交界处红水河镇羊里渡口处,是龙滩水电站库区淹没复建公路乐业、天峨至罗甸公路上跨越红水河的一座特大桥。罗天乐大桥位于广西西北部天峨县与贵州交界处,横跨红水河,贵州岸一侧为贵州省罗甸县红水河镇,桥位处现有交通较频繁的渡口。桥位所处河段河道较顺直,河床平缓,河谷呈宽阔 U 字形。水流大,并在蓄水时,水会淹到桥墩,影响其施工用机具、设备、周转材料、模板等的垂直运送。2、气候气候 桥址区为副
4、热带季风气候区,年平均降雨量为1141mm,设计基本风速取24.4m/s.3、河流水文地质条件、河流水文地质条件 该桥设计洪水位受龙滩区红水河洪水回水控制,采用龙滩水电站“400m 正常蓄水位”方案下 12023 一遇洪水回水位 400.22 作为该桥设计洪水位。4 4 工程地质条件工程地质条件 塔架基础在蓄水高度内,将会被红水河浸泡。5 5 施工条件和环境施工条件和环境:(1)、交通、通讯:材料、设备、人员等进入施工区域:广西岸从天峨或乐业经山路进入施工区;贵州岸从罗甸经山路施工区。本项目地属山区,交通极不方便,但已开通固定和移动电话业务及电脑网络服务。(2)、供电:两岸均装有变压器。在基础
5、施工过程中已保证了足够的正常的施工生产用电,因此塔吊施工用电不存在任何问题。(3)、供水:施工用水直接从红水河抽上来使用。第第二二章章:施工方法及施工工艺施工方法及施工工艺 1.工程概况工程概况 红水河罗天乐大桥由广西公路桥梁工程总公司承建,广西桂通工程监理征询有限公司监理,位天广西天峨县和贵州罗甸县红水河交界处,该工程由 9 个桥墩组成,根据工程需要,桥墩施工需要安装广西建筑机械厂 QTZ5514 塔吊。2塔吊重要技术参数塔吊重要技术参数 1、基本高度:42 M,外附式最大高度:176 M 2、最大工作幅度:55M 3、最大起重量:6T,尾部额定起重量:1.4T 3塔吊基础设计及基础螺栓预埋
6、塔吊基础设计及基础螺栓预埋 预埋螺栓料采用 40Cr,螺纹 M48,共 16 条,螺母 M48,材料 35,浇注砼时,为了方便于底座的定位,应将螺栓与安装模架联接成一体后,再进行埋设(注:螺栓不能烧焊。)4安装前准备,环境条件规定,人员安排安装前准备,环境条件规定,人员安排及注意事项及注意事项 1、保证安装地点满足安所有门所规定的安全规定,且由已获得安装资质的人员进行安装。安装工地应配备一个专用电源箱,装拆场地四周 10M 范围内不得有人施工或入内。2、环境条件:雷雨天气或风速超过 13 米/秒的恶劣天气,不能进行安装作业。3、安装人员:指挥工、起重工及安装工共 6 人,电工 1 人,安装操作
7、人员必须持操作证工作,在安装过程中必须注意安全,戴好安全帽等。5安装环节安装环节 1、将本来已连成一体的基础节架,外套架,第一节架,垂直放置到钢板上,穿进地脚螺栓,规定垂直误差4。2、安装自升台,两节标准节,各部位螺栓连接要紧固可靠。3、安装回转总成、驾驶室、塔顶,各连接部位的螺栓、销轴要紧固可靠,将两平衡拉杆装上塔顶连接下(塔顶平台应随塔顶一起吊装)。4、安装平衡臂,先将平衡臂再地面拼装好,装上起升机构、平衡臂拉杆、平台、挡风板、栏杆等部件,然后将平衡臂吊起,用销轴与回转上支承架接固定,然后将平衡臂尾部抬高,直至臂上的拉杆与塔顶上的拉杆用销轴联接好后,放平平衡臂装上部分平衡重(55m臂长时,
8、装 2 块 4000Kg;50m 臂长时,装 2 块 4000Kg;45m 臂长时,装 2 块 3000Kg;40m 臂长时,装 2 块 3000 Kg)。5、安装电气系统:将电气控制箱吊放在平衡臂上,并用螺栓固定,这时电工把控制线连接好,按照电气原理图调试好回转及起升控制动作。6、起重臂安装:A、清点好起重臂和臂架拉杆及其销轴;B、准备两个支承架或足够的枕木块;C、按使用说明书规定顺序组装好起重臂,并放到支承架或枕木上,然后在起重臂上拼装臂架拉杆;D、将装有小车检修平台的变幅度指示牌,并检查起重臂拉杆所有销轴是否穿插牢固;F、吊装起重臂总成:先在地面试吊,掌握好重心,然后正式吊装,用销轴将其
9、根部与回转侧面铰点连接牢固;G、用主卷扬钢丝绳把拉杆拉起,汽车吊配合,将拉杆与塔顶铰点连接固定,然后松开提高钢丝绳,汽车吊慢慢放下至起重臂拉杆张紧位置。8、平衡重配装,逐件吊上 4 块的平衡重块(平衡重总量 11T)。9、穿绕变幅钢丝绳、吊钩钢丝绳。10、检查各连接螺栓、销轴、钢丝绳的连接是否牢固可靠。开动空转观测各机构工作情况,如有不正常,要立即进行调整解决。11、在每节标准节内安装上爬梯撑杆和爬梯,顶升标准节,顶升到有效高度。6塔机使用前检查调试塔机使用前检查调试 1、检查主电缆的截面是否满足规定(50mm),线路是否顺畅,以防损坏,检查爬梯是否安装好,及其各项安全检查工作。2、安装好各个
10、电气安全装置并做好调试,按安全规范进度试吊,塔机安装好后,在无风状态下,塔身轴心对支承面的测向垂直度不大于 4/1000,调整所有的限位安全装置,进行静负荷、动负荷和超负荷的实验,验收合格后方可投入正式使用。3、塔机安装后,应按规定接地,假如地下基础尚未铺设防雷带,可以采用从最近塔机总开关箱接地处引出一条 16 mm铜芯线接到塔机底座。用仪器测量接地电阻4线铺设后,用14 的钢筋连接塔机底座和最低防雷带之间,从而与整个建筑防雷系统在一起。7塔机的使用塔机的使用 一、使用规定 1、塔机操作人员必须通过培训,了解塔机的构造、性能,熟知塔机的维修、保养和使用规则。塔机应配专人负责,非塔机工作人员未经
11、许可不得攀登塔机。2、起重机的工作环境温度为-2040,工作时风速不大于 20m/s。3、塔机上的所有安全保护装置,安装调整好后不得随意扳动或拆除。4、夜间操作,施工现场必须备有充足的照明设施。5、地面、楼面必须设专人指挥塔机作业。与司机的联络必须规定好信号、手势或旗语信号,尽也许采用对讲机。6、应保证塔机的使用电压在 380V10%之内。7、维修、保养时,不得进行吊装作业。二、塔机的操作 1、塔机的操作人员,合上地面电源闸刀,进入操作室,合上空气开关,检查电源指示灯亮后,再合上电柜控制闸刀,等待操作。2、司机必须得到地面或楼面指挥的信号方可进行操作,操作前必须响铃,操作时必须要集中精神。3、
12、必须严格按照塔机技术性能表和起重特性图的规定进行操作,不得超载,不可强行操作。4、不得斜拉或斜吊物品,严禁用于拨桩等类似的作业。5、各机构运营时,必须待电机正转停转后再起动反转。6、发现塔机有不正常现象时,应及时停机,切断电源,待查清因素,排除故障后再使用。7、作业完毕,应将吊钩升高,小车停在臂架 25 米左右处,切断电源,方可离机。如为行走式塔机,停机时应用轨钳夹住轨道,将塔机固定好。8、天天工作前,必须对塔身、臂架、回转支承、臂架拉杆、平衡臂拉杆等关键部位的精制螺栓、销子进行平常检查及紧固,确无松动或脱出现象后方准使用。9、对减速机、滑轮等传动部件应按规定进行平常保养,如发现有漏油等现象和
13、故障,应及时报维修人员进行维修、解决。起升机构联轴节的尼龙销天天上班前均应仔细检查。10、在投入正式吊装运转前,必须逐项检查安全装置的可靠性,不许在安全装置失灵,带病中投入使用。11、仔细检查钢丝绳夹安全问题,规定采用绳夹固接时,绳夹数量不得少于 3 个,且当钢丝绳直径 D10mm 时,绳夹数量不少于 4 个,绳夹间距不少于钢丝捆扎,绳夹滑鞍放在钢丝绳工作时受力一侧,U型螺栓扣在钢丝绳尾端,不得正反交错设立绳夹,钢丝绳受力前固定绳夹,受力后再度紧固。8塔塔机的保养和维修机的保养和维修 塔机维修保养的具体工作有如下几个方面 1、各传动零部件的润滑 各种传动形式的润滑周期可按一般建筑机械的维修保养
14、常规进行。2、电气系统的保养(1)经常检查所有的电缆、电线,如有损坏,要及时包扎和更换已损伤部分。(2)碰到电动机或变压器有过热现象要及时停车,排除故障后再继续运营,电机轴承润滑要良好。(3)各控制箱要经常保持清洁,及时清扫电器设备上的灰尘。(4)各安全装置的行程开关触头开闭必须可靠,触头弧坑应及时磨光。(5)每年遥测保护接地电阻两次,保证应不大于 4 欧姆。3、其他方面的保养(1)所有开式传动的齿轮等传动件,如沾有沙子、灰浆等杂物,必须要清除干净。(2)各电器控制箱、联动台等必须经常保持清洁,及时清除灰尘和污垢。(3)注意检查各部位钢丝绳有无断丝和松股现象,如越过有关规定,必须立即更换。(4
15、)运送、安装过程中,应尽量防止金属结构碰撞损坏、变形。如有损坏、变形的,必须通过修复、调整合格后,方准安装使用,特别是对标准节架。(5)金属结构除平常的维修、保养外,必须定期检修和保养所有构件连接螺栓,每使用 1000 小时后,必须用扳手重新紧固。金属结构每隔 12 年喷刷油漆一次。第三章:安全生产保证体系第三章:安全生产保证体系 为了安全、优质、快速地完毕滑升支架、翻转模板的施工任务,我部成立了安全领导小组,全面地对大桥的进行安全过程控制与监控工作。分别由项目经理任组长,项目书记、副经理任副组长,由项目部专职安全员任现场组长、塔吊施工负责人、材料员、安全员、后勤保障管理员、劳务队负责人、班组
16、长为成员的安全组织机构。具体人员如下:一、安全生产组织机构一、安全生产组织机构 组 长:赵朝积 电话:副 组 长:韦建和 电话:潘伟宏 电话:谢成放 电话:尹建明 电话:专职安全检查员:罗建华 机务管理组组长:韦并生、黄敏 供电管理组组长:刘映培、韦建军 材料保障组组长:梁作科 后勤保障组组长:韦建和 质量检查组组长:廖永明 二、安全组二、安全组织机构图织机构图 组长 赵朝积 副组长 韦建和 副组长 潘伟宏 组 员 副经理 谢成放 组 员 质检员 廖永明 组 员 测量员 冯勋 组 员 材料员 梁作科 组 员 电工员 刘映培 组 员 施工员 兰国力 组 员 施工员 谢庭业 组 员 施工员 潘荣芳
17、 组 员 施工员 兰英福 专职安全员:罗建华 三、安全生产保证体系框图:三、安全生产保证体系框图:安全生产保证体系 经济保证 经济责任制 工资挂钩 安全奖金挂钩 总结评选 奖罚兑现 奖罚严明 制度保证 制订制度 定期检查 经常检查 抓好重点 制度完备 高空作 机械操 水上作措施保证 协议书责任状 安全技术交底 安全设施档案 安全劳动竞赛 防范控制点 措施得力 目的控制机构人员保证 思想保证 重伤率死亡率安全无事故 吊装安全生产领导小组 系统专职安全员 班组 现场施劳务队全 员 提高安全意识 安全宣传教育 安 全 第 一 半月开安全时时事事都制定宣传教育安全年 保证生产安全 安全信息反馈 安全用
18、款有保障 第四章:第四章:安全生产安全生产管理职责管理职责 1 1、组长岗位职责、组长岗位职责:安全领导小组组长是安全生产第一负责人,对安全生产好坏负直接领导责任。认真按照处部、总公司建设办、总监办有关安全生产管理程序规定及“三标一体化”管理手册实行,并根据交通部颁布的公路工程施工安全技术规程结合项目部实际情况,对安全管理及过程控制,领导各班组安全工作,碰到突发事故时,有权指令先行停工或停产,并逐级向上级领导报告工作,认真执行上级有关安全生产、劳动保护、职业环境健康的方针政策,督促相关部门、人员履行相应的安全职责(涉及:组织人员召开安全专项会议、宣传培训、遵守安全操作规程及劳动纪律),组织贯彻
19、各项安全技术措施、安全技术交底制度,给予足够的资金支持来保证吊装安全生产工作的正常运营,组织经常性的安全自检活动,做好自检自纠工作。发生事故后应立即向上级领导报告,同时启动紧急预案,并采用有效措施抢救伤员并做好现场保护。2、副组长岗位职责副组长岗位职责:副组长是项目安全生产重要负责人,积极协助组长搞好安全生产工作,负责安排安全生产的平常工作,贯彻安全生产管理方针政策,制定安全生产实行细则和安全生产防范措施,研究布置安全生产工作,及时传达生产工作报告,组织相关人员进行的检查,并对存在的问题,提出整改意见,并将检查意见向组长通报,经常进一步现场指导工作,加强现场施工安全防范措施的贯彻。负责进行安全
20、交底、培训、宣传活动,造就浓厚的安全生产氛围。碰到不安全因素时有权指令先停工或生产,并把情况反馈给组长。发生事故立即向上级领导报告,并采用有效措施抢救伤员并做好现场保护。3 3、技术负责人岗位职责、技术负责人岗位职责:积极执行有关质量、安全管理程序文献规定,对安全工作全面负责,负责对施工技术组织的编制和实行,经常组织并参与安全设施的检查及验收工作,督促各班组负责人、员工积极遵守安全技术各项措施,按安全操作规程进行施工,对检查不合格的机械设备,一律不得使用,对于不能独立明决的特殊安全技术问题,应及时向驻地办、建设办报告,并组织专家研究解决。负责对测量组的工作进行技术监控,工作中做到精益求精、准确
21、无误地提供安全、技术相关资料。发生事故立即向上级领导报告,并采用有效措施抢救伤员并做好现场保护。4 4、现场指挥负责人岗位职责、现场指挥负责人岗位职责 1)、负责全桥施工生产指挥,协调各班组的工作,督促各组人员严格遵守操作规程和工作纪律,服从安全领导小组的统一指挥;2)、施工现场必须严格实行统一指挥、统一信号、统一行动的规定;3)、督促检查所使用的吊具是否符合安全规定,并且不能超载使用;4)、指定人员检修各类机械设备;5)、加强安全检查和安全培训,发现事故苗头,要查出因素,修复完好后方能继续工作。6)、督促各个班组的作业人员是否按规范规定使用劳动保护用品。7)、发生事故立即向上级领导报告,并采
22、用有效措施抢救伤员并做好现场保护。5 5、电工岗位职责、电工岗位职责 1)、严格按照电工安全操作规程和有关安全用电的法律、法规进行电工操作和用电管理。2)、保证所有闸刀开关有箱、有盖、有门、有锁,防漏雨;每个闸刀标有标志及日查登记。不用时要锁住闸刀,并注明拿锁匙人的名字;检修线路或用电器需断电时,还能锁住闸刀,并挂上“正在检修,请不要合闸”的牌子并有专人监护。3)不准将电线或电缆拖地使用,不准将电线或电缆直接绑在钢筋、钢管上,特别不准将电线或电缆拖在地面任车碾人踏,立杆拉线时,电线与人员、机车要保持够的安全距离,用电设施严禁沿地罢放,布线严禁零乱。4)经常检查线路和用电器有否漏电现象。5)根据
23、项目移动用电机具、潮湿环境下的用电器和其他容易漏电的电器情况(特别是缺少电极屏障的碘钨灯),向项目申请购买安装漏电保护器;对投入使用的电器材料机具的安全性,要进行检查,有危及安全的地方,要向安全领导进行书面报告。并立即整改 6)严禁带电操作,假如无法避免时,应采用保证安全的防范措施后才干施工。7)经常检查工地是否存在用电安全隐患,是否有用电线挂衣服、毛巾现象,是否有开关、电线接头是否裸露,电气设备是否无防雨装置等违规现象,并加以纠正。8)经常给涉电员工进行安全用电教育,教育开机人要侧身打闸刀开关,防止触电和电弧伤人。9)发生事故立即向上级领导报告,并采用有效措施抢救伤员并做好保护现场。6 6、
24、安全员职责、安全员职责 1)按广西公路桥梁工程总公司“三标一体化”管理手册和安全生产程序文献及建设办、总监办有关规定文献的规定,认真执行国家、上级有关安全生产方针政策和法规。2)进行安全检查或办理其他安全业务,协助安全领导小组进行全面排查,检查各作业工序、作业班组的安全操作、安全防护措施的贯彻情况以及查处三违现象;检查后,要公布检查通报,下达限期整改告知书,并负责验证,整改人按 纠正和防止措施控制程序 提交纠正验证;通过巡视纠查,达成自管自律,全程监控,严格把关。4)协助安全领导小组制定本施工安全生产管理实行细则。5)每周进行一次流动人员进出登记,对新进场人员进行安全教育,使所有员工都得到有针
25、对性、实用性的安全教育,懂得如何搞好安全防护,通过一次以上的安全知识考核及教育培训;在全面普及安全知识的基础上抓好安全生产。6)组织召开由安全领导小组全体成员、班组长及劳务队负责人、作业人员等参与的每月最少一次以上的全体安全生产会议。7)在组长、副组长、吊装技术负责人、现场指挥负责人的协助下,严格按照:组长-副组长-吊装技术负责人-现场指挥负责人-作业班组-作业人员的顺序,把安全技术交底层层贯彻到每个作业人员。交底内容涉及:安全操作规程、安全生产知识、安全防范措施等。8)督促班组在作业前后及作业当中,各进行一次检查,检查操作人员的施工工具、安全设施,防护用品及安全操作规程的执行情况,并将检查情
26、况报告施工员,由施工员在施工日记上反映。9)根据施工特点和需要,适时设立施工警示标志和标语,并经常开展形式多样的安全宣传活动。10)收集、整理和管理职责范围内的安全生产原始资料,如规章制度、安全教育资料、安全检查资料、会议记录、安全生产台帐等等。11)负责本职责范围内的安全检查工作,发现事故隐患立即报告有关领导,并采用积极的整改措施,防止事故发生。12)为搞好安全生产工作,积极提出安全生产方面的合理化建议和措施。13)对安全隐患拒不整改的班组和个人,有权责令其停工反省和驱除多次不遵章守纪的人员离开工地。14)为了贯彻项目安全教育和安全交底,系统安全检查员须将安全教育和安全交底资料用 A3 纸放
27、大,贴到相关管理者和操作者的工作场合和住地。15)发生事故立即报告有关领导,并采用有效措施抢救伤员、保护现场,做好记录,向调查人员反映真实情况。7 7、作业人员安全职责、作业人员安全职责 1、虚心接受三级安全教育(处、项目、班组),认真学习和领略安全技术知识,做到应知、应会。2、认真做好班前班后和施工过程的安全检查工作,爱惜工具、设备,按规范规定对的使用防护用品,保持作业环境整洁、规范。3、遵章守纪,严格执行安全技术操作规程和安全交底的规定进行施工,杜绝图方便,并互相监督,发现不安全因素,立即报告班组长。4、积极参与安全生产学习活动,积极提出安全生产合理化建议。5、发生事故立即报告有关领导,并
28、采用有效措施抢救伤员、保护现场,向调查人员反映真实情况。第五章:安全操作规程第五章:安全操作规程 一、高空作业安全一、高空作业安全操作规程操作规程 1、工作前,必须穿戴好防护用品:穿好防滑鞋,戴好安全帽,系好安全带。经医生诊断,凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高处作业及登高架设作业的人员,不得从事高处作业及登高架设作业。2、高处作业及登高架设作业前,必须对有关防护设施及个人安全防护用品进行检查,不得在存在安全隐患的情况下强令或强行冒险作业。3、作业时衣着要灵便,严禁穿硬底和带钉易滑的鞋,在没有防护设施的高空、悬崖和陡坡施工,必须按规定使用安全带,安全带必须高挂低用,挂设点必须安
29、全、可靠。4、高处作业所用材料要堆放平稳,不得妨碍作业,并制定防止坠落的措施;使用工具应有防止工具脱手坠落伤人的措施;工具用完应随手放人工具袋(套)内。上下传递物件严禁抛掷。5、遇有恶劣气候(如风力在六级以上)影响施工安全时,严禁进行露天高处及登高架设作业。6、使用梯子登高作业,梯子不得缺档,不得垫高使用,如需接长使用,应有可靠的连接措施,且接头不得超过一处。梯子横档间距以 300mm 为宜。使用时上端要固定牢固,下端应有防滑措施。7、单面梯工作角度以 755为宜;人字梯上部夹角以 3545为宜,使用时第一档或第三档之间应设立拉撑。严禁两人同时在梯子上作业。在通道处使用梯子,应有人监护或设立围
30、栏。脚手架上严禁使用梯子登高作业。8、高处作业与地面联系,应设通讯装置,专人负责。9、乘人的外用吊笼,应有可靠的安全保护装置。二、内、外电工安全二、内、外电工安全操作规程操作规程 1、内、外电工作业必须持证上岗,熟悉电气安全知识和急救方法,工作前应做好一切准备,穿戴好防护用品,严禁使用失灵的仪表和绝缘不良的工具。女工必须戴安全帽。2、严格检查安全带,绝缘手套,绝缘鞋,工具等,并符合安全技术规定。3、停电检修线路时,必须将电源线路的保险取下并挂上有人操作,严禁合闸 的示意牌,必要时设专人看管电闸。4、安装电器设备,线路,拆装电器前,必须检查电源,拆装必须符合电器安全规定。5、凡带有负荷的电器和三
31、级闸刀开关,严禁剪线和拉闸,以防电弧伤人。6、电器设备维修完毕后,必须将门盖、防护罩等关好。带电部份不准外露 7、两人以上共同工作时,必须互相配合好,停电应先打招呼,不准各行其是。8、登高作业时,必须系安全带、戴安全帽。使用单人梯,倾斜度一般应在 2025 度为宜。人字梯必须牢固,使倾斜度固定角度。9、工作前电源未弄清,一律视为有电解决。经检查后才准备工作,工作时必须站在可靠的绝缘体上进行操作,令克棒及绝缘手套、绝缘鞋筹应定期检查,取得合格证,并在操作中坚持使用,防止触电伤人。10、认真做好交接班工作,本班所有问题要记录,重大问题即时报告领导和有关部门。11、在室内安装电路及电器设备时,必须按
32、供电部门的有关规定办理。三、安装、拆除模安全三、安装、拆除模安全操作规程操作规程 1、用人工搬运,支立较大模板时,应有专人指挥,所有的线索要有足够的强度,绑扎牢固。支立模板时,底部固定后再进行支立,防止滑动倾覆。2、支立模板要按工序操作。当一块或几块模板单独竖立和竖立较大模板时,应设立临时支撑,上下必须顶牢。,操作时要搭设脚手架和工作平台,整体模板合拢后,应及时用拉杆斜撑固定牢固,模板支撑不得钉在脚手架上。3、用机械吊运模板时,应先检查机械设备和绳索的安全性和可靠性,起吊后下面不得站人或通行。模板放下,距地面 1m 时,作业人员方可靠近操作。4、高处作业应将所需工具装在工具袋内。传递工具不得抛
33、掷或将工具放在平台和木料上,更不得插在腰带上。5、在用斧锤作业时,应照顾四周和上下的安全,防止误伤别人。斧头刃口处应配刃口皮套。6、拆除模板时,应制定安全措施,按顺序分段拆除,不得留有松动或悬挂的模板,严禁硬砸或用机械大面积拉倒。拆下带钉木料,应随即将钉子拨掉。7、拆除模板不得双层作业,3m 以上模板在拆除时,应用绳索拉住或用起吊设备拉紧,缓慢送下。8、高空拆除或支立模板时必须穿软底防滑鞋,系安全绳,戴安全帽。四、塔式起重机四、塔式起重机 1、操作人员必须要持证上岗,操作人员不允许把机械交给无证人员进行操作。2、操作人员必须身体健康,患有碍安全操作的疾病和精神不正常者不得操作机械设备,酒后或服
34、用镇静药物者不得操作设备。3、操作人员必须按规定佩戴安全防护用品。4、作业前必须进行例行检查,制动、转向、信号及安全装置齐全有效;机械部件、轨道、电气设备、吊索具等,确认安全后方可使用。5、机械严禁带病作业。6、作业时必须听从现场指挥人员、信号工的统一指挥。7、如风力达成 4 级以上时不得进行顶升、安装、拆卸作业。作业时忽然碰到风力加大,必须停止作业,将塔身固定。8、操纵控制器应从零位开始,严禁越档操作,回零位后方可反向操作,严禁急开急停。9、严禁用吊钩直接挂重物。工作中平移吊物时,吊物应高于所跨越障碍物 1m以上。起重机应与轨道端头保持 2-3 米的安全距离。10、施工期内每周或雨后应对轨道
35、基础检查一次,发现险情及时报告,排除险情后方可使用。11、塔吊在停歇或半途停电时,应将吊物放至地面,不得将吊物悬在空中。12、作业后,应将所有控制器拨至零位,塔吊应停放在轨道中间,关闭门窗,切断电源,打开高空批示灯,锁紧夹轨器。13 自升塔式起重机,除遵守上述规定以外,还应遵守下列规定:(1)、顶升前必须检查液压顶升系统各部位的连接情况,并调整好爬升架滚轮与塔身的间隙,然后放松电缆,其长度略大于顶升高度,并紧固好电缆卷筒;(2)、在顶升时,必须设专人指挥,非作业人员不得登上顶升装置套架的操作台,操作室内只准一人操作,严格听从信号工的指挥。(3)、顶升时应把小车和平衡重心移至规定位置,保持塔吊被
36、顶升部分处在平衡状态,并将回转部分制动住;顶升中发生故障,必须立即停止顶升进行检查,待排除故障后方可继续顶升。14、塔式起重机电梯每次限乘 2 人。第六章:安全防护管理制度第六章:安全防护管理制度 1 1、安全检查制度、安全检查制度 1)、每班配备现场专职或兼职安全员,进行现场作业过程中的跟踪监控检查,对发现的问题及时整改;每周一由安全生产部组织一次全范围的安全检查,项目部各业务部门负责人,各作业队负责人,技术负责人及安全员参与检查,检查结果形成安全检查报告。对存在的重大问题,项目部签发事故隐患告知单(一式三份),各作业队应及时将整改情况反馈到项目部。对不合格项限期整改至复查至合格为止。2)、
37、施工过程中保证检查制度的贯彻,规定定期检查日期及参与检查的人员,非定期检查应视工程情况如施工准备前,施工危险性、采用新工艺、季节性变化、节假日前后进行检查,并要有领导值班,对检查中发现的安全问题按照“三定”的原则制定整改措施,定人限期进行整改,保证“管生产,必须管安全”的原则真正贯彻。3)、安全生产自检是安全生产的基本保证,特别是重大危险源和高危场合,特殊工序、特种作业更应严格遵守安全操作规程和安全交底规定。为使安全检查更细致、更全面、更系统,我部制定并推广应用逐项对照安全检查表,根据工程施工情况,以及有关规定、标准和事故教训,将需要检查的对象和查明的问题事先列在表上,检查时逐项对照,用 表达
38、检查通过,符合规定;用 表达,是发现问题,并注明在后;用“O”表达无此项被检物;使检查做到规范化、科学化;对上级检查发现的问题,项目必须立即无条件整改;如发现重大安全隐患,需要停工整顿的,项目必须停工整顿。2 2、安全教育和安全学习制度、安全教育和安全学习制度 1)、建立建全 罗天乐大桥项目经理部安全教育、安全学习和安全宣传制度。2)、作业人员进场前进行安全教育与岗前培训,考试合格者方安排上岗。3)、每周作业队与班组安排一次集中安全学习,并作好安全学习记录。4)、根据工程性质与工程部位的不同,针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,重点对专职安全员、施工员、班组长、从事特种
39、作业的员工要持证上岗,场内机动车辆以及新工上岗、工人变岗和改变工艺等进行培训教育。5)、对从事施工管理和生产的人员,未经安全教育的不准上岗;新工人(含民工、临时工)未进行三级教育的不准上岗;变换工种或采用新技术、新工艺、新设备、新材料没有进行培训不准上岗。6)、特种工种的操作人员的安全教育、考核、复验,严格按照特种作业人员安全技术考核管理规定GB5306-85 号文规定执行。通过培训考核,获取操作证方能持证上岗,对已取得上岗证的特种人员,要进行登记存档,对上岗证要按期复审,并设专人管理。7)、通过安全教育,增强职工安全意识,树立“安全第一、防止为主”的思想;掌握基本生产知识和安全操作技能;提高
40、职工遵守施工安全纪律的自觉性,认真执行安全操作规定,做到:不违章指挥,不违章操作、不伤害自己、不被别人伤害,达成提高职工整体安全防护意识和自我防护能力。3 3、安全施工技术交底制度、安全施工技术交底制度 1)、安全施工技术交底是实现安全生产的重要保证。使各班组的所有员工、民工在上岗前和工作中,都得到有针对性、实用性的安全技术交底,使每个人都了解施工中的所存在的安全问题,使施工安全知识得到全员了解,提高他们在施工中自我保护能力。新进场人员对新岗位不熟悉,易出事故,是安全交底的重点,即使是零星进场的人员,也不能放过安全交底。2)、交底内容涉及:安全操作规程、安全生产知识、安全防范措施等。3)、每位
41、进场人员在接受安全施工技术交底后,都要填写签认安全技术交底单;多人同时交底时,可通过安全技术交底附单进行集体签认。4)、未通过安全技术交底新进场人员不允许进行本系统的施工。做到进场一个人交底一个人。4 4、安全考评制度、安全考评制度 1)、施工期限(过程)中无伤亡事故为优良,反之为不合格.。2)、以月度为期限,对无重伤(涉及重伤)以上伤亡事故或直接经济损失2023 元以上事故的,并且各项安全生产规章制度贯彻好的为优良,反之为不合格。3)、以季度为期限,对无重伤(涉及重伤)以上伤亡事故或直接经济损失3000 元以上事故的,并且各项安全生产规章制度贯彻好的为优良,反之为不合格。4)、以完毕任务为期
42、限,工期结束后无重伤以上(涉及重伤)事故或施工事故损失控制在人均(含民工)50 元以下为优良,反之为不合格.。5 5、安全会议制度安全会议制度 1)、为了更好地贯彻执行安全生产规章制度,我部在整个施工中建立安全生产工作会议制度,通过定期和不定期的召开安全生产工作会议进行安排的布置安全生产工作,了解安全生产责任制和各项规章制度的贯彻情况。2)、在施工中,每星期要组织相关部门及人员召开一次安全会议,月中、月底各召开一次滑升支架、翻转模板施工相关全体人员会议。3)、听取各班组安全生产情况报告,研究当前存在的安全生产问题和解决问题的具体措施;布置下阶段的安全生产工作。参与会议的人员,涉及涉及滑升支架、
43、翻转模板施工各部门、相关员工以及劳务队负责人、滑升支架、翻转模板施工安全领导小组全体成员,安全会议要作好签到和记录。6 6、交接班制度交接班制度 交接班工作制度是大桥施工过程管理的重要一环,也是保证整个过程施工安全的重要一环。为了更好地搞好滑升支架、翻转模板施工,加强施工班组长、员工安全责任心,杜绝施工中存在安全隐患发生,做到及早发现问题、解决问题,我部特制定了如下交接班制度:(1)交接班人在交班前 30 分钟内对施工范围的设备、材料做一次巡视清点,把设备(涉及材料的名称、数量、堆放地点)做一次记录。(2)对本班组人员的身体健康状况以及员工在劳动中所佩戴的劳动防护用品安全系数等有关事项进行登记
44、,做好交接准备工作。(3)做到当班存在问题及时、合理解决,尽量不留给下一班组。不能解决的问题应具体记录,交班时对下一班组人员进行具体说明,把时间、地点、人员、材料设备当中存在的问题登记交接清楚。(4)交班时如有未完毕的施工事项应填写在交接班登记表中并交待接班人员,必要时交接班双方到现场实地交接。(5)交接班时,交班者要将正在进行的施工内容对接班者交待清楚。(6)接班时发现问题应由交班者解决,若当时未提出,则由接班者负责解决。交接班完毕后双方均要在交接单上署名。(7)接班人要在接班前 15 分钟到位接班。交接班时间已届时,若接班人因故未到,交班人要继续坚守岗位,直到接班人到达并办完相关手续后,才
45、干离开。交接班登记表交接班登记表 备注:交班内容由班组长负责交接,填写准确时间、地点、人员名单、劳动保护用品、机械台数、施工材料数量、施工存在的问题、注意事项及也许导致的事件发生 及采用的防止措施。(本表一式三份,交接班者各执一份,安全员执一份)。交班人姓名 交班时间 接班人姓名 接班时间 交班(部位)月 日 时 分 月 日 时 分 交班内容:交班人签字:接班内容:接班人签字:7、安全事故报告与解决安全事故报告与解决制度制度 1)、发生重伤、重大死亡及死亡事故后,必须立即通过电话、电报、电传等方法报告项目办安保部以及天峨县安监部门、公安、检察院、处部、建设办、监理等部门,最迟不得超过二十四个小
46、时。报告内容涉及:事故的地点、时间、情况、因素及事故现场正在采用的保护措施等。2)、发生事故时要保护好事故现场并做好记录,迅速启动应急救援预案,抢救伤员和财产,防止事故扩大。为抢救伤员需要移动现场物件时,要作出标记和拍照时。3)、发生事故后要及时按照国家在关规定,组织事故调查组对事故进行调查和解决。事故的调查解决必须坚持“四不放过”原则:调查事故发生的因素,因素分析不清放过;明确事故责任,责任不分清不放过;事故要吸取教训,并制定与实行安全防范措施,防止类似整套再发生,员工得不到教育和安全防范措施不贯彻不放过;事故的有关负责人不受解决不放过。4)、伤亡事故解决工作要在九十天内结案,特殊情况不得超
47、过一百八十天。8 8、安全奖罚制度安全奖罚制度 认真贯彻安全岗位责任制,是抓好安全管理工作的关键。奖优罚劣是促进贯彻岗位责任制的一项行之有效的管理手段。为贯彻“安全第一、防止为主”的安全方针,保证职工人身和公司的财产安全,为了保证工程质量,争创优质工程,特制定了罗天乐大桥安全奖罚条例。1)、对防止事故的有功人员,可根据防止事故挽回经济损失的大小,给予 100元至 1000 元的一次性奖励。2)、对隐瞒、谎报安全质量情况及事故,故意伪造和破坏事故现场的,依照现行法规、规章及管理制度从严解决,直至追究法律责任。3)、各作业队、认真贯彻各项安全质量管理制度,以严格的管理来保证安全生产和工程质量。如在
48、检查和抽查中发现事故隐患较多或较严重,现场“三违”现象人数较多或情节较严重,文明生产问题较大如现场机具设备材料堆放混乱、施工现场及危险场合缺少应有的标志牌、警告、严禁标志、道路不畅通,安全设施不齐全或破损较严重等安全质量管理制度不贯彻存在较大漏洞直接危及安全和工程质量现象的,对当事人、直接负责人按规定给予 100 元至 500 元的罚款,并根据情况给予作业队 500 至 1000 元的处罚。4)、各作业队应强化安全质量检查、检查工作,并应把重点放在对事故隐患和安全、质量问题的整改上。对于在检查中发现的事故隐患 如支架、平台防护、栏杆、安全网有缺陷、安全保护设施不完备,在用材料、施工设立不能满足
49、质量规定,以及其它危及安全质量的各类隐患和问题,经提出限期整改不能按期整改合格的,可给予负责人 100 元至 200 元的罚款。如有情况严重的可责令先停产整顿,后视整改情况及结识态度给予 200 元至 500 元的罚款或给予行政处分直至按内部待岗待业解决。5)、在检查、抽查中如发现有违章指挥施工生产的现象如:指挥违章作业;指挥指派非持证者从事特殊作业;擅自批准使用不符合质量规定的材料及施工设施;指挥违反工艺、规程、规范进行施工等等。除令其立即停止作业外,可按每发现1次给予违章指挥者100元至200元的罚款。情节严重的可按停产整顿办理,并给予作业队 500 元以上的处罚。6)、在检查、抽查中如发
50、现有违章操作、违反纪律的现象,如进入生产场合不按规定穿戴、使用劳动防护用品;进入施工现场不戴安全帽,高处作业不按规定戴挂安全带;违反操作规程操作;违反纪律;酒后作业;擅自离岗;擅自违反工艺、规范作业;非持证人员从事特殊作业等等。除责令其立即停止作业外,可按每发现 1 人次给予当事人和负责人 50 元至 100 元的罚款。不听劝阻的可立即停止其工作,听候解决。7)、对于导致轻伤以上,大及以上级质量事故,大及以上级机械事故,重大交通事故、重大火灾事故、恶性未遂事故的责任者,除按规定罚款外,交公司解决。8)、对于各类事故,可视情节轻重给予直接责任者不大于事故直接经济损失10%的有限责任补偿的解决。项
