收藏 分销(赏)

地铁盾构开仓方案.doc

上传人:快乐****生活 文档编号:3350196 上传时间:2024-07-02 格式:DOC 页数:37 大小:537.04KB
下载 相关 举报
地铁盾构开仓方案.doc_第1页
第1页 / 共37页
地铁盾构开仓方案.doc_第2页
第2页 / 共37页
地铁盾构开仓方案.doc_第3页
第3页 / 共37页
地铁盾构开仓方案.doc_第4页
第4页 / 共37页
地铁盾构开仓方案.doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

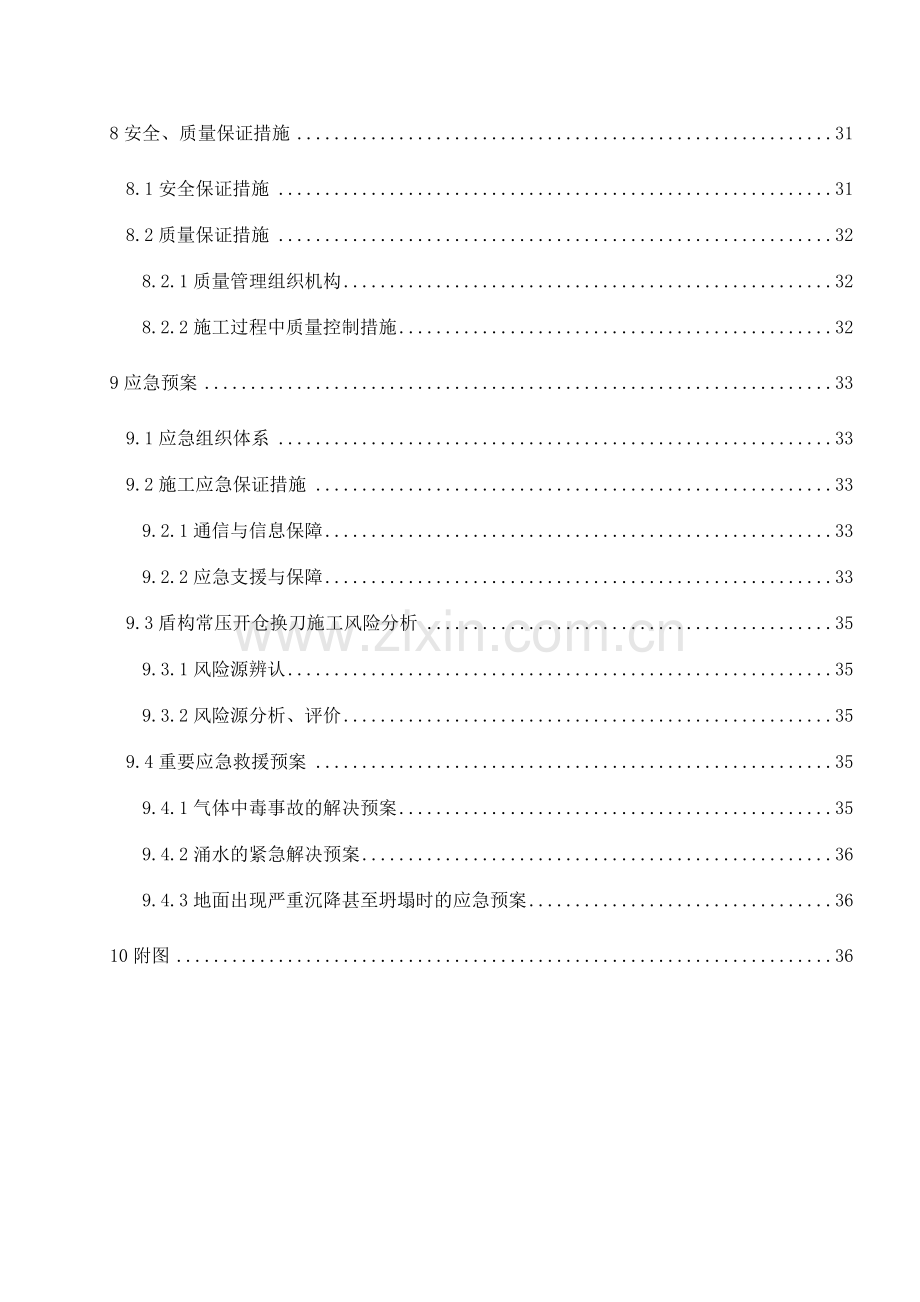

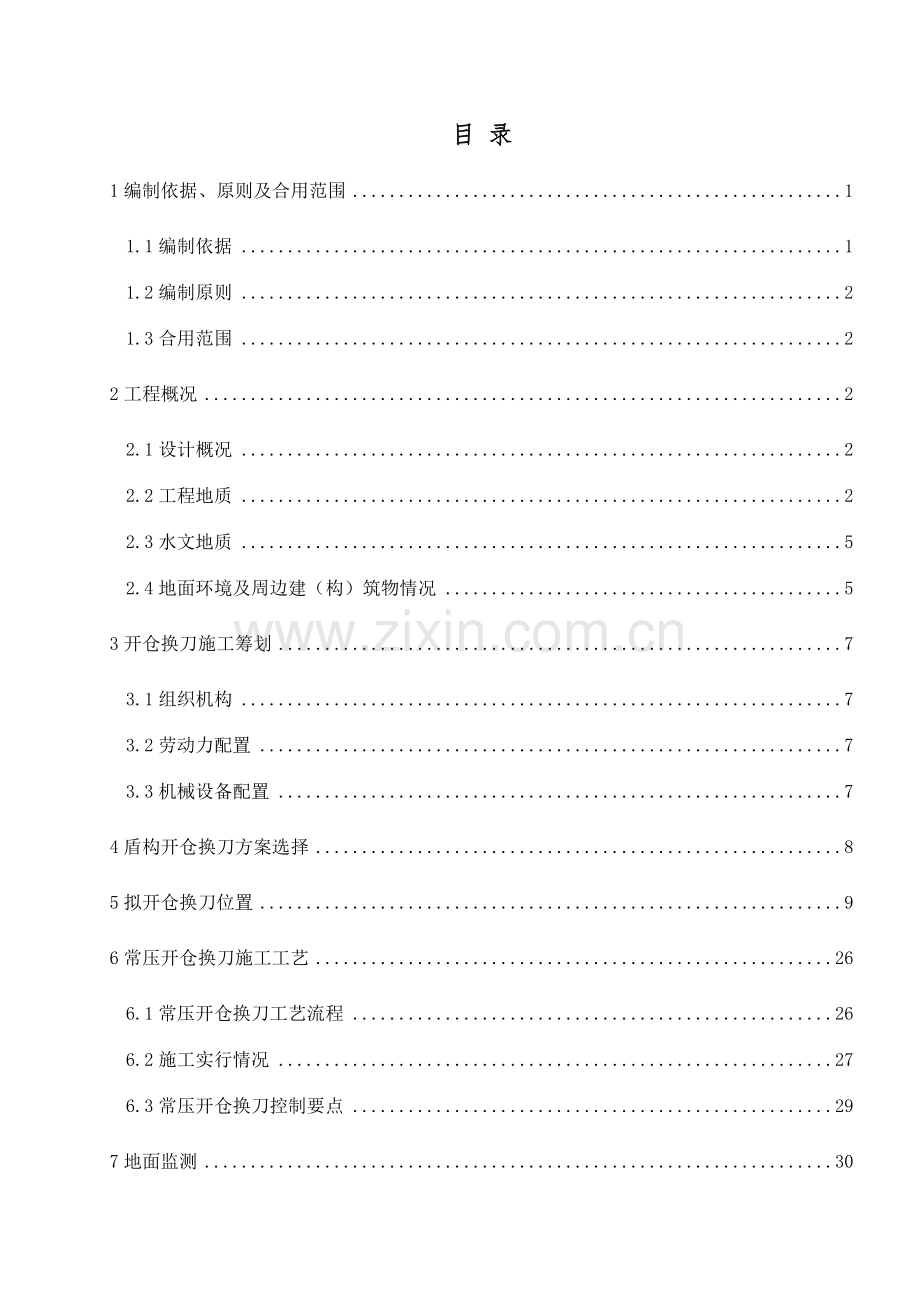

1、目 录1编制依据、原则及合用范围11.1编制依据11.2编制原则21.3合用范围22工程概况22.1设计概况22.2工程地质22.3水文地质52.4地面环境及周边建(构)筑物情况53开仓换刀施工筹划73.1组织机构73.2劳动力配置73.3机械设备配置74盾构开仓换刀方案选择85拟开仓换刀位置96常压开仓换刀施工工艺266.1常压开仓换刀工艺流程266.2施工实行情况276.3常压开仓换刀控制要点297地面监测308安全、质量保证措施318.1安全保证措施318.2质量保证措施328.2.1质量管理组织机构328.2.2施工过程中质量控制措施329应急预案339.1应急组织体系339.2施工应

2、急保证措施339.2.1通信与信息保障339.2.2应急支援与保障339.3盾构常压开仓换刀施工风险分析359.3.1风险源辨认359.3.2风险源分析、评价359.4重要应急救援预案359.4.1气体中毒事故的解决预案359.4.2涌水的紧急解决预案369.4.3地面出现严重沉降甚至坍塌时的应急预案3610附图361编制依据、原则及合用范围1.1编制依据盾构法隧道施工与验收规范(GB50446-2023 );地下铁道工程施工及验收规范(GB50299-1999)(2023版)城市轨道交通地下工程建设风险管理规范(GB50652-2023);中华人民共和国安全生产法;盾构法开仓及气压作业技术规

3、范(CJJ217-2023);建筑机械使用安全技术规程(JGJ33-2023)城市轨道交通工程安全质量管理暂行办法(建质20235号);关于印发危险性较大的分部分项工程安全管理办法的告知(建质202387号);石湖站太和站区间第一册第一分册区间隧道平纵断面设计;广州市轨道交通十四号线一期及知识城支线工程石湖-太和区间及石湖停车场出场线具体勘察阶段岩土工程勘察报告;广州市轨道交通十四号线一期工程【XXXXX】土建工程石湖-太和区间及石湖停车场出场线补充勘察阶段岩土工程勘察报告;【石太中间风井太和站】盾构隧道及石湖停车场出场线盾构隧道(涉及中间风井)施工组织设计方案;广州市轨道交通十四号线一期【X

4、XXXX】土建工程周边建(构)筑物、周边环境、地下管线调查报告;土压平衡式盾构机设计图纸;其他相关设计图纸;中铁某X局股份有限公司文献:施工技术方案管理办法(股司科2023270号);中铁某X局股份有限公司城通公司文献: 施工技术方案及安全专项施工方案管理办法城通司工2023228号;工程项目关键工序验收(备案)制度(城通司工2023210号);关于加强盾构换刀重大危险源施工技术方案管理的告知(城通司工函202312号)。广州市轨道交通十四号线一期【XXXXX】盾构区间施工监测方案;国家、省、市、市安监站及广州地铁公司其他相关法律、法规等和中铁某X局股份有限公司从事类似工程所积累的施工经验和成

5、熟的施工工艺。1.2编制原则(1)在充足理解施工文献、设计图纸及地质补勘成果的基础上,采用经充足论证的先进、合理、经济、可行的施工方案;(2)明确换刀里程,换刀地点地质情况,常压换刀的施工方法和技术措施;(3)严格贯彻“安全第一、质量为本”的原则,保证工程质量、保证施工工期、保证施工安全,全面兑现施工承诺;(4)优化施工技术方案,推广应用“四新”成果,加强科技创新和技术攻关保证工程全面创优;(5)加强施工管理,提高生产效率。1.3合用范围本方案合用于广州市轨道交通十四号线一期【XXXXX】土建工程项目石太中间风井-太和站盾构区间、石湖停车场-太和站出场线盾构区间常压开仓换刀施工。2工程概况2.

6、1设计概况石太中间风井太和站盾构隧道区间长分别为1570.171m(左线)、1579.365m(右线),线路最小曲线半径800m,最大纵坡26.059。采用盾构法施工,筹划投入2台土压平衡盾构机进行施工。石湖停车场太和站区间出场线隧道长1683.372m,线路最小曲线半径500m,最大纵坡25。采用盾构法施工,筹划投入1台土压平衡盾构机进行施工。概况表见下表:表21盾构区间工程概况表工点工程规模工法中太区间(正线)左线1570.171m盾构法右线1579.365m盾构法出场线1683.372m盾构法2.2工程地质根据地勘报告揭示,石太中间风井太和站正线区间和石湖停车场太和站出场线区间重要穿行于

7、碎屑岩岩石全风化带、碎屑岩岩石强风化带、碎屑岩岩石中风化带、碎屑岩岩石微风化带。隧道重要穿越地层见下表:表22正线地质情况登记表序号里程(左线)地层描述洞身fc(Mpa)121+03621+100洞顶、洞身、洞底均为12.1221+10021+200洞顶、洞身、洞底均为7.217321+20021+300洞顶、洞身、洞底均为6.6421+30021+400洞顶、洞身、洞底5.3521+40021+500洞顶、洞身、洞底15.2621+50021+600洞顶、洞身、洞底均为12.7721+60021+700洞顶、洞身、洞底13821+70021+800洞顶、洞身、洞底9.716.1921+800

8、21+900洞顶、洞身、洞底4.25.41021+90022+000洞顶、洞身、洞底3.57.91122+00022+100洞顶、洞身、洞底7.915.21222+10022+200洞顶、洞身、洞底7.915.21322+20022+300洞顶、洞身、洞底0.8415.21422+30022+400洞顶、洞身、洞底9.21522+40022+500洞顶、洞身、洞底11.11622+50022+600洞顶、洞身、洞底2.411.1表 23出场线地质情况登记表序号里程(出场线)地层描述洞身fc(Mpa)10+1050+200洞顶、洞身、洞底均为2.420+2000+300洞顶、洞身、洞底均为11.

9、530+3000+400洞顶、洞身、洞底均为9.1640+4000+500洞顶、洞身、洞底1050+5000+600洞顶、洞身、洞底8.9160+6000+700洞顶、洞身、洞底均为11.370+7000+800洞顶、洞身、洞底10.680+8000+900洞顶、洞身、洞底12.890+9001+000洞顶、洞身、洞底13.9101+0001+100洞顶、洞身、洞底11.7111+1001+200洞顶、洞身、洞底9.03121+2001+300洞顶、洞身、洞底17.2131+3001+400洞顶、洞身、洞底17.3141+4001+500洞顶、洞身、洞底17.3151+5001+600洞顶、洞

10、身、洞底11.1161+6001+700洞顶、洞身、洞底5.71171+7001+788.326洞顶、洞身、洞底12.3地质分层及重要特性如下:冲积洪积中砂、粗砂层多呈浅黄色、灰白色、灰黄色为主,重要成份为石英,以中砂为主,部分为粗砂。含少量粘粒,饱和,呈稍密至中密,局部松散。本层重要分布在石湖站至北二环段附近及停车场南侧。冲积洪积硬塑状的粉质粘土层呈灰黄色、黄红色、灰白色等杂色,重要为粉质粘土、局部为粘土,含少量粉细砂及少量铁质结核,呈硬塑状。本层为中低压缩性土。碎屑岩岩石全风化带呈棕红色、灰棕色,原岩组织结构已基本风化破坏,但尚可辨认,岩芯呈坚硬土状或密实土状,重要由粉砂质泥岩,泥质粉砂岩

11、,粉细砂岩,泥岩,粗砂岩,砾岩等岩石组成。岩石风化成土状(多为粉质粘土或者粉土),局部为砂粒状,随母岩的不同砂粒大小不一,重要为粉细砂粒径,成分多为石英和长石。本层重要分布在入段线的末端和出段线的北侧。碎屑岩岩石强风化带呈棕红色、灰棕色,重要由泥质粉细砂岩等、粉细砂岩岩石组成。岩石组织结构大部分破坏,但尚可清楚辨认,风化裂隙极发育,岩体破碎,岩芯呈半岩半土状及碎块状、柱状,岩质较软。岩石风化成半岩半土状,局部为砂粒状,随母岩的不同砂粒大小不一,重要为粉细砂粒径和粘粒,成分多为石英和长石。碎屑岩岩中风化带呈棕红色、灰棕色,重要由粉砂质泥岩,泥质粉砂岩,粉细砂岩,泥岩,粗砂岩,砾岩等岩石组成。陆源

12、碎屑结构为主,中厚层状构造,岩石组织结构部分破坏,矿物成份基本未变化,风化裂隙较发育,泥质、钙质、铁质胶结,岩芯较破碎较完整,呈短柱状长柱状,局部呈块状。岩石质量指标RQD值一般3060%,岩体基本质量等级为。部分地段夹微风化或强风化岩夹层。碎屑岩岩微风化带:呈棕红色、灰棕色,重要由粉砂质泥岩,泥质粉砂岩,粉细砂岩,泥岩,粗砂岩,砾岩等岩石组成。陆源碎屑结构为主,中厚层状构造,岩石组织结构基本未破坏,矿物成份基本未变化,泥质、钙质、铁质胶结,胶结紧密、良好。局部有少量风化裂隙,岩芯较完整,呈短柱状长柱状,以长柱状为主。岩石质量指标RQD值一般8090%,为较软岩,岩体基本质量等级为。部分地段夹

13、中风化或强风化岩夹层。2.3水文地质地下水按赋存方式分为第四系松散岩类孔隙水和层状基岩裂隙水。(1)松散岩类孔隙水第四系冲积洪积砂层为重要含水层,属中档强透水层,地下水较丰富丰富;冲积洪积土层、残积土层和岩石全风化带,含水较贫乏,透水性较差。(2)层状基岩裂隙水层状基岩裂隙水重要赋存在第三系红层碎屑岩和石炭系碎屑岩的强风化带和中档风化带,由于岩石裂隙大部分被泥质充填,故其富水性不大,岩体大部分完整,地下水赋存条件较差。(3)本工程范围内砂层局部分布,砂层水水量一般,层状基岩裂隙水发育,水量一般,为中档-弱透水层。2.4地面环境及周边建(构)筑物情况石太中间风井太和站区间隧道起于石太中间风井,线

14、路由石太中间风井始发,向太和站掘进,沿线下穿北二环高速公路匝道、侧穿北二环高速公路桥桩、下穿荔枝湾美食园、下穿沙坑涌、下穿广从路。石湖停车场太和站出场线区间隧道,线路由石湖停车场始发,向太和站掘进,沿线下穿民房、下穿北二环高速公路、下穿加油站广场、下穿广从路。隧道上方大部分为农田。(1)石太中间风井太和站正线区间隧道与地面重要建(构)筑物关系如下表所示:表24石太中间风井太和站正线区间影响范围内重要建(构)筑物调查表编号位置建(构)筑物名称与隧道三维关系及地质情况备注1隧道掘进方向左边北二环高速平距8.4m,垂直距离0m,里程ZDK21+479.467,地质2隧道掘进方向左边富栎华平距11m,

15、垂直距离12m,里程ZDK21+550.677,地质3隧道上方荔枝园平距0m,垂直距离11m,里程ZDK21+648.307,地质4隧道掘进方向左边中石化加油站平距15m,垂直距离18m,里程ZDK21+965.677,地质5隧道掘进方向左边长和家具广场平距18m,垂直距离12m,里程ZDK22+020.655,地质(2)中间风井周边无建(构)筑物。(3)石湖停车场太和站出场线区间隧道与地面重要建(构)筑物关系如下表所示:表25石湖停车场太和站出场线区间影响范围内重要建(构)筑物调查表编号位置地址与隧道三维关系及地质情况备注1隧道上方19栋下穿、其余侧穿石湖独松房屋群垂直距离最近2米、里程CD

16、K1+715CDK1+575,地质2隧道上方北二环高速距桥桩6.5m,垂直距离0m,里程CDK1+047.340,地质3隧道掘进方向右边治安楼平距4m,垂直距离15m,里程CDK1+166.339,地质4隧道掘进方向右边挖掘机修理厂平距7m,垂直距离7m,里程CDK1+098.929,地质在建5隧道上方地磅平距0m,垂直距离12m,里程CDK0+956.32,地质6隧道上方中石油加油站平距29.17m,垂直距离10.4m,里程CDK0+843.020,地质3开仓换刀施工筹划3.1组织机构为保证开仓换刀施工安全,项目部专门组建组织机构,直接负责现场各项工作的具体实行,项目组织机构详见下图。项目部

17、各级管理人员在施工过程中按照有关规定认真组织现场施工,保证整个施工过程中的安全质量。3.2劳动力配置表3-1常压开仓换刀劳动力配置序号工种/职务数量(人)备注1总工、盾构副经理2总负责2换刀人员8纯熟工3协助人员6材料供应、工具准备4盾构操作手2盾构操作室值班5机械维修工4风、水接入和保障6电工2照明接入(12V低压)维修检查电路7土木工程师2分析开仓位置地质情况,观测掌子面稳定性,换刀安全及质量安全监督8机电工程师2设备故障排除,换刀安全及质量安全监督9安全员2各项安全监督10班长2熟悉进仓施工流程11质检工程师(QC)1换刀质量控制12电焊工2焊接合计18人3.3机械设备配置(1)常压进仓

18、、换刀设备配置情况如下:表3-2常压开仓换刀设备配置序号机具名称单位规格数量备注1照明系统套22电话套13对讲机台62台备用4多功能气体检测仪器台15水泵台21台备用6防坠器台2高挂低用、使用前检查、倾斜作业时倾斜度不超过 30度、防坠器严禁安全绳扭结使用。(2)换刀工具表3-3常压开仓换刀工具配置序号材料名称规格单位数量1重型套筒36mm个12重型套筒46mm个13重型套筒55mm个14葫芦1T个25葫芦3T个26小尖铲把27小撬棍把28钢丝绳6mm,长1m根29钢丝绳6mm,长1.5m根210榔头12磅个211榔头2.5磅个212钢丝钳把113錾子把214内六角气动扳手24mm把115气动

19、扳手300mm个2162T吊绳拉力2T米817手电把418千斤顶5T个119安全带2 T条44盾构开仓换刀方案选择根据区间勘察设计资料,区间洞身范围地层重要为:碎屑岩岩石强风化带、碎屑岩岩石中风化带、碎屑岩岩石微风化带,且隧道上方大部分为农田。、泥岩中盾构开仓换刀拟采用常压换刀方案。地层有必要时采用带压换刀。5拟开仓换刀位置开仓位置宜选择地层条件相对稳定、地下水水量较小、地面空旷的、地层中。开仓换刀地点应尽量避免重要建构筑物、管线、车辆人流密集的交叉口路段,盾构在穿越北二环高速、新建S116跨线桥、民房、砂层、重叠隧道之前应开仓检查刀具和清理泥饼。根据我部以往施工经验在泥岩地层中盾构掘进不超过

20、350m检查一次刀具。实际开仓检查刀具位置根据实验段掘进情况及刀盘磨损情况拟定。盾构掘进过程中,当出现盾构扭矩过大、渣温过高、推动参数异常等现象时,则初步鉴定刀具有磨损则需开仓检查刀具。根据区间平纵断面图、建构筑物情况、地质勘察资料拟定拟开仓换刀位置。拟开仓换刀位置如下表:表5-1区间隧道拟开仓换刀位置编号线路拟换刀里程地质情况地面情况备注1石太区间中间风井-太和站左线ZDK21+263.385洞顶、洞身、洞底地面为农田,周边无建构筑物距离始发端头226.55米2石太区间中间风井-太和站左线ZDK21+570洞顶、洞身、洞底地面为农田距离上一次换刀距离306.615米3石太区间中间风井-太和站

21、左线ZDK21+800洞顶、洞身、洞底地面为农田,周边无建构筑物距离上一次换刀距离230米4石太区间中间风井-太和站左线ZDK22+024洞顶、洞身、洞底地面为广从路绿化带 距离上一次换刀距离224米5石太区间中间风井-太和站右线YDK21+277.439洞顶、洞身、洞底地面为农田,周边无建构筑物距离始发端头261.9米6石太区间中间风井-太和站右线YDK21+613.7洞顶、洞身、洞底地面距离富烁华厂房5.2米距离上一次换刀距离336.26米7石太区间中间风井-太和站右线YDK21+916.208洞顶、洞身、洞底地面为广从路绿化带。距离上一次换刀距离302.51米。8石太区间中间风井-太和站

22、右线YDK22+187洞顶、洞身、洞底地面为广从路机动车道。距离上一次换刀距离270.8米。9石湖停车场-太和站区间CDK0+457.1356洞顶、洞身、洞底地面为树林,距离高速匝道最近7.6米。距离始发端头332米。10石湖停车场-太和站区间CDK0+149.3527洞顶、洞身、洞底地面为距离最近民房7.1米距离上一次换刀距离307.78米11石湖停车场-太和站区间CDK0+879.779洞顶、洞身、洞底地面为广从路绿化带26957米 图5-1 拟开仓换刀位置ZDK21+263.385 图5-2 拟开仓换刀位置ZDK21+570.000图5-3 拟开仓换刀位置ZDK21+800.000图5-

23、4 拟开仓换刀位置ZDK22+024.000图5-5 拟开仓换刀位置YDK21+277.439.000图5-6 拟开仓换刀位置YDK21+613.7图5-7 拟开仓换刀位置YDK21+916.208图5-8 拟开仓换刀位置YDK22+187.000图5-9 拟开仓换刀位置CDK0+879.779图5-10 拟开仓换刀位置CDK0+149.352图5-11 拟开仓换刀位置CDK0+457.1356常压开仓换刀施工工艺6.1常压开仓换刀工艺流程图6-1常压开仓、换刀工艺流程6.2施工实行情况(1)开仓准备为保证开仓作业的连续、快速,必须做好充足的准备,准备工作涉及预计更换刀具准备、开仓作业工具准备

24、、洞内水电准备、洞内外通风准备等。准备工作由专人负责,完毕后由相关人员审核确认。同时开仓前根据地质勘察报告和开仓前最后一环碴样留样分析的情况、掘进参数,分析地层进一步确认是否满足开仓换刀条件。开仓前办理受限空间作业许可证,填写开仓换刀程序表并上报监理部,批准后进行开仓作业。具体准备工作如下:1)跟班机修检查前体承压墙、人闸上的球阀及闸阀,对堵塞的球阀及闸阀进行疏通保证可以正常使用;2)跟班机修对盾构机各系统进行检查保证其功能完好;3)工区准备好照明灯具、风镐、潜水泵、风动扳手、葫芦、木板、安全带等 开仓换刀材料、工具及机料具;检查并接通冲洗管路,准备好需要更换的刀具及其附件;4)跟班电工应提前

25、做好照明设施,采用工作电压不大于12V的可移动式灯,灯具与线的连接应采用安全可靠绝缘的重型移动式通用橡胶套电缆线。5)引入仓内的照明线路必须悬吊架设固定避开作业空间,照明灯具不许用电箱悬吊,照明线路应无接头;6)跟班电工、盾构机操作手共同确认刀盘、螺旋输送机等动力设备的电源已切断;7)进仓换刀人员应选择具有相关施工经验的工人,具有相应体检健康证明。并严格进行施工安全和技术培训,培训合格后方能进行仓内换刀工作;8)准备进仓人员要穿戴好符合国家标准、行业标准及广州地铁规定的个人劳动防护用品。9)当进行焊接作业时,必须合理的组织气流量和通风量,选择有效的吸尘装置,以减少窒息气体的浓度和排除烟雾与粉尘

26、。仓内所有人员都必须穿着绝缘劳保用品。(2)排出土仓内的上部土达成开仓条件由盾构操作手通过操控螺旋输送机将土仓内的碴土输出,土仓最上部的土压力传感器显示数据接近为0,及土仓内渣土降至人仓门底部以下之后,暂停出渣,打开人闸内出气闸阀,假如有水则在承压墙中部打开球阀让水流出;假如此时水流不止,则打开超前注浆管中靠近中部的两个放水阀。减少土仓压力将土仓内土和水位降至9点钟以下。打开盾构机人仓隔板位置的球阀,通过盾构机的泡沫系统通风置换土仓内空气。(3)仓内气体含量的检测由安质部气体检测人员携带便携式气体检测报警仪器,通过盾构机人仓隔板位置的球阀对土仓内的气体含量进行检测,假如检测气体含量超标则对土仓

27、内继续通风置换仓内气体,直至检测合格后方可开仓。土仓内施工:有害气体CO浓度不超过0.0024%,二氧化碳浓度不超过0.5%,甲烷浓度不超过1,硫化氢浓度不超过0.00066%,氧气浓度1922%。(4)打开仓门气体检测无异常后打开仓门。运用风动扳手逐部卸去仓门螺栓,观测土出至仓门下后方可卸除所有螺栓并松动仓门楔块,逐渐打开仓门。仓门打开后立即打开风机对仓内空气置换,气体检测人员对仓内气体进行进一步检测,同时可结合进行活物探试。如检测不合格或放入的小动物(小白鼠)有异常则继续通风,直至检测无异常后才干进行掌子面地质检查。(5)工程地质确认仓内易燃有害气体含量检测合格后,由盾构跟班土木技术人员查

28、看掌子面地质条件仔细观测后签署意见,并由总工程师进行审核。判断安全后其别人员方可进入土仓进行下一步作业。如地质条件不满足作业规定则采用加固措施或关闭仓门,选择其他位置再进行开仓。(6)刀具检查及解决方案由物机部技术员协助换刀人员佩戴安全带对刀具进行检查做好记录,并由机电工程师进行审核确认制定刀具解决方案。1) 刀具更换标准:根据掘进施工经验正面区滚刀磨损量控制在15mm以内,边沿滚刀磨损量控制在10mm以内,磨损量超过上述标准时必须进行更换。刀具出现刀鼓开裂、偏磨、刀圈断裂、刀圈崩掉、压条断裂等必须进行更换。刮刀更换标准:合金齿缺损达成一半以上和耐磨层磨损量达2/3以上进行更换。2)刀具检查内

29、容:滚刀的磨损量和偏磨量,漏油情况,滚刀刀圈的脱落、裂纹、松动、移位等,刀具螺栓的松动和螺栓保护帽的缺损情况;刮刀的合金齿和耐磨层的缺损和磨损以及刀座的变形情况;刀盘有无裂纹、刀盘牛腿磨损及焊缝开裂情况;根据每把刀具的编号,记录刀具的磨损量,并提供刀具检查报告。3)换刀施工:进行刀具解决的过程中,需有一名土木值班人员对掌子面稳定和土仓内水位情况进行巡查,并需有一名安质部人员不间断的进行气体监测。刀具更换前在人闸仓内存放足够数量的备换刀具,注意避免挡住人仓的出入通道。具体换刀环节如下:将需更换刀具的部位旋转到9点位置;在更换刀具部位上方前体上焊接吊装刀具用的吊耳;在刀盘更换刀具部位下方焊接支架吊

30、耳,搭建人站工作平台;将刀具及刀座清洗干净;取刀:运用葫芦将刀具挂好,用风动工具松开刀具螺栓然后取出刀具,从人闸内转回到盾构机内;装刀:将须更换的刀具运送进到土仓,按拆刀的相反环节将刀具装好、拧紧至设计扭矩值;原则上实行拆1把刀换1把刀的施工顺序。(7)关闭仓门及恢复推动刀具解决完毕关闭仓门前对土仓及刀盘前方进行全面的检查,避免工具、杂物遗留在内。检查完毕由当班班长签认机械工程师确认,确认后关闭仓门仓门关闭情况由机械工程师确认。盾构恢复掘进时开始不出碴土,待土仓内实际土高度达成土仓2/3时进行正常出土推动施工。6.3常压开仓换刀控制要点(一)开仓管理的重要因素(1)工程地质条件工程地质条件直接

31、关系到开仓施工的安全,是进行开仓管理的主线依据。开仓换刀地点应尽量避免重要建构筑物及车辆人流密集的交叉口路段。因此优先选择地下水相对较小、地层自稳能力相对较好的、地层,且空旷的地面作为开仓换刀位置。(2)地面环境条件地面环境条件对开仓的限制重要涉及两个方面:一是受开仓影响引起地面沉降变形对周边环境的影响;二是在刀具急需进行解决而工程地质条件不具有开仓安全规定的情况下,地面环境是否具有进行地层加固解决的条件。(3)工作环境空气质量条件地层内是否存在或通过地层裂隙渗入土仓内的易燃有害气体,对现场施工人员的健康及安全都构成了威胁。(4)刀具使用情况刀具的使用情况应以工程地质条件为依据并应紧密结合开仓

32、管理。在进行刀具使用计划管理时应充足考虑工程地质条件中的不拟定因素。(二)开仓管理的原则(1)开仓的原则根据具体工程的工程地质条件、工程环境条件合理地制定开仓计划。计划涉及进行开仓的里程、地层情况、地层解决方案等。(2)开仓条件的安全可靠性原则选择工程地质适合的位置进行开仓作业,在工程地质条件不具有开仓条件的情况下,必须选择合适的地面环境对地层进行加固解决,保证开仓作业的安全。开仓前必须对仓内的易燃有害气体含量进行检测,如含量超标需置换仓内气体,直至检测含量合格后方能进行开仓作业。(3)对地面环境影响范围小的原则充足考虑开仓引起地面沉降变形、建(构)筑物变形等影响情况,宜选择在地面建筑物相对较

33、少的地段减小影响范围及限度。(4)施工过程中的通风原则在开仓后及人员进仓作业的全过程中加强内外通风,必须保证仓内与仓外空气的流动性,保证人员作业环境的安全。(5)开仓作业快进快出原则做好开仓施工的准备工作遵循“快进快出”的原则,保证开仓施工的连续、快速。7地面监测开仓检查更换刀具时,为了及时准确的了解地表沉降情况,需要在开仓里程布置地面监测点,发现地面沉降数值异常时,监测人员及时向项目部报告,项目部根据数据分析并做出相应调整和措施。正式开仓施工时监测频率保持在4小时/次,项目部可根据实际情况做出调整。在实际监测中,将监测值达成控制基准的50%时作为预警值,当监测值达成控制基准的70%时,进入安

34、全警戒范围,需对该地区重点监测,并采用一定的控制措施,同时当监测值达成预警值时将测量组提成2班,监测频率加密至每2小时一次。监测控制基准:(1)地表沉降30mm;地表隆起10mm;采集的监测数据以数值和图形图表等多种形式描述各项监测项目的变化趋势。根据各个量测项目采集的数据进行数据解决、分析。根据监测数据分析结果进行下列分析。(1)随时掌握施工的安全性以提供解析结果及评价报告;(2)根据监测数据分析结果,对解析结果进行理论分析;监测完毕后对观测资料进行整理,计算观测点的沉降量、沉降差以及监测周期内的平均沉降量和沉降速度用于反馈施工。8安全、质量保证措施8.1安全保证措施(1) 开仓作业必须在既

35、定的位置进行,如因施工需要必须在其他位置进行开仓作业时,必须经充足分析论证后决定。(2)开仓前必须进行作业安全技术交底,交底必须涵盖以下内容:换刀作业内容和程序、换刀作业中的危险有害因素;安全措施和规定;作业过程中的联络方式,紧急情况下的避险和逃生;换刀完毕后仓内清理工作。(3)开仓作业的一切准备工作必须提前做好,一旦开仓必须保证换刀作业立即开始。(4)开仓后先观测掌子面的稳定情况,经判断稳定后再进入土仓作业。(5)要严格执行对甲烷、CO等有毒有害易燃易爆气体浓度检测工作,假如浓度超标严禁进入工作面再继续通入空气,直至气体检测无异常。并采用充足的通风换气措施,使仓内的氧气浓度在作业过程中始终保

36、持在19以上,严禁用纯氧进行通风换气。(6)在作业过程中由专人负责观测掌子面稳定情况和水位情况,一旦发现异常及时撤出施工人员并关闭仓门。(7)严禁工作人员在隧道内吸烟或在盾构机内以明火作业,如需要明火作业必须经对本区域气体进行检测。(8)每次转动刀盘时保证通讯畅通,人员和机具等撤离土仓方可转动刀盘,刀盘停转后关闭刀盘锁并拔除钥匙交于专人保管后人员方可进入土仓作业。(9)在刀具更换过程要连续通入空气且不断对甲烷等气体浓度等进行监测,一旦发现异常气体浓度超标,工作人员应立即撤出工作面切断电源进行解决。电动机或其开关地点附近20m 以内风流中甲烷浓度达成1.5%时必须停止运转,撤出人员切断电源在进行

37、解决。(10)因瓦斯浓度超过规定而切断电源的电气设备,都必须在甲烷浓度降到1%以下时方可开动机器。(11)工作仓内用于照明的灯具必须使用安全防爆类型,照明所使用的安全电压输电线路必须使用密闭电缆,严禁使用绝缘不良的电线或裸体线输电。(12)操作平台和换刀用葫芦应固定牢固,仓门应畅通严禁杂物堵塞仓门,工作面附近必须配备有效的灭火器。(13)定期开展培训和演练;(14)做好开仓作业组织保证施工的有序、连续尽快完毕施工。(15)仓门前张贴开仓操作流程,注意事项等。8.2质量保证措施8.2.1质量管理组织机构为保证换刀质量管理有序监控有力,成立以项目经理为组长的质量管理组织机构全面负责本工程质量管理工

38、作。8.2.2施工过程中质量控制措施(1)培训考核由办公室会同安质部对人员进行上岗培训(2)技术交底施工过程中严格技术交底制度,做到先交底后施工保证换刀质量,减少不必要的返工。(3)质量分析及奖惩制度在各重要节点或特殊过程施工前及时召开质量分析会,总结质量工作分析质量优差的因素,及时采用纠正与防止的措施;同时严格奖罚制度明确负责人的行为标准,调动现场管理人员贯彻各项制度的积极性。(4)材料物资管理措施1)进场刀具、工具及设备须在合格的厂家或有信誉的商店采购,所采购的必须具有出厂合格证、材质证明和使用说明书。2)材料标记:材料经验收合格后进场,进场材料要分类码放并做好标记。9应急预案9.1应急组

39、织体系项目部成立安全生产事故应急救援指挥中心,负责指挥项目部范围内可控的事故救援。图91项目部应急救援指挥中心成员结构框图9.2施工应急保证措施9.2.1通信与信息保障建立健全项目部应急通信网络,保证通信畅通。预案中涉及到的部门及人应保证互相间通讯、信息的畅通。指挥部办公室应定期调度,保证预案的及时启动。9.2.2应急支援与保障(1)救援装备保障项目部根据工程的实际情况和需要,配备必要的应急救援装备及物资。参与现场救援的人员应对的佩戴劳动保护用品。(2)交通运送保障事故发生后,项目部根据救援需要及时向属地交通主管部门报告,请求提供交通运送保障。对事故现场进行道路交通管制,根据需要开设应急救援特

40、别通道。道路受损时应迅速组织抢修,保证救灾物资、器材和人员运送及时到位,满足应急处置工作需要。(3)医疗卫生保障项目部应掌握属地内的医疗卫生资源信息,特别是专科医疗救护机构的资源信息,加强与急救医疗服务网络的沟通,配备相应的医疗救治药物、技术、设备和人员,提高应对安全生产事故的救治能力。(4)物资保障项目部建立应急救援设施、设备、救治药品和医疗器械等储备制度,储备必要的应急物资和装备。表91应急机械设备配备表序号机械名称规格型号单位数量监管人联系电话1污水泵7.5KW台4李明慧2发电机100KW台1李明慧3污水泵5.5KW台6李明慧4注浆泵7.5KW台1李明慧5抢险车辆粤AMX355辆1唐昌华6指挥车辆粤A520TD辆1唐昌华表92应急材料配备表序号物品名称规格单位数量监管人联系电话

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
